ابدأ من مرحلة التنفيذ في البوست تنشن نهاية كلام @Ismail_AlHon #ثريد

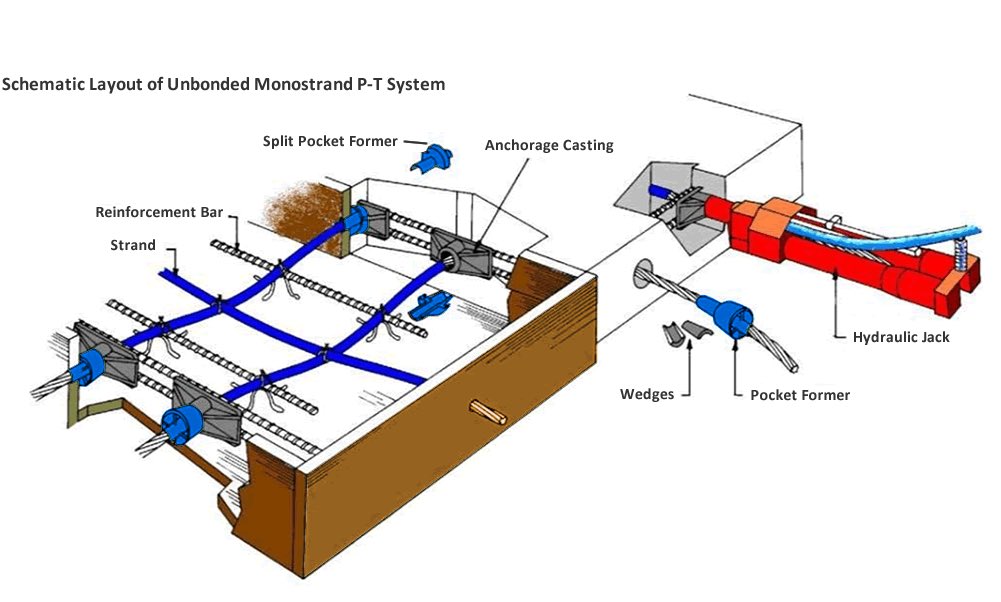

2- مرحلة التنفيذ:#FANWBINA
-بعد الإنتهاء من تطبيق السقف يقوم عمال البوست تنشن بتحديد أماكن الكراسى فى الأتجاهين X,Y و يتم كتابه إرتفاع كل كرسى على السقف بماركر و يفضل أستخدام لون ماركر مختلف فى كل إتجاه ثم يبدأ العمال بتقسيط الكراسى و تثبيتها على ألواح نجارة السقف مباشرة جيدا عن طريق ماكينه التدبيس أو عن طريق تثبيتها بمسامير ومن بعدها تفصيل أطوال الدكتات طبقا للوحات و زيادة 50 سم فى حاله الكابل Single و 100 سم فى حاله الكابلDouble .
2- مرحلة التنفيذ:#FANWBINA
-بعد الإنتهاء من تطبيق السقف يقوم عمال البوست تنشن بتحديد أماكن الكراسى فى الأتجاهين X,Y و يتم كتابه إرتفاع كل كرسى على السقف بماركر و يفضل أستخدام لون ماركر مختلف فى كل إتجاه ثم يبدأ العمال بتقسيط الكراسى و تثبيتها على ألواح نجارة السقف مباشرة جيدا عن طريق ماكينه التدبيس أو عن طريق تثبيتها بمسامير ومن بعدها تفصيل أطوال الدكتات طبقا للوحات و زيادة 50 سم فى حاله الكابل Single و 100 سم فى حاله الكابلDouble .
#فن_وبناء
أثناء تفصيل الدكتات يكون الحداد أنتهى من الرقه السفليه للشبكه بعدها يقوم عمال البوست تنشن بتثبيت الدكتات على الكراسى عن طريق سلك الرباط و تدكيك السوست وتركيب انابيت الحقن و غيرها
يراعى أثناء الإستلام مراجعه تقسيط الويرات و تقسيط الكراسى و إرتفاعات الكراسى وأماكن البصله و الكاست و أنابيب الحقن وعدد الويرات بكل داكت و التأكد من تثبيت الكراسى جيدا و تثبيت الدكتات بالكراسى جيدا وعمل كوبلر عند جميع الوصلات و تقفيله جيدا بشريط اللحام و اماكن السوست(الكانه الحلزونية) عند نهاية وبداية الداكت
أثناء تفصيل الدكتات يكون الحداد أنتهى من الرقه السفليه للشبكه بعدها يقوم عمال البوست تنشن بتثبيت الدكتات على الكراسى عن طريق سلك الرباط و تدكيك السوست وتركيب انابيت الحقن و غيرها
يراعى أثناء الإستلام مراجعه تقسيط الويرات و تقسيط الكراسى و إرتفاعات الكراسى وأماكن البصله و الكاست و أنابيب الحقن وعدد الويرات بكل داكت و التأكد من تثبيت الكراسى جيدا و تثبيت الدكتات بالكراسى جيدا وعمل كوبلر عند جميع الوصلات و تقفيله جيدا بشريط اللحام و اماكن السوست(الكانه الحلزونية) عند نهاية وبداية الداكت
بعدها يتم البدء فى الإعمال الكهربائيه والميكانيكيه و من بعدها الرقه العلويه …. ثم يتم إستلام الكابلات مره أخرى بالنظر للتأكد من عدم تحريك أى داكت من مكانه أثناء الأعمال الأخرى.
-فى حالة و جود مبنى مُحاط بمبانى أخرى من أحد أضلاعه يتم عمل Pour strip او Pocket بالسقف نفسه للشد من خلاله .
-ملحوظه: يمكن إستلام أعمال البوست تنشن قبل أو بعد الرقه العلويه بشرط الإستلام بعد نهاية جميع الاعمال بالسقف مره أخرى.
-فى حالة و جود مبنى مُحاط بمبانى أخرى من أحد أضلاعه يتم عمل Pour strip او Pocket بالسقف نفسه للشد من خلاله .
-ملحوظه: يمكن إستلام أعمال البوست تنشن قبل أو بعد الرقه العلويه بشرط الإستلام بعد نهاية جميع الاعمال بالسقف مره أخرى.
#فن_وبناء 3- مرحلة الشد:
-بعد الإنتهاء من مرحلة صب السقف (بنفس إجهاد الخرسانة الموجود بالتصميم ~ فى الغالب لا يقل عن 350 كجم/سم2.) وفى وجود مهندس وعامل مختص يتم تكسير مكعبات خرسانه السقف بعد (4 أيام إلى 7 أيام) و فى حالة تحقيقها من (75% إلى 80 %) من قيمة الإجهاد المطلوب و إعتماد النتائج من المعمل المختص يتم عملية الشد.
-يقوم النجار بعمل سقاله حتى يتثنى للعمال عمليه الشد من الخارج فى حالة عدم وجود Pour Strips أو Pockets
قبل عملية الشد يقوم عمال البوست تنشن بتنظيف أماكن الAnchor Head من بقايا الفليين و الخرسانه الزائده ووضع الويدجات وعمل علامة على الويرات عند نهاية الويدج قبل الشد بالمركر ومن بعدها تتم عملية الشد عن طريق Hydraulic Jack
-بعد الإنتهاء من مرحلة صب السقف (بنفس إجهاد الخرسانة الموجود بالتصميم ~ فى الغالب لا يقل عن 350 كجم/سم2.) وفى وجود مهندس وعامل مختص يتم تكسير مكعبات خرسانه السقف بعد (4 أيام إلى 7 أيام) و فى حالة تحقيقها من (75% إلى 80 %) من قيمة الإجهاد المطلوب و إعتماد النتائج من المعمل المختص يتم عملية الشد.
-يقوم النجار بعمل سقاله حتى يتثنى للعمال عمليه الشد من الخارج فى حالة عدم وجود Pour Strips أو Pockets
قبل عملية الشد يقوم عمال البوست تنشن بتنظيف أماكن الAnchor Head من بقايا الفليين و الخرسانه الزائده ووضع الويدجات وعمل علامة على الويرات عند نهاية الويدج قبل الشد بالمركر ومن بعدها تتم عملية الشد عن طريق Hydraulic Jack
#FANWBINA يتم الشد على 75% من قوه تصميم قطع الويرات بمعنى لو Minimum Breaking Load =260 KN سيتم الشد على 195KN و هى تقريباً تساوى 460BAR و فى حالة عدم نجاح قيمة الشد عند 75% يتم الشد مره أخرى على 80% بعد الرجوع لمكتب التصميم.
-فى حالة الكابلات الـDouble يتم شد الويرات من الناحيتين
-يتم تسجيل قرايات الشد(إستطاله الوير) بعد الإنتهاء من عملية الشد عن طريق القياس من وش الويدج إلى النقطة الموضحة بالمركر التى حدث لها إستطاله
-فى حالة الكابلات الـDouble يتم شد الويرات من الناحيتين
-يتم تسجيل قرايات الشد(إستطاله الوير) بعد الإنتهاء من عملية الشد عن طريق القياس من وش الويدج إلى النقطة الموضحة بالمركر التى حدث لها إستطاله
#فن_وبناء 4- مرحلة إعتماد النتائج:
-بعد الإنتهاء من عمليه تسجيل القرايات يتم إرسالها لمكتب التصميم لمراجعتها بالقيم الـElongation أو القيم الـ Theoretical التى من المفترض أن يحققها الويرالواحد.
-على سبيل المثال داكت به أربع ويرات يتم حساب إستطاله كل وير بالداكت على حدا عن طريق المعادله الأتيه
ثم يتم أخذ متوسطالـ Var. للأربع ويرات و مقارنه المتوسط بالقيمه المسوحه فى المشروع و ليكن (7%) لو أقل من أو تساوى 7% يتم إعتماد النتائج .. أكبر منها يتم الشد مره أخرى على 80% من القوه
-بعد إعتماد نتائج الشد يتم تقطيع أشاير الكابلات الزائده بالصاروخ و تلييس مكانها بالمونه الأسمنتيه مضاف إليها جراوت.
-بعد 24 ساعه يمكن البدء فى عمليه حقن السقف عن طريق أحد مواد الجراوت
-بعد الإنتهاء من عمليه تسجيل القرايات يتم إرسالها لمكتب التصميم لمراجعتها بالقيم الـElongation أو القيم الـ Theoretical التى من المفترض أن يحققها الويرالواحد.
-على سبيل المثال داكت به أربع ويرات يتم حساب إستطاله كل وير بالداكت على حدا عن طريق المعادله الأتيه
ثم يتم أخذ متوسطالـ Var. للأربع ويرات و مقارنه المتوسط بالقيمه المسوحه فى المشروع و ليكن (7%) لو أقل من أو تساوى 7% يتم إعتماد النتائج .. أكبر منها يتم الشد مره أخرى على 80% من القوه
-بعد إعتماد نتائج الشد يتم تقطيع أشاير الكابلات الزائده بالصاروخ و تلييس مكانها بالمونه الأسمنتيه مضاف إليها جراوت.
-بعد 24 ساعه يمكن البدء فى عمليه حقن السقف عن طريق أحد مواد الجراوت
طبعا يوجد تفاصيل اخرى كبيره. ولكن المهم ماذكره @Ismail_AlHon ومتذكرتهم اعلاه وسأرفق في تغريده منفصلة فيديو توضيحي
