شركة اون العربيه للمقاولات
شركة اون العربيه للمقاولات

@ONarabiya

54 تغريدة 42 قراءة Dec 13, 2022
سوف أسرد لكم بأذن الله أسفل هذه
التغريده جميع مراحل فيلا القيروان
بالتفصيل بشرح وفيديو لكل مرحله
عقدنا مع المالك الله يبارك له ع المفتاح
هذه التغريده ستكون مرجع
لكل مهندس مشرف مقاول
ولكل من يفكر بالدخول بالمقاولات
اللهم أكتبها من العلم النافع
واقسم من أجرها لمالك المشروع ❤️
المرحله ( ١ ) أستلام الموقع 👇
المرحله ( ٢ ) تسوير الأرض 👇
المرحله ( ٣ ) حفر الارض بنزول 4 م
حسب تقرير التربه الارض دفان 👇
المرحله ( ٤ ) تسوية الارض 👇

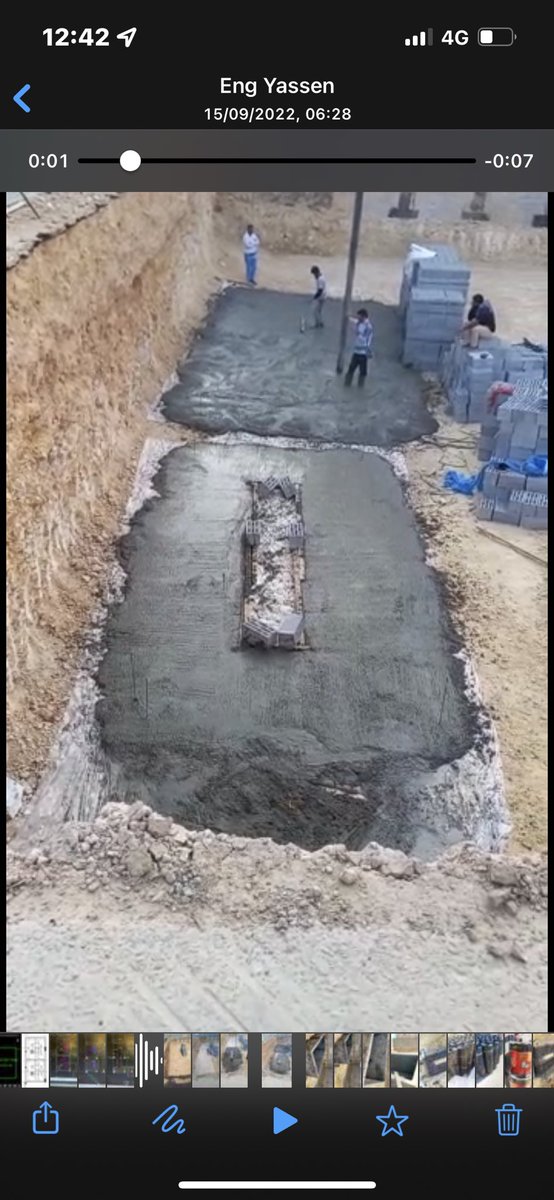

المرحله ( ٥ ) صبة نظافه اسفل الخزان
ولبشة البياره اكرمكم الله 👇
المرحله ( ٦ ) بناءً الخزان وحدادة اللبشه 👇
المرحله ( ٧ ) لياسة الخزان

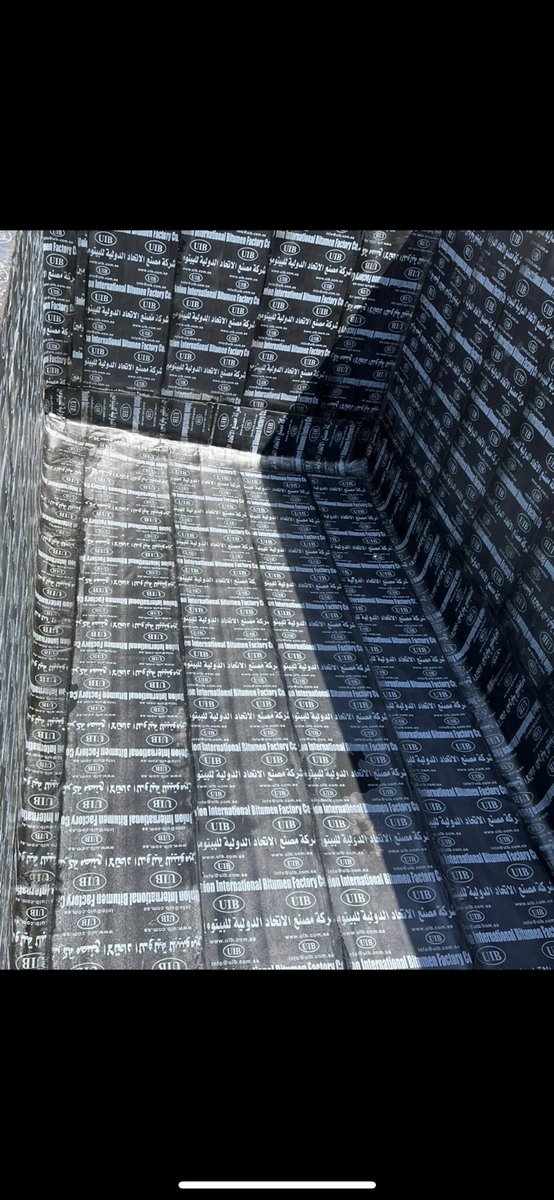

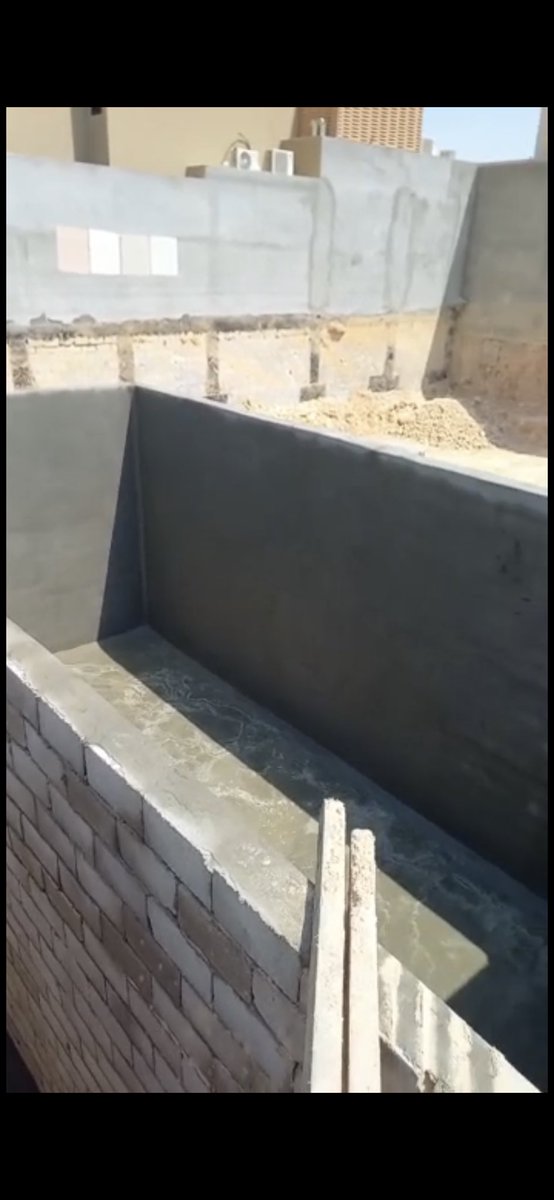

المرحله ( ٨ ) صب عزل الخزان ٤ طبقات 👇
المرحله ( ٩ ) صب طبقة سكريت حمايه
ف الخزان لحماية العزل من الحديد
وصب لبشة البياره اكرمكم الله 👇

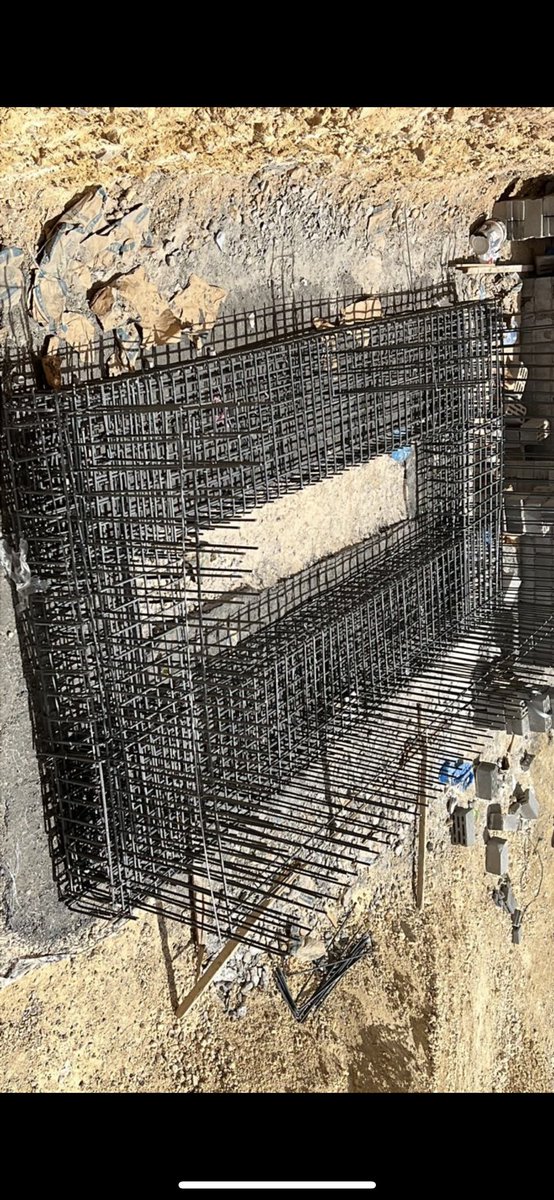

المرحله ( ١٠ ) حدادة لبشة الخزان
وجدران البياره اكرمكم الله الخرسانيه
مع صب لبشة الخزان وجدران البياره 👇

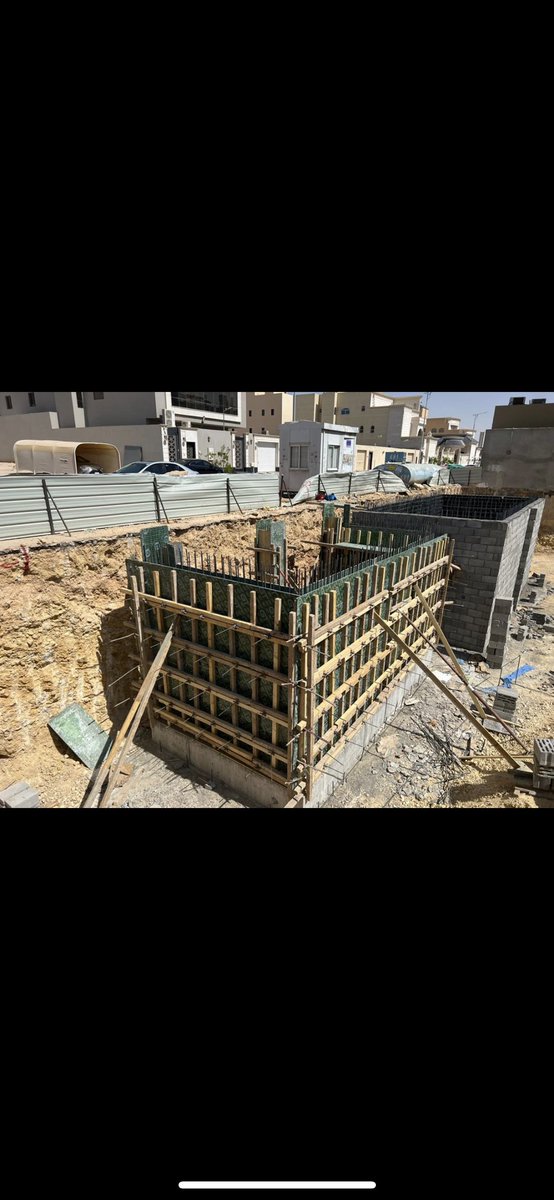

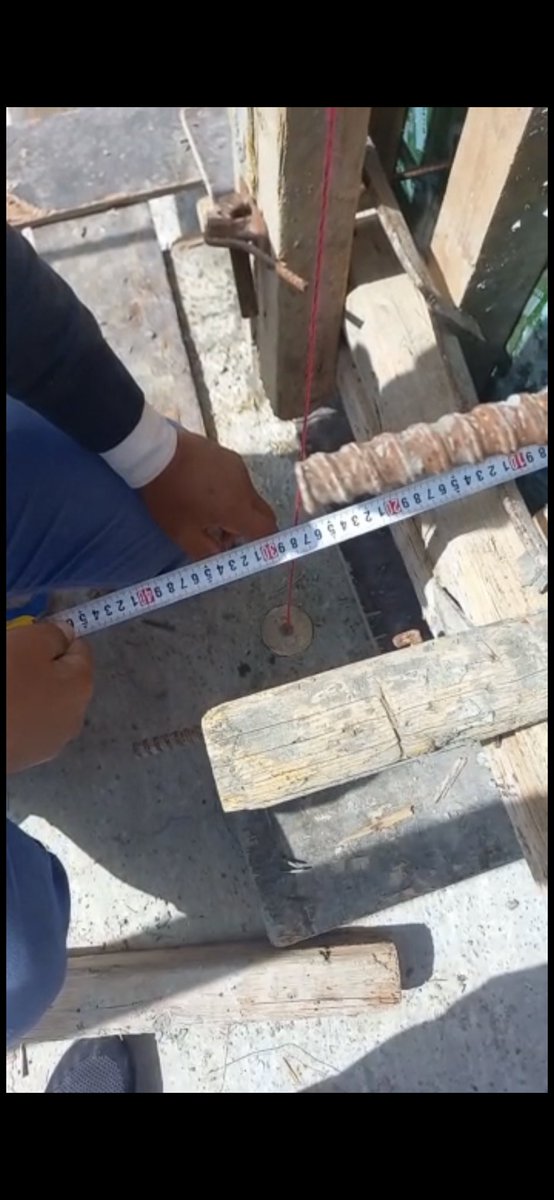

المرحله ( ١١ ) تخشيب جدران الخزان كامله استعداد للصب 👇
المرحله ( ١١ ) الدفان طبقات كل
طبقه ٣٠ سم مع الرش والدك والرص

اختبارات طبقات الدك والرص ف الموقع
👇
تنبيه مهم جدا لان الخزان يعتبر
من اخطر مراحل الفيلا 👇
المرحله ( ١٢ ) صب جدران الخزان الخرسانيه 👇
المرحله ( ١٤ ) دفان أخر طبقه برصاصه كبيره 👇
المرحله ( ١٥ ) نزول المساح
لاسقاط نقاط القواعد 👇
وتحديدها استعداد لصبة النظافه 👇
المرحله ( ١٦ ) صب نظافه اسفل القواعد
بعض وضع الكيس المشمع 500 مايكرون 👇وبعض التوصيات فهذه المرحله
المرحله ( ١٧ ) عزل صبة النظافه وبعض التوصيات المهمه لطريقة التنفيذ 👇

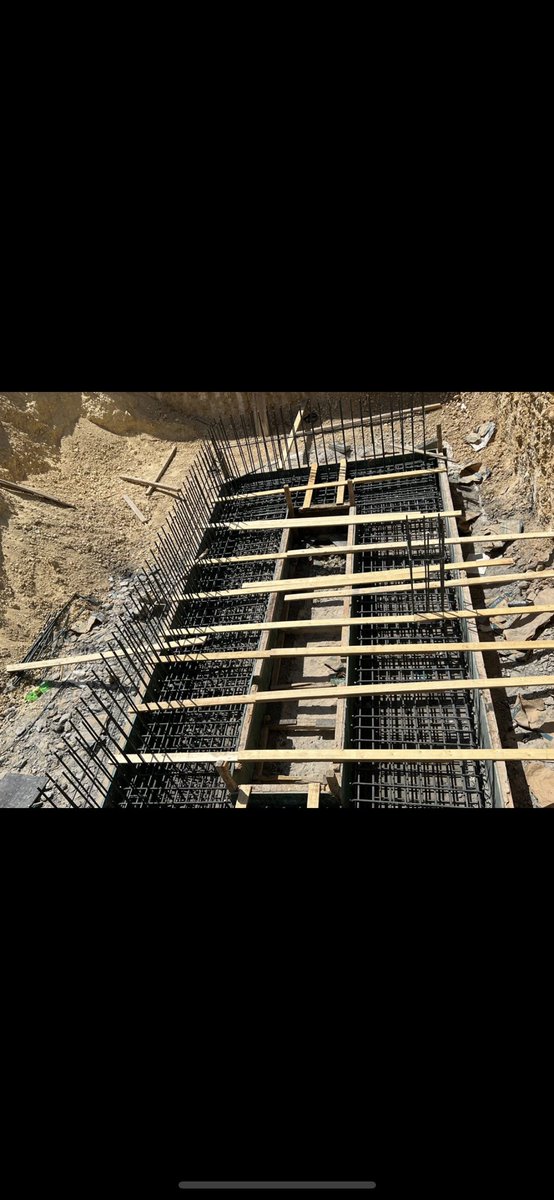

المرحله ( ١٨ ) حدادة ونجارة القواعد والرقاب وطريقة التنفيذ الصحيحه حسب الكود وطريقة عزل القواعد الملاصقه للجيران بالرولات لحمايتها
من الاملاح والرطوبه👇
المرحله ( ١٩ ) حدادة ونجارة بلاطات الخزانات الارضيه والبياره ( اكرمكم الله )
👇
المرحله ( ٢٠ ) صب القواعد 👇
المرحله ( ٢١ ) تم فك أخشاب
القواعد وتخشيب الرقاب 👇

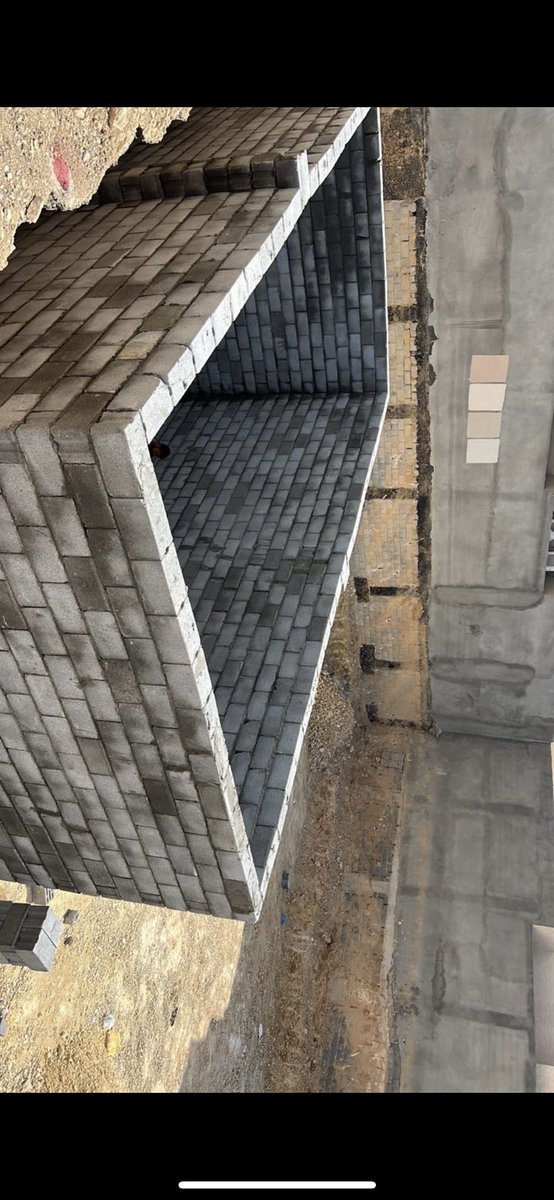

المرحله ( ٢٢ ) بناء كرسي ميدة السور
وظيفته الاساسيه ( حفظ الدفان ) 👇
لو حصلت اي هبوطات او مشاكل عند
الجار او ازال مستقبلا ( دفانك بفيلتك )
المرحله ( ٢٣ ) صب بلاطات
الخزان والبياره اكرمكم الله
ورقاب الاعمده + رقاب المصاعد
ترش باذن الله مدة ٧ ايام ٣ مرات يوميا
المرحله ( ٢٤ ) عزل القواعد والرقاب
المرحله ( ٢٥ ) دفان القواعد والرقاب
طبقات كل طبقه ٣٠ سم دك ورص
المرحله ( ٢٦ ) بناء كرسي الميده ثم عزله
المرحله ( ٢٧ ) عزل كرسي الميده برولات 👇
المرحله ( ٢٨ ) أعمال حدادة الميده 👇
المرحله ( ٢٩ ) نجارة الميده 👇
المرحله ( ٣٠ ) زراعة السليفات والمواسير
الخاصه ف التمديدات الصحيه والكهرباء
ف الميده قبل الصب . الفلين + التكسير ❌

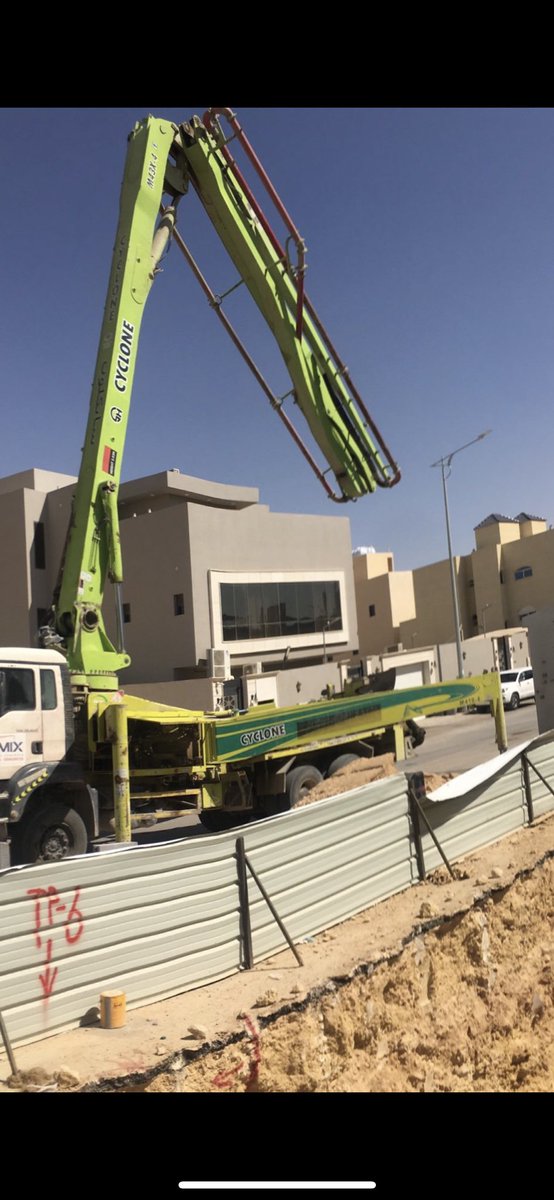

المرحله ( ٣١ ) صب الميده
المرحله ( ٣٢ ) فك أخشاب الميده ورشها بالماء الحلو ٣ مرات يوميا
مدة ( ٧ أيام ) أسبوع 👇
المرحله ( ٣٣ )
تمديد كيابل الكهرباء + عزل الميده
وتنظيف الموقع أستعداد للدفان 👇
المرحله ( ٣٤ )
دفان الميده طبقتين صبيز A1A
وترك 7.5 _ 10 سم لصبة نظافة الميده
تم تاجيل حفرية السباك
بسبب نزول الامطار
بعد ماتنشف بأذن الله
سيتم دك الارض مره أخرى
وسيتم أختبار الدك من جديد 👇
المرحله ( ٣٥ ) نزول السباك لأعمال
الحفر . ثم تمديد مواسير الصرف
التمديدات بعد الدفان وليس قبله
السباك جايب معه هيلتي يقول :
أيش هذا سيم سيم جبل 🤣
يقصد اعمال ( الدك والرص ) 👇
المرحله ( ٣٦ )
تمديد مواسير الصرف ( اكرمكم الله )
الخطوط الرئيسيه ٦ بوصه
والفرعيه ٤ بوصه . تمديد المواسير
بعد الدفان وليس قبله . اذا مددت ودفنت
ممكن المواسير تتكسر من ضغط المعدات
لو تضمن سلامتها من المعدات
الفرق بين التمديد قبل وبعد
١٠٠٠ ريال . لاتوقف عليها وأشتغل صح
المرحله ( ٣٧ )
بعد الأنتهاء من تمديد مواسير الصرف
( أكرمكم الله ) يجب مراعاة مايلي :
١ _ تحقيق الميول كل متر طولي 1 سم
٢ _ تعبئة المواسير واختبارها 48 ساعه
٣ _ أخراج ناتج الحفريه خارج الموقع
٤ _ تغليف جميع المواسير بالرمل الاحمر
٥ _ تغريقها قليلا فالماء ودكها بزحافه صغيره
المرحله ( ٣٨ )
الخطوات ماقبل صبة نظافة الميده :
١ _ رش المبيد الحشري ( وجاء )
٢ _ فرش اكياس بلاستيك مقاوم
500 مايكرون
٣ _ فرش الحديد الشبك 8 ملم ( سابك )

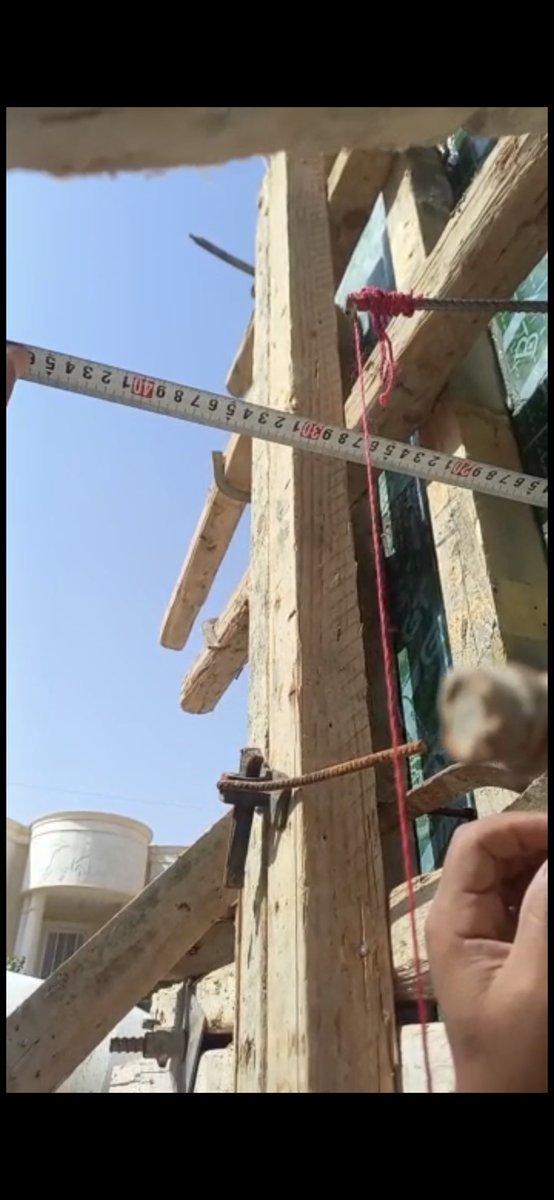

٤ _ ترفيع الحديد ب البسكويت 2.5
كذا بأذن الله تكون جاهز ل الصب 👇
ملاحظه :
مهم جدا تصب الفيلا كامله مع الاحواش البعض يصب داخل الفيلا فقط
بما أنك أشتغلت قفل جميع الأرضيات 👇
عشان تضمن باذن الله
عدم هبوطات الأرضيات مستقبلا
المرحله ( ٣٩ )
صبة نظافة الميده 👇
أنتهينا ولله الحمد من ( الأساسات )
اليوم اللي تصب فيه نظافة الميده
تكون الفيلا بأذن الله أنتقلت من
مرحلة الخطر إلى مرحلة الأمان
أحفر لين توصل العزاز اذا تقرير التربهok
اعزل وأدفن بدفان نظيف يفضل ( صبيز ) طبقات 30 سم رش ودك ورص
الأساسات خطره جدا
اذا عندك خطة توفير رحلها للتشطيبات
المرحله ( ٤٠ )
حدادة ونجارة أعمدة الدور الأرضي 👇
المرحله ( ٤١ )
صب أعمدة الدور الأرضي
مهم جدا وزن الأعمده قبل و بعد الصب
مباشره مادامت الخرسانه طازجه
وأستلام رأسيتها من قبل المهندس
المشرف لضمان أستقامتها 👇
المرحله ( ٤٢ )
نزول البناء لأعمال جدران الدور الأرضي
مهم جدا تنظيف الميده ورشها بالماء
كي تنزل الخلطه على نظافه
ايضا عدم بناء اكثر من ٧ _ ٨ رصات يوميا
مع وزن البلوك فالبلبل وتكحيله👇
المرحله ( ٤٣ )
أنتهاء اعمال المباني
وتخشيب مايلي استعداد للصب 👇
١ _ الاكتاف
٢ _ جلسات الشبابيك
( جسر مقلوب )
٣ _ المواسير
٤ _ الأعتاب
٥ _ الدرج
المرحله ( ٤٤ )
صب الادراج والمواسير والأكتاف
والأعتاب والجسور المقلوبه 👇
المرحله ( ٤٥ )

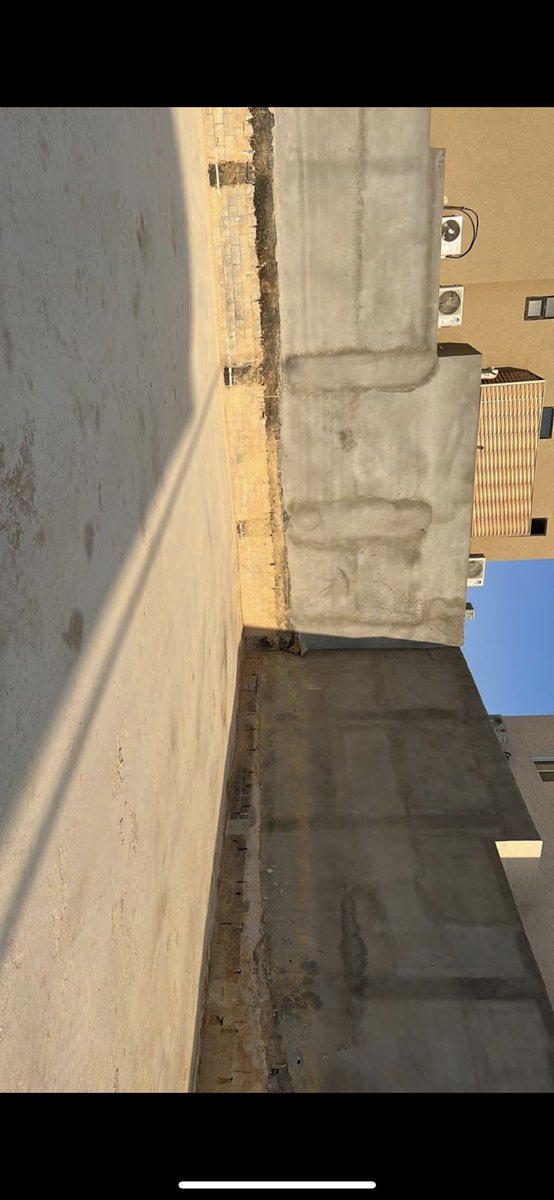

نجارة سقف الدور الأرضي 👇
باقي لنا فقط ( التدعيم )زياده فالجكات
المرحله ( ٤٦ )
الأنتهاء من جميع أعمال :
النجاره
الحداده
السباكه
الكهرباء
التكييف ( الدكت )
تنظيف الموقع . أستعداد للصب بأذن الله
شرح للبنود اللتي يتم التشييك عليها بالسقف
👇
المرحله ( ٤٧ )
صب سقف الدور الأرضي 👇
