☢️المحطات الكهرونوويةلتوليدالكهرباءبالشرق الاوسط☢️
(محطات بطعم الزمن منها من تبقى واخرى تذهب)
✅ماحكاية(الست)محطات الكهرونوويةبالشرق الاوسط ومن منها مازال قائماً؟
☑️ماعلاقة(اوكرانيا)بمحطة(شمال بغداد)النووية؟وماحكايةتلك المحطة؟
✅كيف أنشأت ايران(محطتين نوويتين)بنفس الموقع بالضبط؟
(التسلسل من الاقدم الى الاحدث)

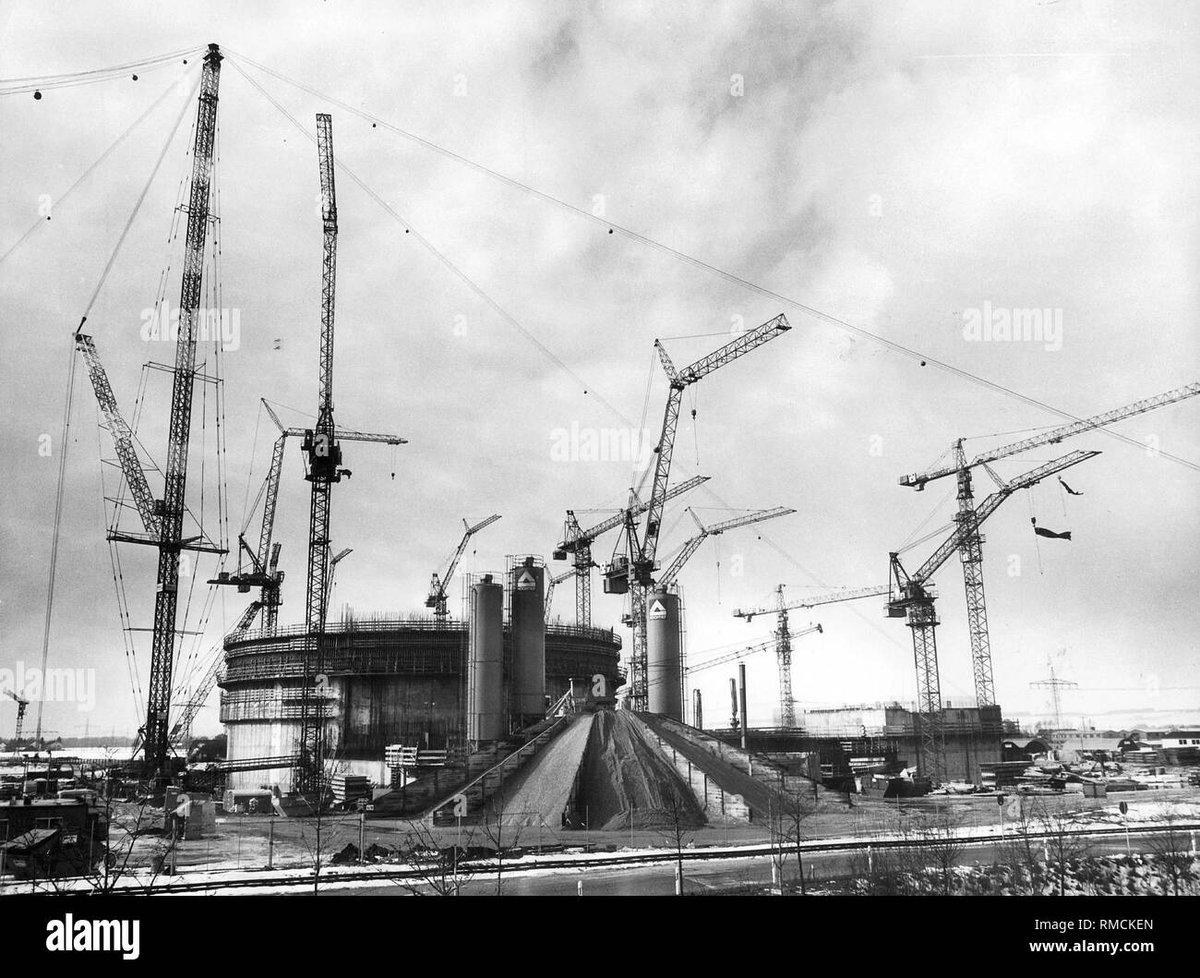

1️⃣محطة(بوشهرالنووية)بايران(التصميم والبناءمنKWUالالمانية)كان مقرراً إفتتاحها(عام1980للوحدةIran-1)و(عام1981للوحدةIran-2)بقدرةكلية2.6GWوبتكلفة$5.3مليار
دمرتهاالقوةالجويةالعراقيةب5غارات جوية ابتداءً من24-3-1984وحتى19-7-1988 لتدمير الوحدة-1 وبقية منشآته

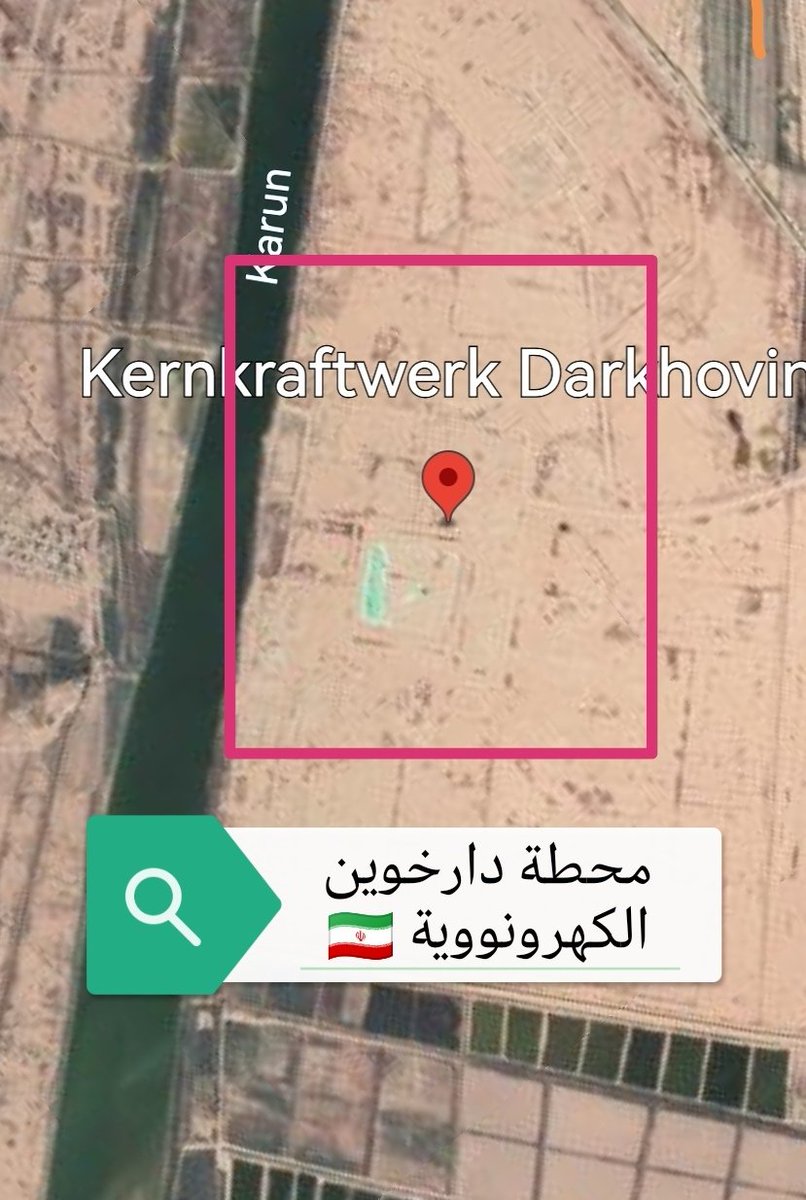

2️⃣محطة(دارخوين النووية)بايران(التصميم والبناءمنFramatomeالفرنسية)وكان مقرراً إفتتاحها(عام1981بالوحدةShah-1)و(عام1982للوحدةShah-2)بقدرةكلية1.82GWوبتكلفة$2مليار
عند بدءالحرب،توقف البناءفيهاوتحولت لمقرقيادةمتقدم وبعدها اعلن الصينيون انهم سيكملون وحدتها الاولى لكن الضغط الغربي أنهاها

3️⃣محطة(شمال بغدادالنووية)بالعراق(التصميم والبناءسوڤييتي بمفاعلين من نوعVVER-1000)كان مقرراً إفتتاحها(عام1989للوحدةBaath-1) و(عام1990للوحدةBaath-2)بقدرةكلية2GWوبتكلفة$2مليار(يتم دفعها كنفط للسوڤييت من ميناء چيهان)
وُقّعَ عقد بناءالمحطةفي9-3-1984بموسكو وخلال18شهراً اللاحقةتم اختيار
الموقع وإكمال المسوحات الجيولوجيةمن3مجاميع خبراءسوڤييت بالعراق(عددهم47)
✅بدأت مواد بناءالمفاعل تصل للعراق منذ11-2-1986وكان المخطط(بدءالبناء)من منتصف1986

☑️منذ تاريخ1-5-1986توقفت ترتيبات البناءثم رجعت المجاميع اللوجستية(لموسكو)بسبب تداعيات كارثة(تشيرنوبل)تم لتُنهيها احداث الكويت

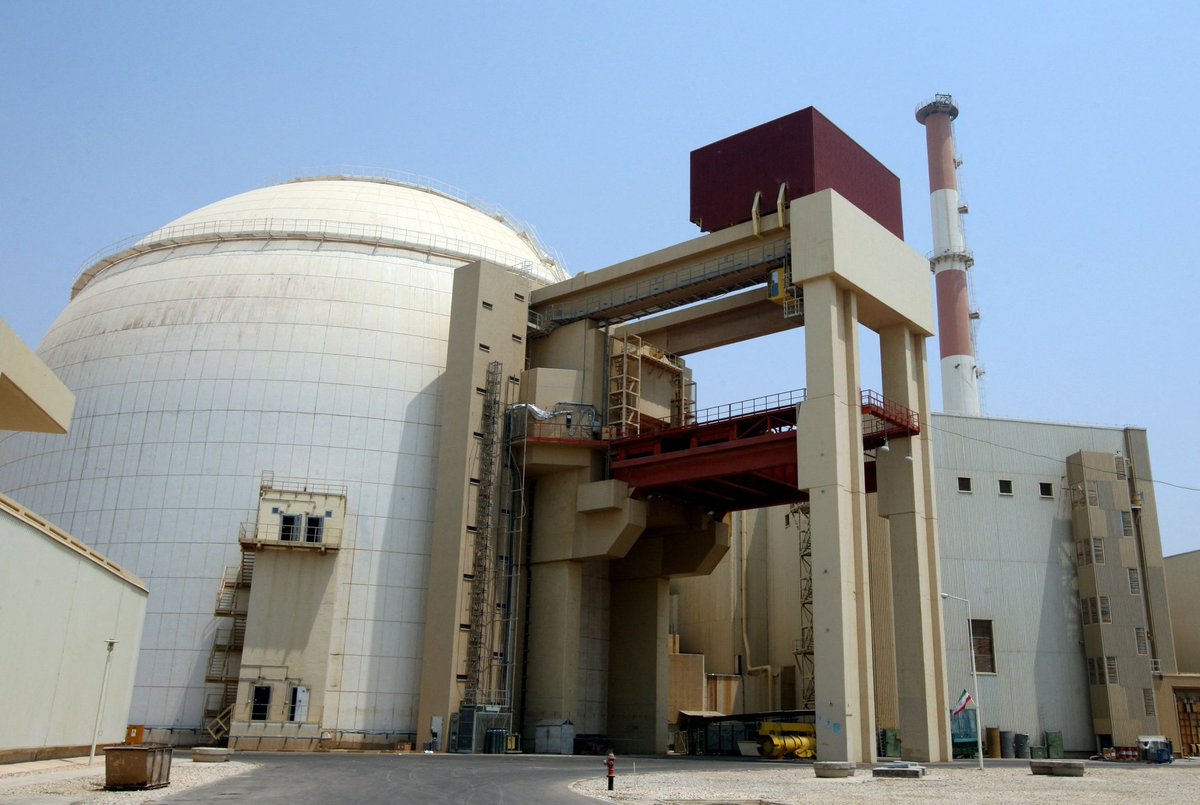

4️⃣محطة(بوشهرالنووية)بايران(التصميم والبناءمنRosatomالروسيةل4مفاعلات من نوعVVER-1000)وقد أفتُتحَت(عام2009الوحدةBNPP-1)بقدرةكلية915MWوبتكلفة$2مليار
✅بدأ البناءبالوحدات2و3(BNPP-2,3)منذ2017وبنفس قدرات(BNPP-1)وستبدأ العمل(بالاعوام2024للثانيةو2026للثالثة)بينماالوحدة4يتم تصميمها حالياً

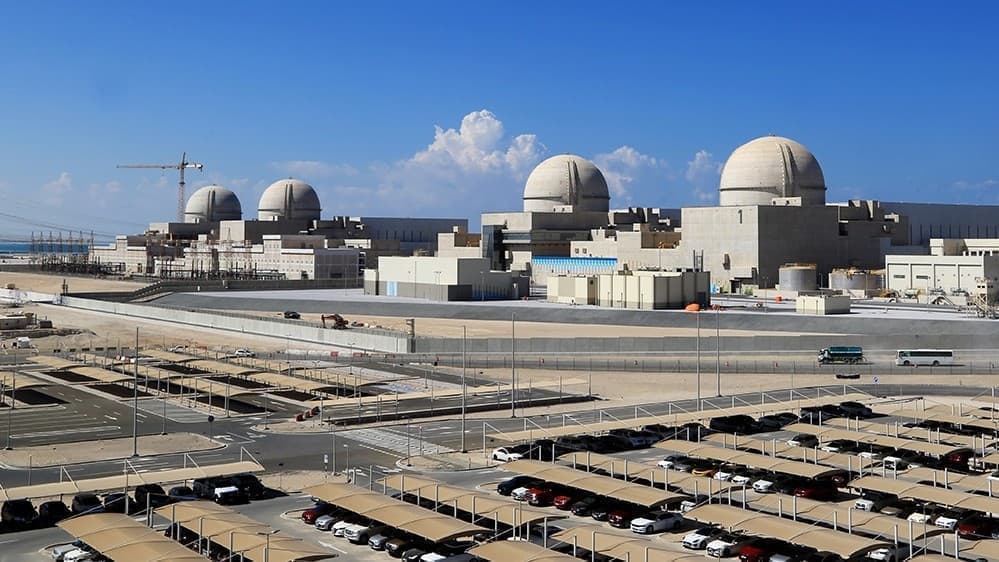

5⃣محطة(البراكةالنووية)الاماراتية (التصميم والبناء منKEPCOالكوريةالجنوبيةل4مفاعلات من نوعAPR-1400)تم إفتتاح وحدات منها(عام2020 للوحدة-1)و(عام2021للوحدة-2)و(عام2022للوحدة-3قريباًبنهايةالسنة)
و(بعام2023ستُفتَتح الوحدة-4)بقدرةكلية5.6GWوبتكلفة تصل ل$32ملياروهي أول محطةعربيةيتم انشاؤها
6️⃣محطة(اكويو النووية)بتركيا(التصميم والبناءمنRosatomالروسيةل4مفاعلات من نوعVVER-1200)وفي العام القادم(2023)سيتم تشغيل(الوحدةAkkuyu-1)وسنة2024ستشتغل(الوحدةAkkuyu-2)وسنة2025ستعمل(الوحدةAkkuyu-3)وسنة2026(الوحدةAkkuyu-4)و بقدرةكلية4.8GWوبتكلفة$20مليار(من الواضح أن التكلفةستزيد ب20٪)
7️⃣محطة(الضبعة النووية)بمصر(التصميم والبناءمنRosatomالروسيةل4مفاعلات من نوعVVER-1200)والسنة هذه(اي2022)بدء بناء(الوحدة-1 منهامن4وحدات مقدرانشاؤها تباعاً)بقدرةكلية4.8GW(عند تشغيل كامل وحداتها)وبتكلفةستصل إلى$30مليار(ستدفع(مصر)$5مليار والباقي ديون عليها)وسيتم تشغل هذه الوحدةبعام2026
