Dr. Doraid Abdullah || د. دريد عبدالله
Dr. Doraid Abdullah || د. دريد عبدالله

@doraid_abdullah

24 تغريدة 98 قراءة Jul 31, 2022
🇮🇶سلسلةتاريخ الحرب العراقيةالايرانية80~88🇮🇷
(الخط العراقي~السعودي[IPSA]الملعون ذو ال5سنوات)
✅كيف بدأولماذا إنتهى؟ بمعلومات(تُذكَر لاول مرة)توضح تفاصيله
☑️كم صدّر العراق منه خلال عمره القصير؟
✅هل هو(نذير شؤم)؟وماهي قصةسنوات حياته الخمس؟
☑️كيف ساهمت(ايران🇮🇷)بدون أن تدري(بإنشاءه)
💠الحرب العراقية~الايرانية(1980~1988)فالمصائب لاتأتي فرادى💠
1️⃣بدأت مدافع الحرب منذ فجر يوم الاثنين22-9-1980وكما يلي:
🟥تحركت القوات الايرانية(يوم23)وبعملية(الهرمزان البحرية/الجويةالمشتركة)هاجمت
ودمرت ارصفةتصدير النفط(البكر/العمية/الزبير)وكل(خزانات العراق النفطيةالاستراتيجية)
في الفاو(16خزان)وفي(الزبير/البكر/العمية)لتدمرهم كلهم بالكامل
🟧تم تدمير البنى التحتيةلحقول نفط الرميلةوالزبير وكذلك انابيب النفط فيها وتدمير مصفى البصرةومجمع البتروكيماويات هناك

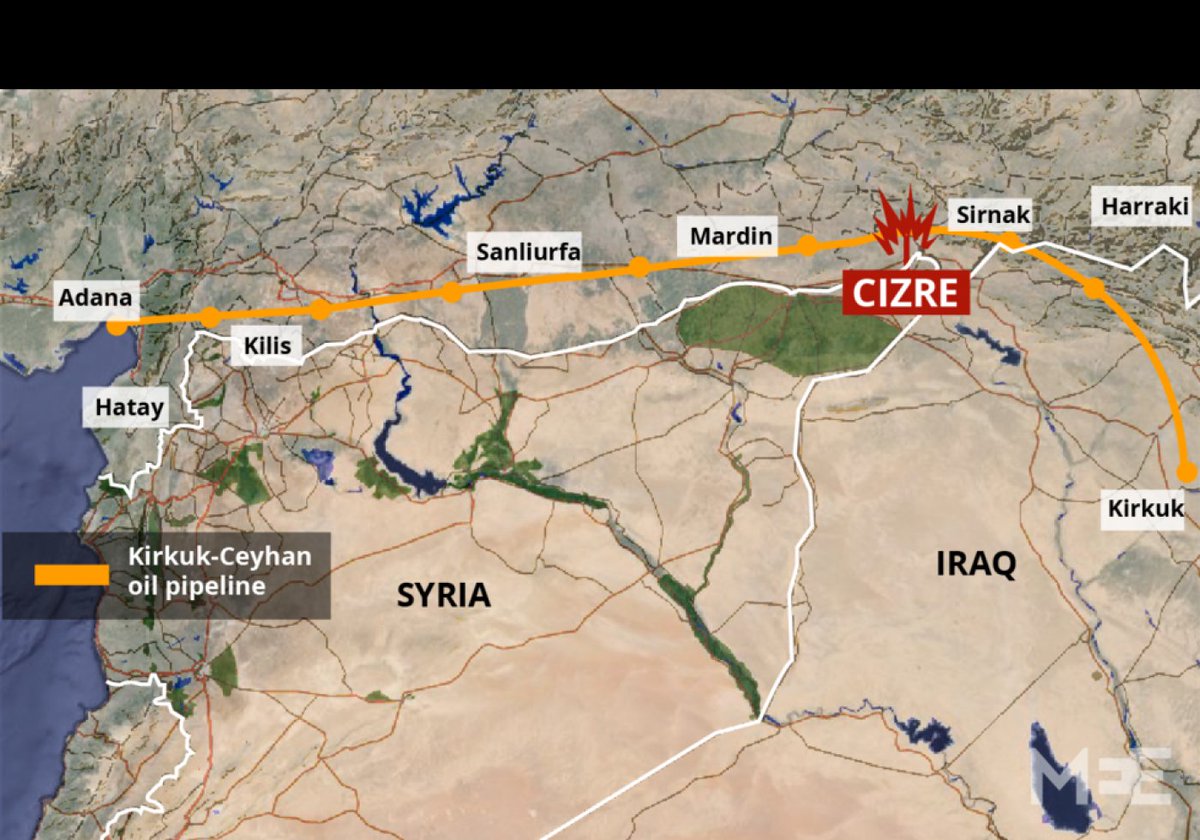

🟪اغارت القوات الايرانية(يوم24)على حقول النفط بالموصل وبالبصرةوبكركوك وعلى انابيب خط نفط(كركوك~چيهان)
ومحطات ضخه التي تضررت لكن بشكل طفيف

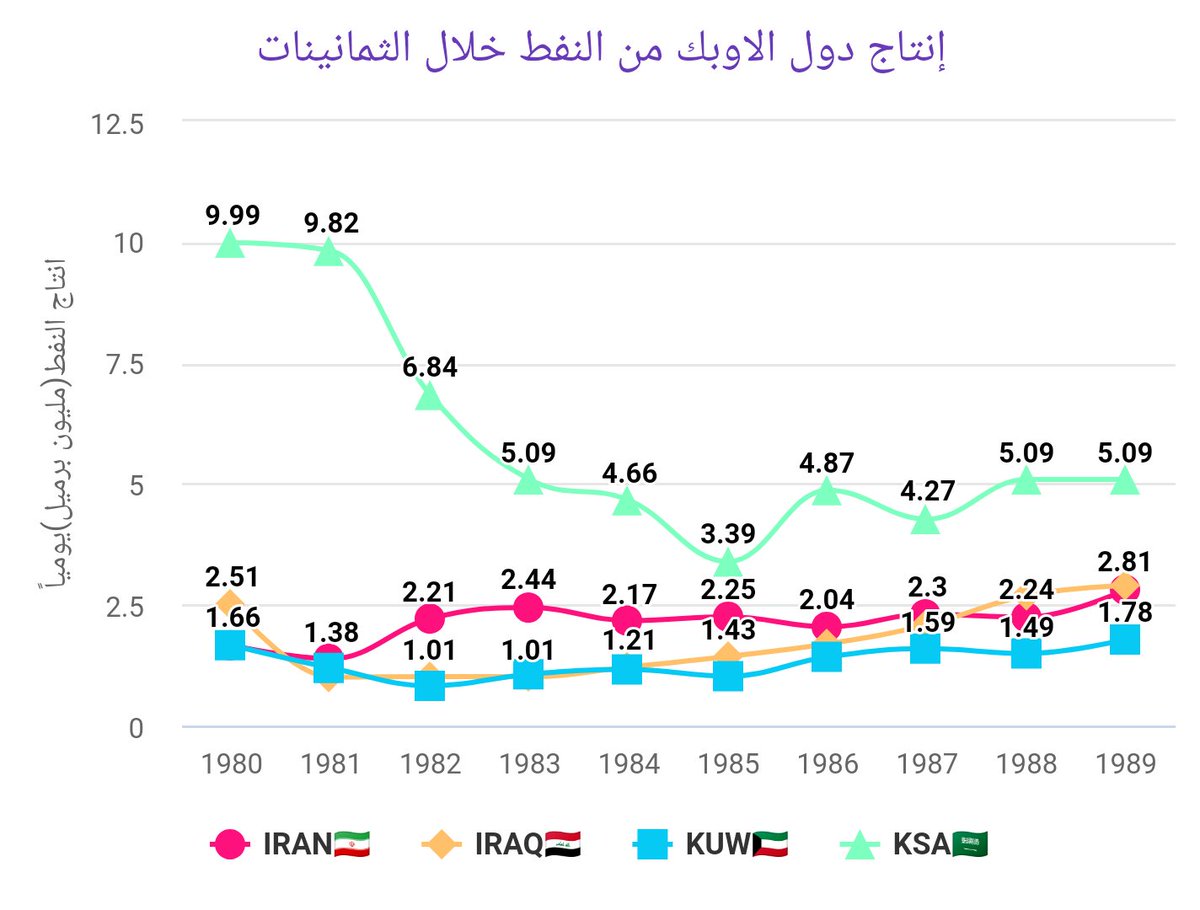

2️⃣خلال اول8اسابيع من بدءالحرب تم تدمير33٪من بنى العراق التحتيةالنفطيةو85٪من قدراته التصديريةو90٪من انتاجه النفطي ليواجه وقتها الحقيقةالمرة:(اننا بلانفط للتصدير/للاستهلاك المحلي الا بكميات ضئيلة)
لهذا بنى الاستراتيجيةالتاليةلمواجهةتلك التداعيات:
🇮🇶الاستراتيجيةالعراقيةالنفطية🇮🇶
3️⃣ابلغ العراق الكويت بحاجته الماسةللمشتقات النفطيةلسد حاجةالمحافظات الجنوبيةمنهاواستمر تزويد العراق بها حتى بداية1988
كما تم البدءبتزويد العراق ب300الف برميل نفط خام يومياً من السعوديةوالكويت(حتى1988)من انبوب النفط السعودي(Tapline)من خلال تفريعة
مُدّت على عجل بقطر(42بوصة)تبدأمن محطةضخ سعودية(عرعر)حتى الانبوب الاستراتيجي(الخارج من حقول الرميلةالشمالي حتى حديثة)حيث جهْز هذا الانبوب العراق بالخام ل7سنوات متواصلةبعد تدمير ايران لبنيته التحتيةكذلك ساعدت(السعودية/الكويت)العراق من خلال تزويد(زبائن العراق)بالنفط السعودي/الكويتي
من وحدات تصدير النفط بالبلدين كانه نفط عراقي(حيث أضافتا اقيامه كدين على العراق)
كانت استراتيجيةالعراق تتضمن:
🔹بناءاسطول صهاريج ضخم لتصديرالخام من خلاله لتركيا/الاردن
🔸زيادةسعةالخط التركي(كركوك~چيهان)للضعف(1.5مليون برميل يومياً)
🔹بناء5مصافي اخرى(خارج مرمى الايرانيين)

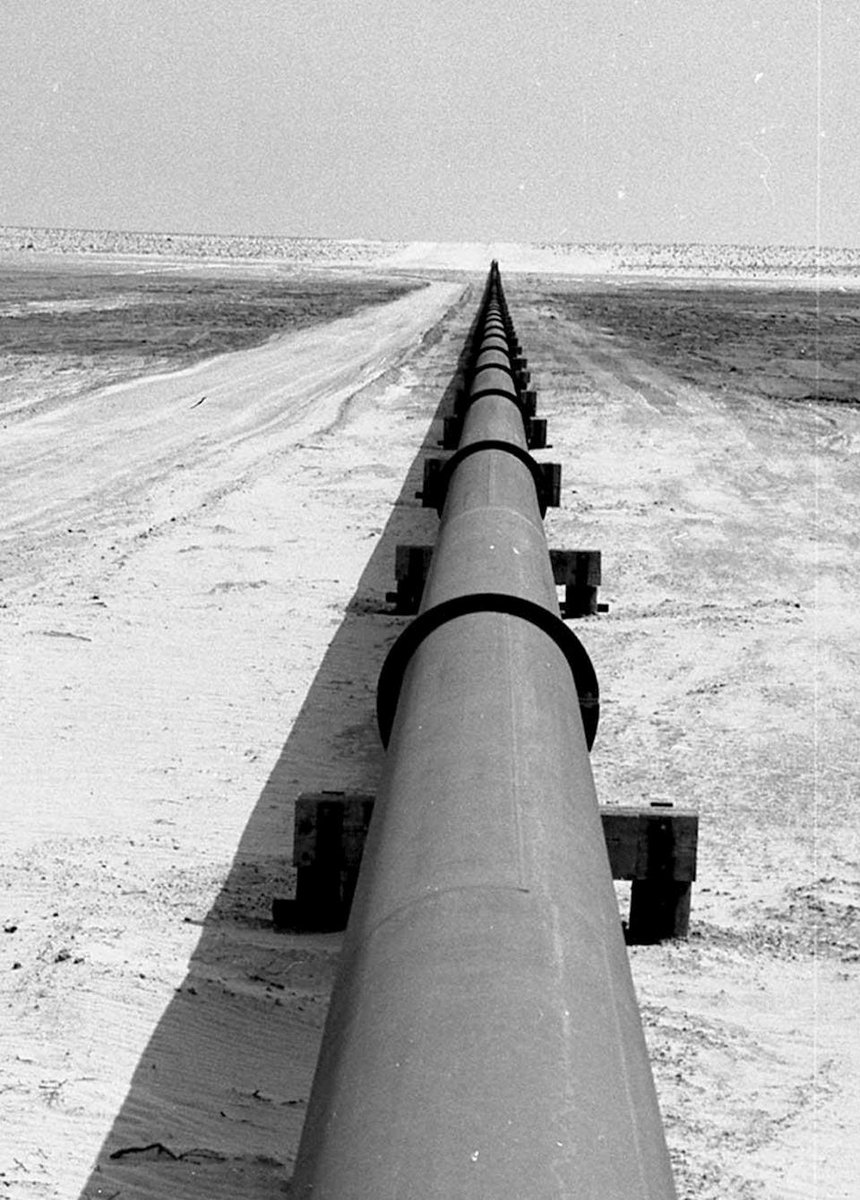

🔸بناءخط النفط العراقي~السعودي والمسمى(الانبوب العراقي من خلال السعوديةIPSA)من البصرةحتى ميناء(المعّجِز)بينبع على البحرالاحمر
🔹بناءخط نقل نفط من البصرةحتى خليج العقبة(الاردن)
كل ماسبق كان سيوصل انتاج العراق(بعد الحرب)الى10مليون برميل يومياً(منها35٪تصدير من غيرالخليج)وتم رفع
سعةالتكريرالمصافي الى(400الف برميل يومياً)
لكن العراق لم يصل لمعدل(إنتاج ماقبل الحرب)إلاعام1989
4️⃣ببدايةعام1981(اي بعد أشهر من بدءالحرب العراقية~الايرانية)،تم اكمال الخط السعودي(Petroline)للنقل النفط من الساحل الشرقي للمملكة(البقيّق)الى الساحل الغربي(ينبع)(تم توقيع عقوده عام1977)
وفعلاً بدأ تشغيله منذ(1982)بقطر48بوصة وبطول1200كم وبقدرةتجهيز(1.85مليون برميل يومياً)وب13محطةضخ(وهذا المشروع سيساعد العراق لاحقاً لتجاوز بعض مشاكله التصديرية)
5⃣بدأ العراق منذ1981~82مفاوضاته مع الاردن،السعودية،تركيا لتطبيق استراتيجيته النفطيةووقع مع السعودية(1983)لبناءالخط النفطي
ومع تركيا(1985)لبناءانبوب إضافي لخط(كركوك~چيهان)ومع الاردن(1985)لبناءخط(البصرة~العقبة)

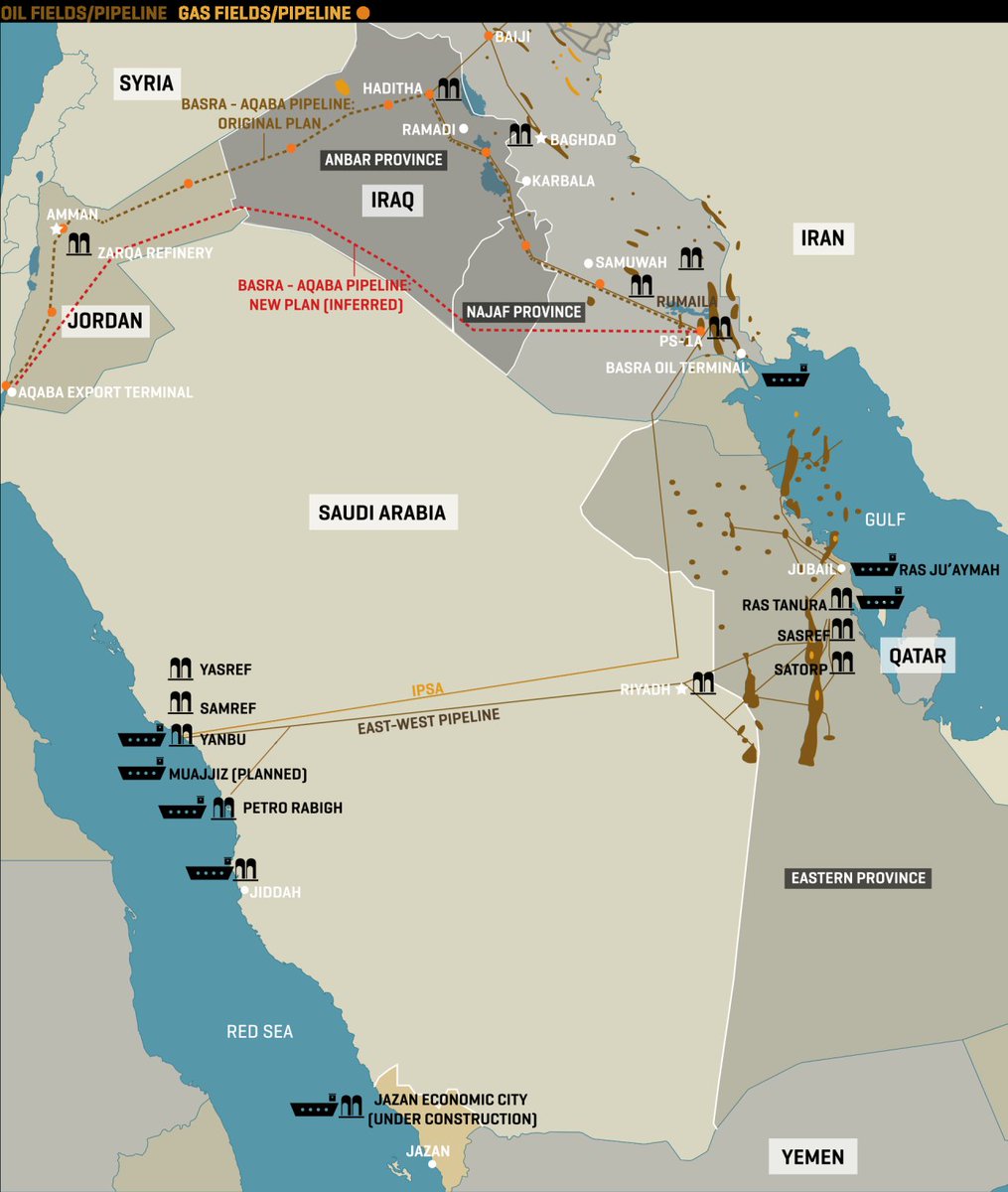

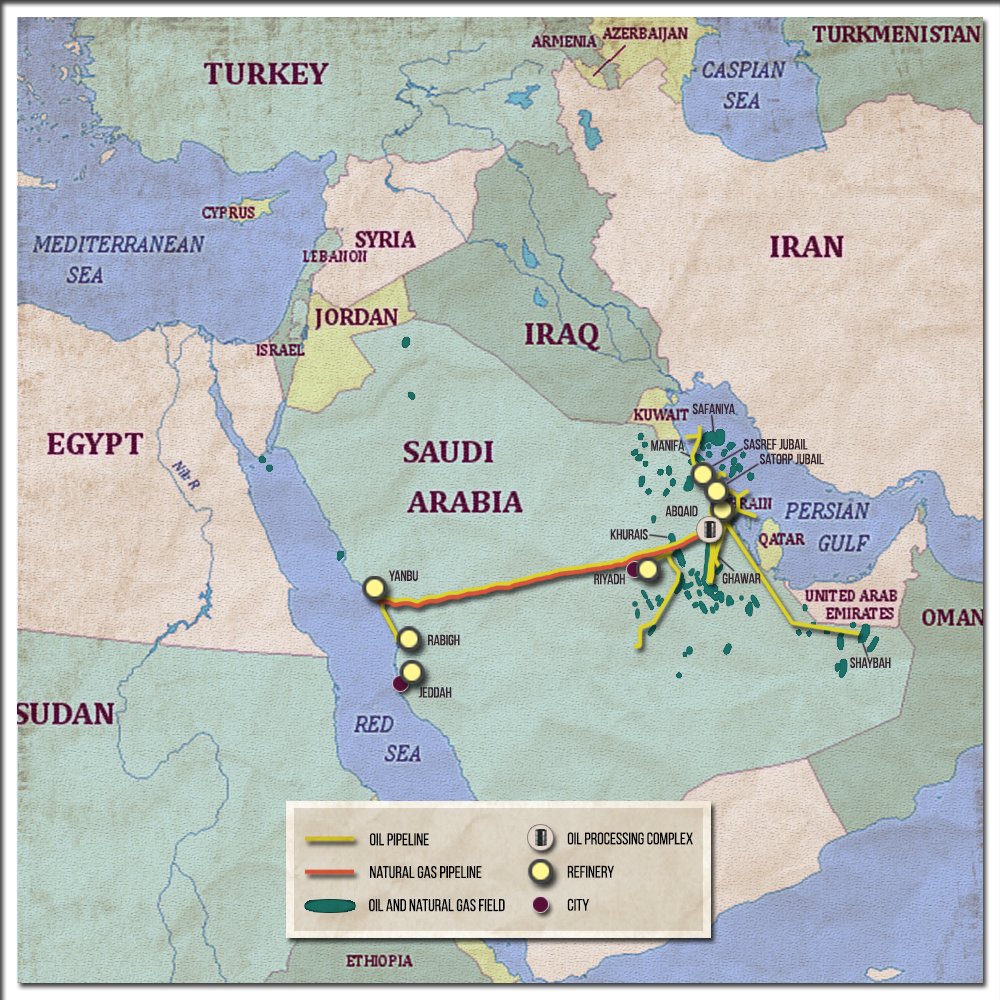

🇮🇶الخط العراقي~السعودي🇸🇦
☑️عام1983اتفق العراق والسعودية في الرياض على بناء أنبوب نفطي بطول(1570)كم(منها1366كم انابيب رئيسية)وبقطر(56بوصةو42بوصة)مع(7محطات ضخ)وانظمة ضخ ل3سفن في ميناء(المعجز)
ب(ينبع)على البحر الأحمر في3مراحل(تستلزم5.5سنوات لاكمالها)لإيصال قدرةالميناءعلى تصدير نفط حتى معدل1.7مليون برميل يومياًمن ساحل البحرالاحمر
✅تاجير الارض وماعليها من المنشآت لمدة20سنة(من1984حتى نهاية2003)وعندعدم تجديده(قبل24شهراً من نهايةالتاجير)ستؤول منشآت المشروع لطرف(مالك الارض)
☑️ستكون تكلفة تاجير الارض للمشروع هو(1دولار)لكل برميل نفط يتم تصديره+(1دولار)كنفقات تشغيليةوصيانة
✅تكلفةالمشروع الاولية(للثلاث مراحل)ستصل الى$2.65مليار(بسعر اليوم$7.55مليار)وسيُستَقطع هذا المبلغ(كنسبة)من النفط الخام المُصدّر بعد تشغيله(لاحقاً تُحدَد)
وفيمايلي تفاصيل تلك المراحل:

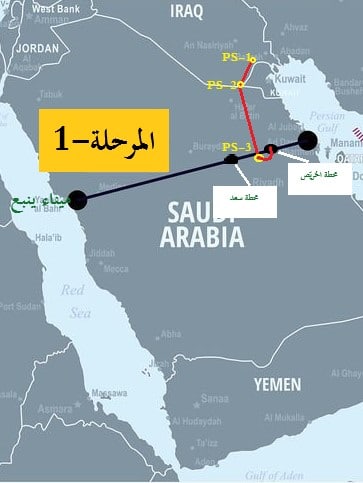

🇮🇶المرحلة-1🇸🇦
🔷التصميم كان لشركة(Brown&Root)الامريكية
🔶وصلت تكلفته ل$500مليون
🔷طوله620كم(منها150كم بالعراق و470كم بالسعودية)وبقطر56بوصةوبمعدل ضخ(500kبرميل يومياً)
🔶في1-1-1984بدأت شركة(SpieCapc)الفرنسيةاعمال مد الانبوب(بالجانب العراقي)ثم شركة(Saipem)الايطالية(بالجانب السعودي)
🔷(وقع العراق معSaipemعقد الانشاءفي27-9-1984لتبدأ بعدها بشهر اعمال الانشاء)لكون هذه الشركة كانت قد نفذت(الانبوب السعودي(Petroline)المذكور آنفاً

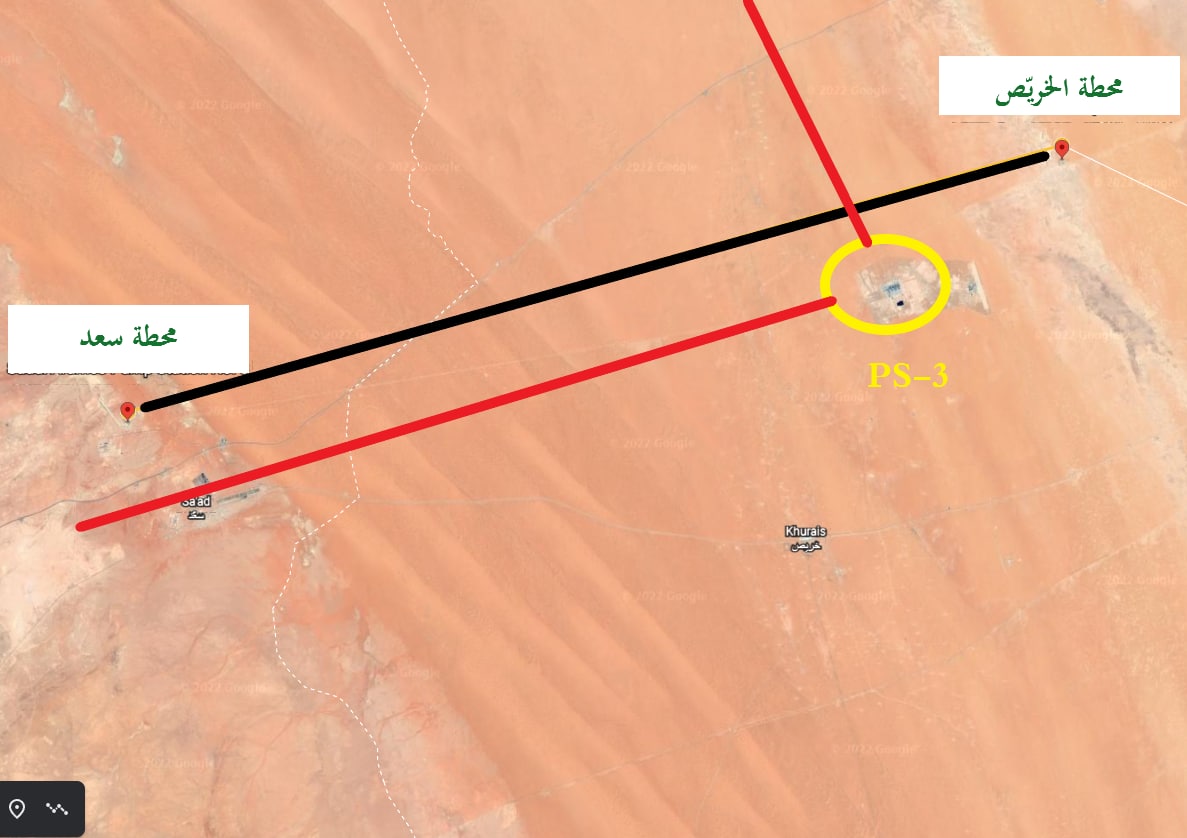

🔶الخط يبدأ من(الزبير بالبصرة حتى الخريّص بالأحساء)مع3محطات ضخ(PS)و4خزانات للنفط سعةالواحد(1مليون برميل)أنشِئَت بمحطةالضخ(PS-3)بالخريّص
🔶يرتبط هذا الخط بالانبوب السعودي(Petroline)ويصخ النفط من خلاله حتى ميناء(ينبع)ومن هناك تستلم(الناقلات)النفط العراقي المصدّر
🔷تم اكمال بناءالمرحلة-1كاملةفي1-9-1985وبدأ التصدير منه(بعدها بشهرين)
🔶تم الاتفاق عن تخصيص22٪من النفط المُصدّر(لسد تكاليف الإنشاء)فقط لأول5أشهر من تشغيله
+2٪لتكاليف تشغيل وايجار الخط
🔷طريقةالضخ بالتناوب بين العراق والسعوديةكانت(كل3ايام)ومعناها ان(العراق)يضخ1.5مليون برميل كل3ايام(اي بمعدل0.5مليون باليوم)نحو(ميناءينبع)لملئ الناقلات بنفطه ثم ياتي دور(السعودية)لضخ1.5مليون برميل(من خلال نفس الانبوب)لمدة3ايام لملئ ناقلاتهاوهكذا دوالبك

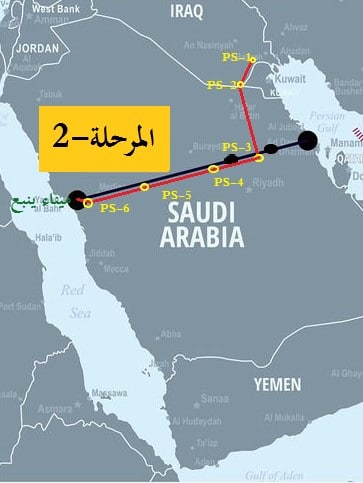

🇮🇶المرحلة-2🇸🇦
🔷هي مرحلةاكملتها شركة(Saipem)الايطالية بتكلفة$1.7مليار(بسعر اليوم$4.7مليار)لمد انبوب من محطة(PS-3)في الخريّص حتى ميناء ينبع لغرض مضاعفةقدرة ضخ الانبوب حتى1.6مليون برميل يومياً(بدون الاعتماد على الخط السعودي)وبالتالي عدم الالتزام بطريقةالتناوب
🔶ياتي هذا بالتزامن مع
زيادة السعودية لقدرات تصدير النفط لميناء(ينبع)حتى(3.2مليون برميل)يومياً لكي يتمكن العراق من تصدير1.6مليون برميل يومياً مباشرةً من خلال انبوبه حتى(منصات تصدير النفط)الخاصة به داخل ميناء ينبع
🔷تم مد863كم من محطة(PS-3)قرب الخريّص حتى ميناء ينبع بقطر56بوصة مع3محطات ضخ(PS-4حتىPS-6)

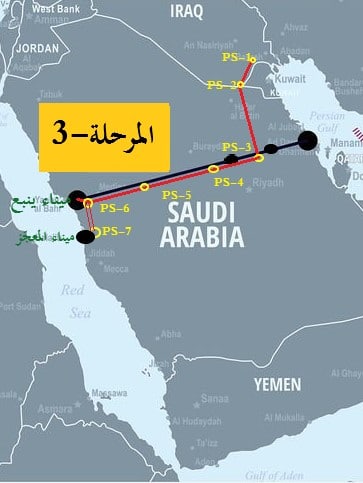

🇮🇶المرحلة-3🇸🇦
🔶تم توقيع عقدها في22-9-1987 مع إئتلاف شركات(Saipem) الايطالية للانشاءو(Mitsubishi)اليابانيةلبناء صهاريخ الخزن و(Hyundai)الكورية للميناءومنشآته وبتكلفة$500مليون

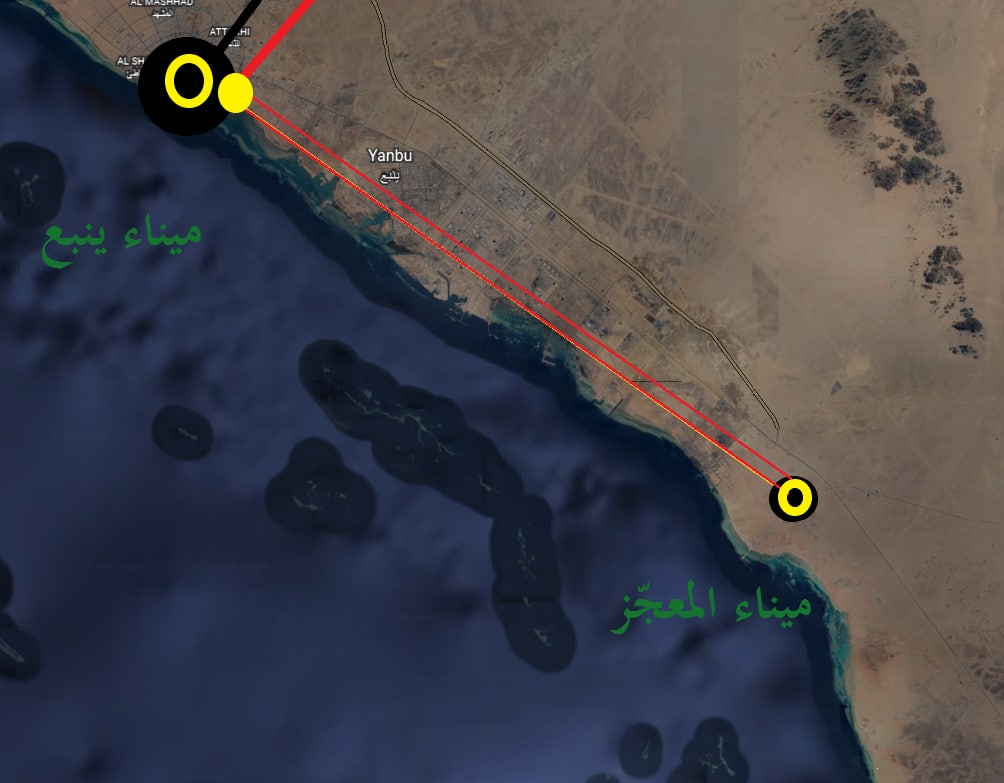

🔷المرحلةهذه تتضمن بناء(ميناءلتصديرالنفط)في منطقة(رأس المعجّز)يسمى(ميناءالمعجّز)والذي يقع جنوب ميناءينبع
ب45كم مع ربطه بالانبوب العراقي الذي تم أنشاؤه في المرحلة-2 من محطة الضخ(PS-6)الموجودة في ميناءينبع حتى محطةالضخ(PS-7)بميناء المعجز(بواسطة خطي انابيب بقطر48بوصة وبطول45كم لكلٍ منهما)مع انشاء10صهاريج تخزير في ميناء المعجّز بسعةللخزان الواحد(1مليون برميل نفط)
🔶تم اكماله في1-8-1989
وبدأ تشغيله منذ18-9-1989وتصدير النفط العراقي منه بمعدل1.6مليون برميل يومياً وبذلك اكتمل يومها الخط العراقي(IPSA)بكامل قدراته ليصدّر النفط من البصرةمن خلال ميناءعلى البحر الأحمر
🔷استمر يصدّر النفط بأقصى طاقته حتى13-8-1990(اي لمدة11شهراً)الى ان تم ايقافه بسبب العقوبات الدوليةعلى
العراق وقتها
🔶خلال عمره القصير(4سنوات و9اشهر)نقل هذا الخط حوالي890مليون برميل نفط عراقي صدّر منها98.5٪وبقيت كميةمن النفط مخزونة بالخزانات التي في ميناء المعجّز وفي محطة ضخ(PS-3)بالخريّص وفي داخل أنابيبه ال1570كم تقدّر بحوالي12.5مليون برميل من النفط تم بيعها وتوزيعها(كتعويضات)
امميةللمتضررين من حرب الخليج1991ودفِع بعضها كتكاليف تشغيلية
🔷عام2001اعلنت المملكةالعربيةالسعودية(استعادته)رسمياًوتحويل عائدات بيع نفطه(المخزون بداخله والتي بيعت وقتها عام1991)الى لجنةالتعويضات(UNCC)التابعةللأمم المتحدة
🔶كلف هذا الخط العراق بالكامل($2.7مليار)وبسعر اليوم$7.7مليار
