ثريد التشطيب بشكل كامل من الاف الى الياء بعد الانتهاء من مرحلة العظم نهائيًا والتسليم من قبل المقاول
البدء في اعمال التشطيب
1- تنظيف الموقع كاملا من الداخل والخارج
2- البدء في أعمال الكهرباء تحديد أماكن الافياش والبدء في التمديد الليات وتركيب العلب وتوزينها بشكل ممتاز
3- البدء في تاسيسات السباكة تركيب السيفونات تمديد مواسير المغاسل والشاورات وغيرها
4- اعمال التكييف يتم تركيب المواسير التصريف وتمديد الليات
5- تركيب فريمات الحديد الابواب الخارجية

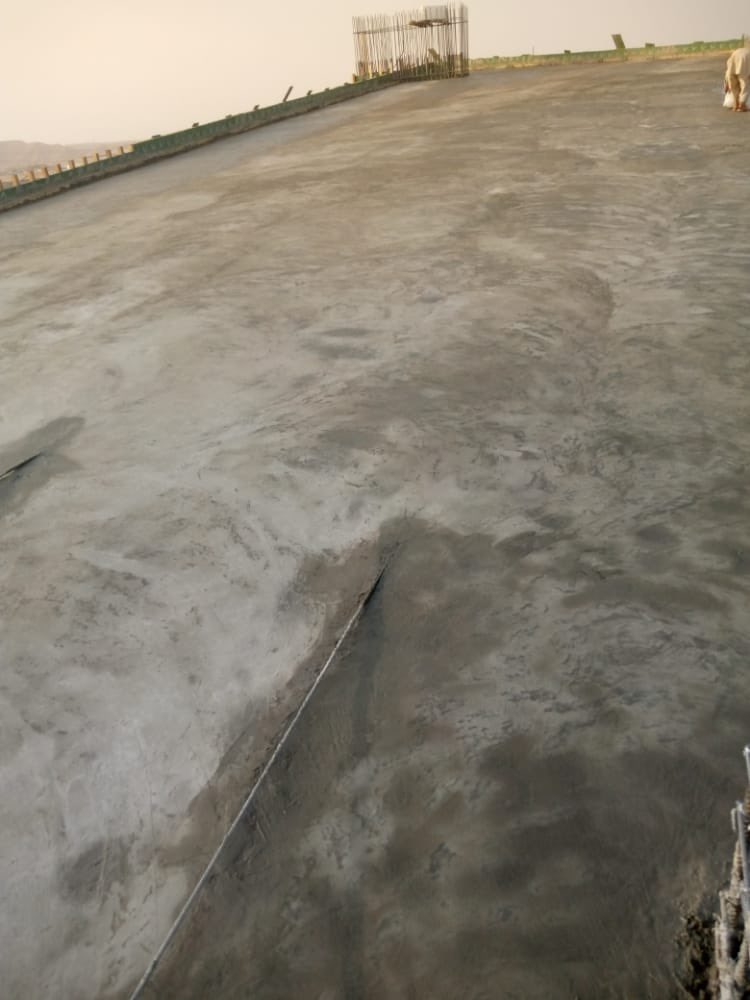

6-اعمال اللياسة
(أهم النقاط أثناء اللياسه

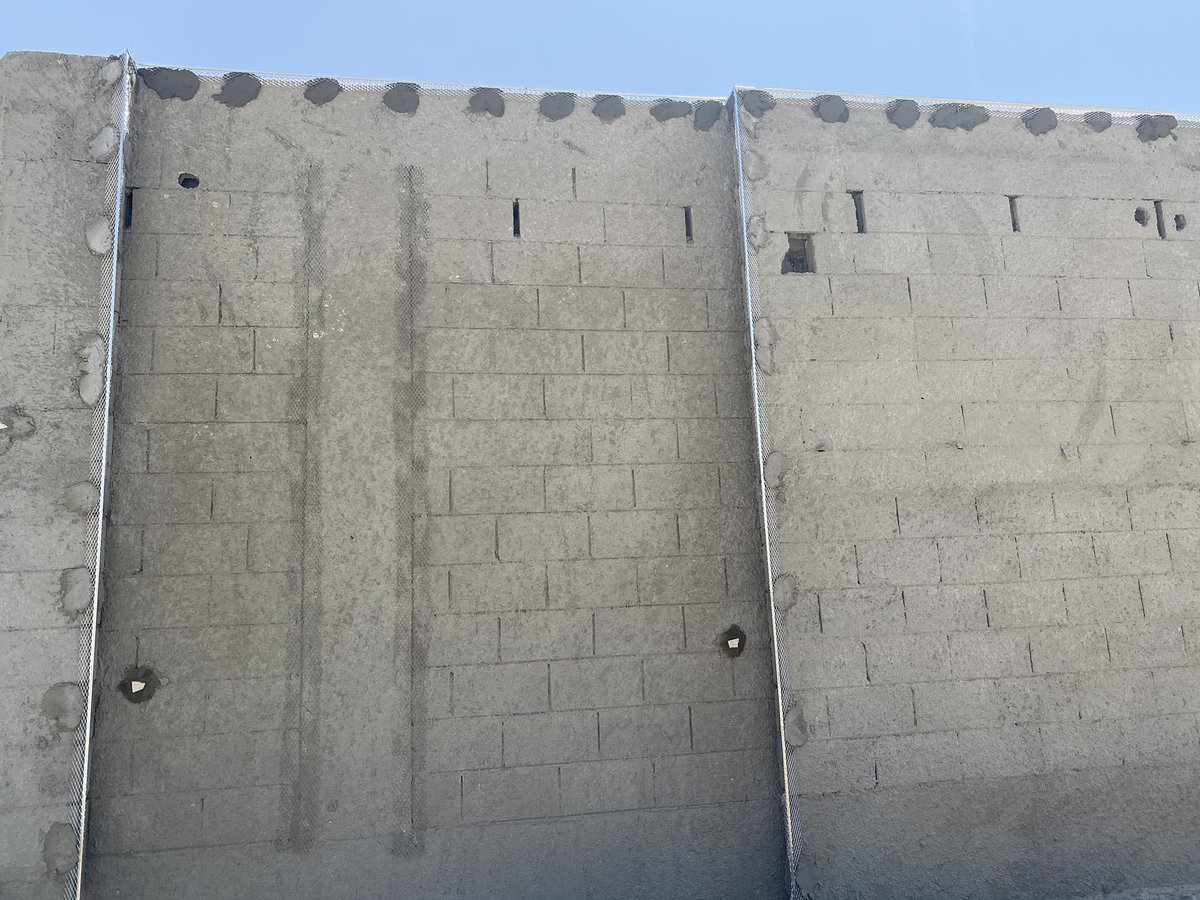

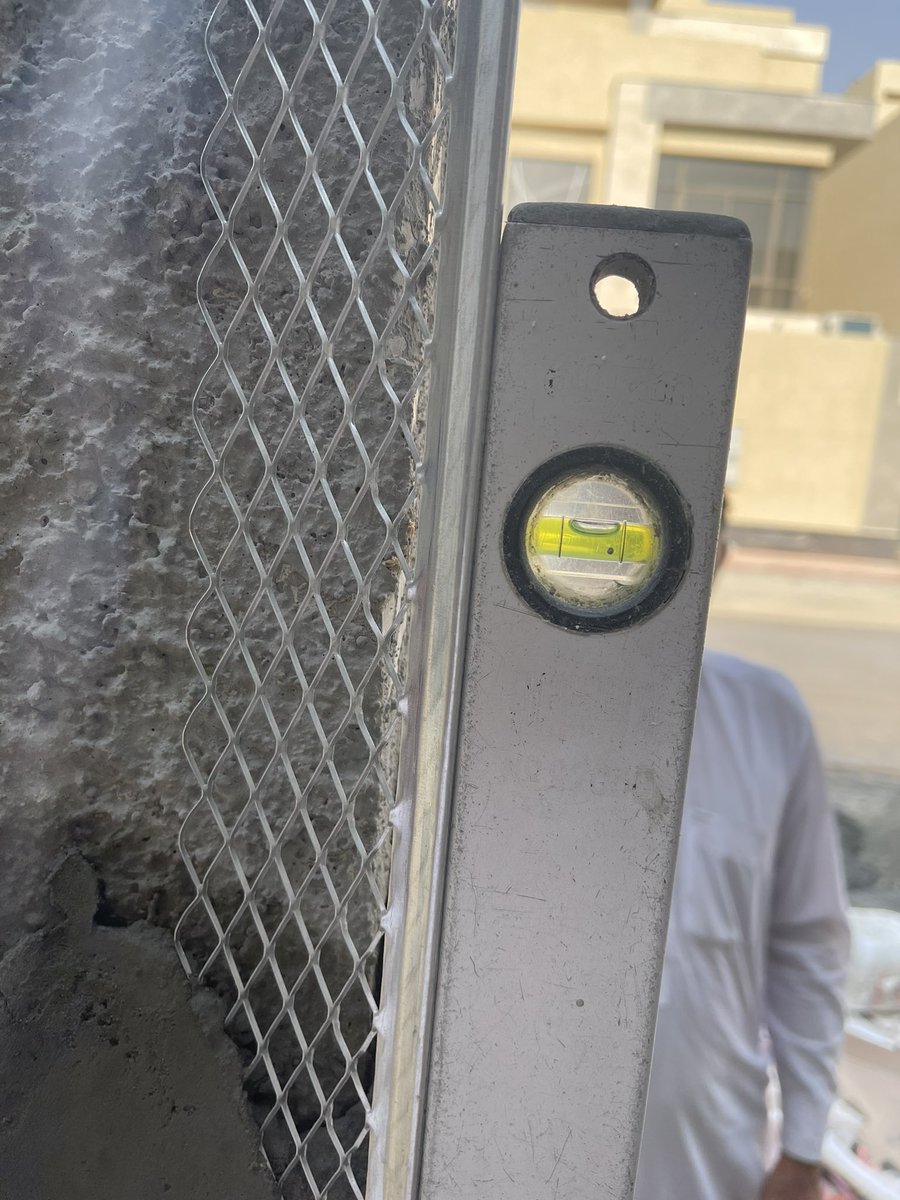

1- الشبك المعدني او الفايبر

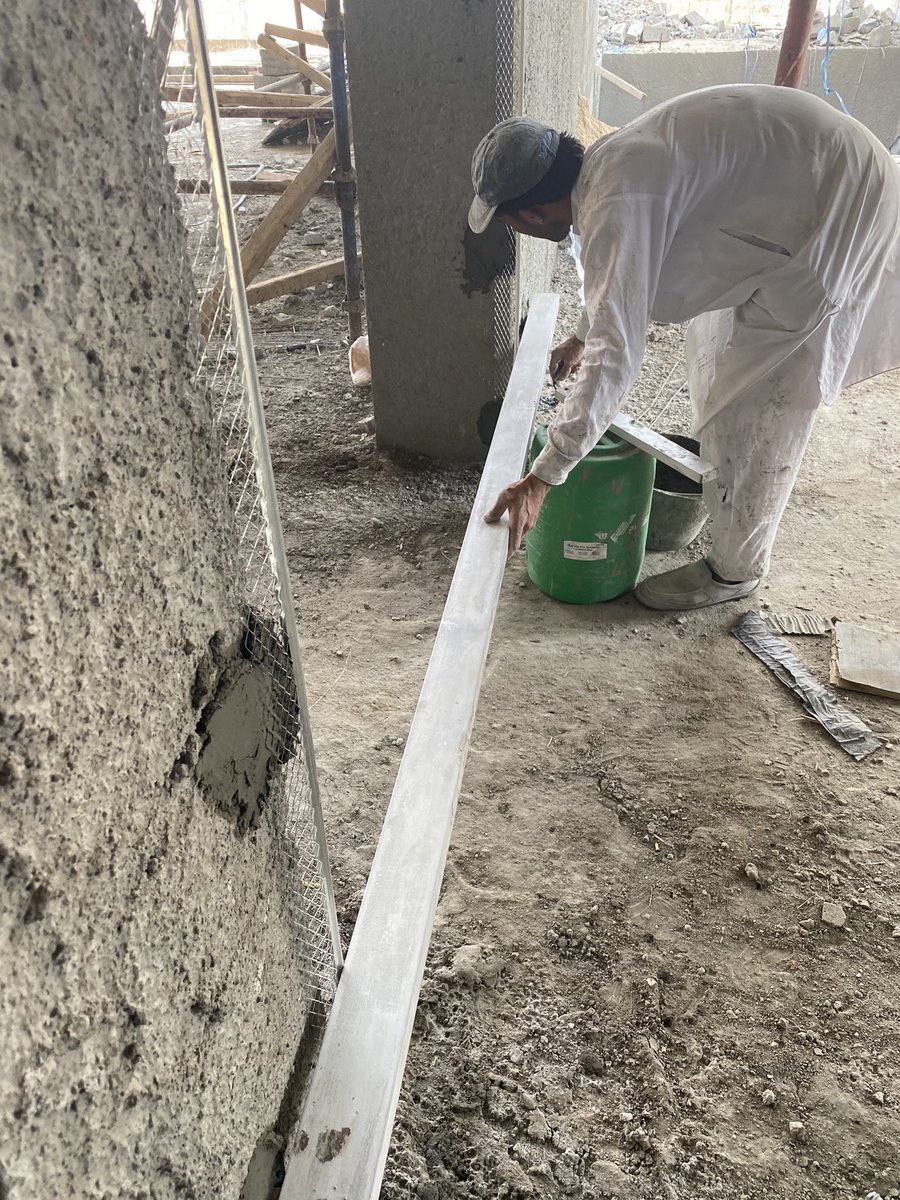

فائدة هذا الشبك في دمج أعمال الخرسانة المسلحة مع أعمال المباني وذلك يقلل من التشققات بعد اللياسة
2- الزواية فائدة يساعد في التلييس على الاستقامة وعدم التعرج ويزيد من قوة زاوية الجدار)
7- تركيب الدكت في الدور الارض وباقي الادوار ان وجدة مع تركيب مراوح الشفط للمطبخ والحمامات
8- اعمال الحمامات
1- التنظيف الحمام

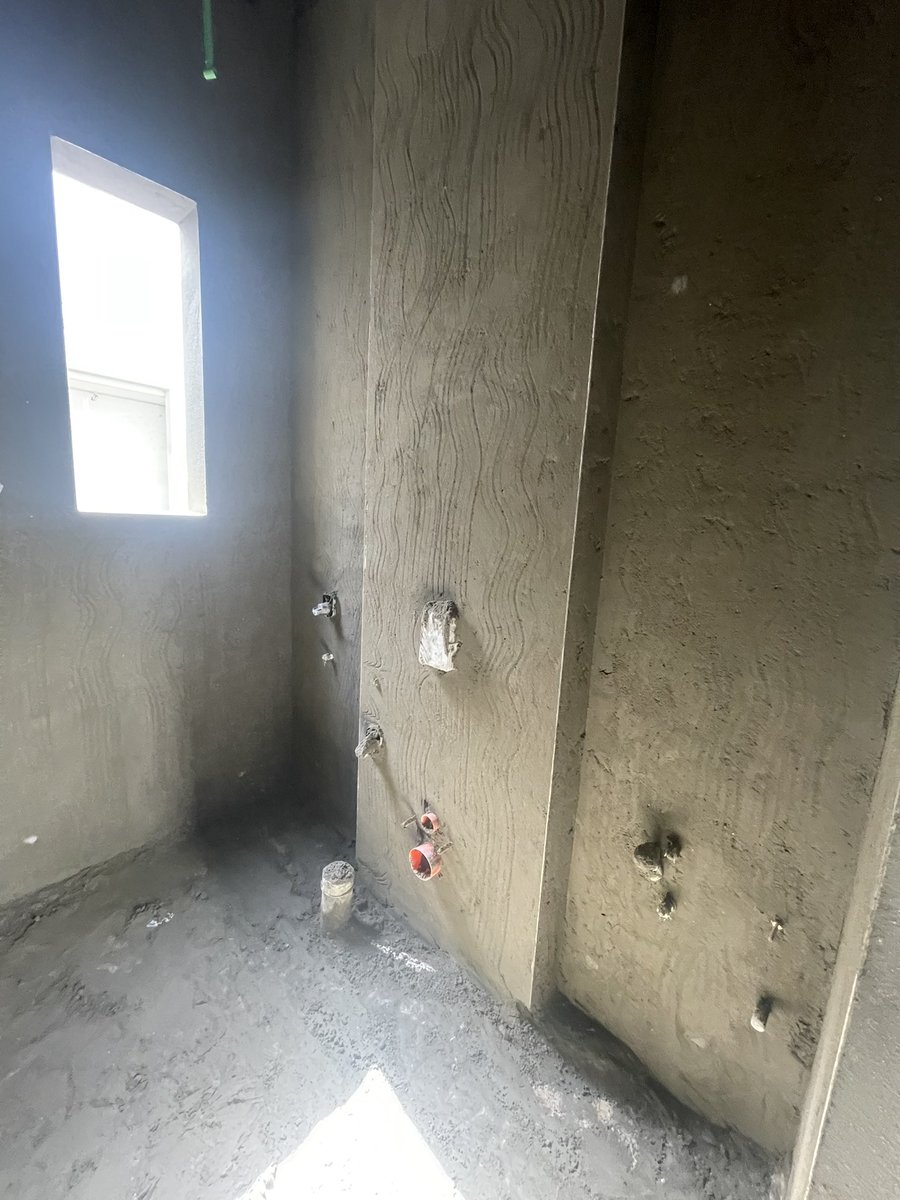

2- عمل الياسة للارضية مع عمل لياسة من اسفل الجدارن ( مثل النعلة )ارتفاع 15 سم من الاسفل
3-العزل على مراحل

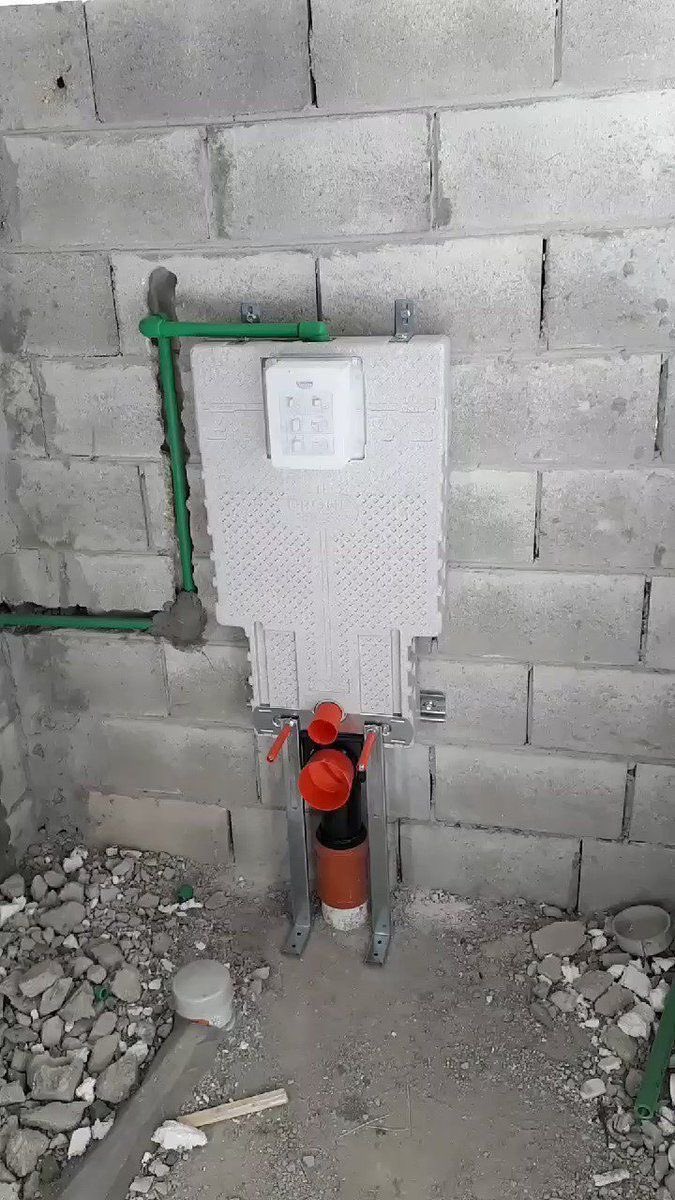

4-تركيب مواسير السباكة
5-اختبار العزل لا تقل عن 2 الى ٣ ايام
6- الدفان فوق العزل بعد التاكد من نجاح العزل اختبار العزل

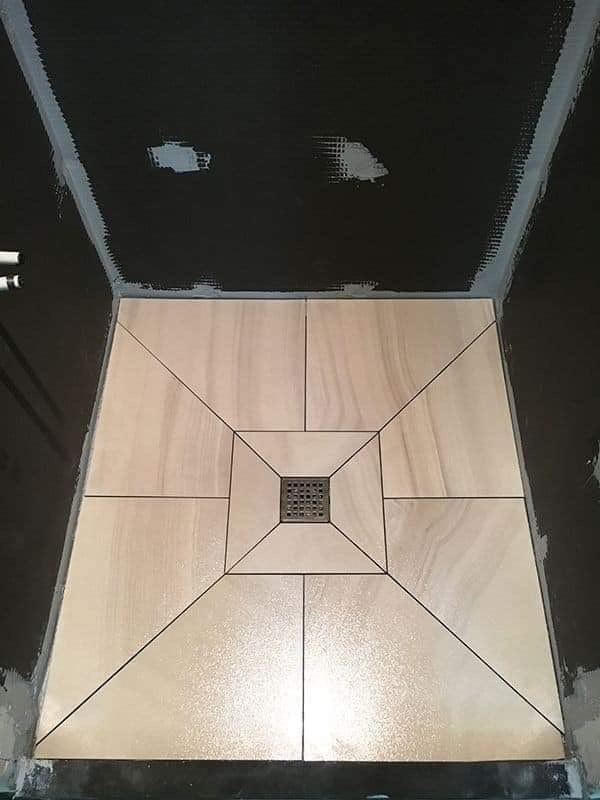

7-أعمال البلاط

9- يتم عزل الاسطح المكشوفة مثل (ملحق علوي غرف سواق ارتداد مسقوف وغيره )
10- تركيب فريم ابواب الخشب الداخليه

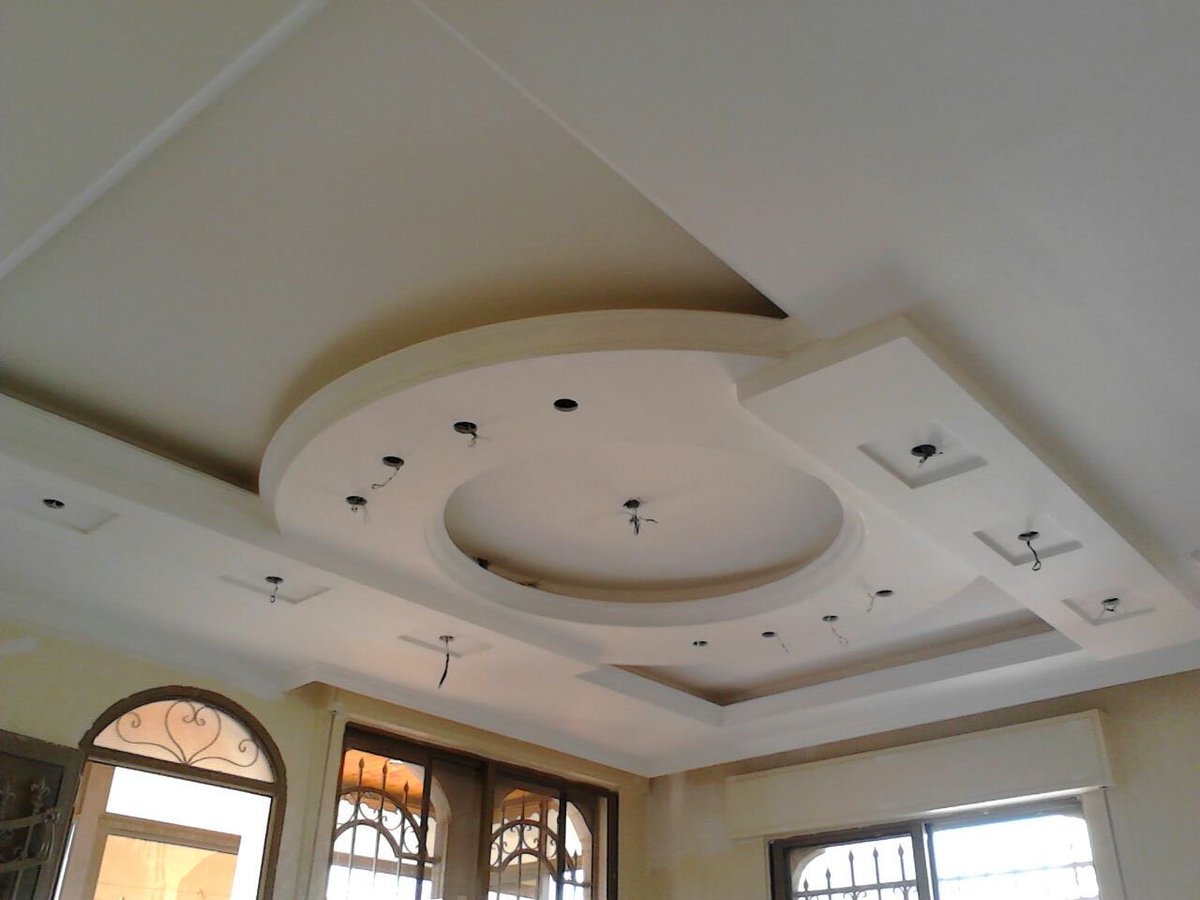

11- اعمال الجبص التاسيس للاسقف والجدران وتحديد اماكن السبوت

12-اعمال الدهان
1-تنعيم الجدارن جيدا
2-توسعة الشروخ الي تضهر على اللياسة
3-غسيل الجدار بالماء بشكل جيد حتى تتماسك الطلاء
4-دهان طبقة الاساس
5-تعبئت الشروخ بالمعجون الخاص به
6-البدء في اول وجه معجون بعد الانتهاء ثاني وجه مع السنفره
7-عمل وجه الدهان اخير في اخر مرحلة التشطيب

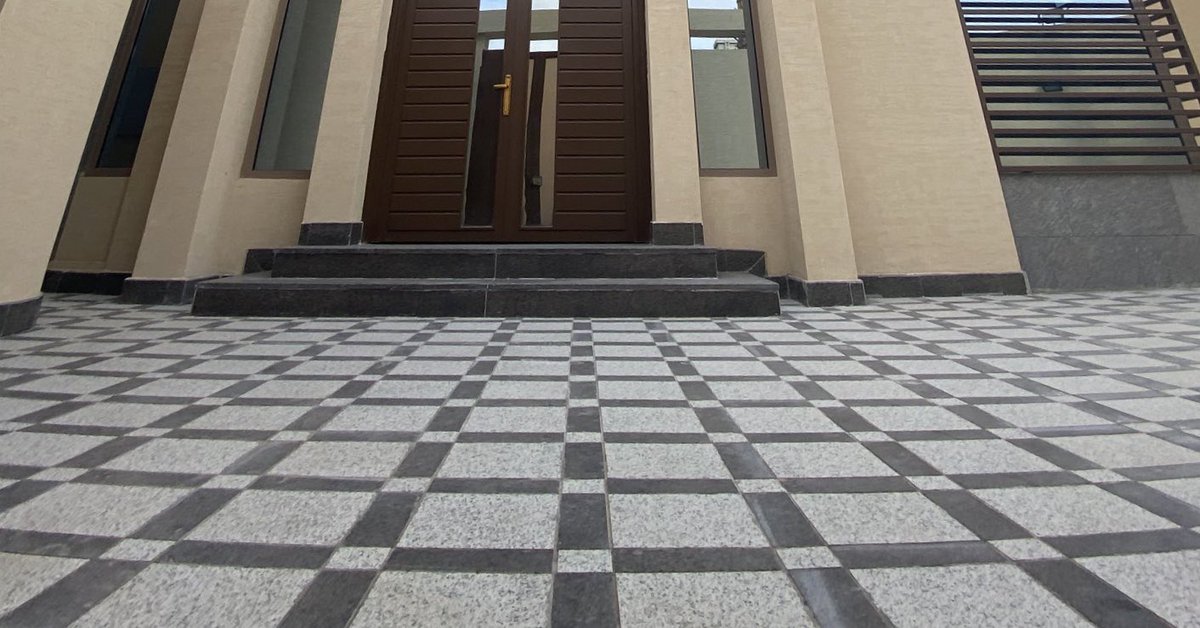

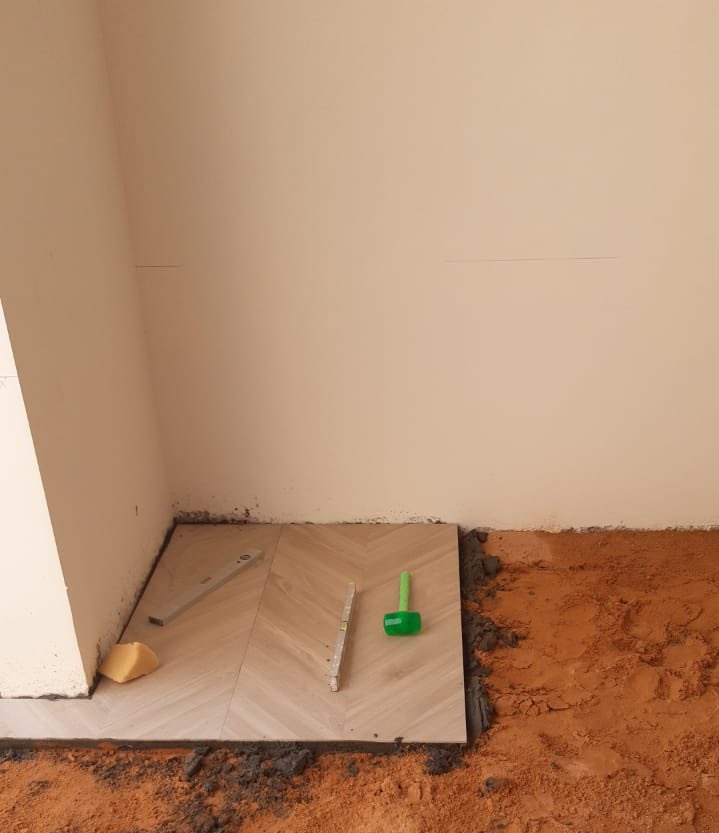

13- تركيب البلاط من السطح حتى الارضي اعمال البلاط اخذ منسوب من الاسفلت الشارع الى نظافة الفله والبدء في وضع علامات البلاط (الفله والحوش والميول والدرجة)
الدفان والبدء في اعمال البلاط (الغرف بدون ميول الميول يكون في الاماكن الي فيها صفايه فقط التشييك على الميول البلاط

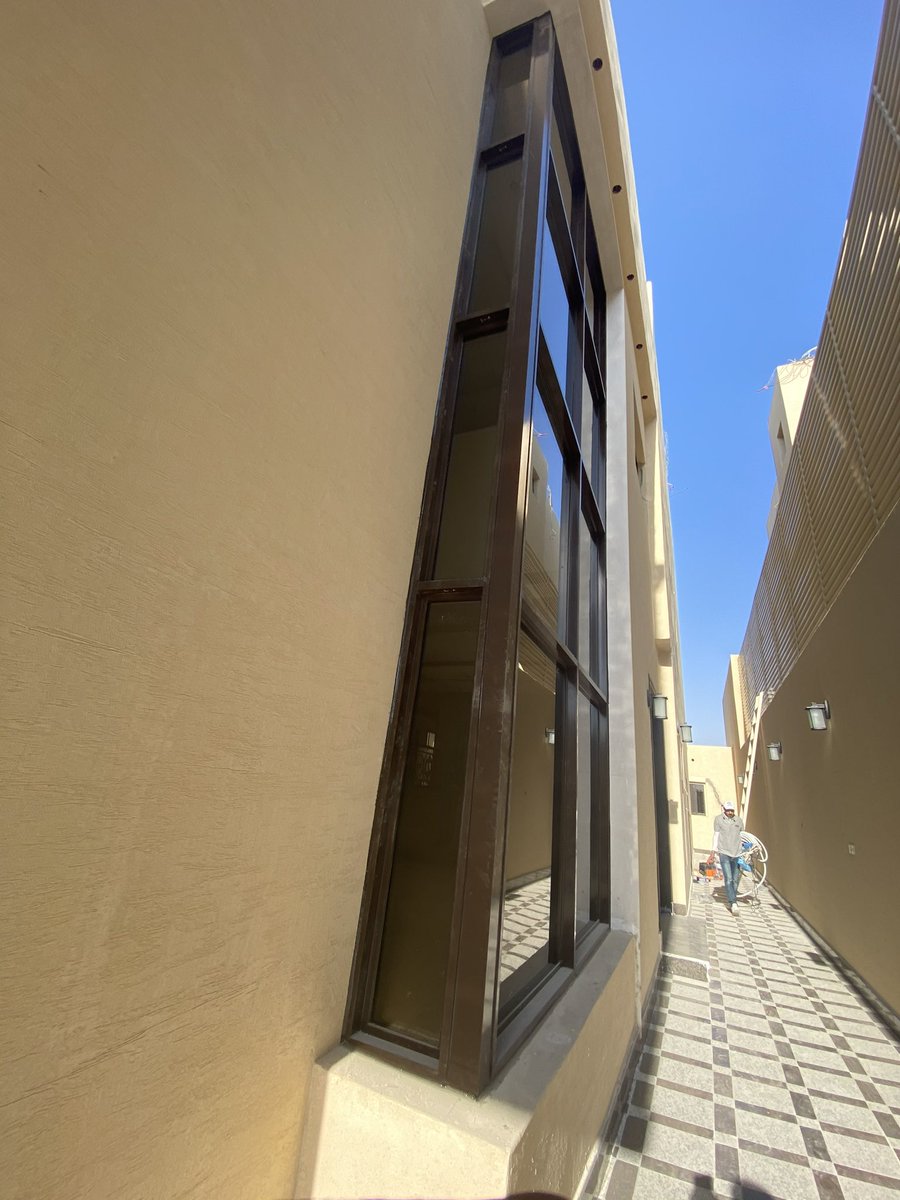

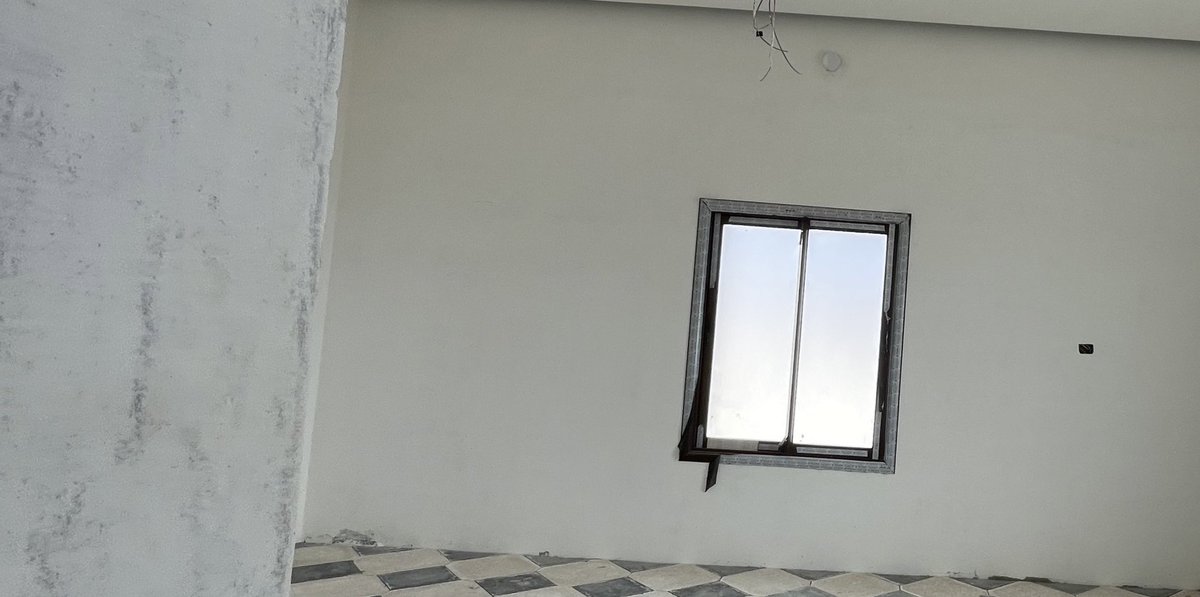

14- تركيب الألمنيوم
15- تركيب الأبواب الداخليه والدربزين
16- استكمال تمديد الكهرباء (اسلاك وتركيب الانارة وغيرها )
17- استكمال تركيب ادوات السباكة للحمامات مغاسل والاكسسوارات
18- تركيب الحجر للفلا والسور
19- اعمال البروفايل للفلا واللاسوار
20- تركيب الرصيف ومدخل السياره
21- زراعة الحدائق وتركيب الانارة
22- جلي البلاط
23- تنظيف الفله من السطح حتى الخزان الارضي
24- تشغيل جميع اجهزت التكييف والانارة كم يوم حتى تتاكد منها
25- ملاء الخزان العلوي بالماء والتشيك على المواسير بعد الانتهاء من اللياسة والانتهاء بشكل كامل للفلا ( أحيانا يتم تخريم للشبابيك والابواب بالدريل وتخرب ماسوره الصرف )
