في الثريد ده حا استعرض معالجة لموقع بوجود مياه بارتفاع 55 سم في مستوي القواع و حوالي 195 سم علي مستوي المصاعد الموقع عبارة عن فيلا مكونة من قبو +ارضي+اول +طابق سطح مع وجود عدد 2 مصعد اضافي الي مصعد للاطعمة /المشروع فيلا فاخرة مزود بحوض سباحة و تكييف مركزي

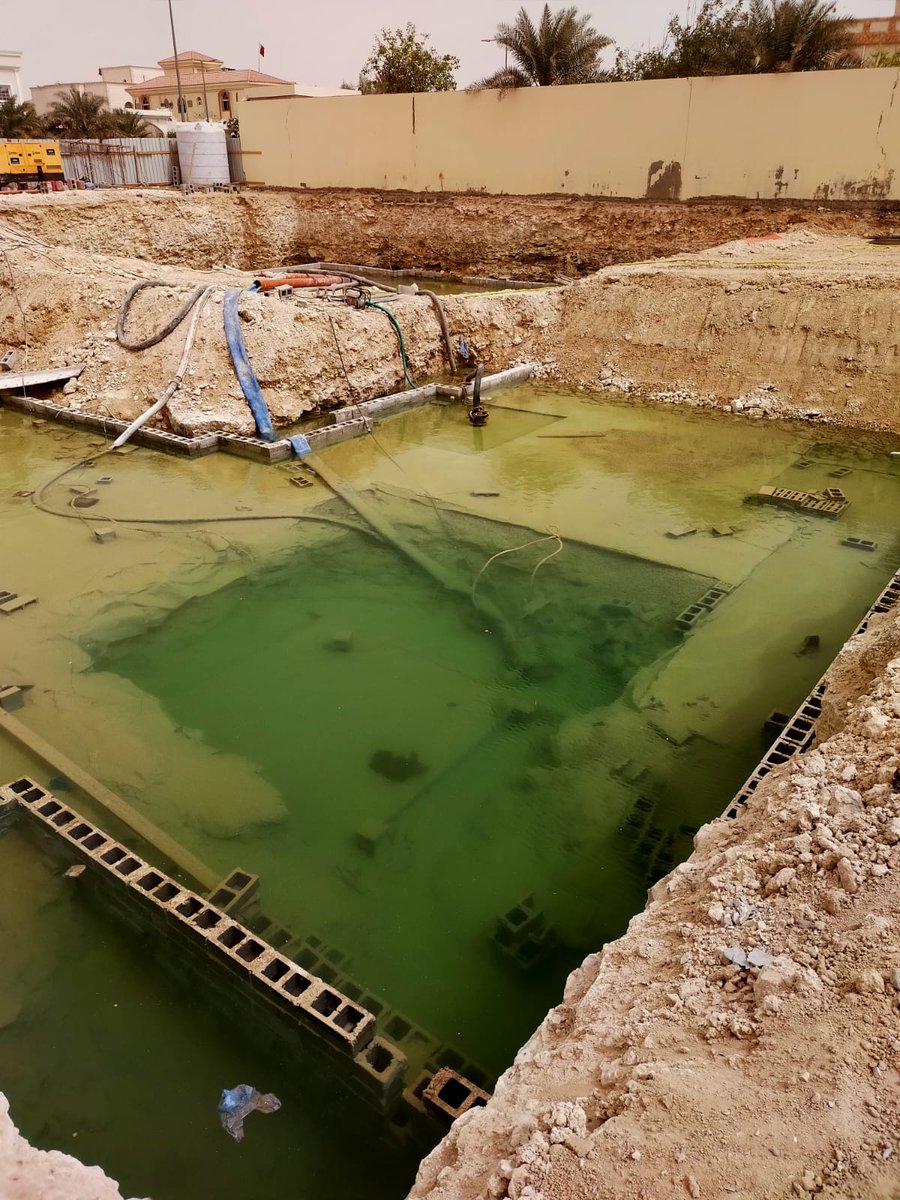

عند الوصول الي مستوي قريب من التاسيسي واجتنا مشكلة المياه كما في الصورة عملنا تجربة لنزح المياه بصورة يومية و تم تحديد التكلفة للنزح في اليوم الواحد في حوالي 20,000 دولار يوميا و هو مبلغ كبير جدا اذا حسبنا مرحلة الحفر حتي الصب 45 يوم تكون الكلفة مليون دولار باضافة العامل الاداري
عمدنا الي خطة تقضي بالاتي :1)تقسيم الموقع الي قسمين بحيث تتم عملية التجفيف لكل جزء في الجزء الاخر بصورة يومية مع اضافة لاجون (حوض خارجي) للمساعدة في نزح المياه اثناء امتلاء الجزء الموازي للموقع حتي القيام بالنشاط اليومي / مثلا نزح المياه من الجزء (أ) الي الجزء باستخدام المضخات
في وقت النزح يتم القيام بنشاط في الجزء (أ) من الموقع مثلا اكمال حفر المصاعد بعد مستوي التاسيس ثم اعادة نفس العملية مع الجزء ب وعمل نفس النشاط بحفر المصاعد في الجزء ب (تم تقسيم الموقع باستخدام ترس ترابي مع مواد عازلة للماء ) استخدم التربال العادلي للمساعدة في تقليل التسرب
تم استخدام عدد 3 مضخات 8 بوصة مع 6 بوصة لمقاومة الوادر اليومي من المياه قدر النزح من عيون التربة يوميا في حدود 25 متر مكعب كل 10 دقائق اي ان الحوجة للنزح في حالة العمل بكامل الموقع الحوجة لحدود 240 تانكر سعة 6000 جالون يوميا

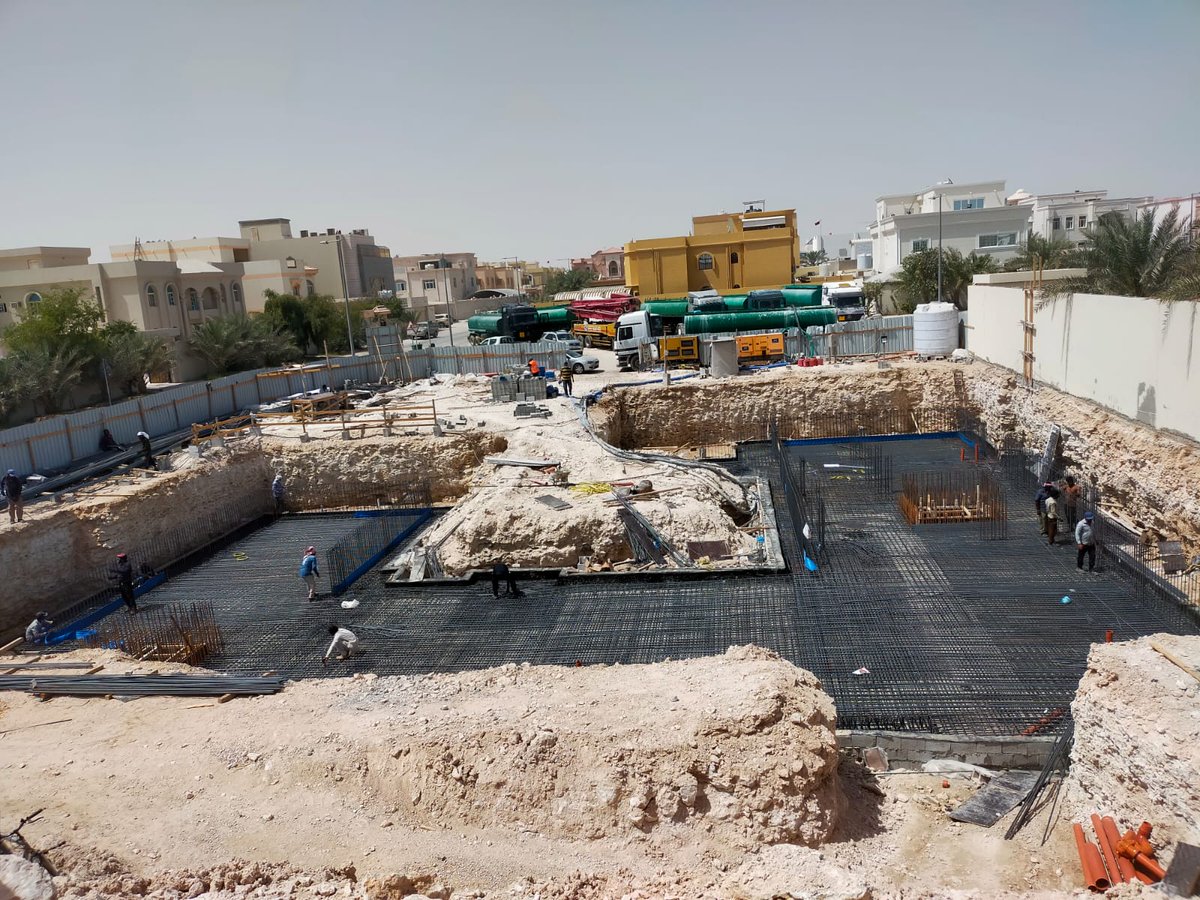

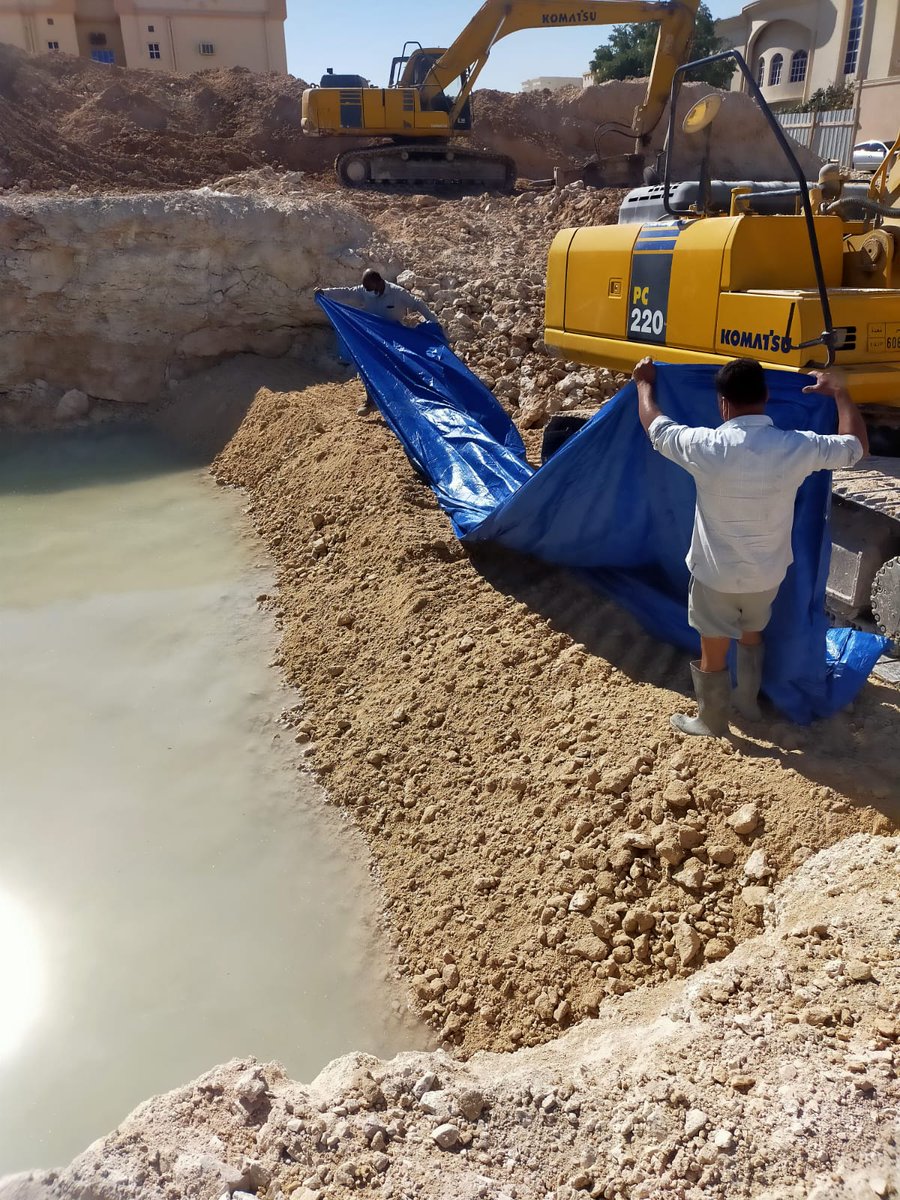

في الصورة الاولي تظهر عملية تقسيم الموقع باستخدام الحاجز الترابي و التربال

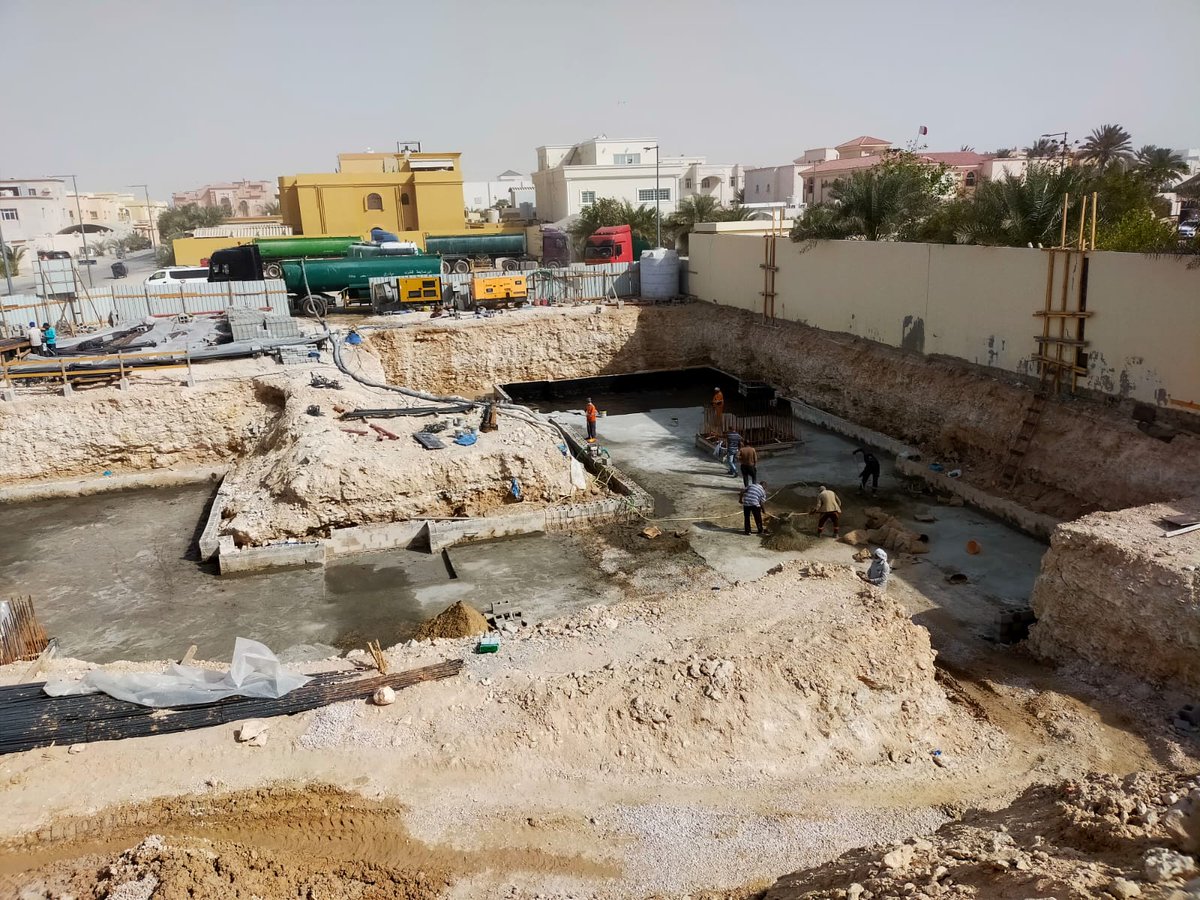

في الصورة تظهر عملية الحفر للمصعد مع استمرار التجفيف الي الموقع الاخر يتم عمل حفرة جانبية للنزح كنقطة نزح (SUMP)

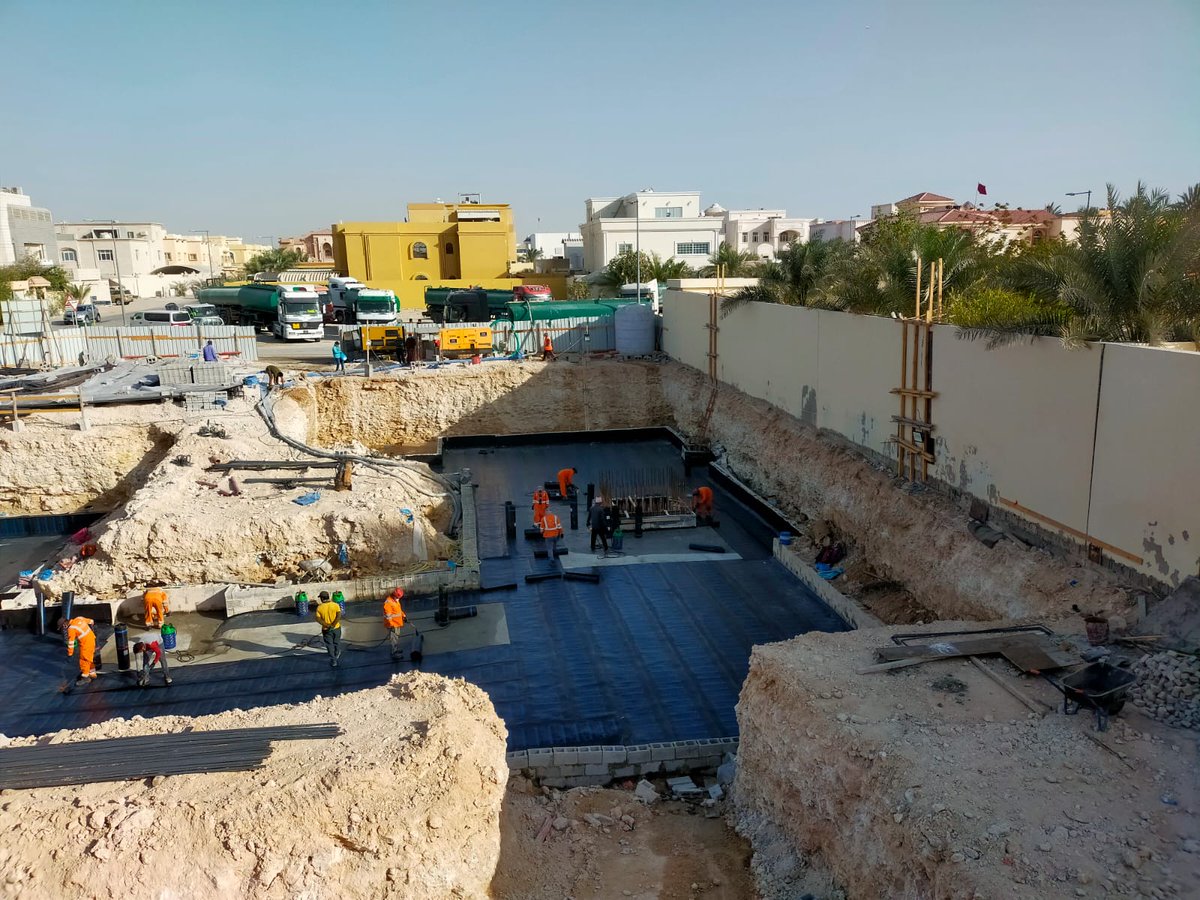

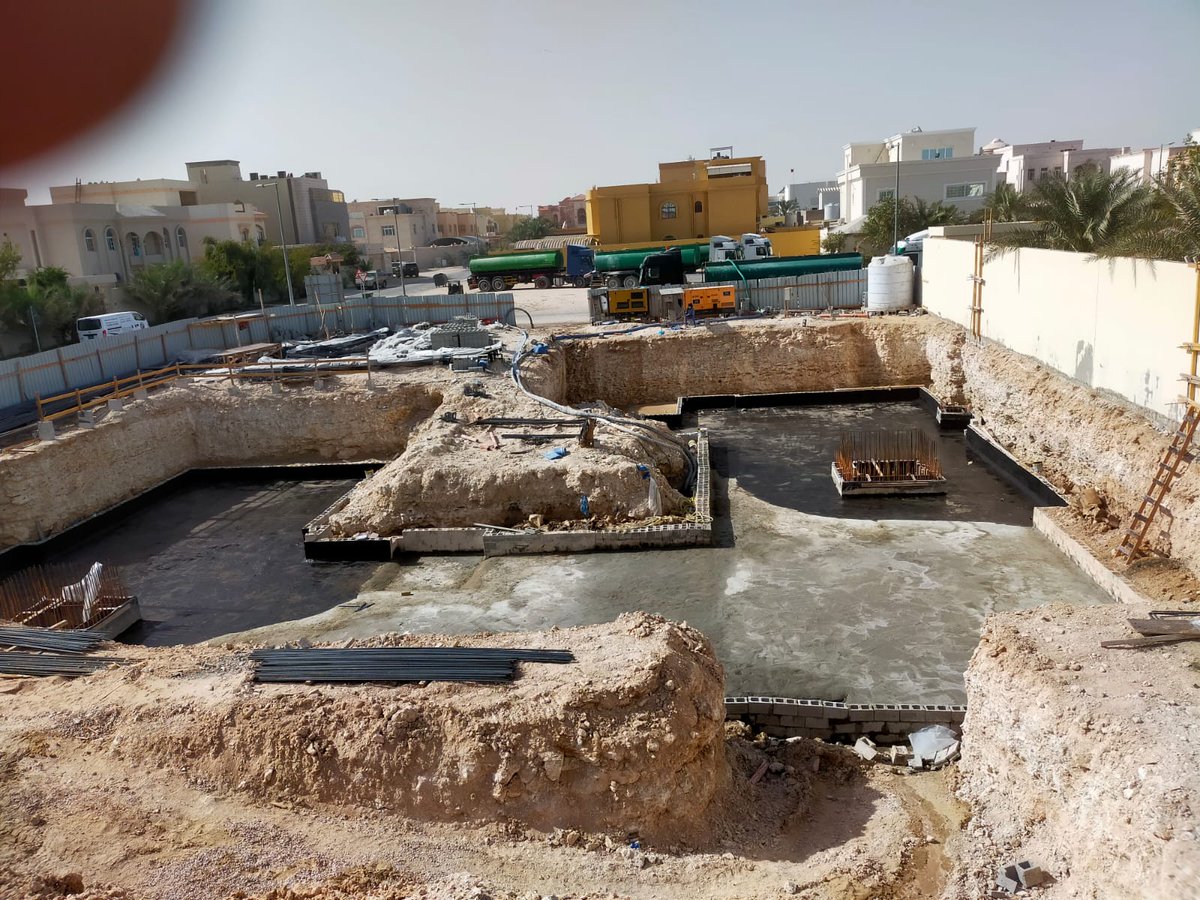

في الصورة التالية تظهر عملية تجهيز الموقع الاول للصب النظافة فقط مع الابقاء علي النزح مستمر حتي جفاف الصب يتم عمل ترنشات جانبية مع وضع فلتر من الحصي تحت النظافة مع العزل بطبقتين من البلاستك للمساعدة في عدم تسرب المياه الي الخرسانة اثناء الصب (تم التاكد من صلاحية طبقة التاسيس)

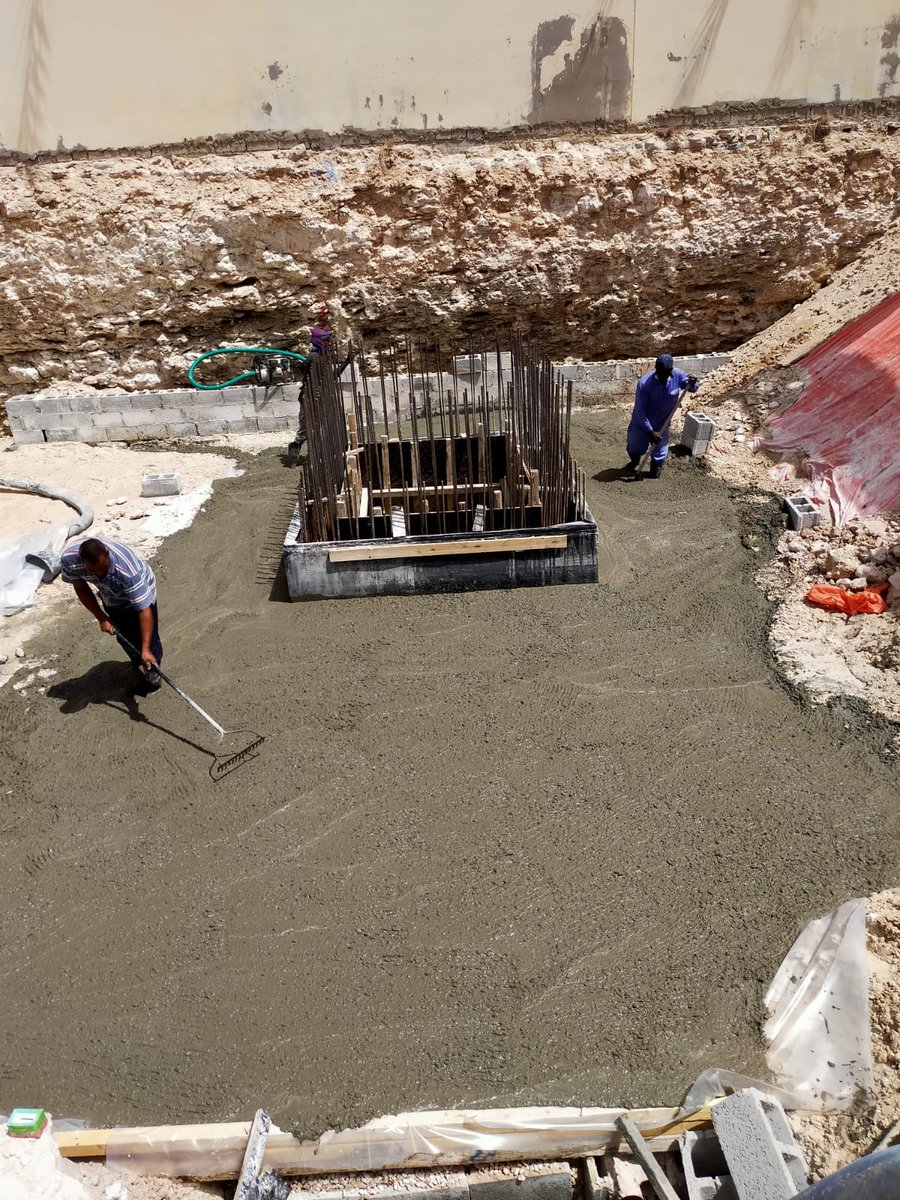

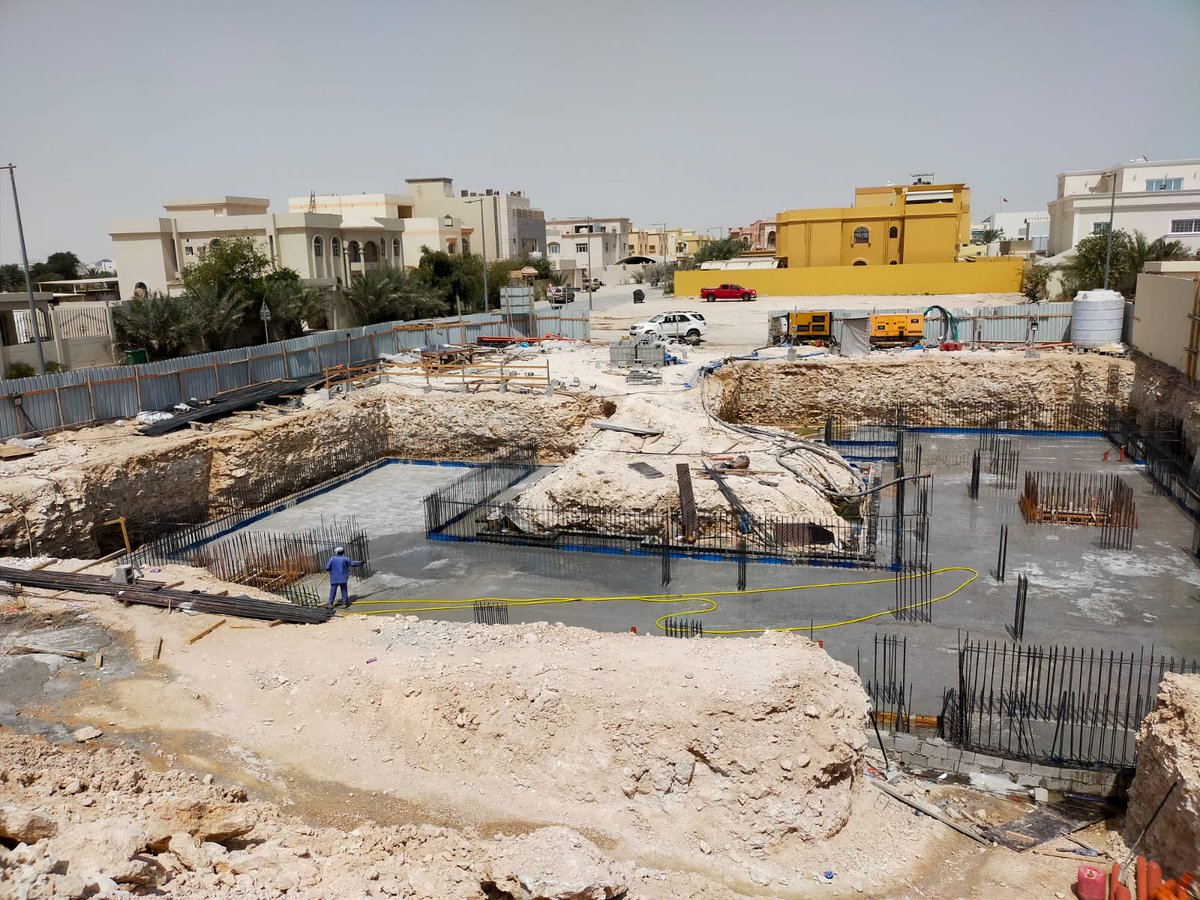

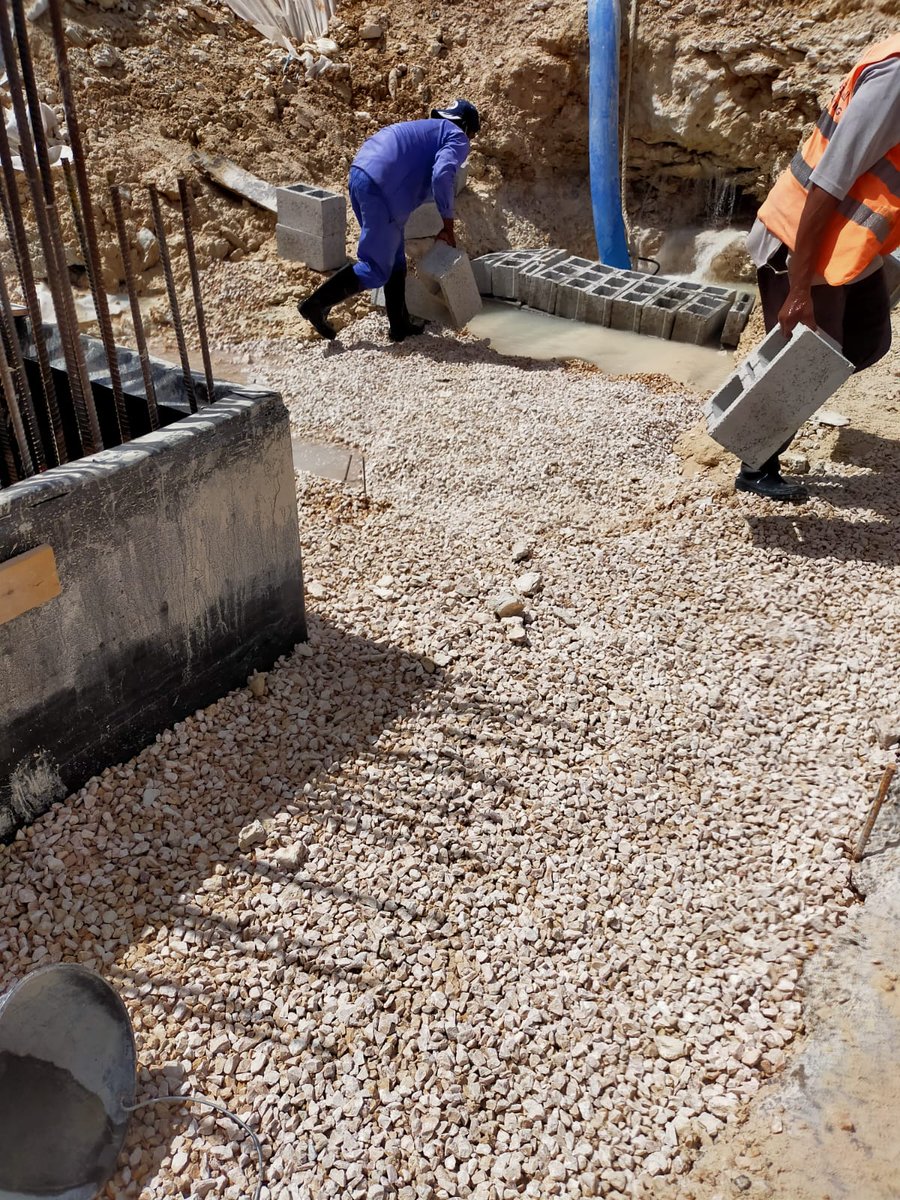

في الصورة التالية تظهر تجهيز الجزء الاول بعد صب خرسانة النظافة و عمل حاجز من البلك في شكل فرمة لصب القاعدة الخرسانية بعد الانتهاء من تجهيز الجزء الاول يتم تركه مغمور و البدء في تجهيز الجزء الثاني
اثناء فترة التجهيز تم صب المصاعد و منهولات الصرف خارج منطقة الحفر(المناطق المعرضة لضغط مياه اكبر من 55 سم ) و التي بعد الدراسة اتضح صعوبة نزح المياه عنها لان عملية الوارد اكبر من اللازم في مستوي المصاعد تم تجهيز المصاعد بطبقات من العزل و الحماية تظهر تحتها قبل العزل علي الجوانب
في الفيديو التالي تظهر عملية عزل المصاعد و منهولات الصرف الواقعة تحت مستوي التاسيس من الخارج بعد تزويدها بعيون تحميل باستخدام حديد 25 ملم طول 150 سم
منظر للعيون المستخدمة في التحميل مع حساب الوزن للخرسانة و مقارنته بالوزن المعاكس للمياه في المستوي المطلوب اعتمدنا علي زيادة وزن المصاعد باضافة وزن مياه بعد التنزيل في الحفر ليكون الوزن في حدود 20 طن و الوزن المعاكس للمياه حوالي 15 طن و تم حساب الكرينات المطلوبة للتنزيل100 طن

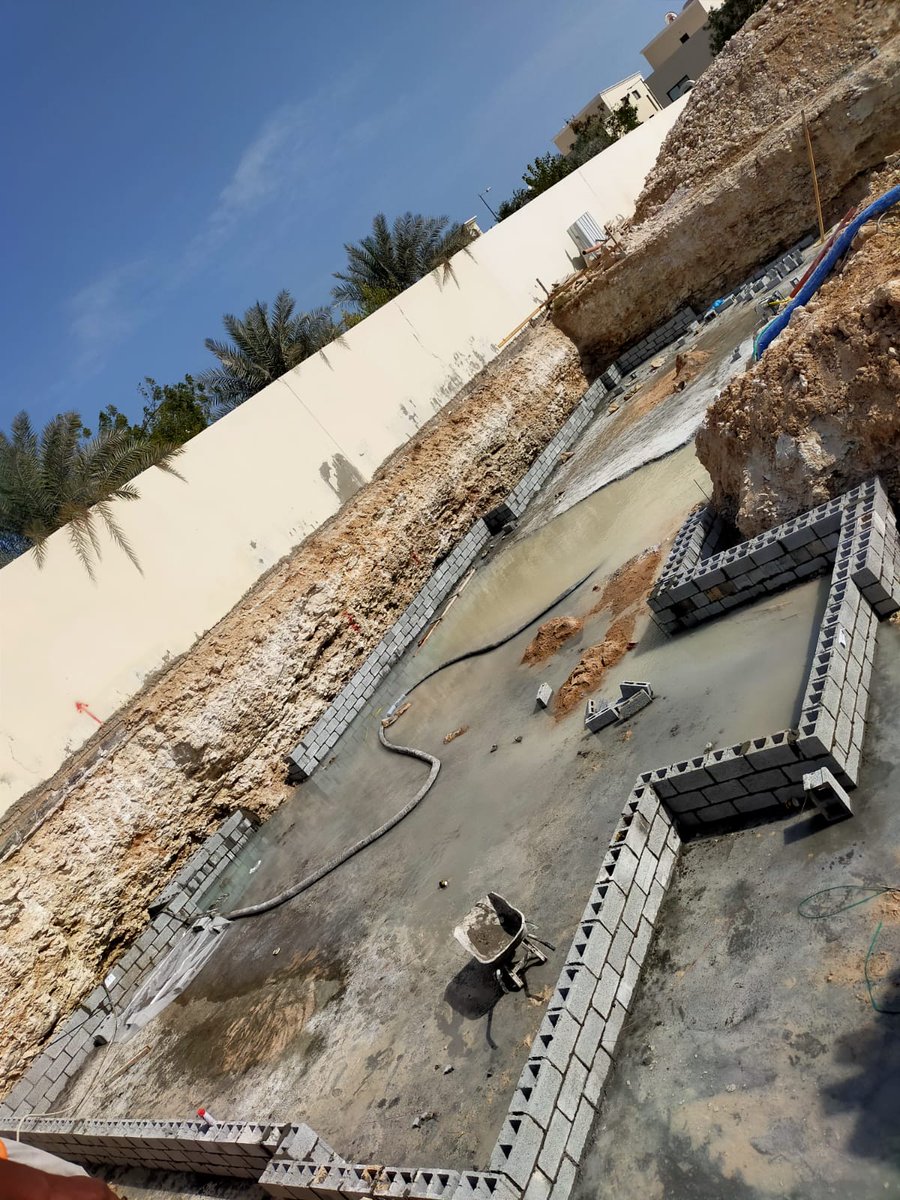

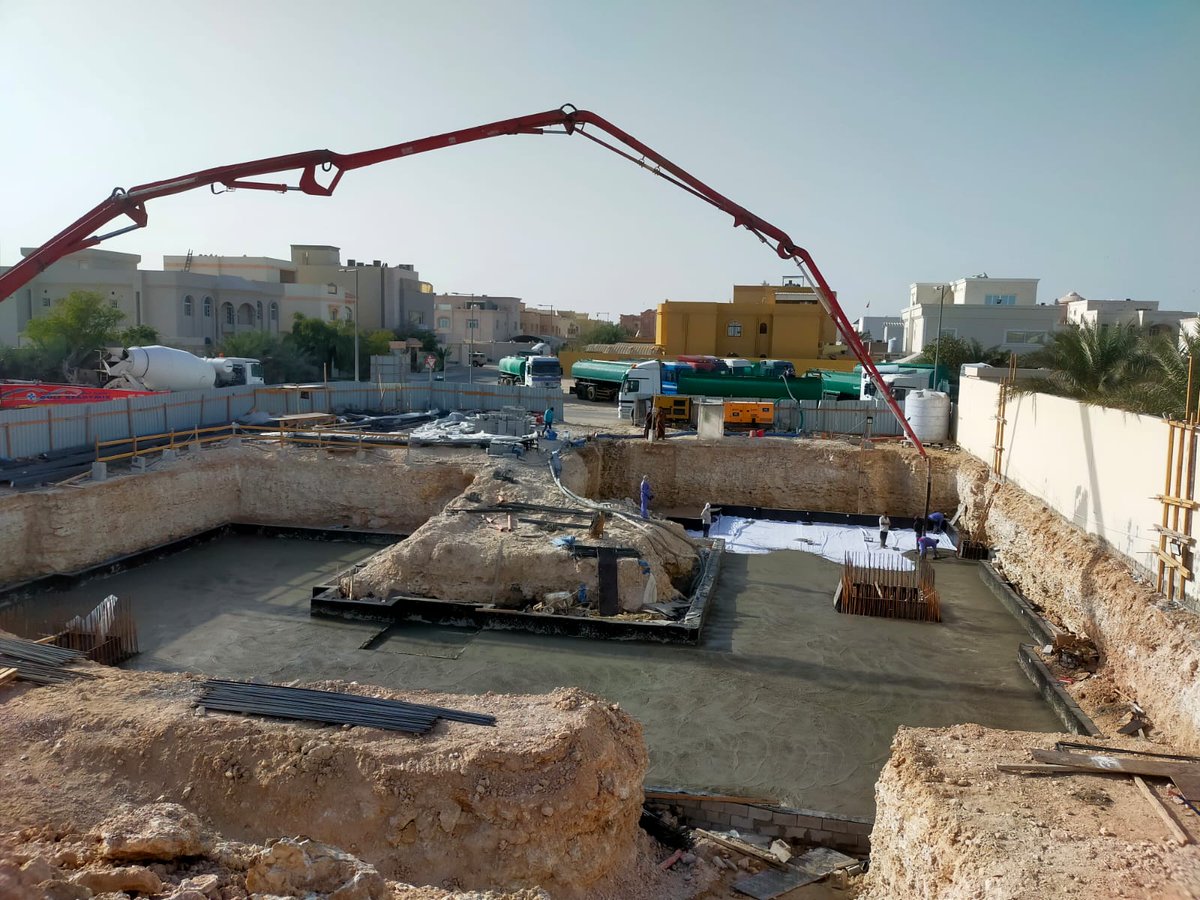

في المنظر التالي يظهر الجزء الثاني من الموقع بعد التجهيز و الصب للارضيات (صبية النظافة مع عمل حاجز من البلوك في شكل فورم للصب مستقبلا يظهر المنظر و الجزء الثاني مغمور تماما لداعي تنشيف الجزء الظاهر في الصورة مع استحالة النزح في المرحلة الحالية من مستوي المصاعد و المنهولات
في الصورة تظهر عملية تنزيل الفرشة الخرسانية تحت المصعد مع مواصلة الضخ لمستوي المصاعد /ملاحظة ان الفرشة الخرسانية مسلحة و استخدم في تنزيلها كرين 50 طن مع وضع العلامات المساحية و التجهيز لتنزيل قواعد المصاعد
في الصورة التالية تظهر عملية تنزيل المصاعد قبل ملئها بالمياه و هي المرحلة قبل الاخيرة و يظهر جسم المصعد معزول باستخدام 3 طبقات عزل ملم و 2 طبقة حماية 4 ملم
بعد التنزيل تتم تسوية المنطقة حول المصعد باستخدام حصي متدرج مع صب خرسانة النظافة حول المصعد لمستوي اللبشة الخرسانية

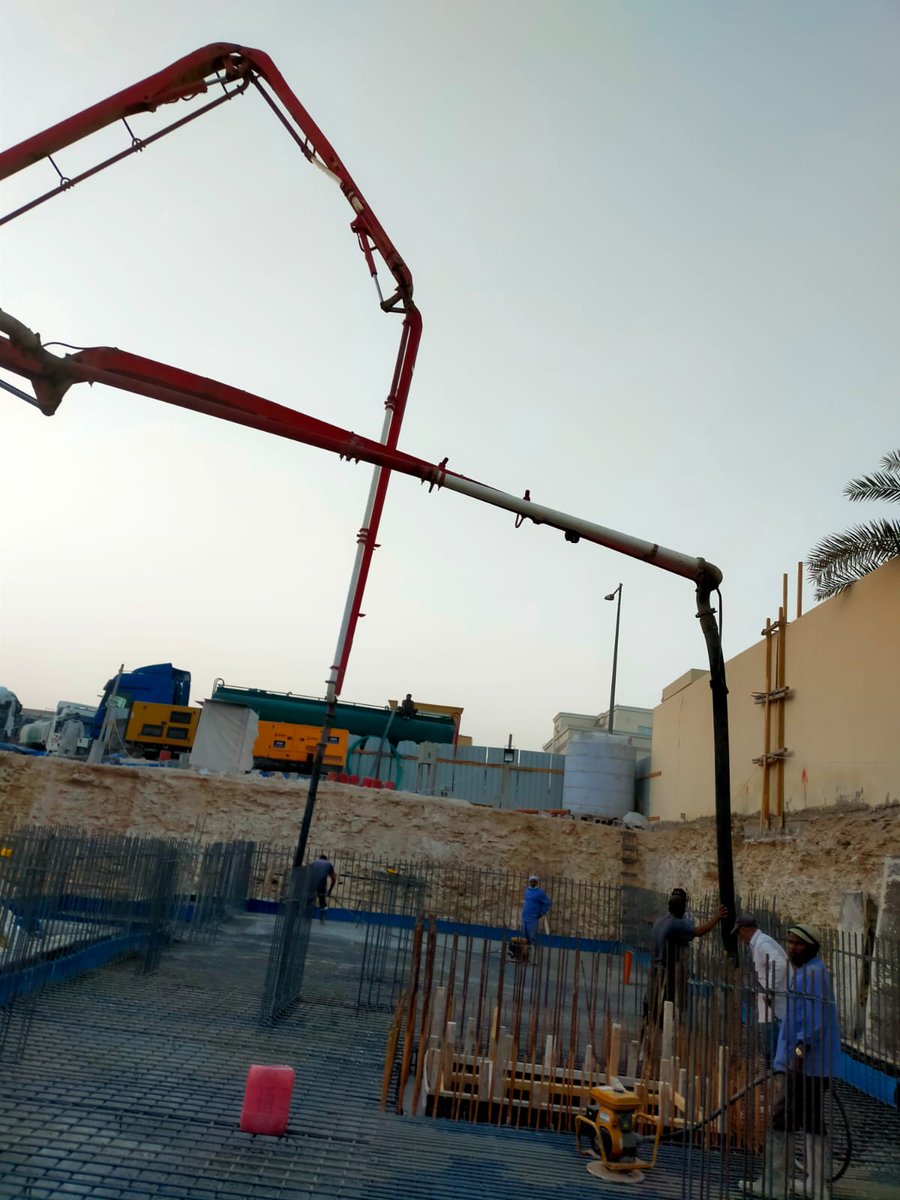

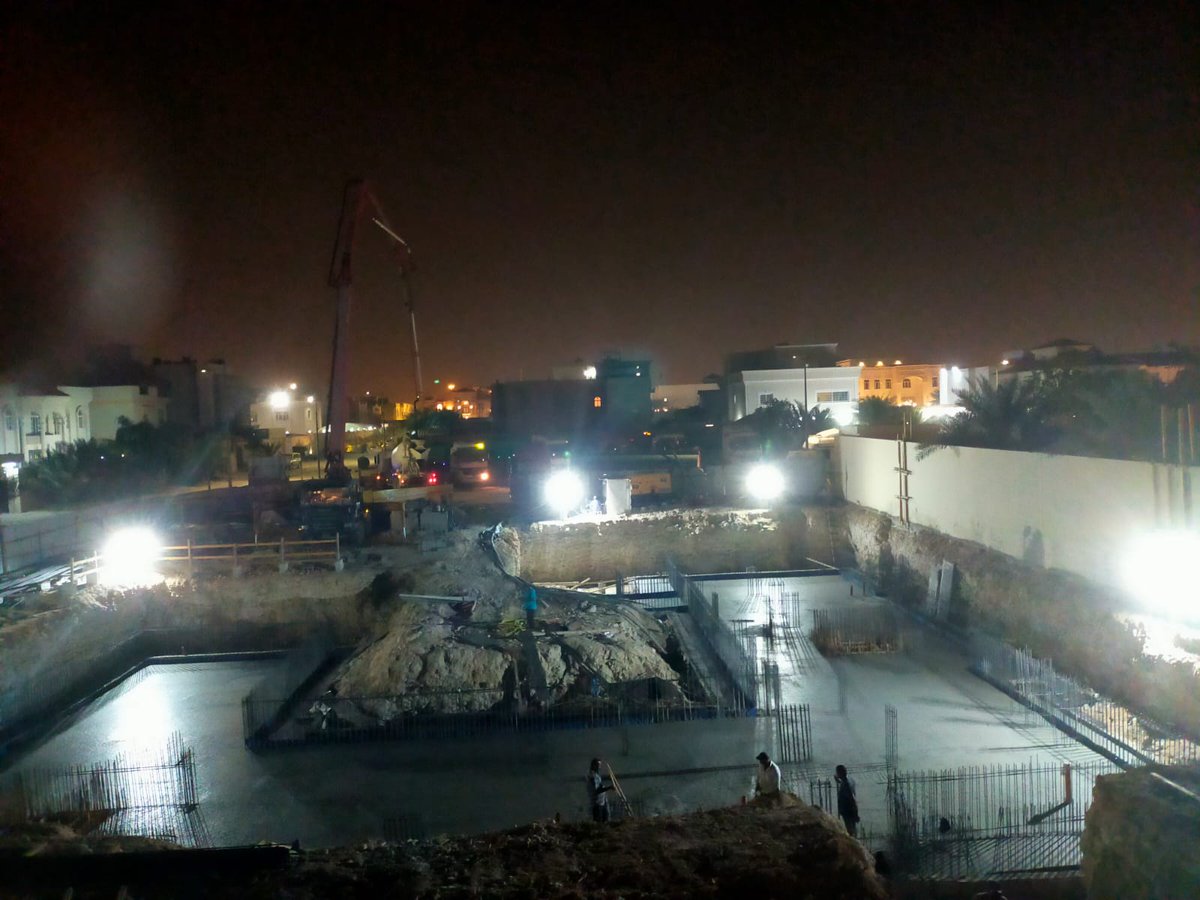

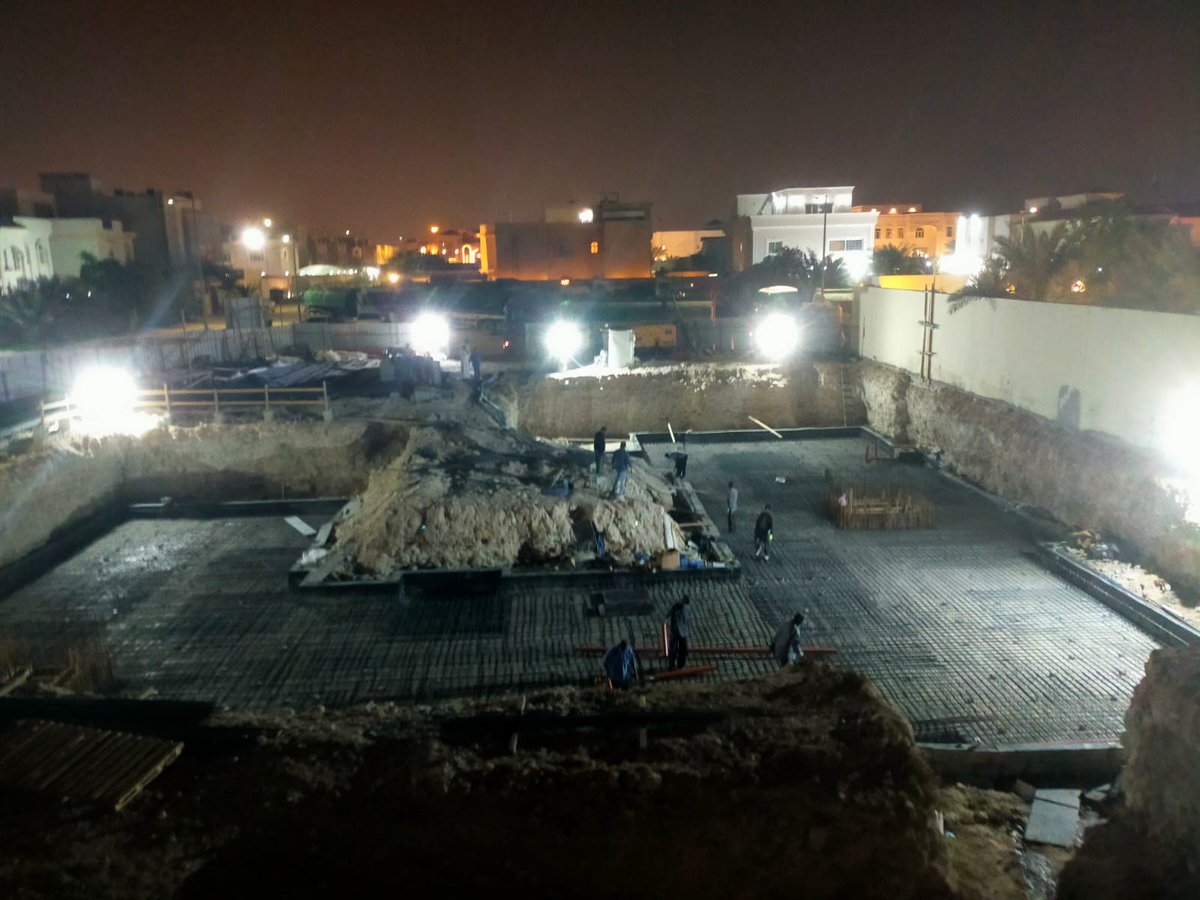

بعد هذه المرحلة تبدا لحظة الحقيقة و هي وجوب فتح الموقع و استخدام التناكر بصورة علي مدار الدقيقة و الساعة مع ضغط الجدول الزمني للاعمال و العمل ليل نهار و زيادة القوة العاملة لانجاز العمل باقل خساير اليوم الاول فتح الموقع و صب ومعالجة منطقة الجسر الترابي و تظهر التناكر في الصورة
اليوم الثاني مواصلة اعمال البتيومين العازل (PRIME COAT) علي طبقة من البلاستر علي سطح خرسانة النظافة
اليوم الثالث بدء اعمال العزل باستخدام عازل بتيومين عالي البوليستر 200 SBS مع عمل طبقة عزل اضافية و توفير طبقة حماية ثالثة علي جوانب الفرمة استخدم تورش ناري للصق العزل كما هو معروف
بدء الطبقة الثانية من العزل في نفس اليوم

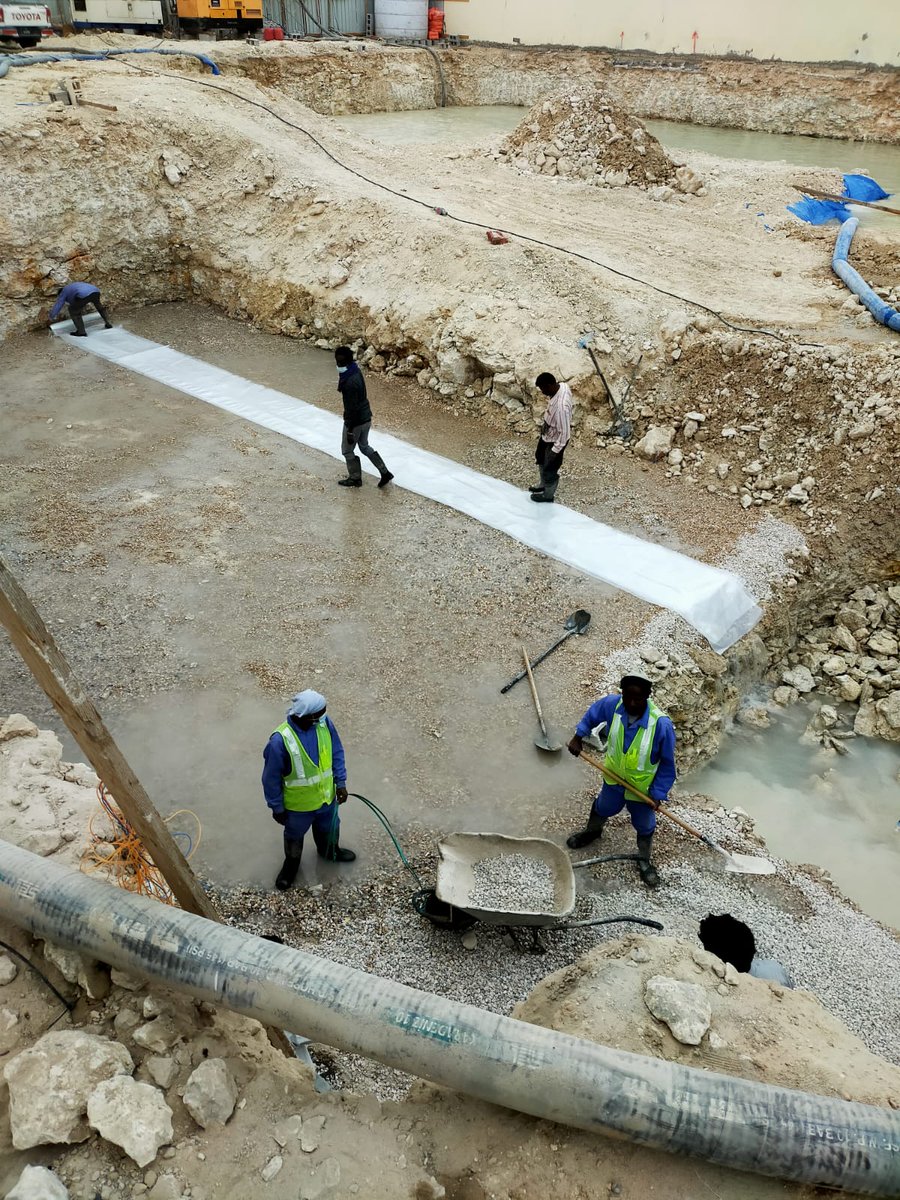

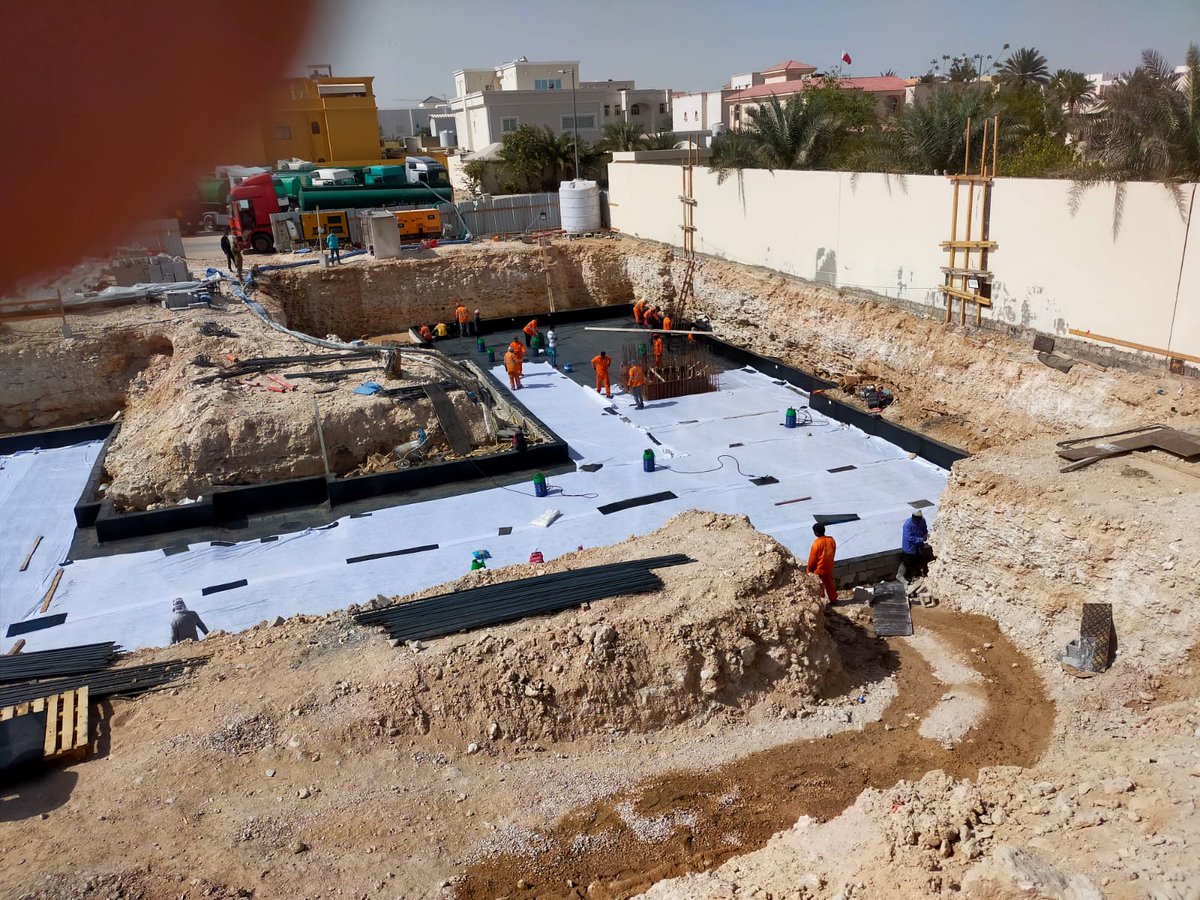

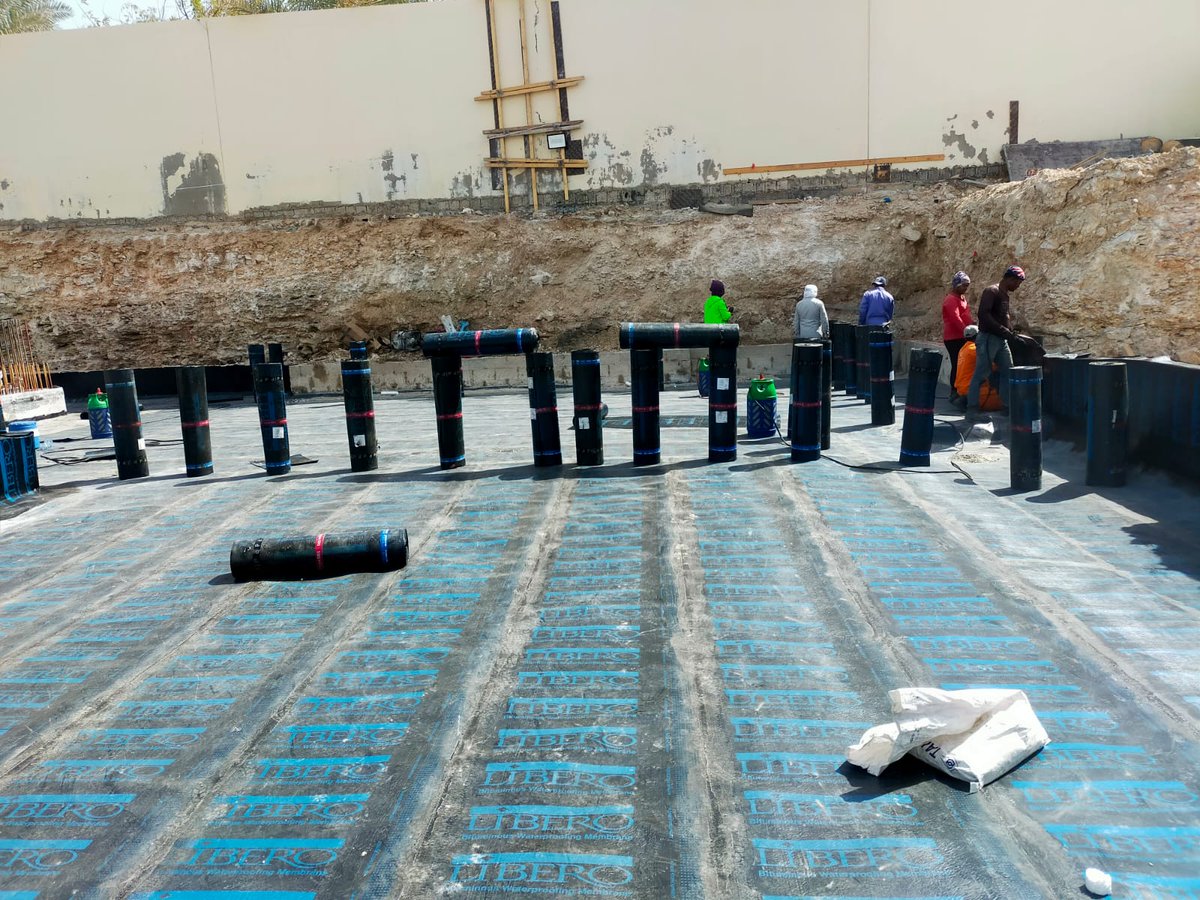

بعد الانتهاء من العزل يتم عمل حماية باستخدام قماش مقوي (GOETEXTILE MEMBRENE 150G/M3) لحماية سطح العزل من وخز العناصر المكونة لسكريد الحماية اعلي العزل يظهر اللول الابيض للقماش
بعد الانتهاء من الحماية يتم صب طبقة حماية اضافية من خرسانة السكريد بسماكة تقريبية 5 سم
بعد الانتهاء من السكريد تركه ليجف ثم البدء في اعمال الحداة و اعمال المساحة لمراكز الاعمدة
تواصل اعمال الحدادة بصورة مستمرة علي مدار الساعة

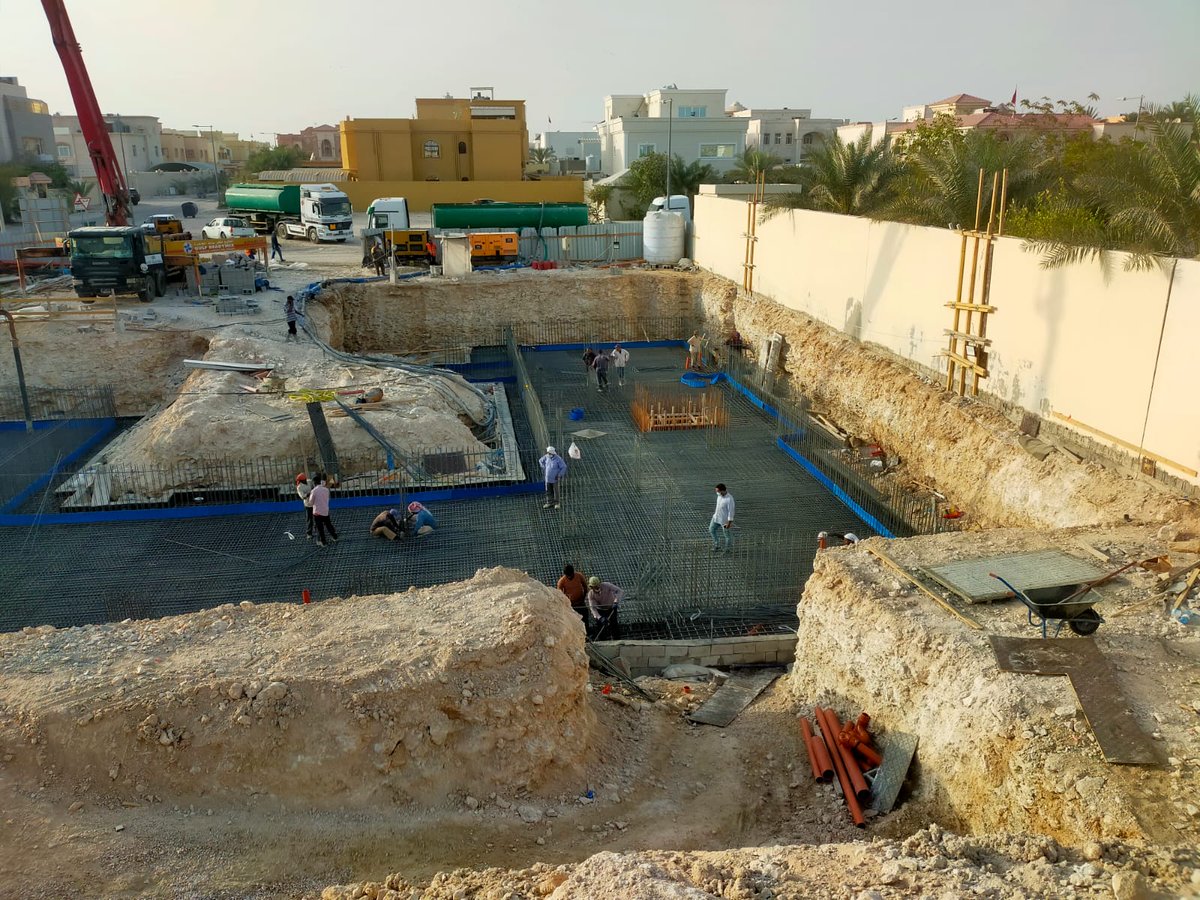

تركيب حاجز مياه اضافي علي الاطراف (WATER STOP ) مع تواصل اعمال الحدادة يظهر الحاجز باللون الازرق
بعد التركيب بدأت عملية الصب باستخدام خلطة خرسانية سارفق مكونات الخلطة مستقبلا عموما المكونات الاساسية الخرسانة قوة 50 نيوتن مع اضافة مايكرو سيليكا و اضافات اخري حاجزة للمياه و الاملاح بعد تحليل المياه و هكذا
تواصل اعمال الصب اثناء الليل حتي الانتهاء من العمل
التشييك علي الخرسانة و توقيف الضخ للمياه
