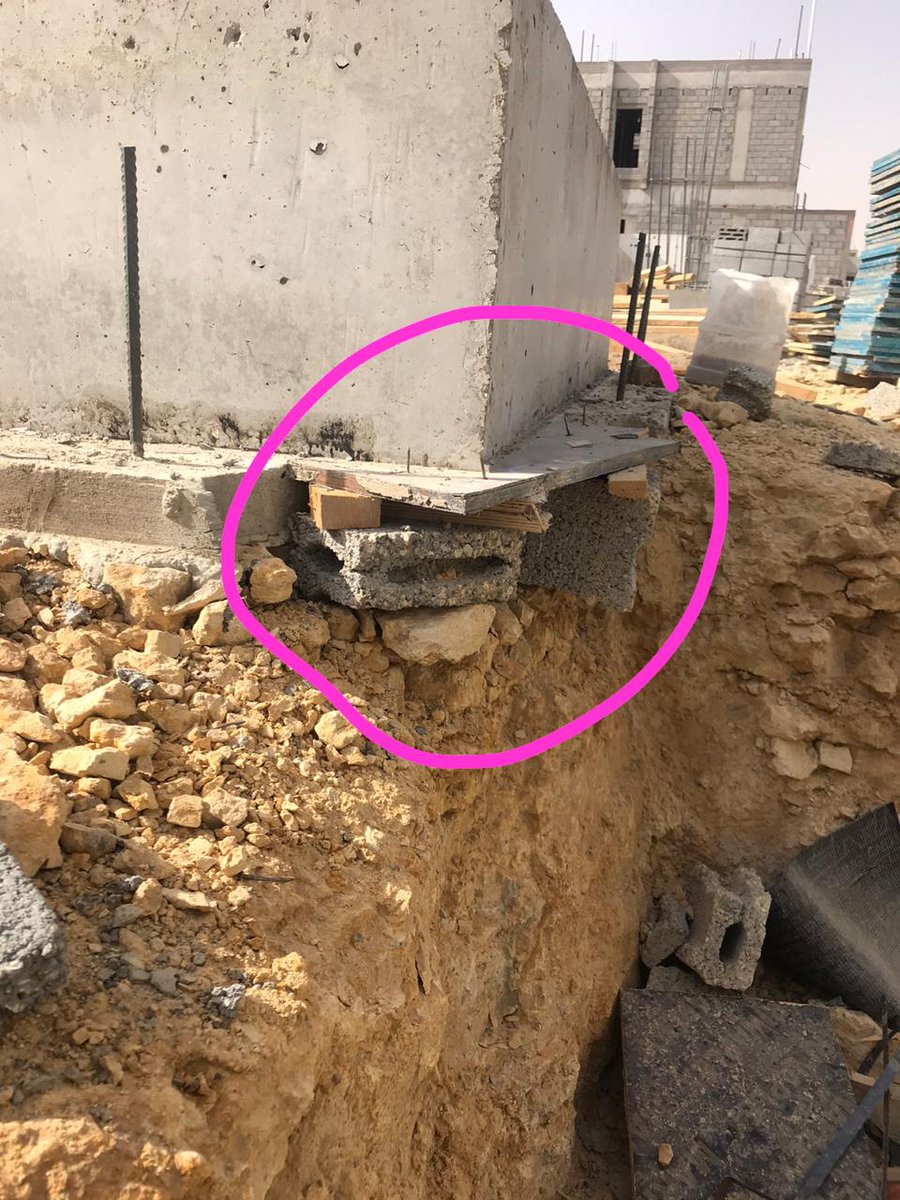

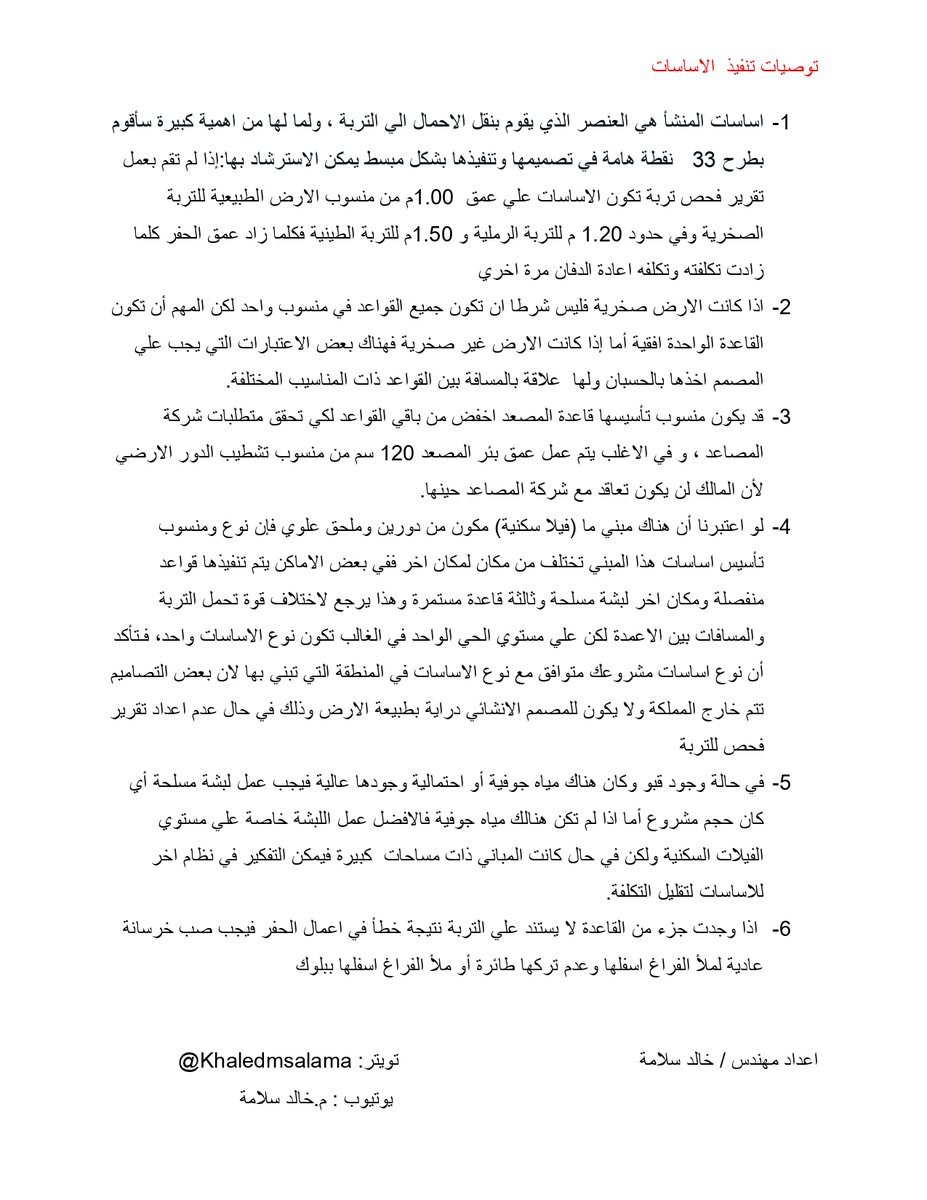

3-قد يكون منسوب تأسيسها قاعدة المصعد اخفض من باقي القواعد لكي تحقق متطلبات شركة المصاعد ، و احتياطا يتم عمل عمق بئر المصعد 120 سم من منسوب تشطيب الدور الارضي لأن المالك لن يكون تعاقد مع شركة المصاعد حينها.

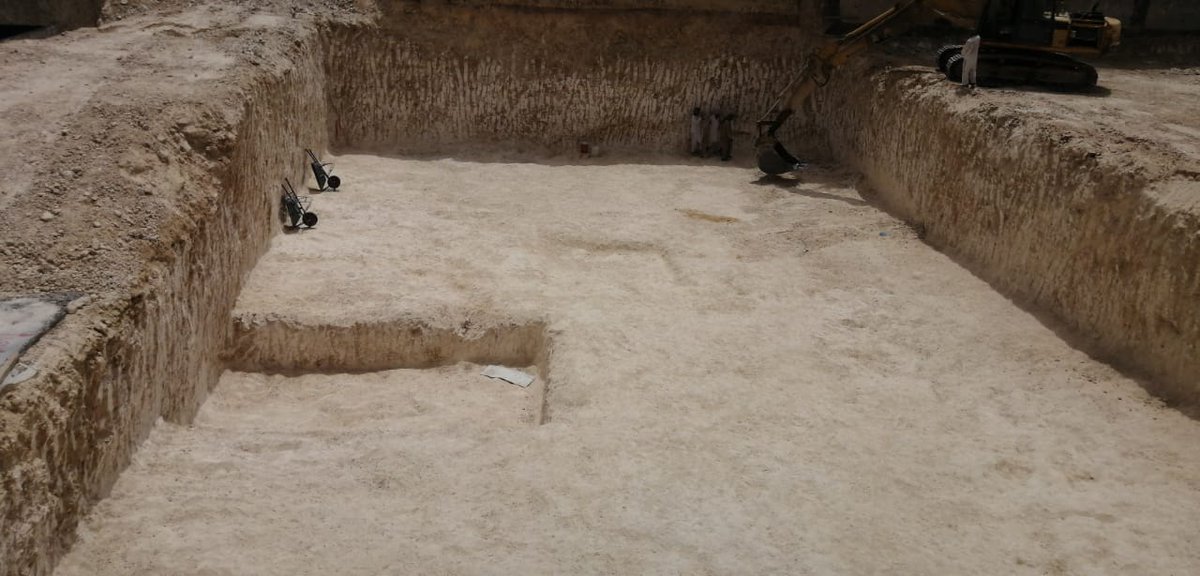

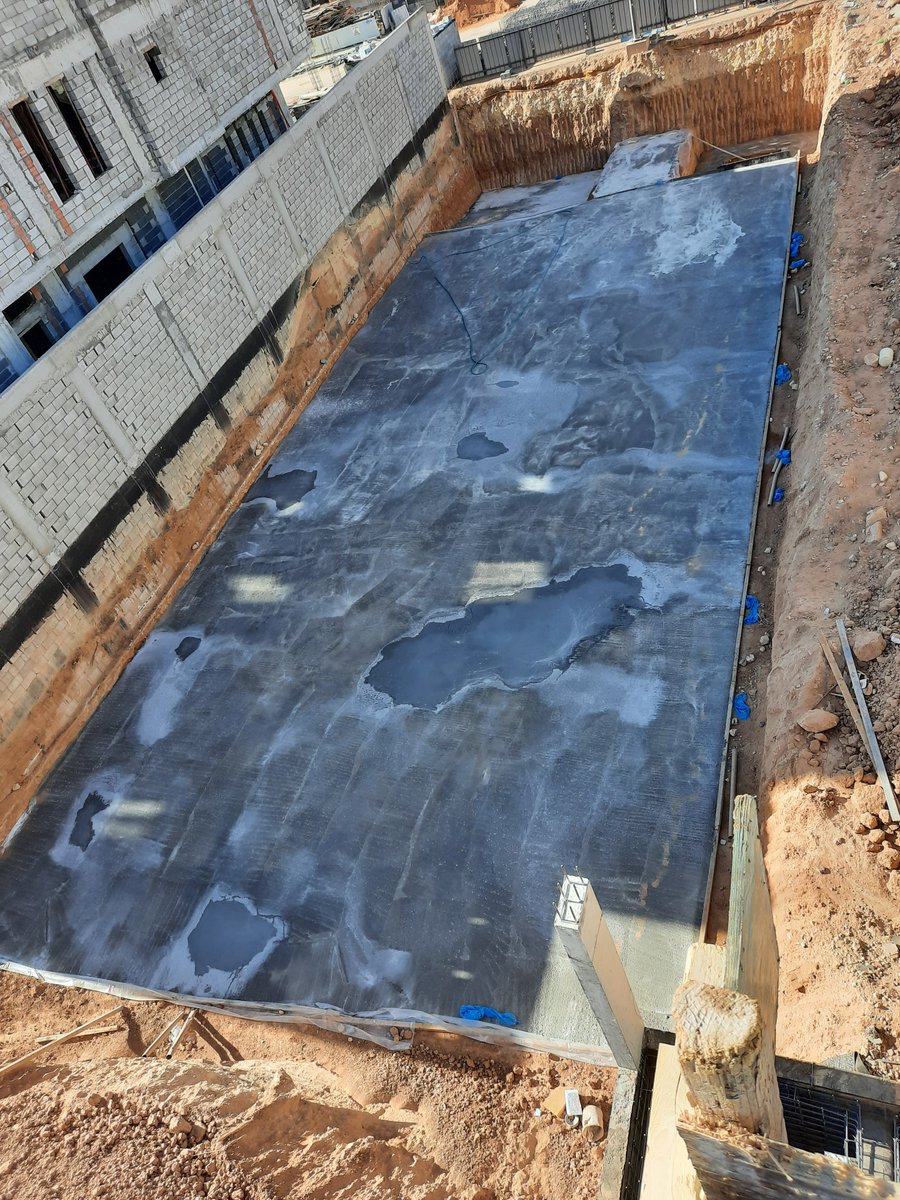

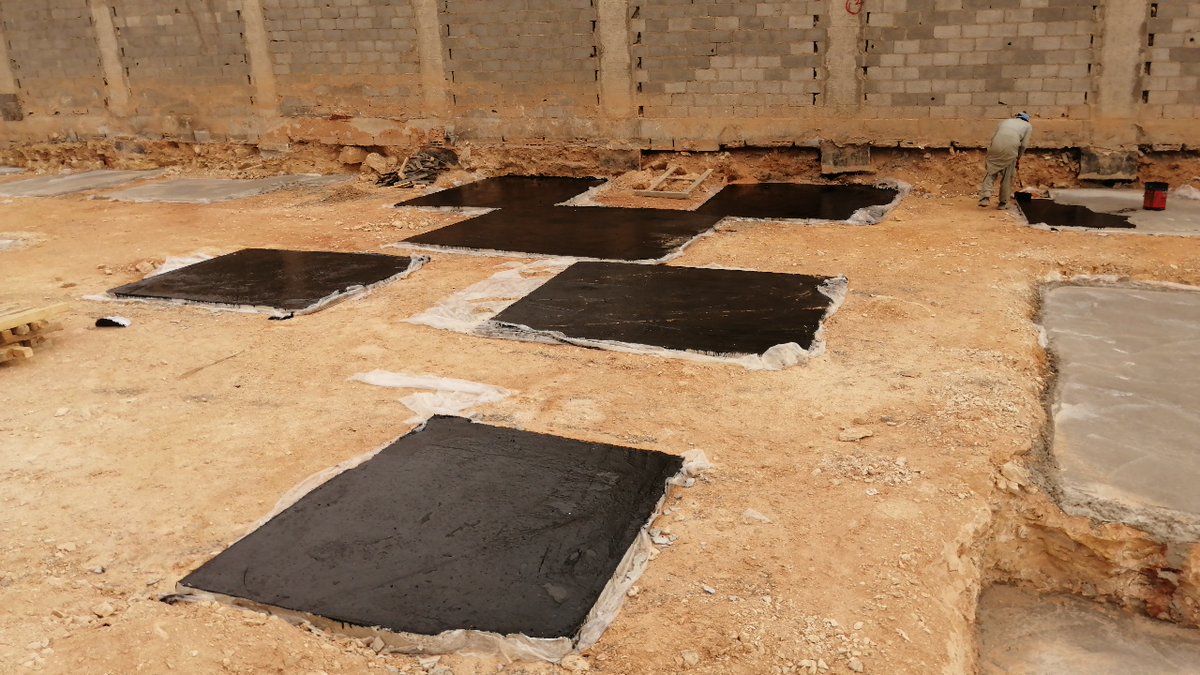

5-في حالة وجود قبو وكان هناك مياه جوفية أو احتمالية وجودها عالية فيجب عمل لبشة مسلحة أي كان حجم مشروع أما اذا لم تكن هنالك مياه جوفية فالافضل هو عمل اللبشة خاصة علي مستوي الفيلات السكنية ولكن في حال كانت المباني ذات مساحات كبيرة فيمكن التفكير في نظام اخر للاساسات لتقليل التكلفة.
17-احرص علي تحقيق غطاء خرساني (المسافة بين الحديد والاخشاب أو القاعدة العادية ) قدره 5 سم أما جهة التربة فتكون 7.50 سم وذلك باستخدام بسكوت اسمنتي
18-القواعد هي اقل عنصر به حديد فنسبة الحديد فيه لا تتجاوز 50 كجم/م3 اذا لم تكن هناك شبكة علوية فلا تبخل عليها
18-القواعد هي اقل عنصر به حديد فنسبة الحديد فيه لا تتجاوز 50 كجم/م3 اذا لم تكن هناك شبكة علوية فلا تبخل عليها

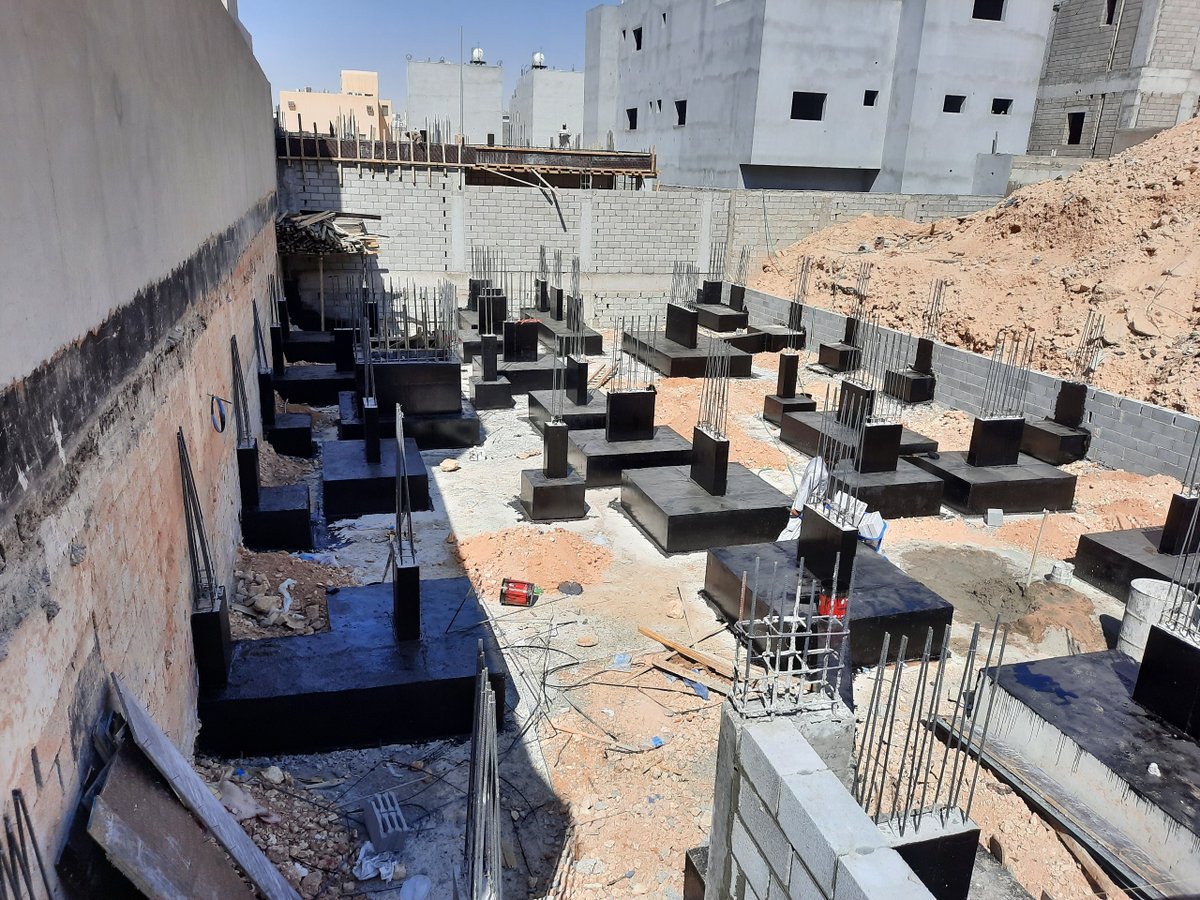

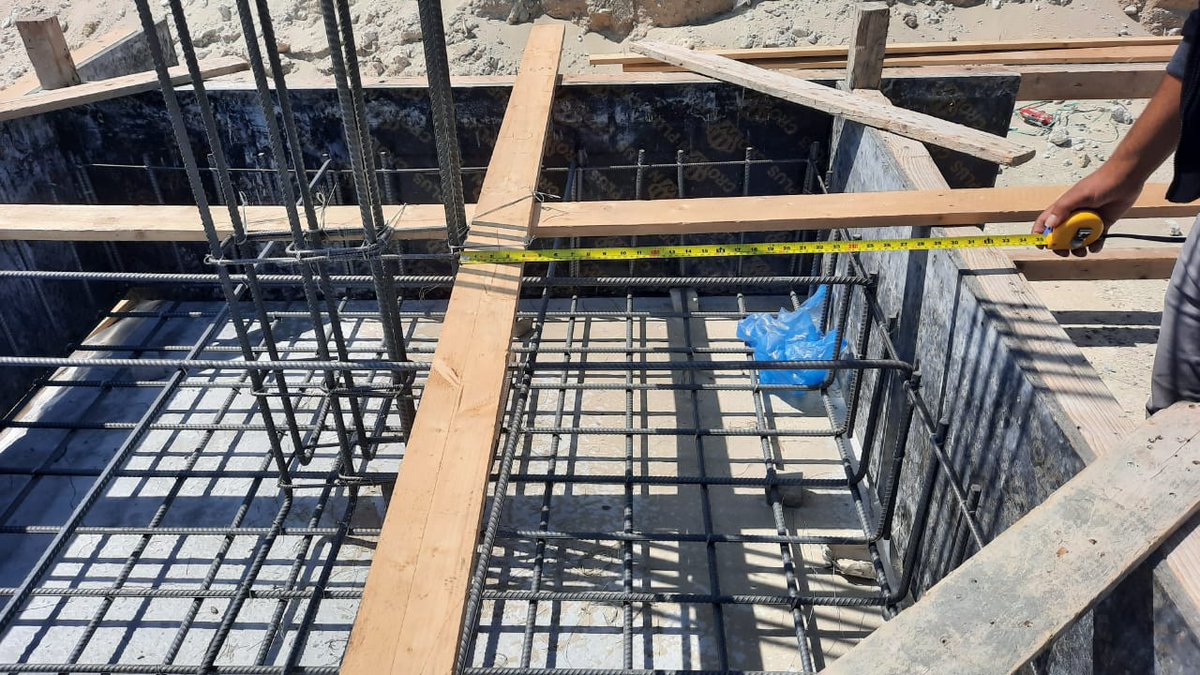

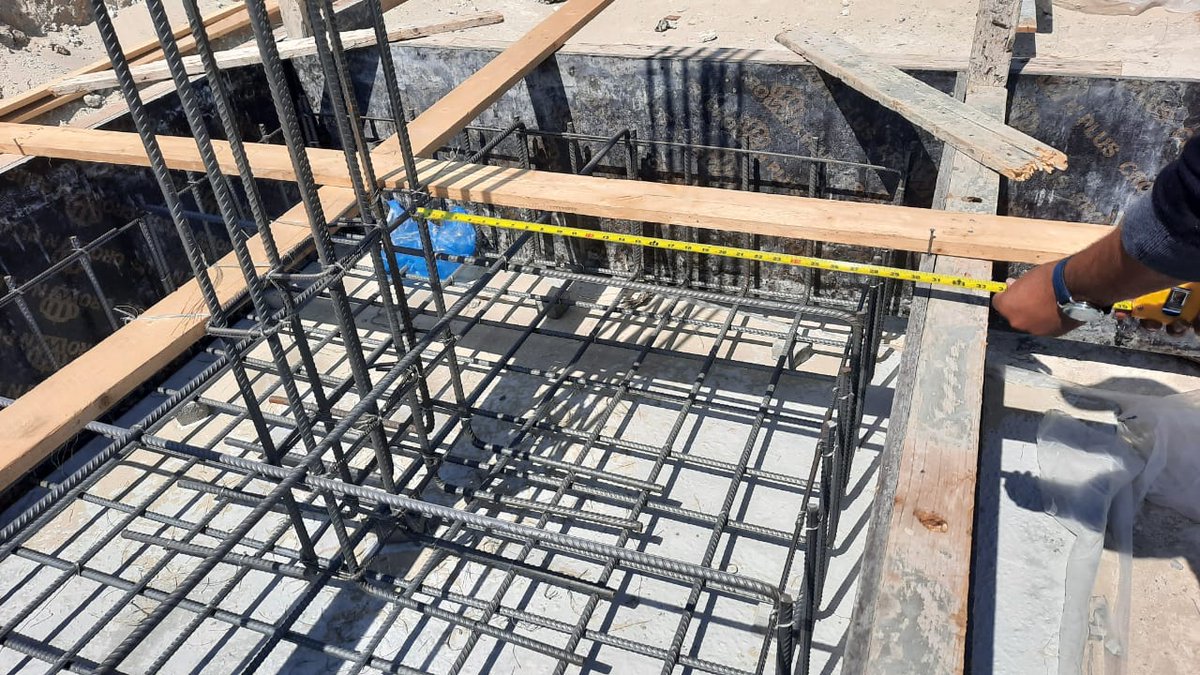

21-لو طول ضلع القواعد في حدود 2.80 م أواقل (بغض النظر عن قوة تحمل التربة ) حينها يكون سمك القاعدة لا يزيد عن 50 سم والحديد قطر 14 مم كل 16 سم علي الاكثر واذا وجدت اكثر من ذلك فراجع المصمم
24-يتم وضع حديد علوي علي شكل حرف U مقلوب سيخين أو ثلاثة في كل اتجاه ( ليس شرطا مجرد نظافة شغل) لكن لا تنفذهم بشكل صندوق فقط U تكفي وتكون ملاصقة لحديد العمود

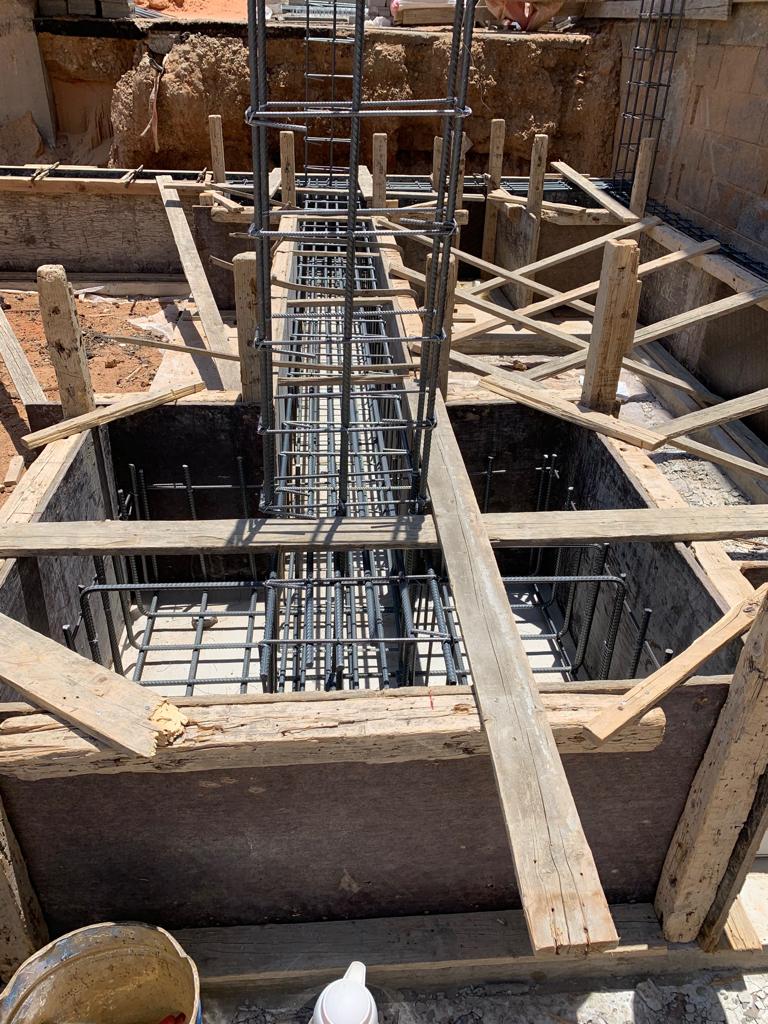

25-اشاير الاعمدة تكون محاطة بكانات من اعلي كذلك داخل القاعدة يجب ان يكون هناك صفين كانات.
25-اشاير الاعمدة تكون محاطة بكانات من اعلي كذلك داخل القاعدة يجب ان يكون هناك صفين كانات.

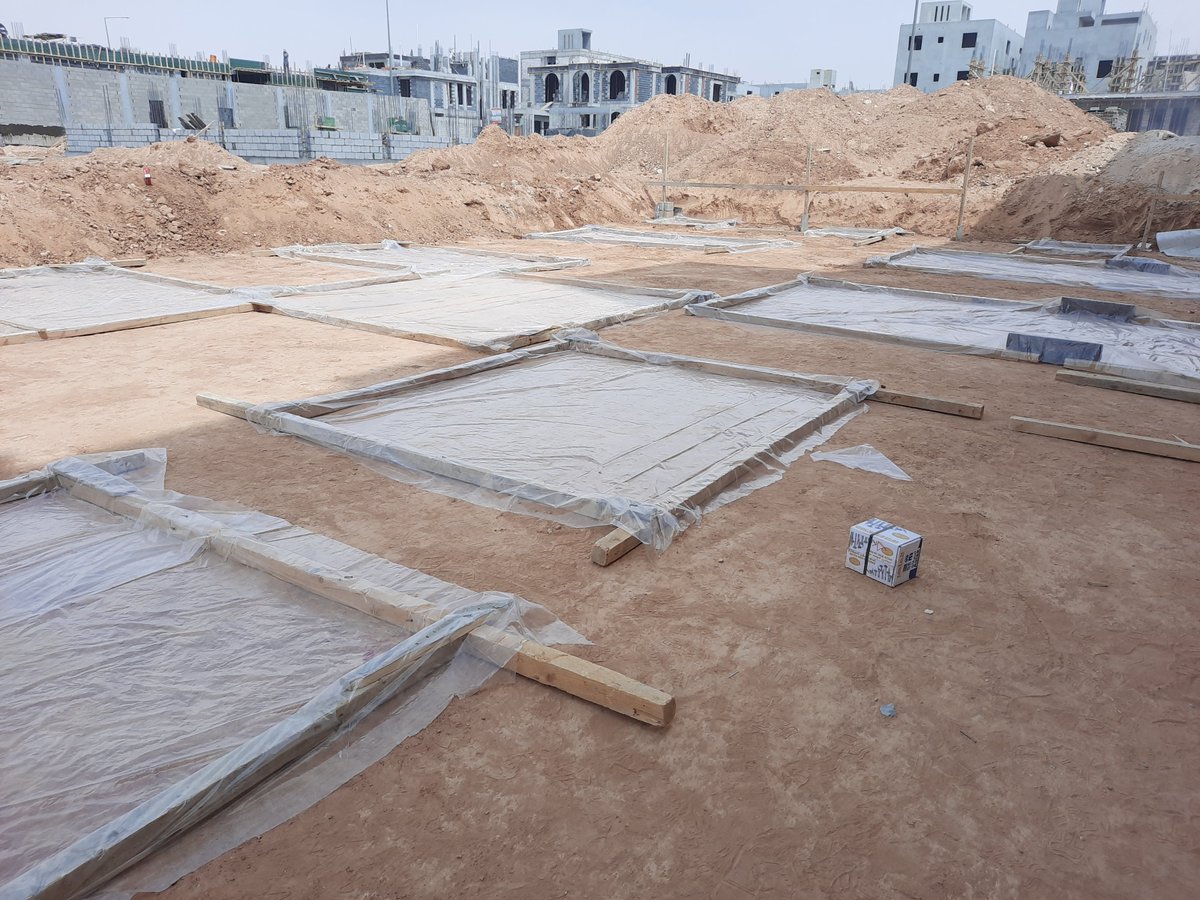

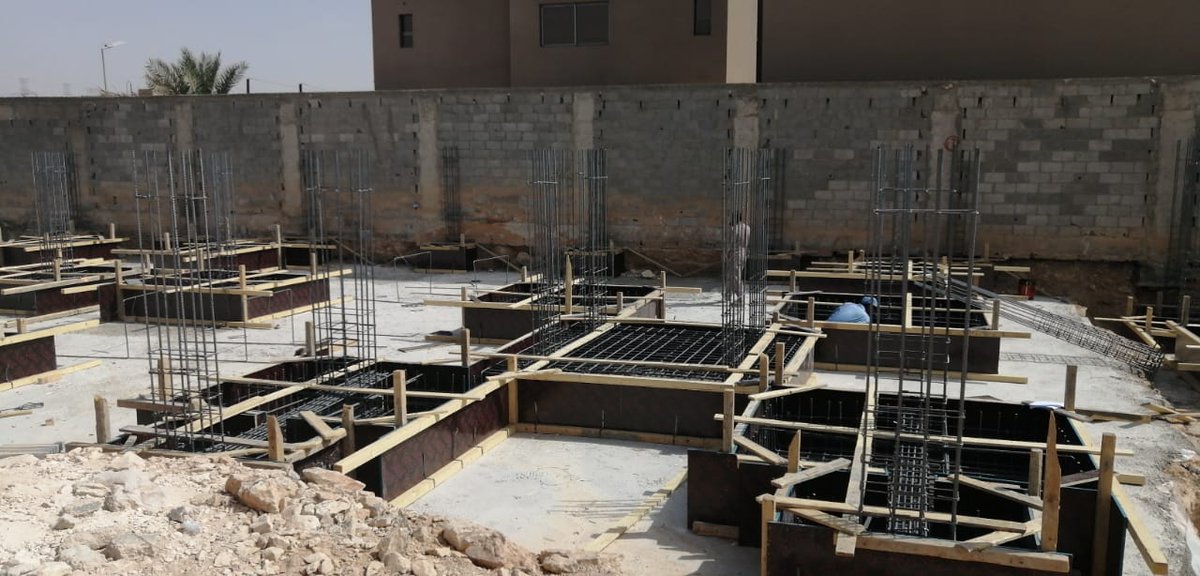

26-تأكد من تقوية نجارة القواعد وذلك بإحاطة القاعدة بمرابيع من اعلي ومن اسفل وتثبيت اجناب القاعدة بالقاعدة العادية عن طريق الواح خشبية أو قطبان حديد كذلك ربطها من اعلي مع بعضها البعض عن طريق الالواح بشكل مستقيم أو مائل ولا تستخدم الشنبر
28-التأكد من جهوزية الموقع لاعمال الصب(مياه المعالجة–الهزازات الميكانيكية–النظافة)

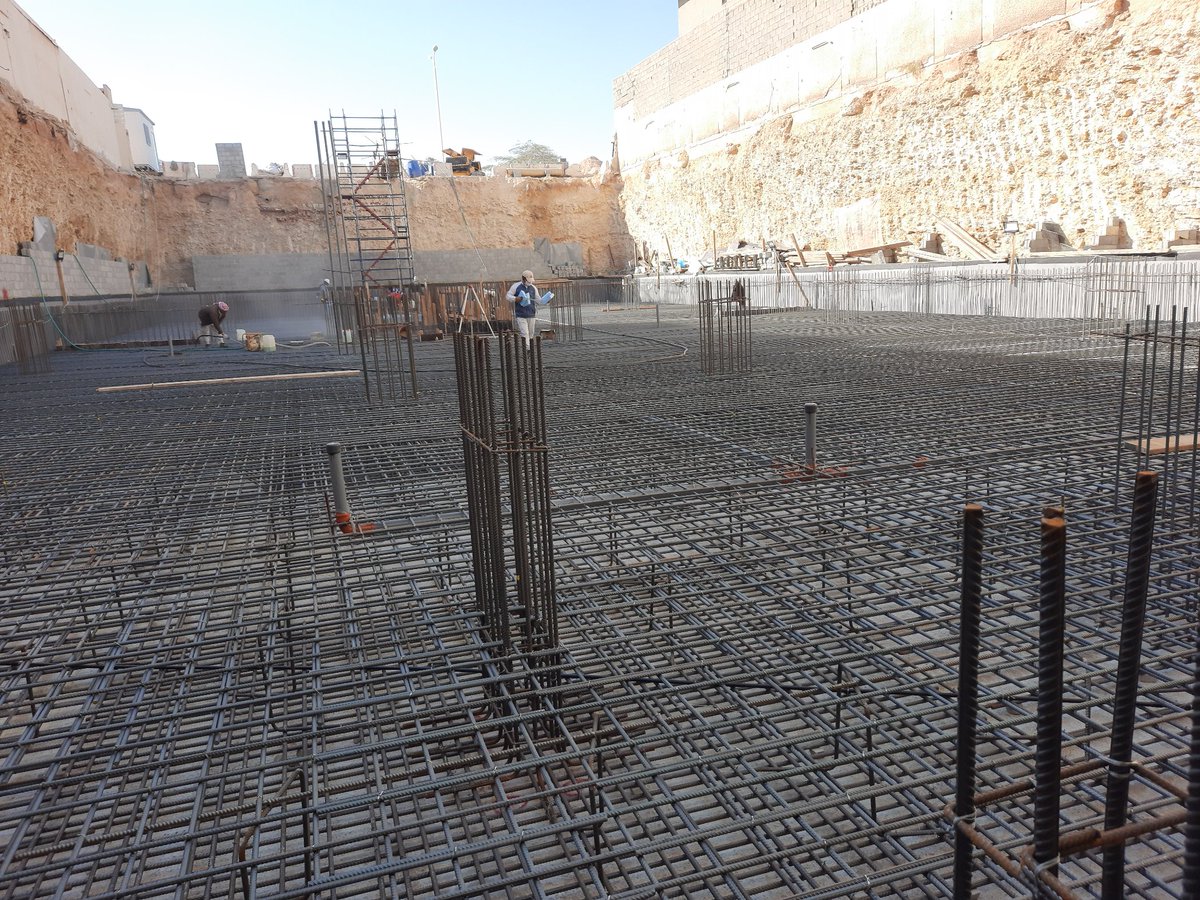

29-خرسانة القواعد في الغالب تكون عيار C35أوضغط 350 كجم/سم2 والاسمنت مقاوم للكبريتات الا لو كان بالمخطط خلاف ذلك ونتجنب اضافة مياه بالموقع وان تطلب زيادة لدونة الخرسانة يتم اضافة ملدنات وفي حدودضيقة
29-خرسانة القواعد في الغالب تكون عيار C35أوضغط 350 كجم/سم2 والاسمنت مقاوم للكبريتات الا لو كان بالمخطط خلاف ذلك ونتجنب اضافة مياه بالموقع وان تطلب زيادة لدونة الخرسانة يتم اضافة ملدنات وفي حدودضيقة

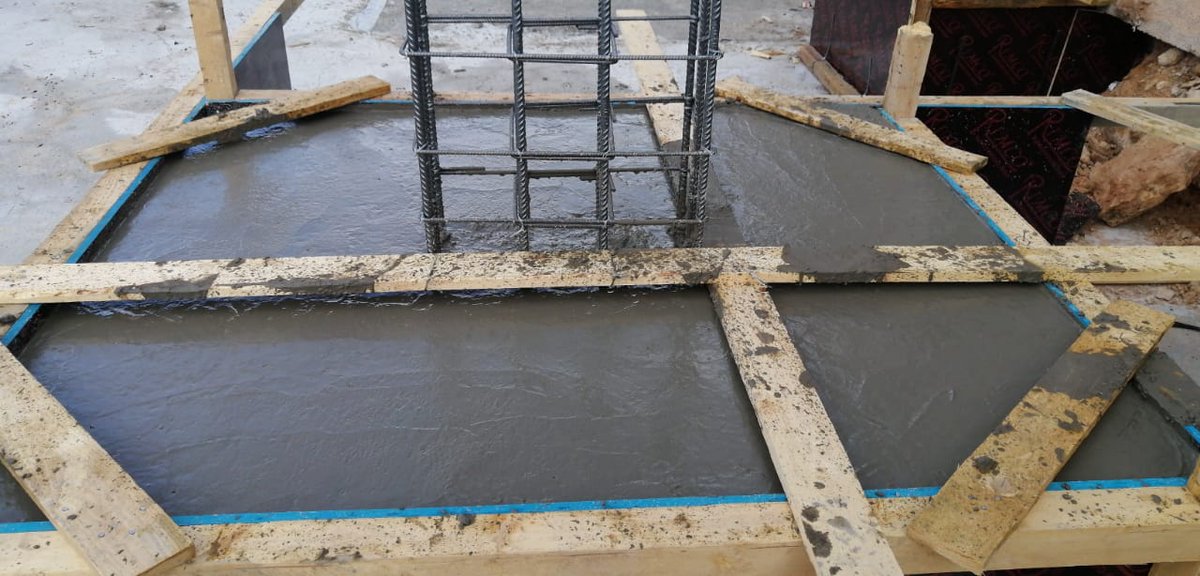

30-افضل وقت للصب هو الصباح الباكر خاصة في ايام الحر مع توفير المختبر بالموقع لعمل اختبار الهبوط وقياس درجة الحرارة واخذ عينات للكسر
31-يجب ان يكون هناك علي الاقل 6 افراد لاعمال الصب وتحسبا لحدوث اي خلل في النجارة
31-يجب ان يكون هناك علي الاقل 6 افراد لاعمال الصب وتحسبا لحدوث اي خلل في النجارة
