تعتبر الاعمدة من اهم عناصر المنشأ وهي المسؤولة عن نقل الاحمال من الاسقف الي الاساسات ومن ثم التربة كما بالصورة
لذا سوف اسرد تحت هذه التغريدة بعض النصائح المهمة بخصوصها في مرحلتي التصميم والتنفيذ:
1⃣ من ناحية اقتصادية كلما زادت المسافة بين الاعمدة كلما زادت التكاليف لذا يفضل الا تزيد المسافات بينها عن 6م للمباني السكنية المتوسطة الي صغيرة اما القصور فلها اعتبارات اخريوكذلك كلما تقاربت الاعمدة (2-3)م كلما زادت التكاليف و تداخل القواعد واصبحت قواعد مشتركة وزادت الكلفة
2⃣ اطلب من المعماري والمهندس الانشائي المحافظة علي قطاع العمود ثابت دون لف أو توقف وزراعة عمود اخر الا في اضيق الحدود وتكون في الاعمدة الطرفية وليست الوسطية أو تكون في اعمدة الملحق العلوي الا في حالة قص العمود بطريقه هندسية صحيحية حسب الكود وبحسابات دقيقة.

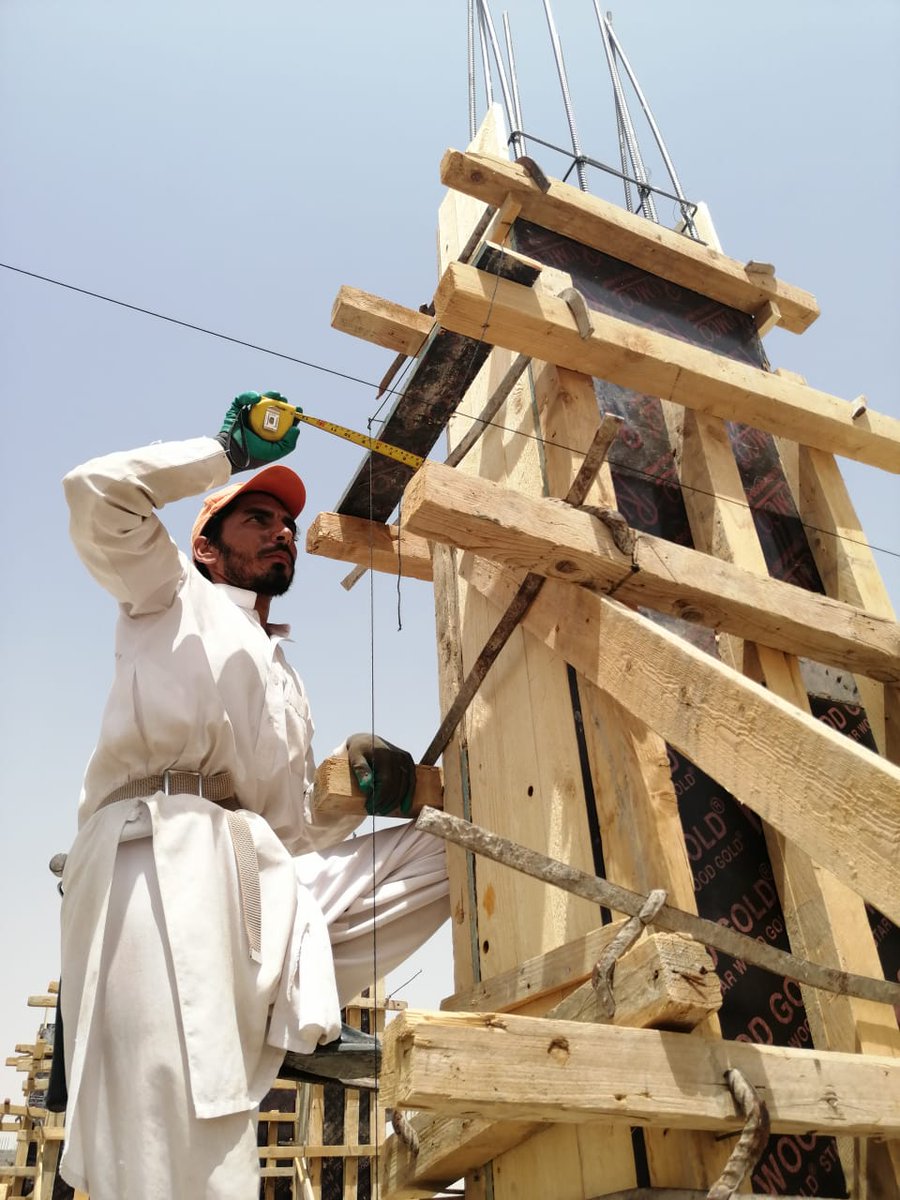

3⃣ اذا زاد ارتفاع العمود عن 4 م اطلب من المصمم الانشائي التأكد من عرض العمود وتسليحه بشكل دقيق.
4⃣هندسيا لا يوجد عمود بعرض 15 سم علي الاطلاق فأقل عرض للعمود 20 سم بل ببعض الاكواد لا يقل عن 25 سم.
5⃣ الاعمدة من اقل عناصر المنشأ تكلفة فإذا وجدت بعض الاعمدة بالتصميم كبيرة فلا تمانع الا لو تسببت في تشوه معماري أو كانت كبيرة بشكل مبالغ فيه.

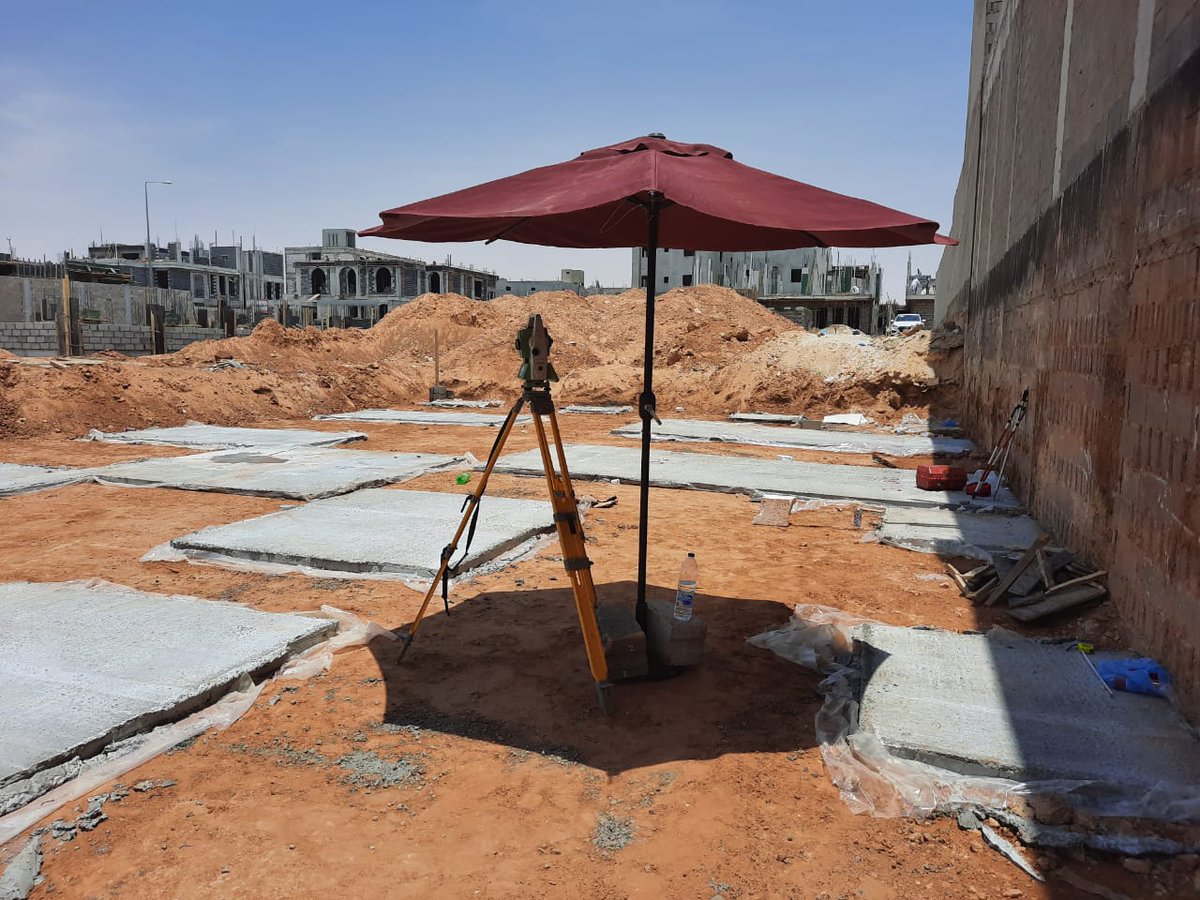

6⃣احرص علي توقيع الاعمدة بشكل صحيح قبل صب القواعد عن طريق المساح وليس بالخنزيرة حتي لو تحملت جزء من الاتعاب فهو ادق واسرع وتجنبا لاخطاء المخططات

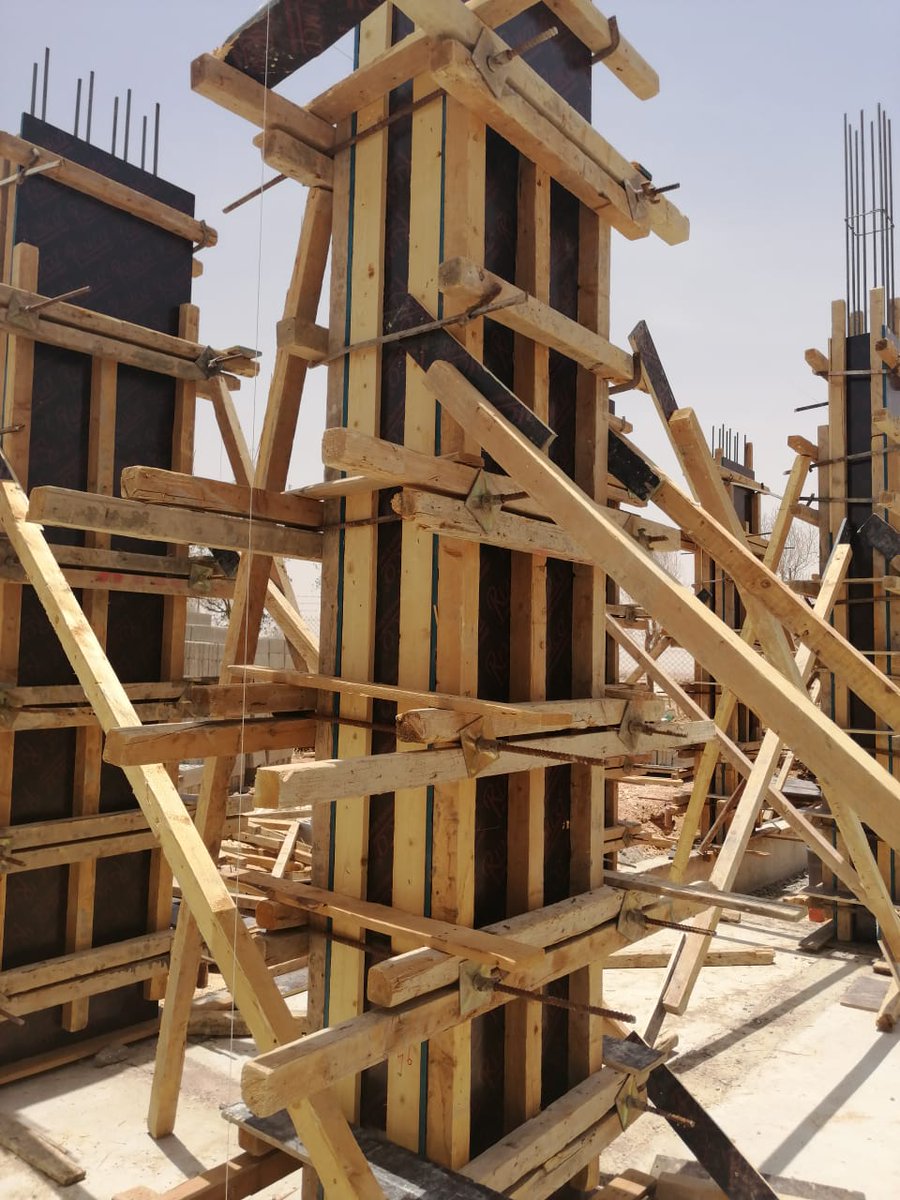

7⃣احرص علي ان تكون القوالب الخشبية بحالة جيدة ان لم تكن جديدة.
8⃣ احرص علي تنطيف اسف الاعمدة من المخلفات والخرسانات الضعيفة قبل اقفالها.
9⃣ احرص علي تدعيم وتربيط الاعمدة بالتايرود وليس بالقمط.
1⃣0⃣احرص علي وزن الاعمدة والتأكد من رأسيتها قبل الصب واثناء الصب واغلاق جميع الفتحات اسفلها كي لا تهرب الخرسانة وتتسبب في التعشيش.
1⃣1⃣ احرص علي التأكد من مطابقة حديد التسليح لما هو بالمخططات وتربيط الحديد الجديد بالاشاير بشكل جيد وان الكانات الداخلية متواجدة وليس واحدة وواحدة.

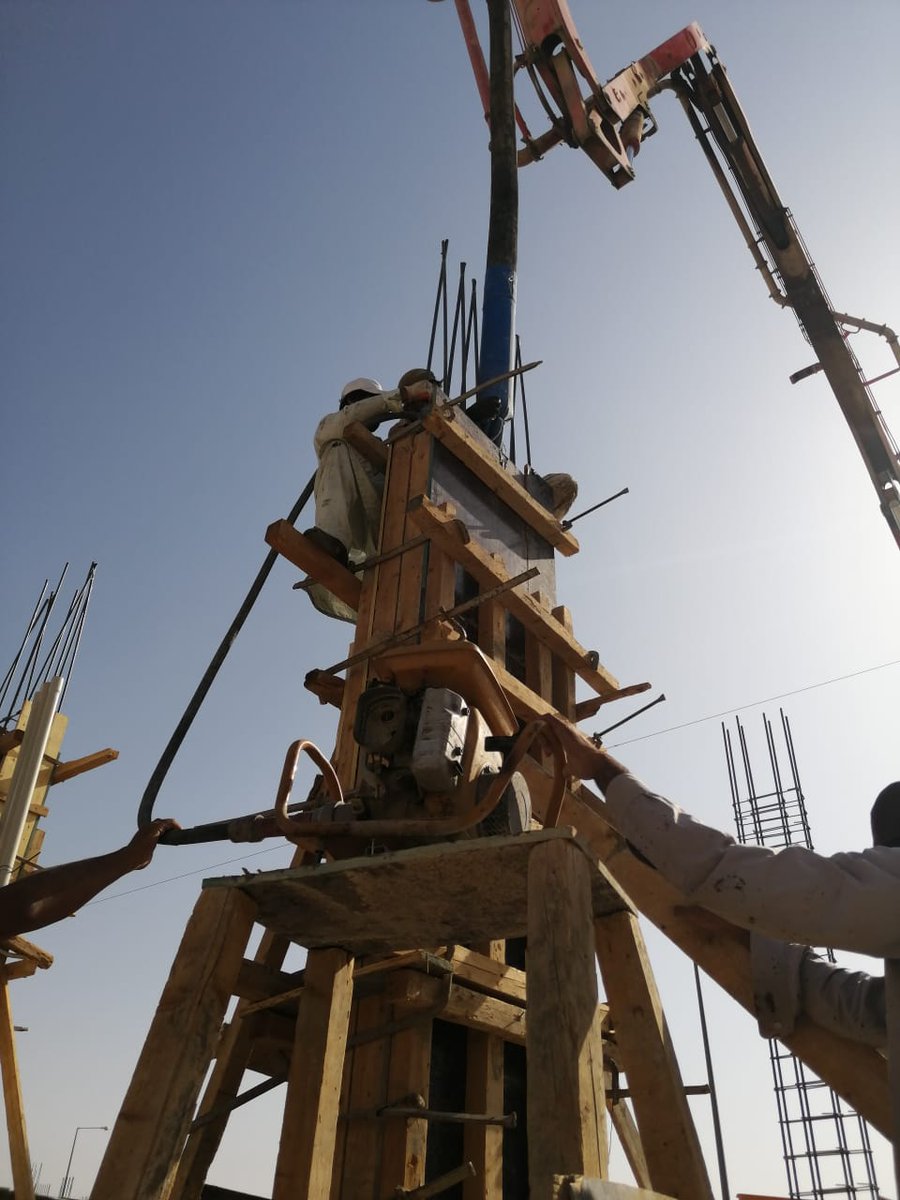

1⃣2⃣ احرص علي ان يتم صب الاعمدة بالارتفاع المطلوب لا بالزيادة تضطر لتكسيرها ولا بالنقص تضطر لتوصيلها مع السقف ،اطلب من المقاول يعمل بطريقة الجنب المحكوم.
1⃣3⃣ افضل وقت للصب بالصيف هو الصباح تكون درجة حرارة مكونات الخلطة الخرسانية باردة فتحصل علي خرسانة جيدة.

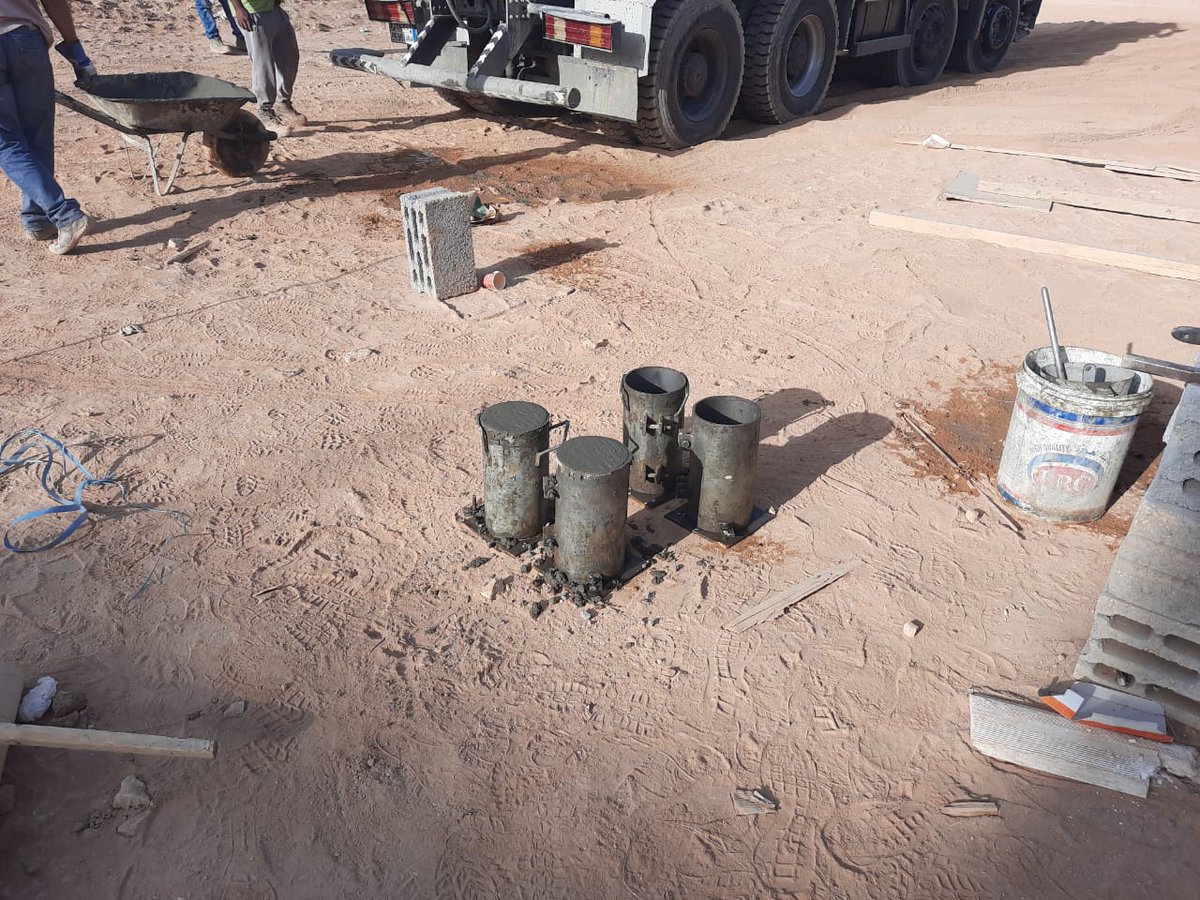

1⃣4⃣ اطلب خرسانة ضغط C35 للاعمدة حتي لو بالمخططات C30 فرقها بسيط 10 ريال بالمتر المكعب واطلب تواجد المعمل لعمل اختبار الهبوط للخرسانة وقياس درجة الحرارة واخذ عينات اسطوانات لكسرها بالمعمل والتأكد من تحقيق الضغط المطلوب.
1⃣5⃣ العامل علي الهزاز يجب أن يعمل بطريقة احترافية فكثرة استخدام الهزاز قد تؤدي الي هروب لباني الخرسانة فيحدث تعشيش وقلة استخدامه كذلك.
1⃣6⃣ يتم فك الخشب بعد 48 ساعة من الصب وفي حالة وجود تعشيش يتم معالجته باستخدام المواد الاسمنتية المتخصصة وليس خلطة اسمنتية عاديةوذلك بعد معاينته من قبل المهندس
1⃣7⃣احرص علي معالجة الخرسانة بالمياه لمدة 7 ايام صيفا والافضل تغليفها بالخيش شرط ان يكون كثيف ويكون رطب طوال الوقت.
