المراحل الرئيسيةفي أعمال اللياسة
الموضحةبالصور
🔹️استلام أعمال الطرطشة ، الاوتار ، اللياسة
#المراحل

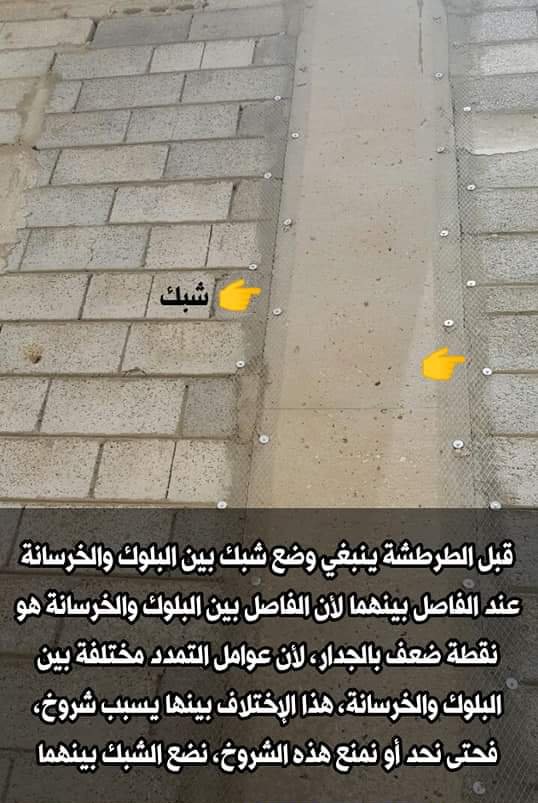

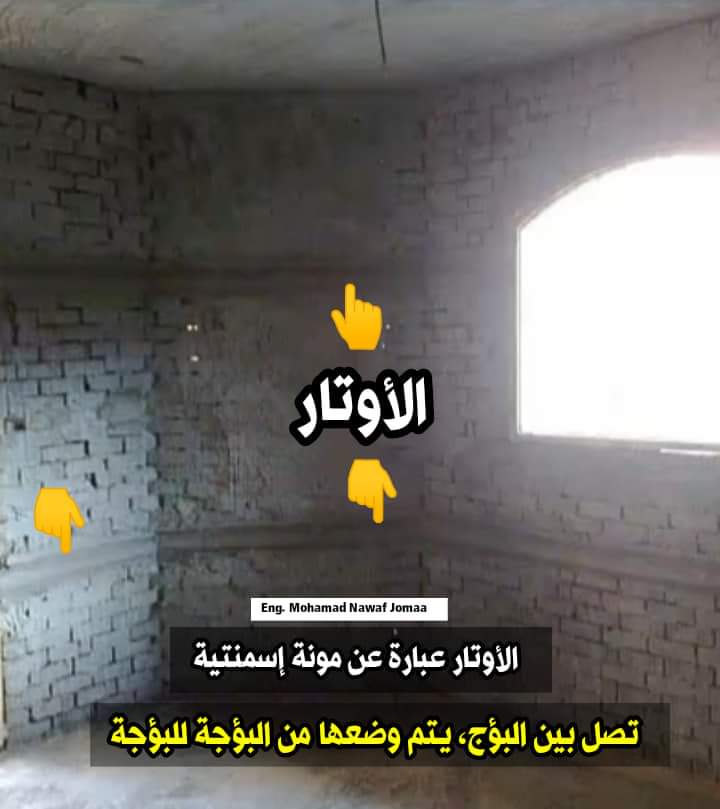

-قبل عملية الطرطشةينبغى وضع شبك بين البلوك والأعمدة

-إغلاق جميع الفتحات قبل الطرطشةبالمونة الاسمنتية

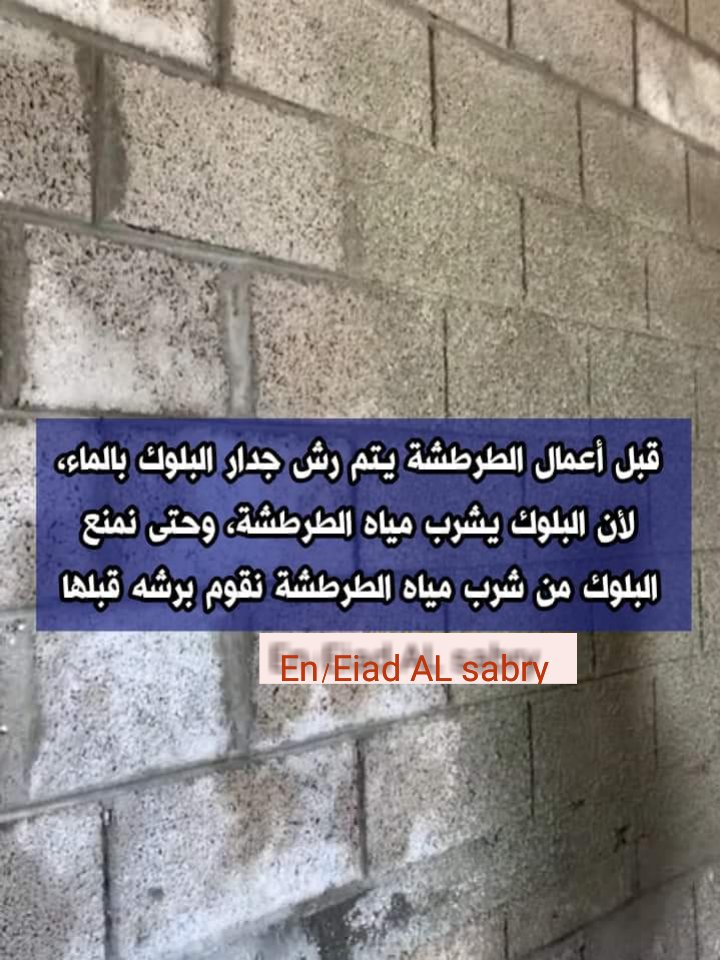

-يتم رش جدارالبلوك بالماءقبل أعمال الطرطشة
التكملة هنا 👇

- يتم تثبيت الشبك بمسامير ويتم وضع المسامير بالتبادل
- المسافة بين المسامير ٢٠ سم

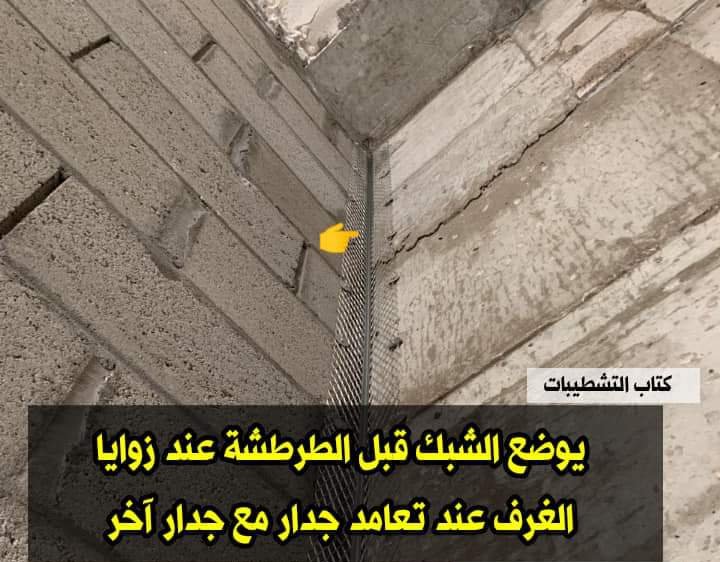

- يتم وضع شبك عند زوايا الجدار
- يفضل تركيب شبك زاويه عند زوايا الشباك
- يتم تنقير الخرسانة سوى كان اعمده أو جسور ساقطة أو جدران خرسانة

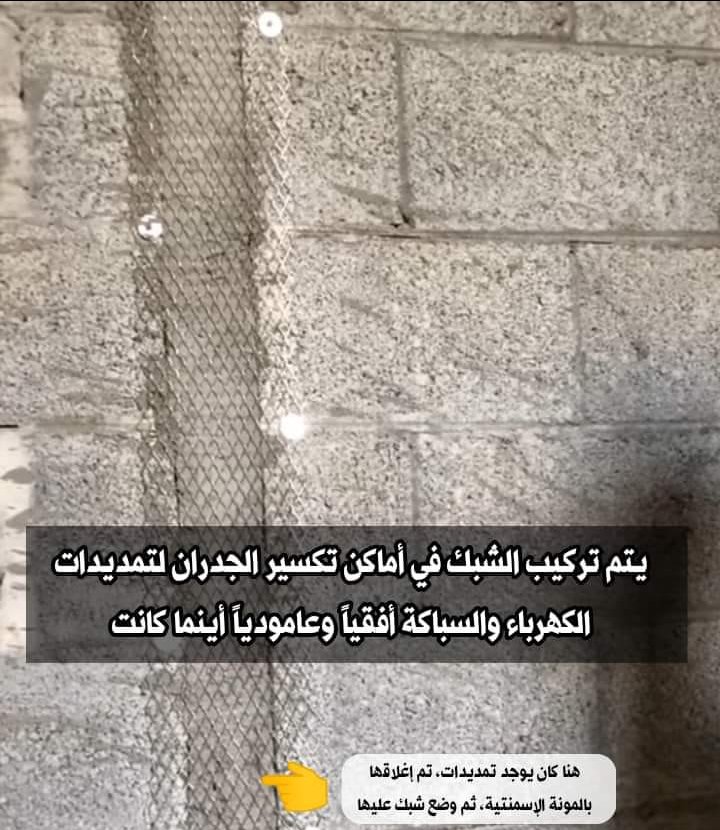

- يتم تركيب الشبك في أماكن تكسير الجدران لتمديدات الكهرباء والسباكة

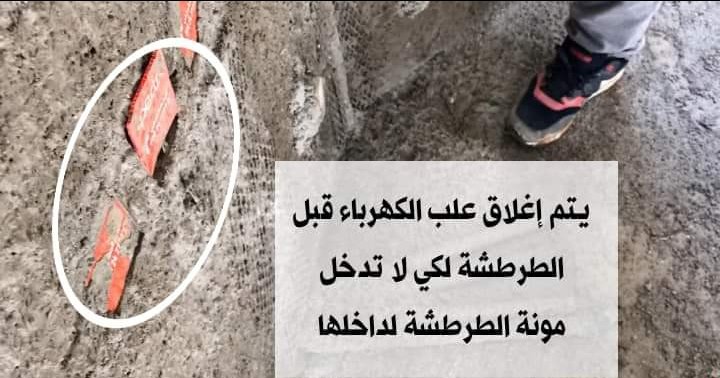

- يتم إغلاق علب الكهرباء قبل الطرطشة

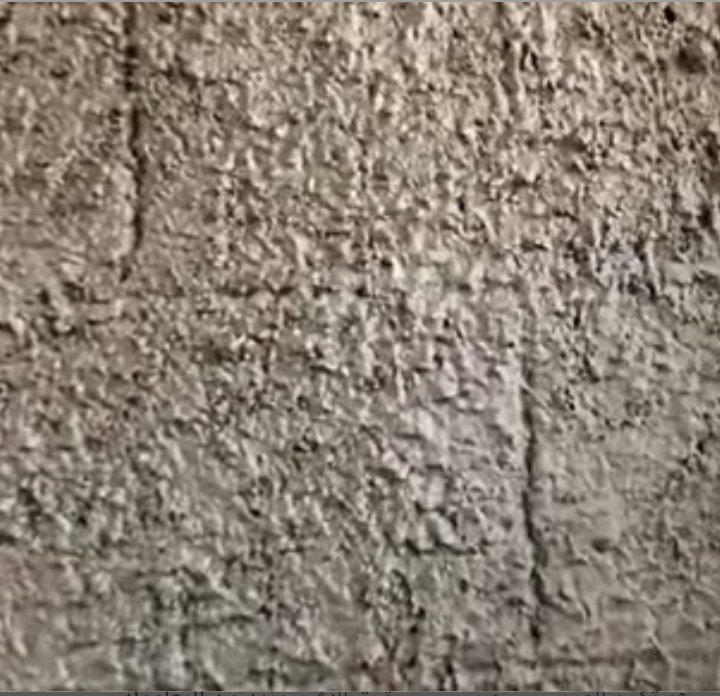

- يتم عملية الطرطشة الكثيفة ثم يترك لمدة يومين أو ثلاثة أيام ويتم الرشة بالماء
- يتم عملية البؤج من أجل يتم عملية تسوية الجدار

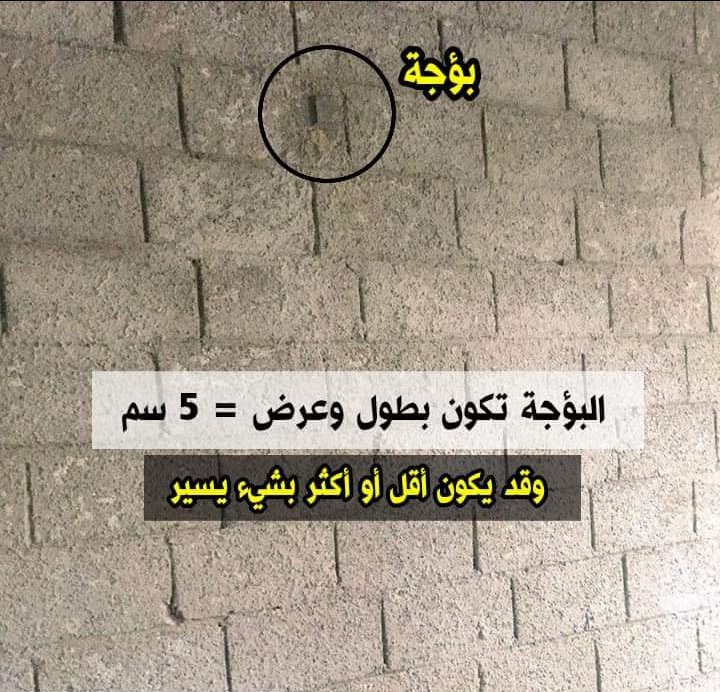

- يتم وضع اربع بؤج على الجدار ويكون المسافة نفس الذي على الصورة

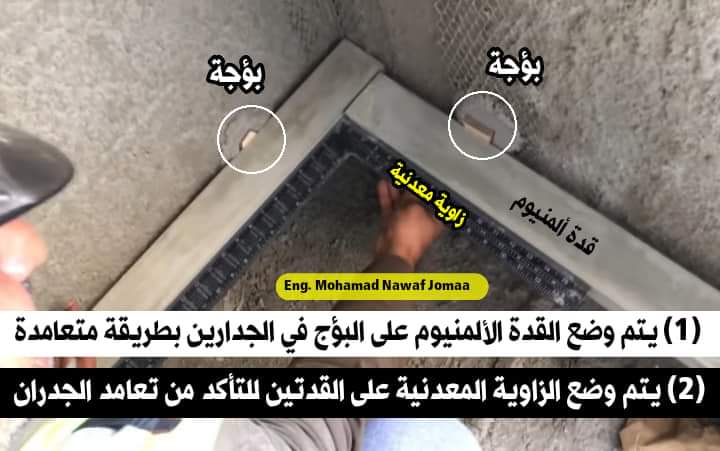

- يتم وضع القدة على بؤجتين ثم وضع ميزان الماء من أجل عملية التأكد من استقامة الجدار
#طريقة_استلام_أعمال_اللياسة

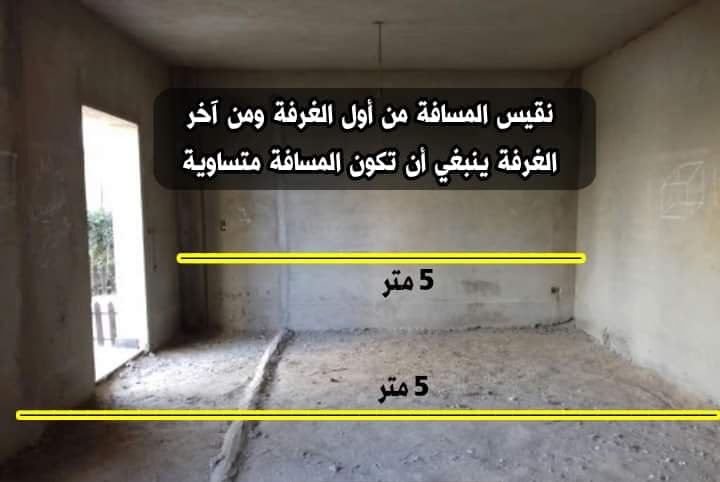

- يتم عملية تربيع الغرفة للتأكد من أبعاد الغرفة

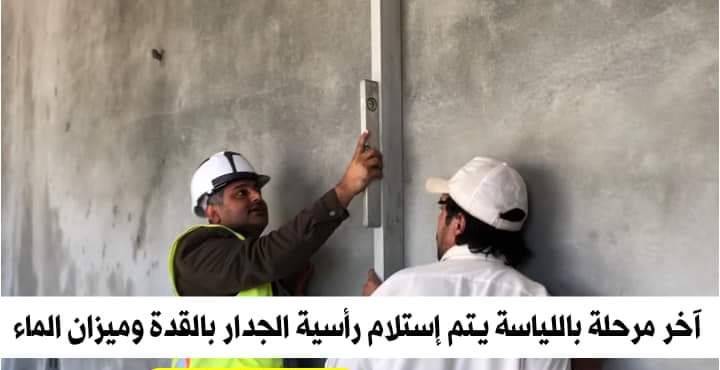

- يتم استلام رأسية الجدار بالقدة وميزان الماء
- يتم التأكد من تعامد الجدارين باستعمال الزاوية القائمة المعدنية

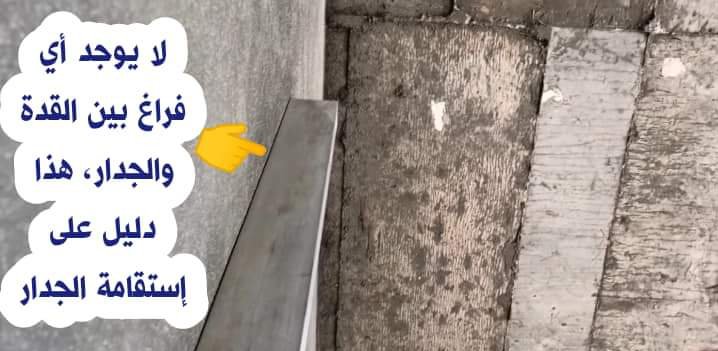

- أثناء الاستلام لا يوجد أي فراغ بين القدة والجدار
