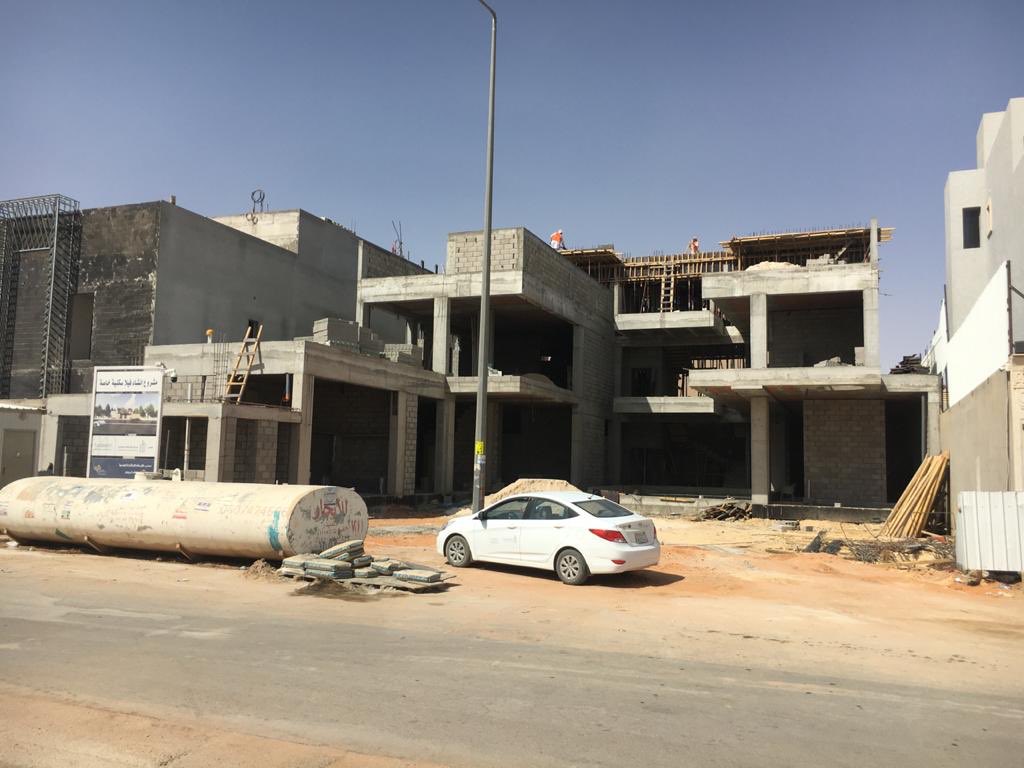

تحت هذي التغريده راح أستعرض لكم تصميم وتنفيذ فيلا الملقا
وهي عبارة فيلا سكنية خاصة بحي الملقا مساحة ٨٧٥م
من تصميم مكتب كلير ديزاين للمعماري عبدالاله الحربي

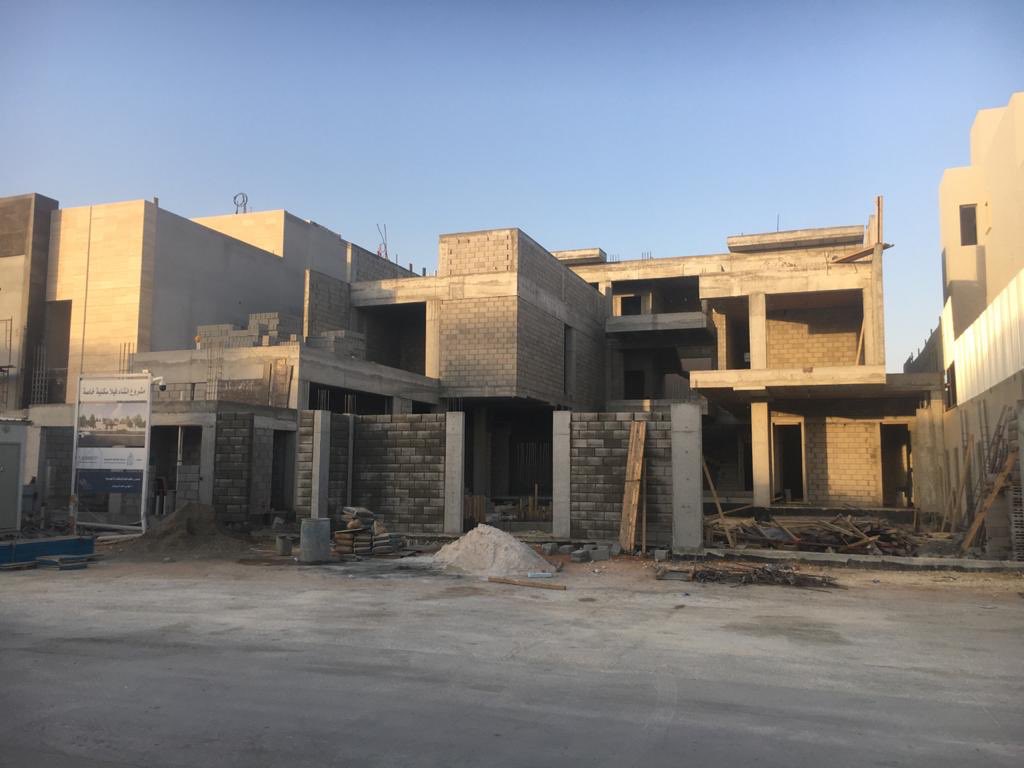

ومن تنفيذ شركة الواجهة المعمارية للمقاولات
وسيكون عرض اللقطة من مناظير ال 3d ومقابلها مرحلة التنفيذ الحالية

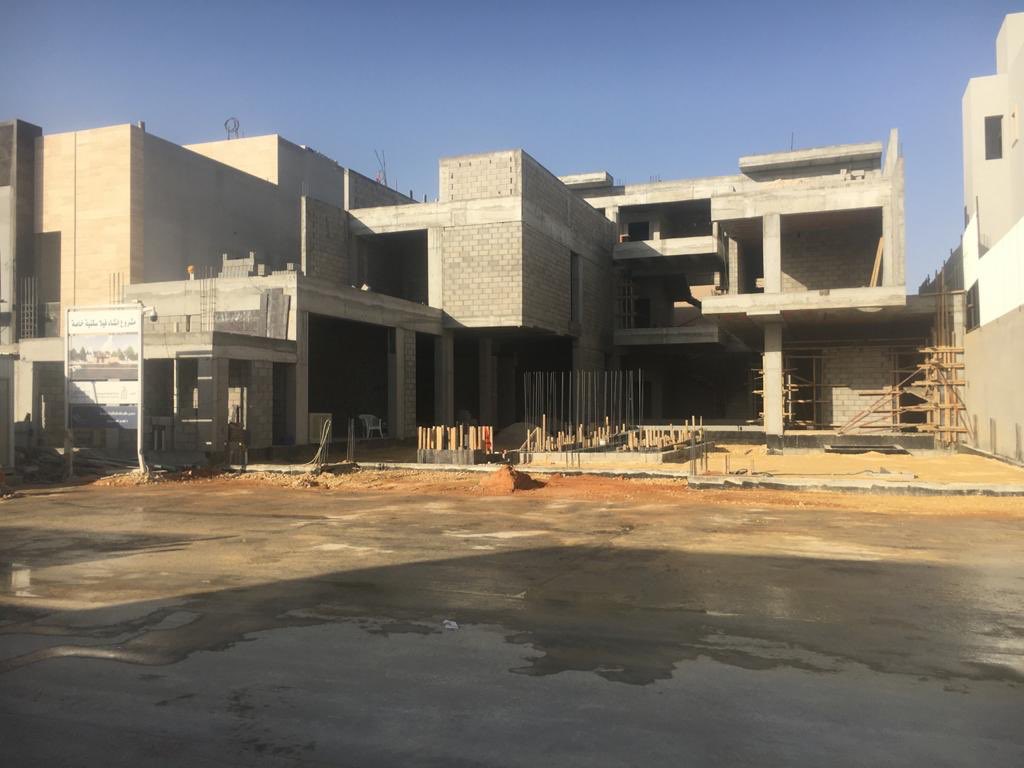

خلوكم معنا

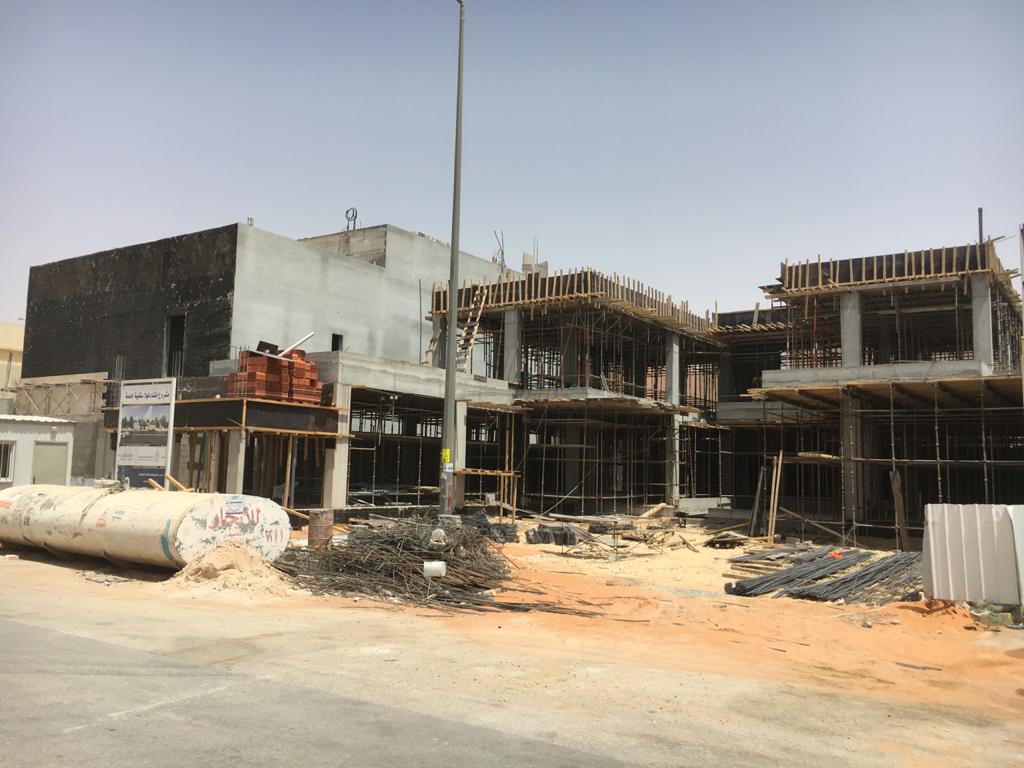

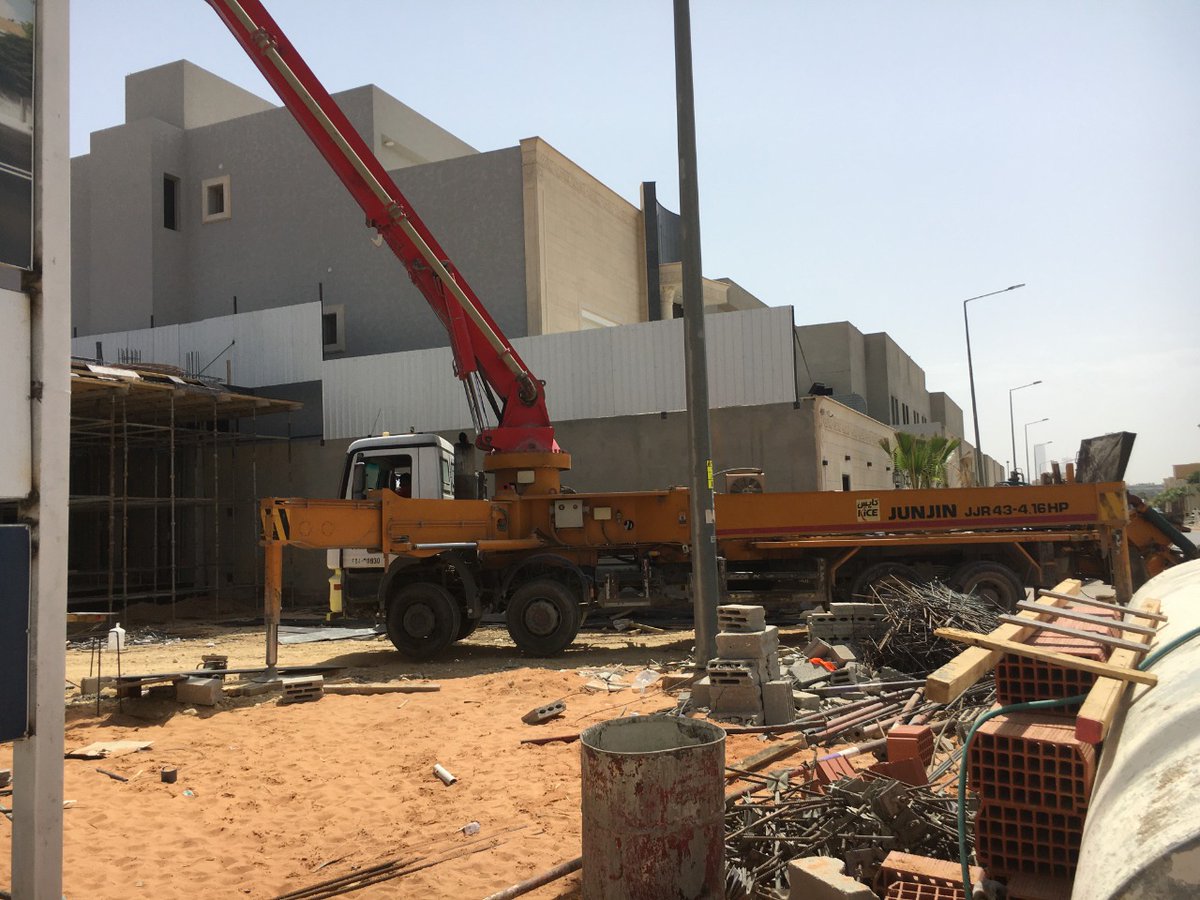

فكرة التصميم أن يكون للبيت خصوصية تامه باطلالاة رائعة على الفناء الداخلي المطل على المسبح في القبو
اليكم بعض لقطات 3d
أبدع المصمم في تجسيد رغباتنا عبر عناصر جمالية مع الالتزام بالتفاصيل المطلوبه حيث خلق لنا فراغات داخلية وساحات خارجية تتوافق مع متطلباتنا الأساسية وتم ذلك بعد اجتماع مع المصمم استطاع من خلال جمع جميع المتطلبات للمشروع قبل البدء بالتصميم
وبعد ذلك وحسب المدة الزمنية المتفق عليها تم تسليم المشروع من قبل المصمم مكتب @Cleardes
حسب ما تم الاتفاق عليه ولعلي أذكر أبرز مميزات المصمم
١- استلام كامل المخططات 2d بالصيغ التالية ؛- ( pdf - AutoCAD - rivet )
٢- استلام التصميم 3d بالصيغ التالية :- ( SketchUp - Lumion )

كذلك تم استلام حصر كميات لجميع العناصر الموجودة بالتصميم سواء كانت عناصر انشائية او أعمال كهرباء أو اعمال ميكانيكا وكانت مفصده
وسأطرح لكم بعض من التقديم على سبيل المثال
وكان لي طلب وهو تقديم جدول الحصر باللغة العربية علماً ان المكتب يقدمها باللغة الانجليزية
وتم تلبية طلبي
التقديم بهذه الطريقة المفصله سهل لنا حساب التكاليف للمشروع ورصد ميزانية المشروع بموجب حصر الكميات المرفقة مع المخططات
بعد ذلك استعنا بالله عز وجل وابتدينا في أعمال التنفيذ بعد ما تم الاتفاق مع مكتب @MaqamDesign للاستشارات الهندسية للاشراف على الاعمال المدنية أثناء التنفيذ
وبعد تسليم كامل المخططات للكادر الهندسي في @interface_sa شركة الواجهة المعمارية للمقاولات ومراجعة كامل المخططات وعقد الاجتماعات اللازمه بين مهندسي الشركة المنفذه ( المقاول ) والمصمم @Cleardes والاستشاري @MaqamDesign
والتأكيد على كامل المخططات تم البدء في التنفيذ

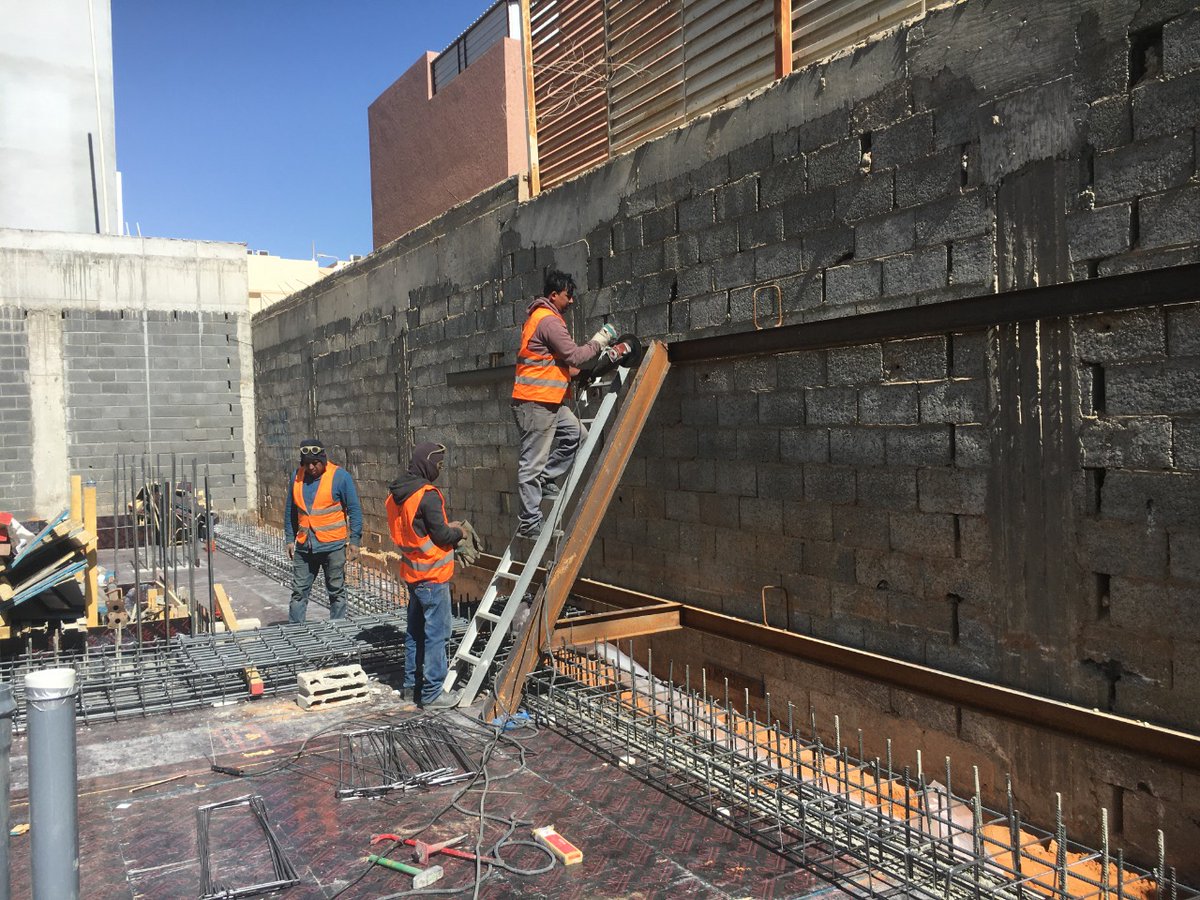

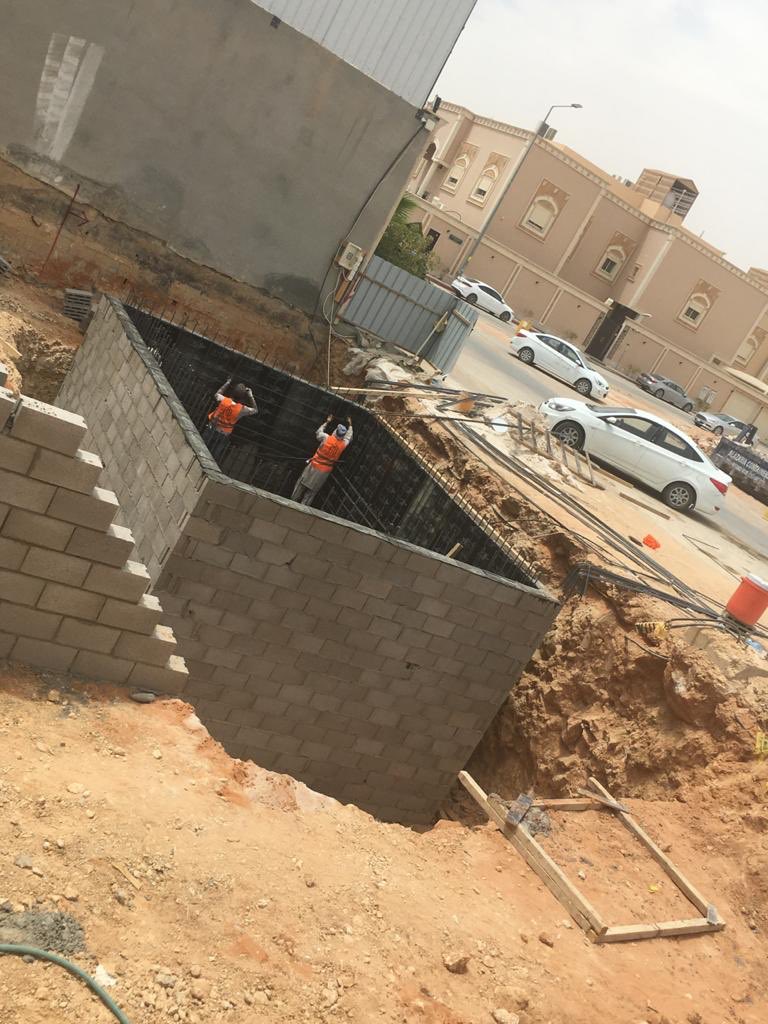

واجهنا بعض الصعوبات والتحديات في عملية البنية التحتية

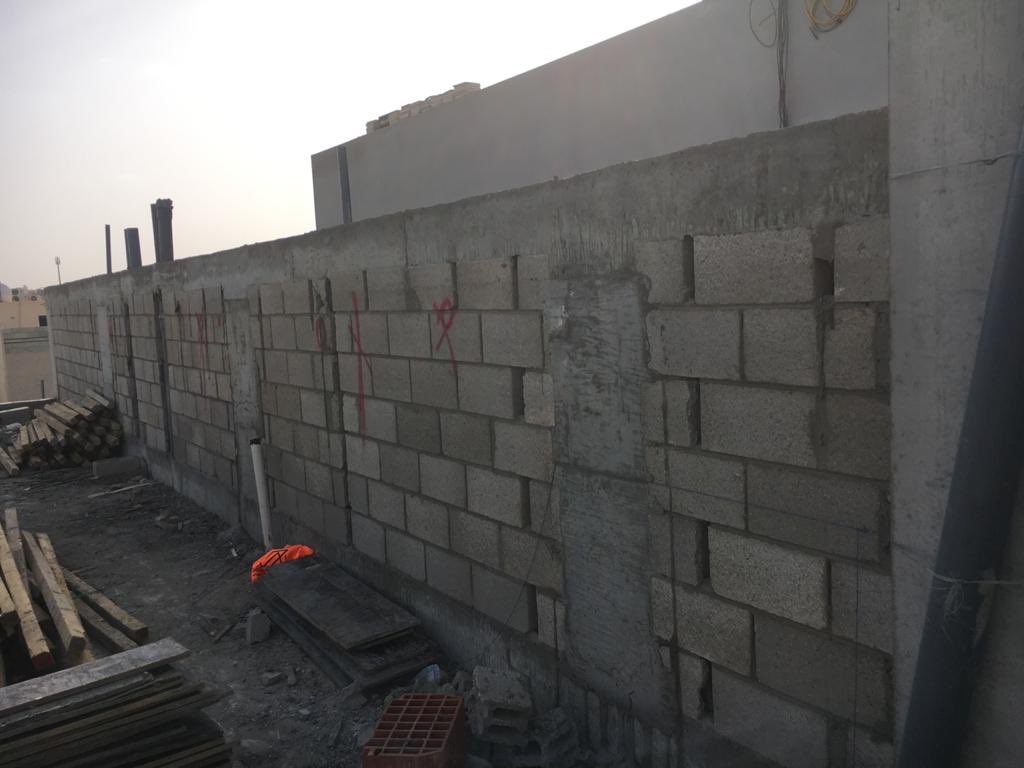

حيث أن جميع المجاورين للارض فلل قائمة من ٣ جهات
وفي تصميم الفيلا استغل المصمم النظام الجديد وهو الاستفادة من الارتدادات لجهتين وبناءها على الصامت

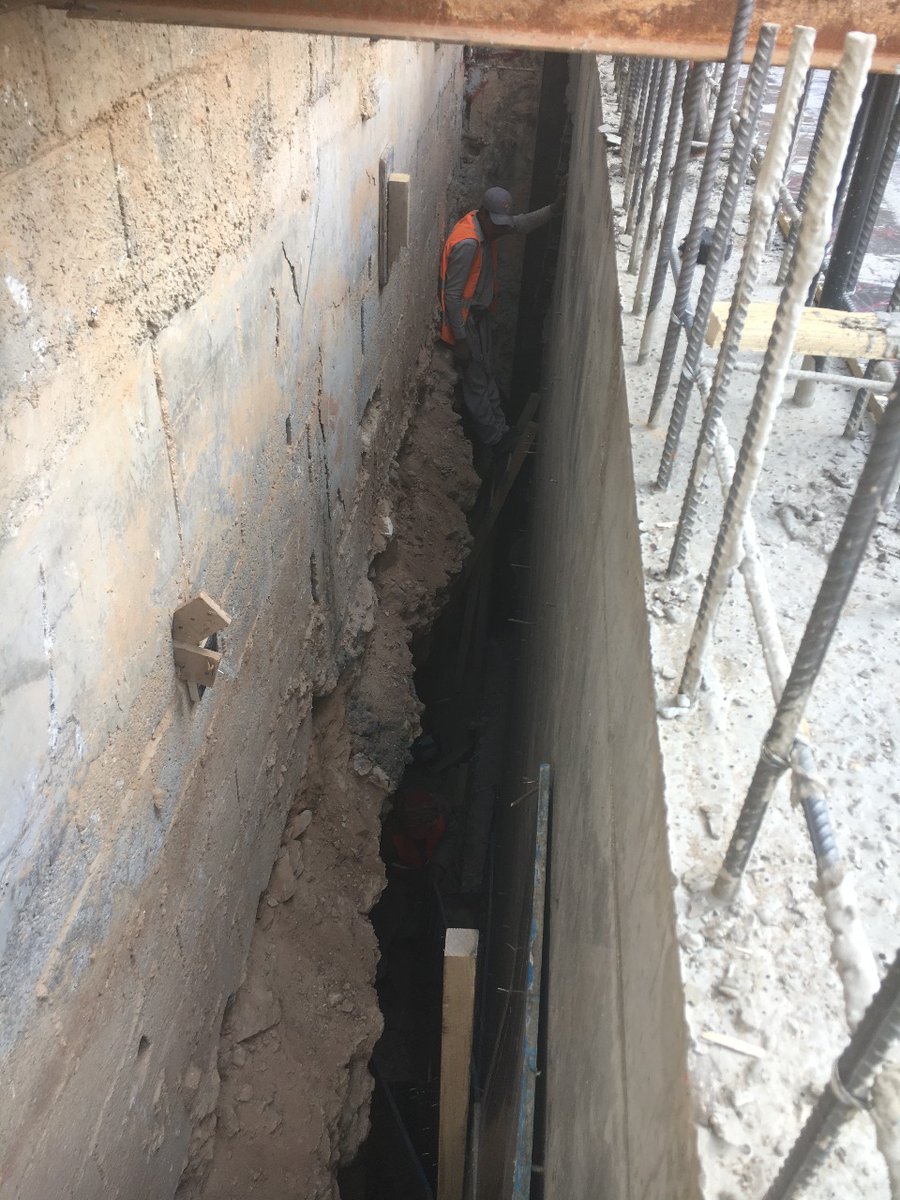

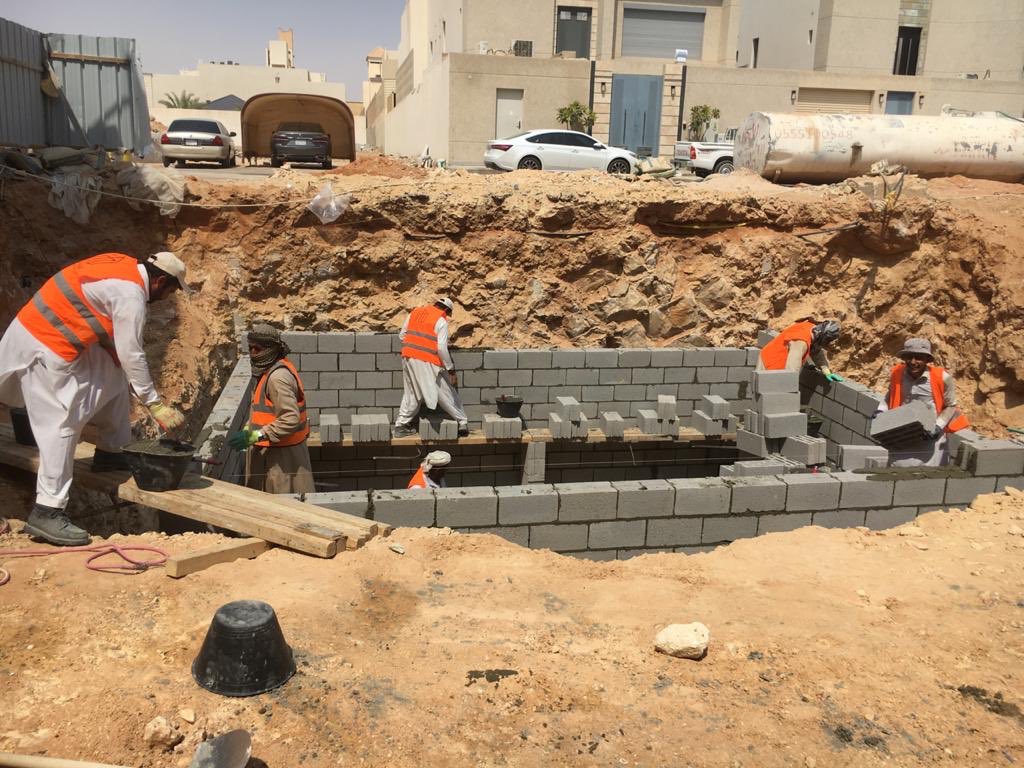

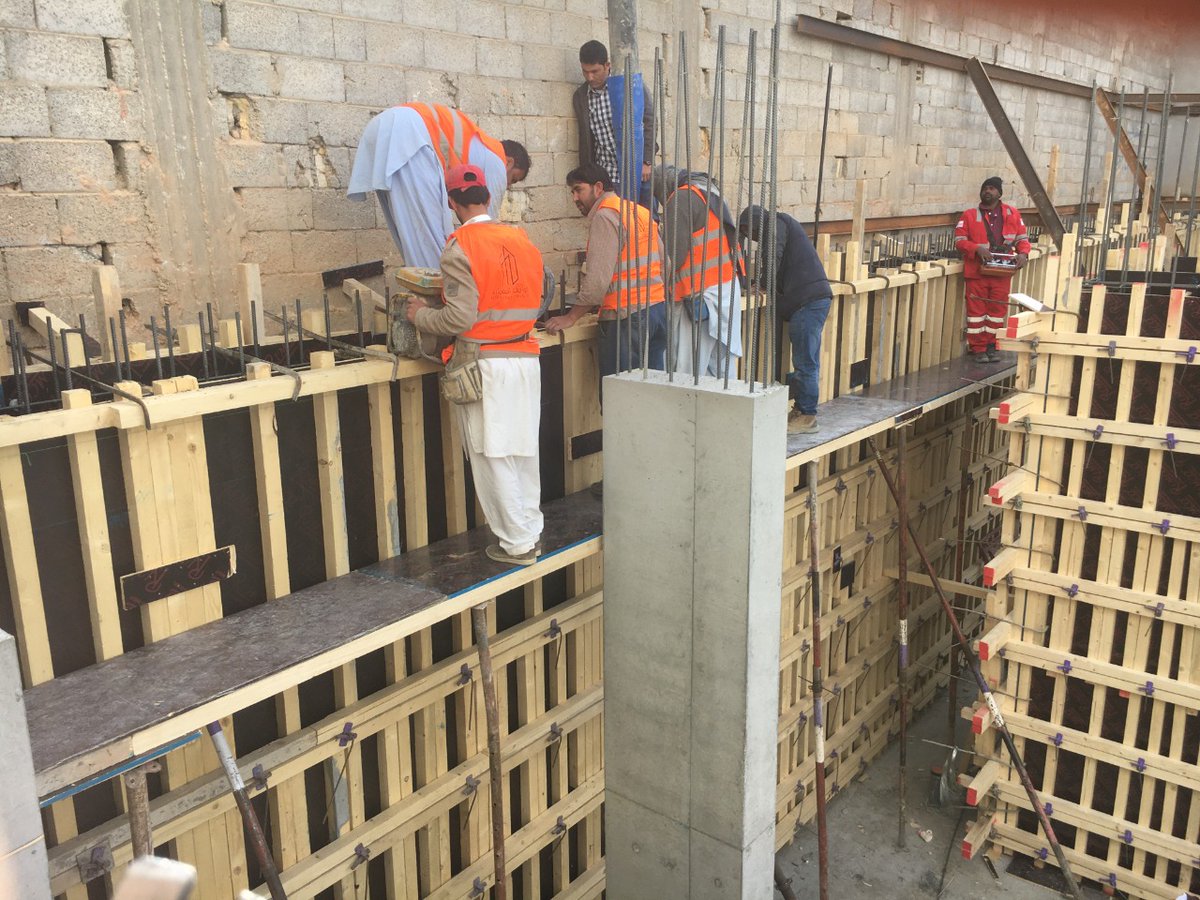

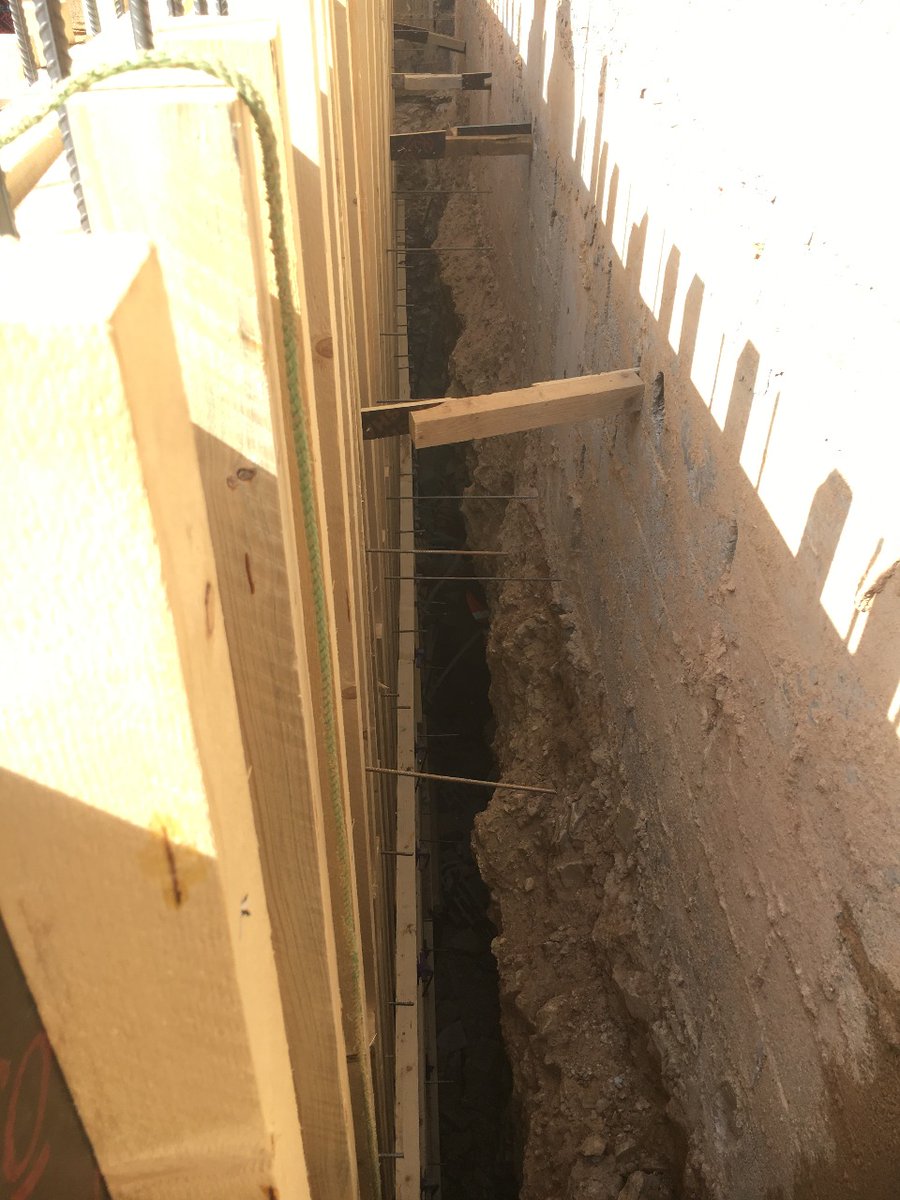

مما اجبرنا ذلك على تدعيم جدران الاسوار للجيران المجاورين خوفاً من السقوط
أهتممنا في @interface_sa شركة الواجهة المعمارية بأدق التفاصيل الانشائية من خلال السير حسب مخططات المشروع المرفقة وطبقاً لتوجيهات المكتب الاستشاري @MaqamDesign

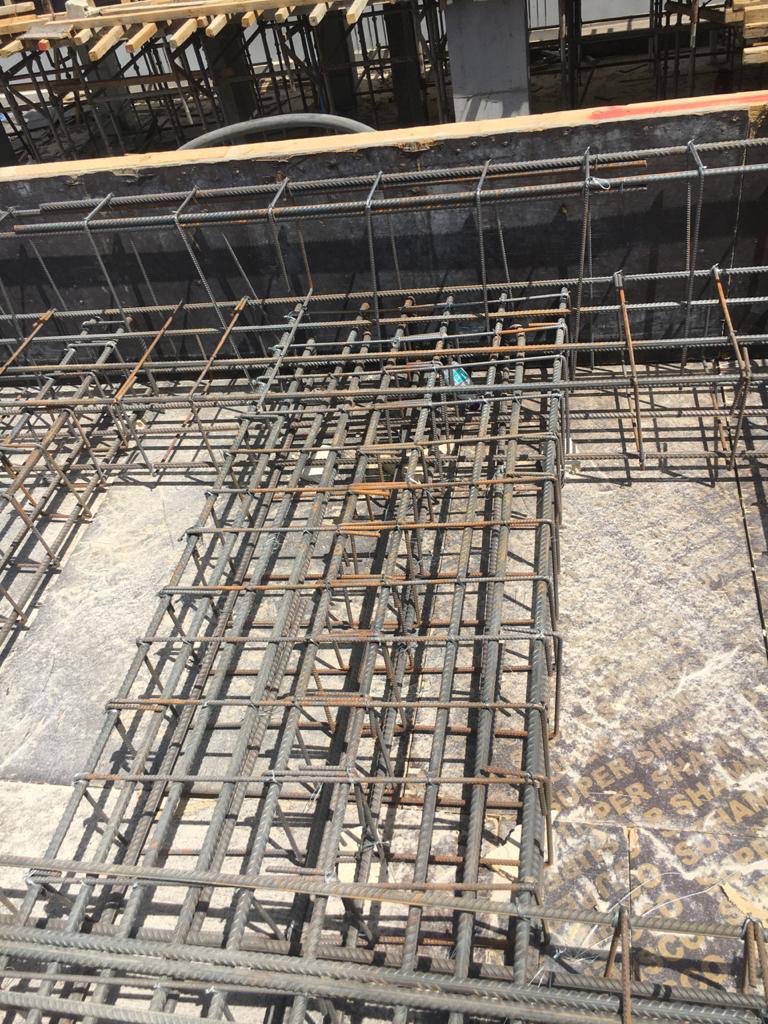

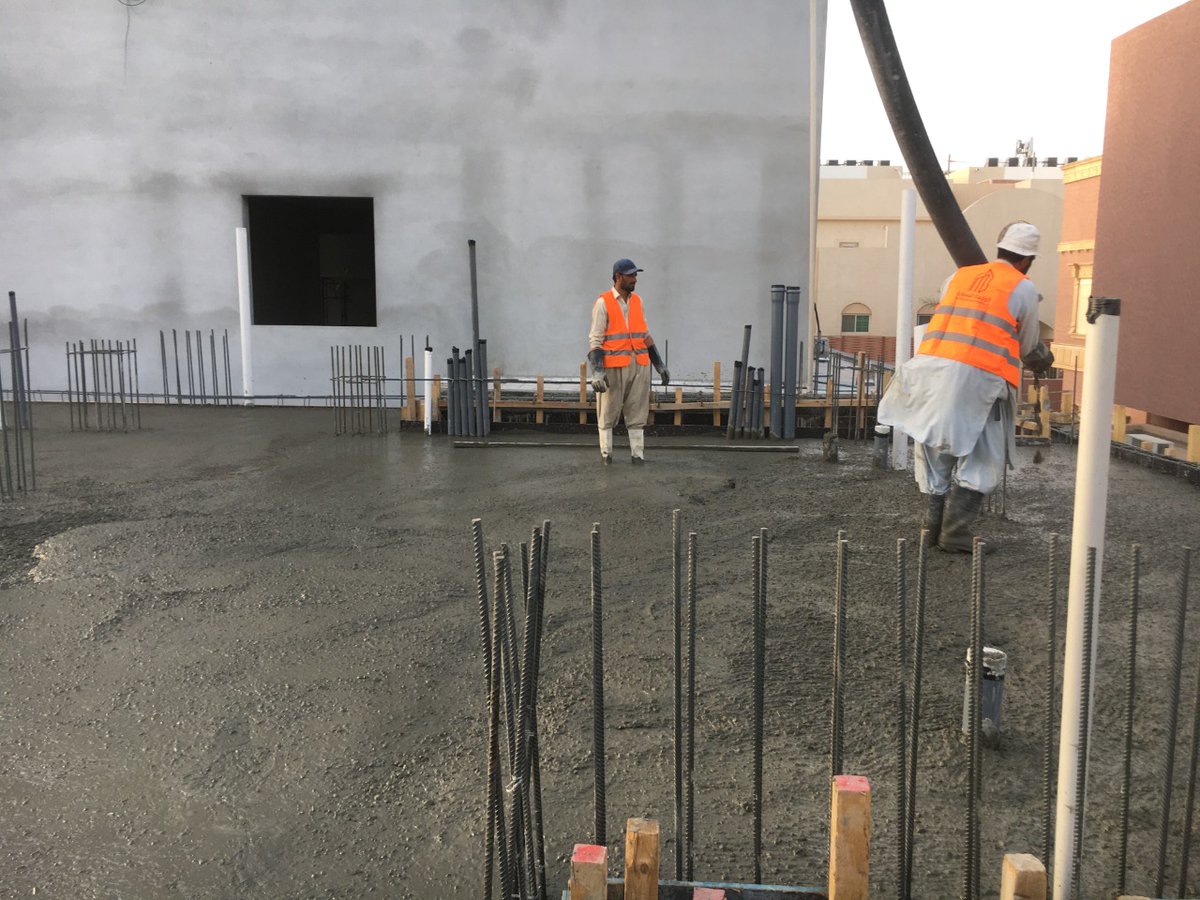

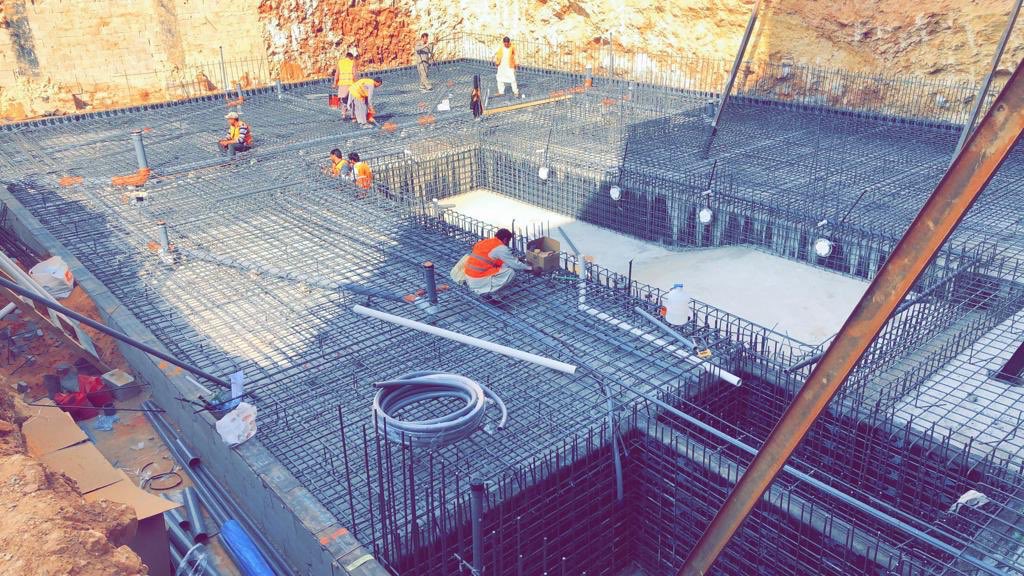

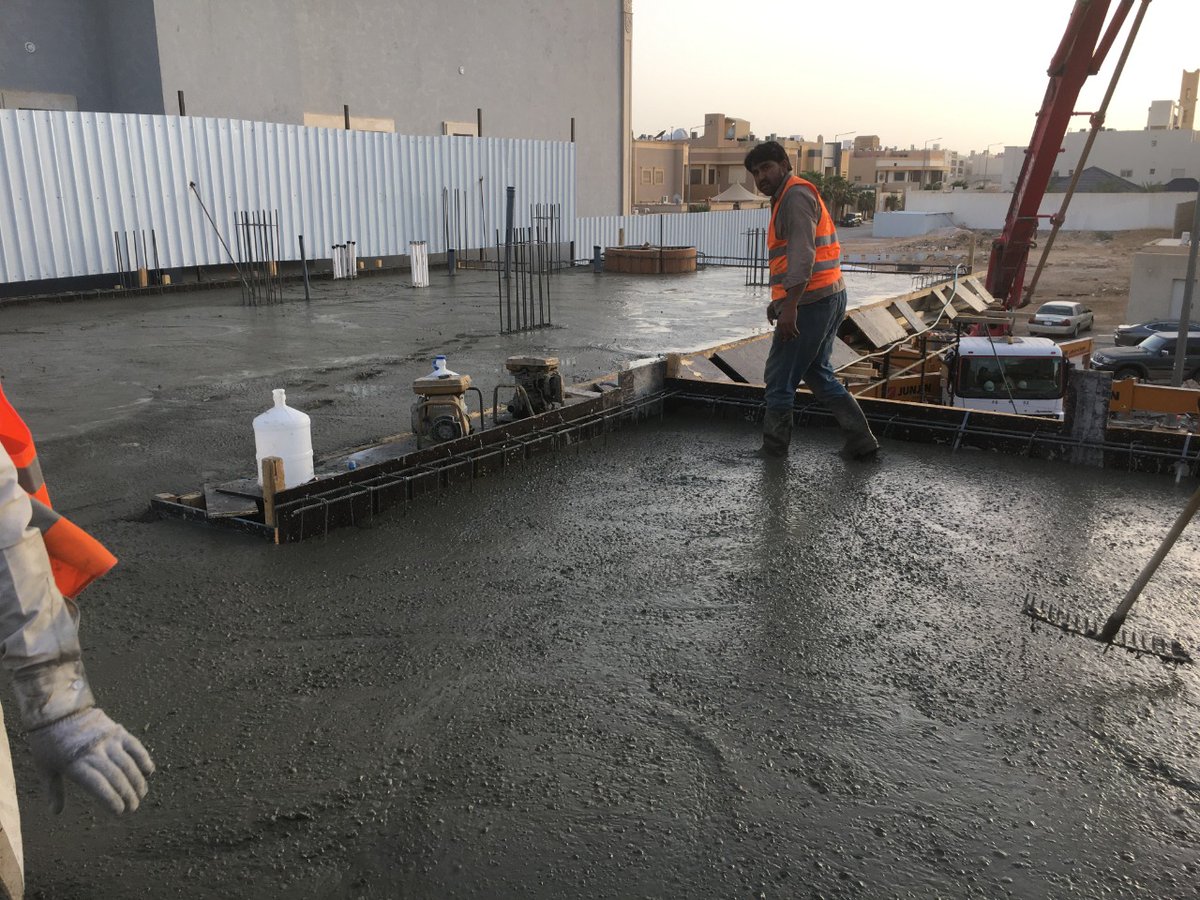

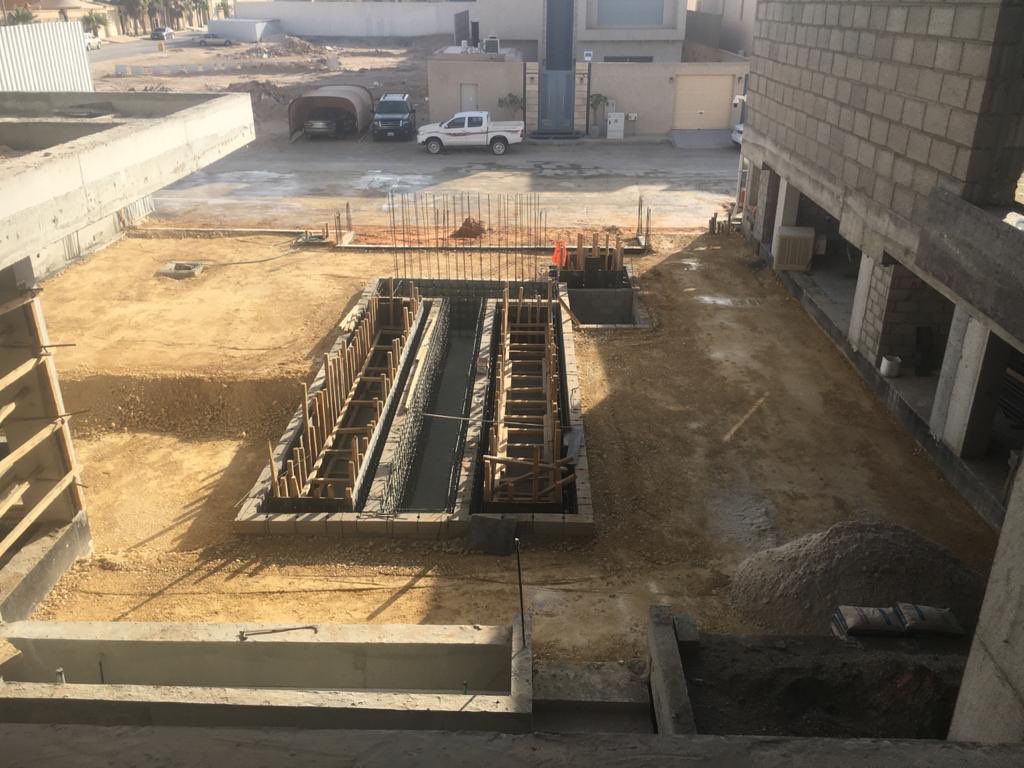

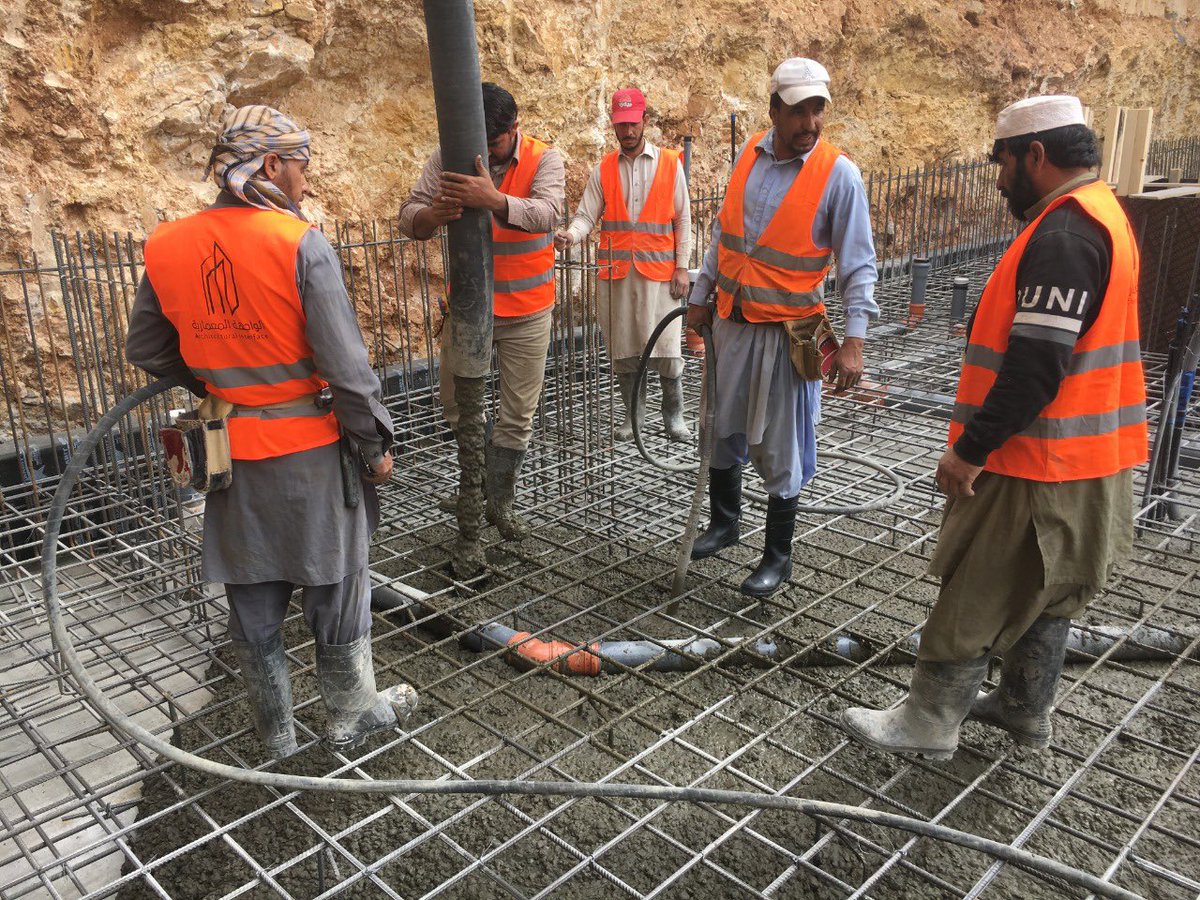

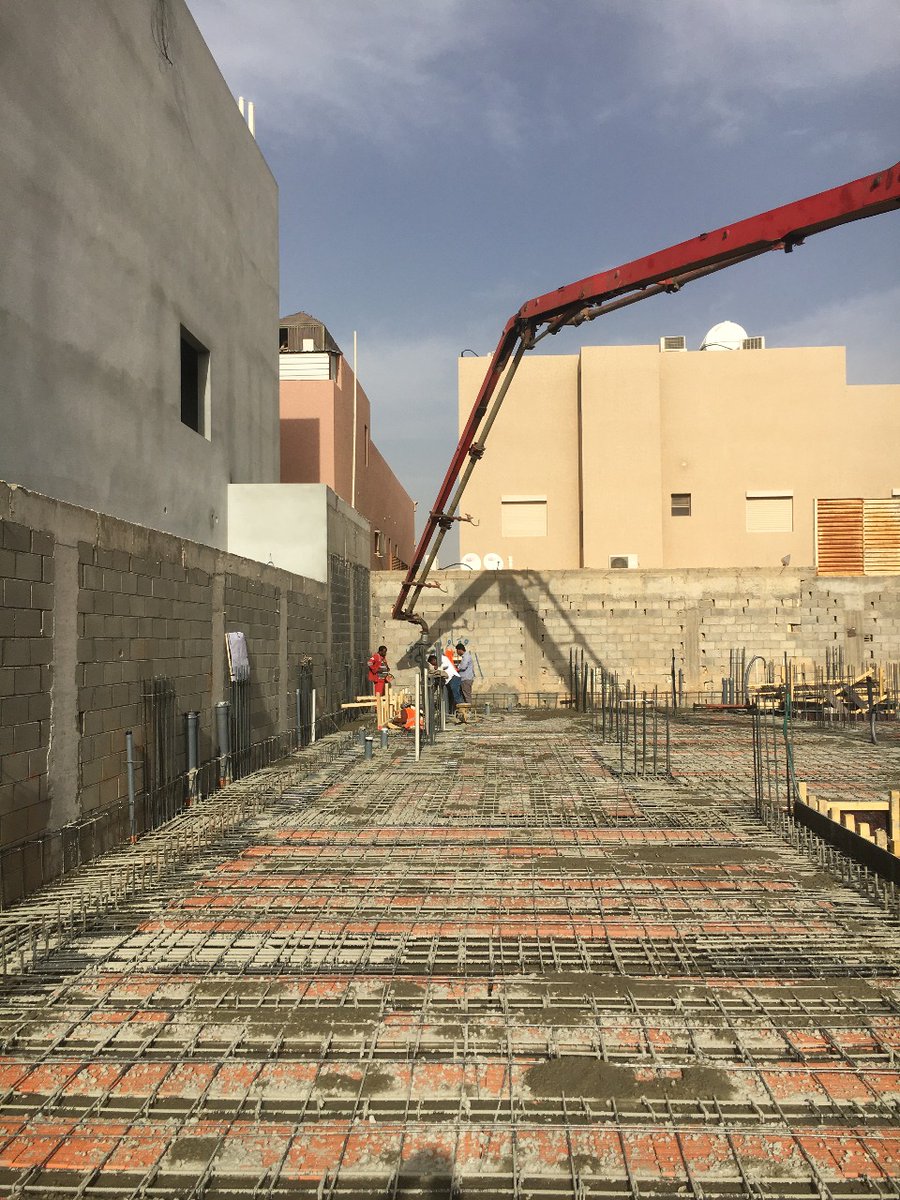

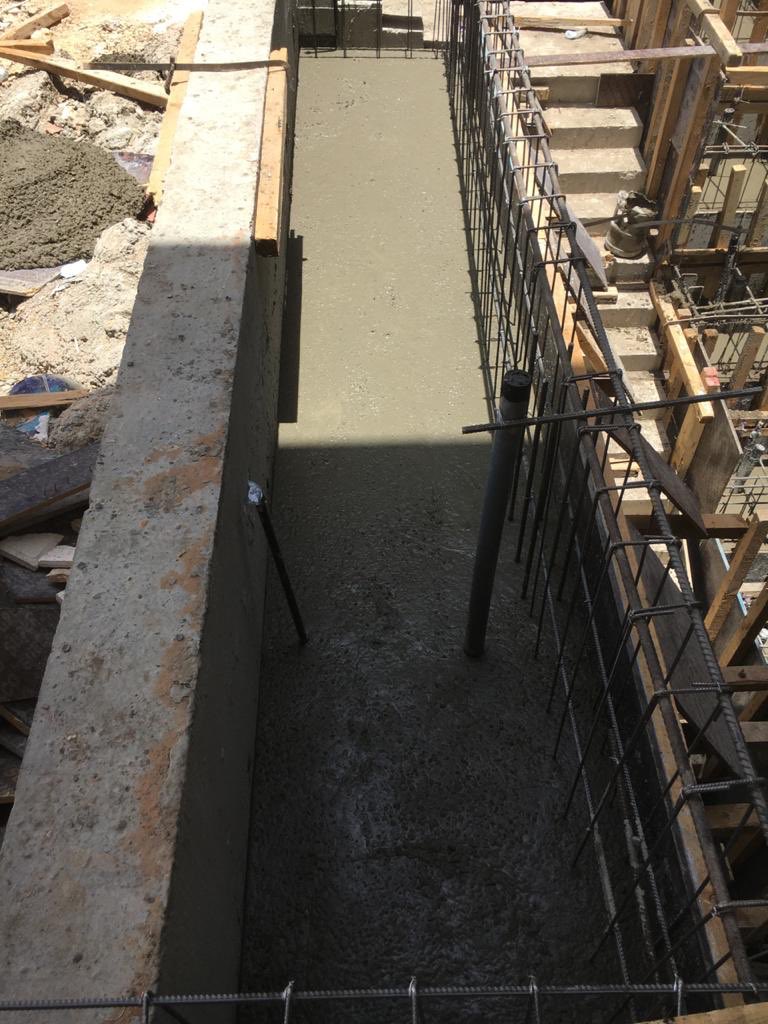

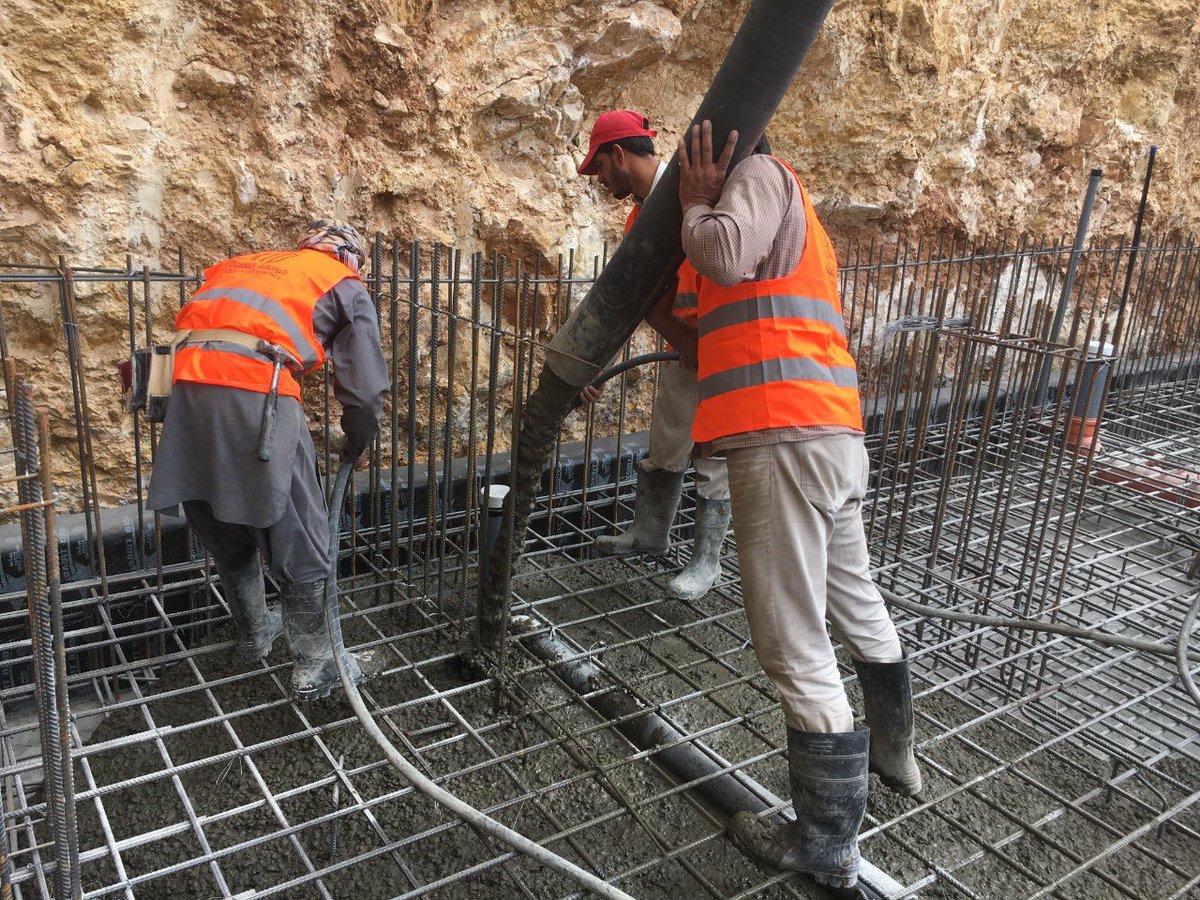

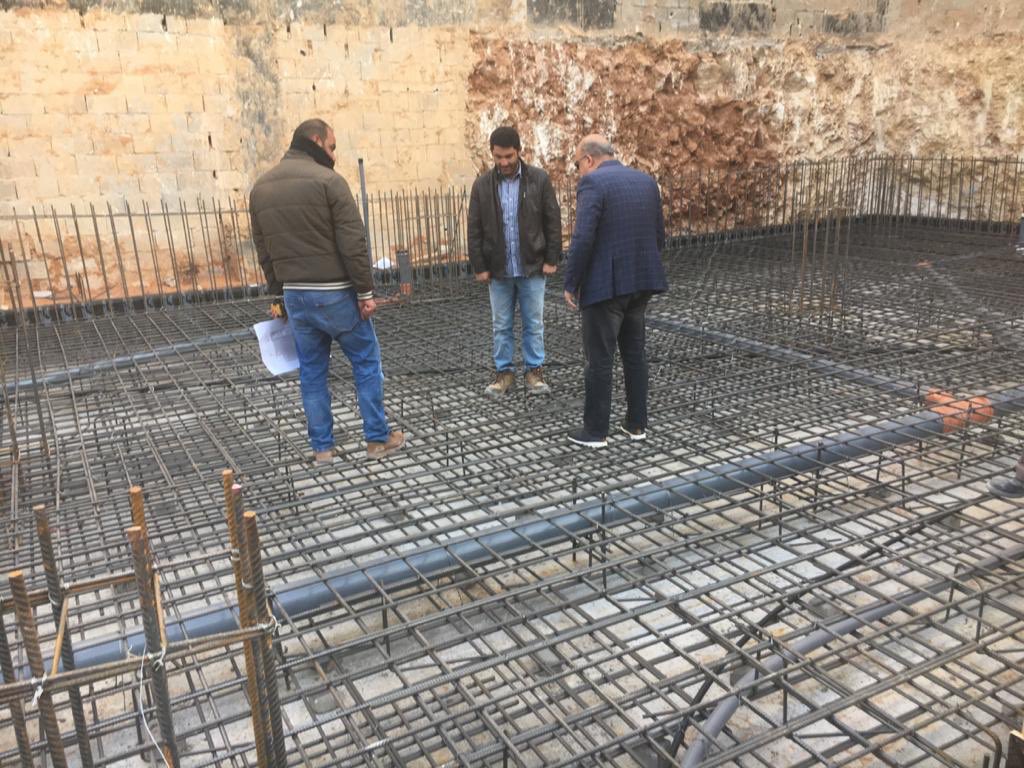

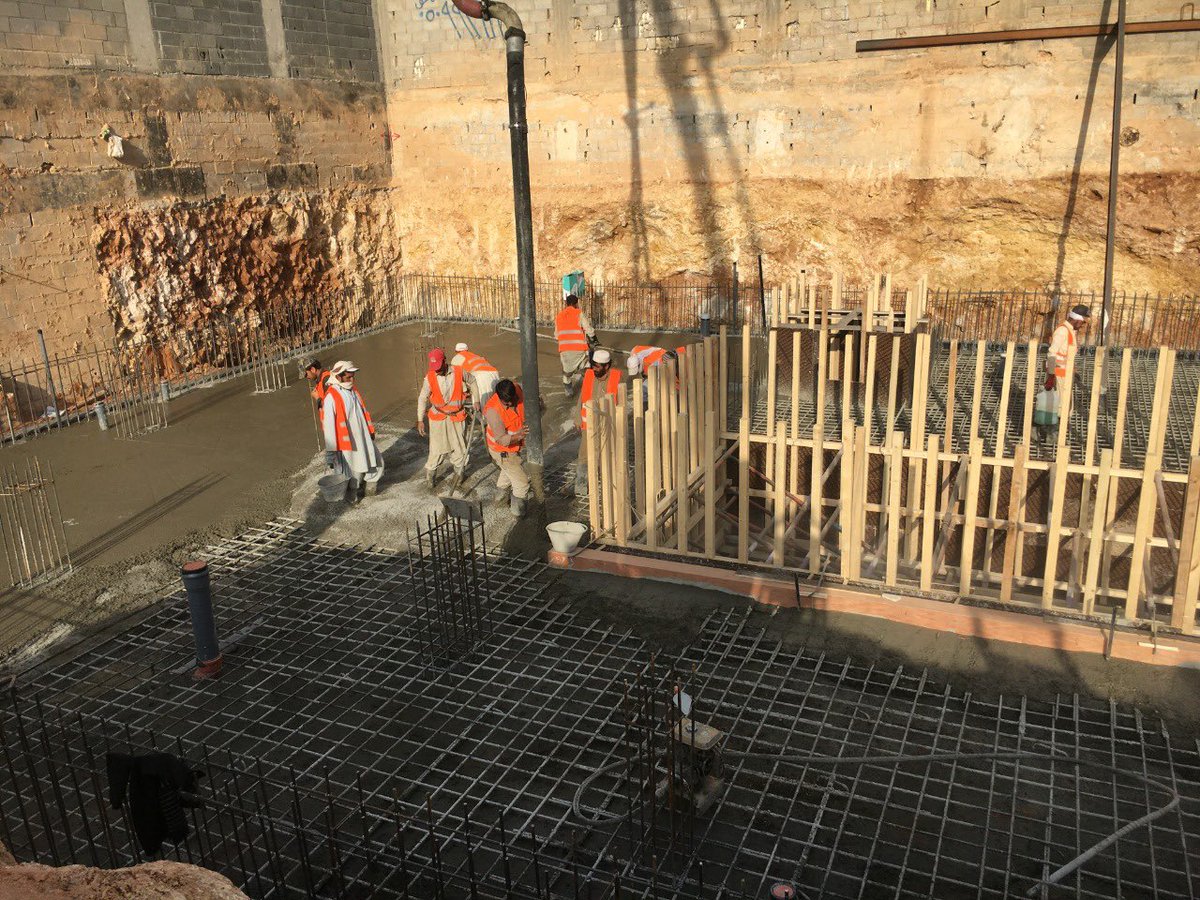

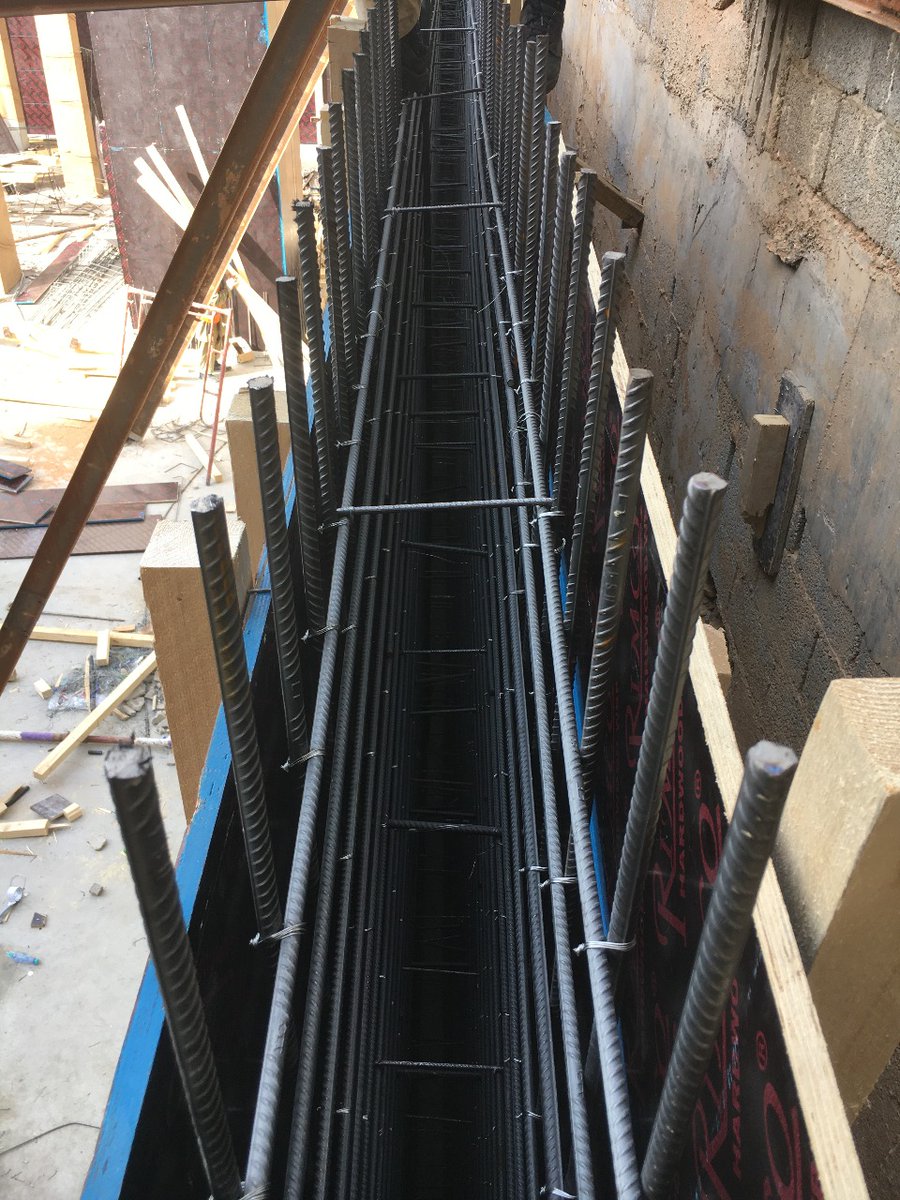

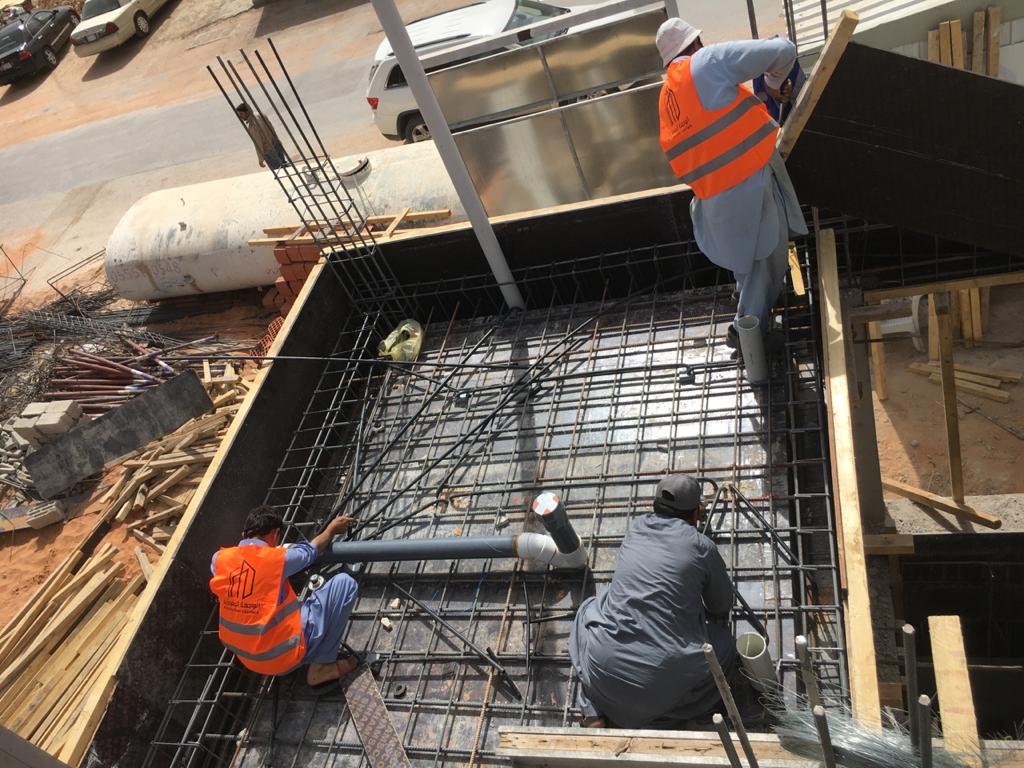

وكانت صبة اللبشة للقبو بتاريخ ٨ يناير ٢٠٢٠

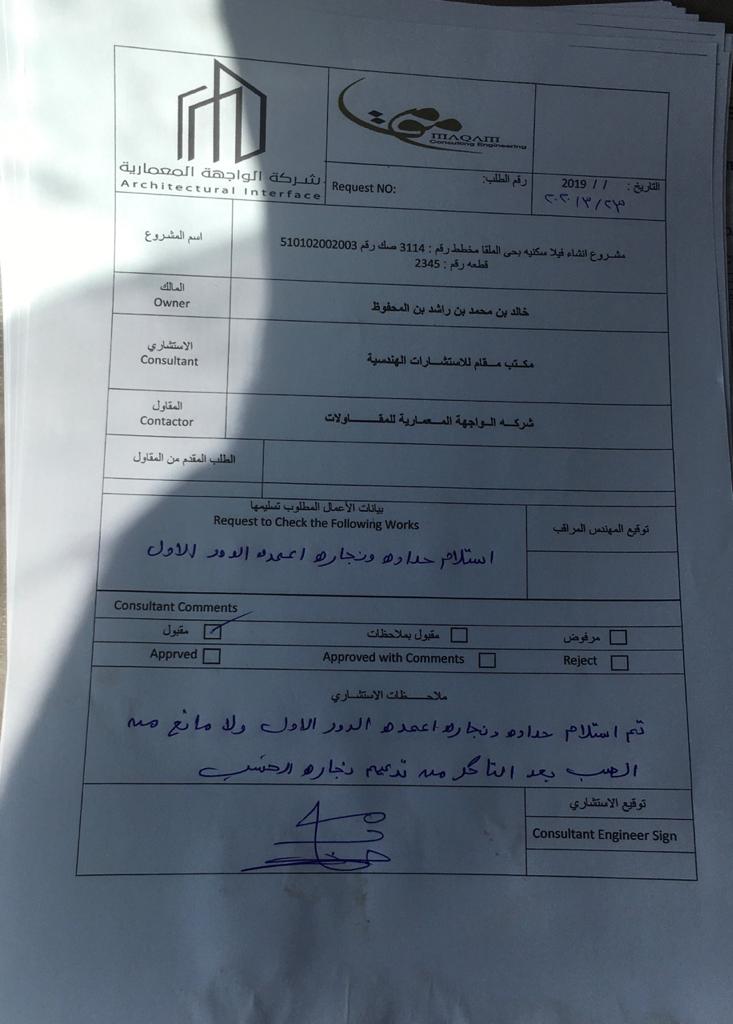

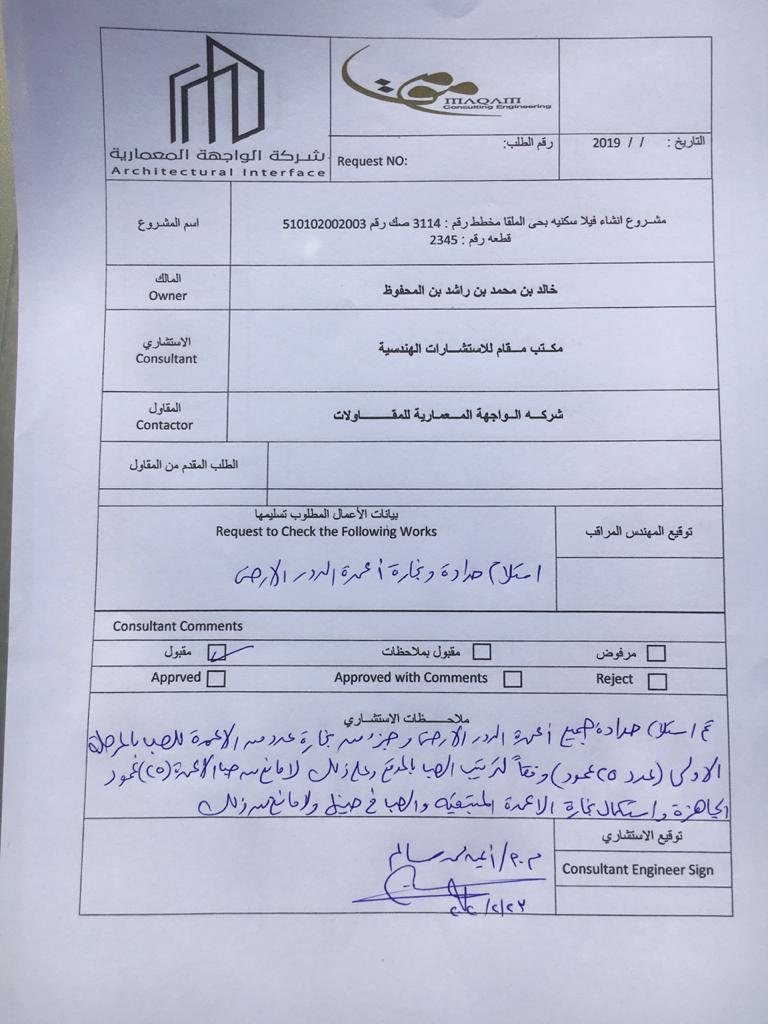

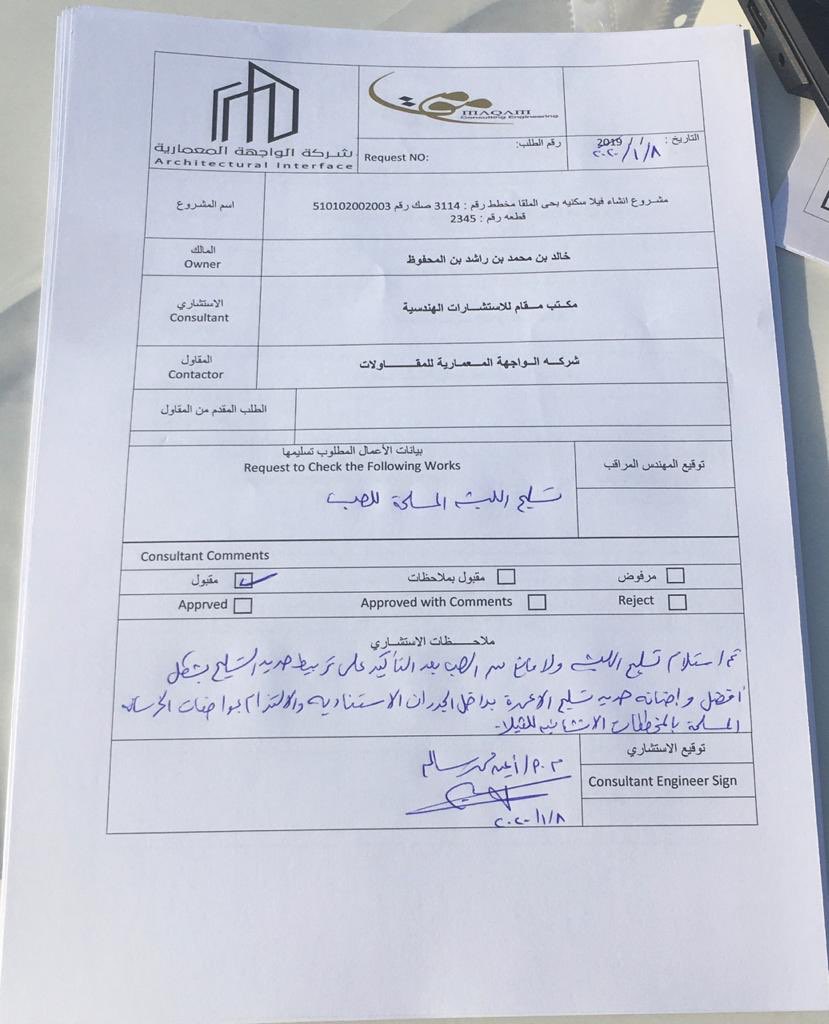

تم اعتماد نماذج التقارير المعتمده بين الاستشاري والمقاول للعمل بموجبها
وبعد الاعتماد من قبل الاستشاري @MaqamDesign والتشييك على اعمال الميكانيكا والاعمال الكهربائية من قبل مهندسي @interface_sa كلاً فيما يخصه طبقاً للمخططات المعتمدة

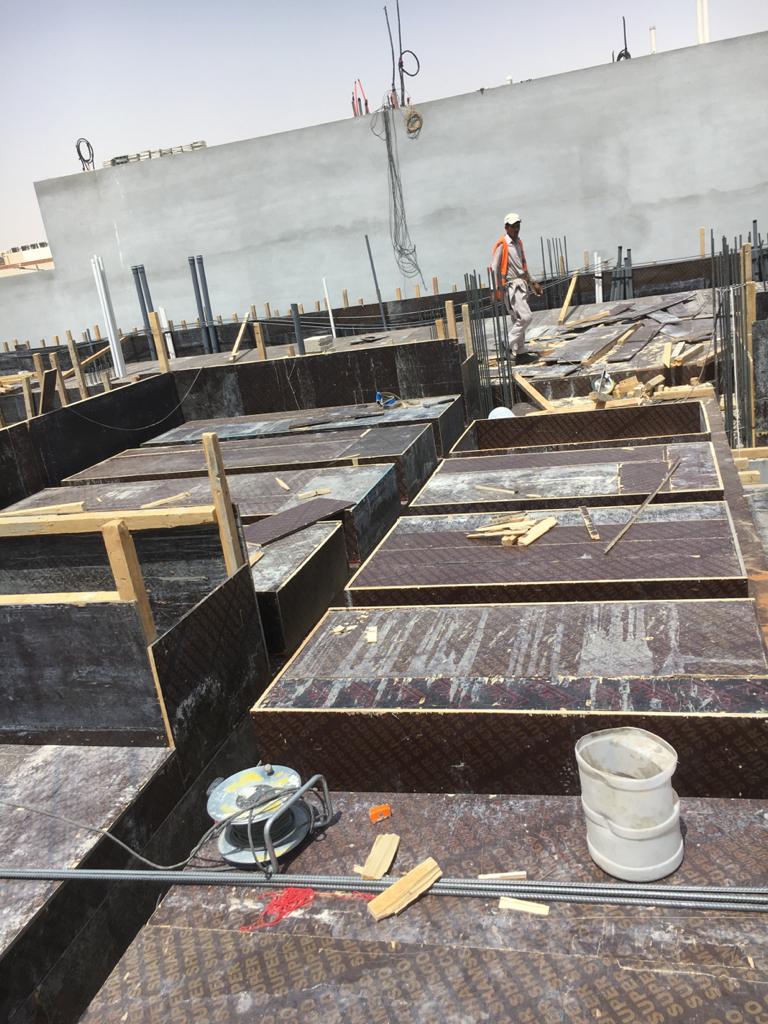

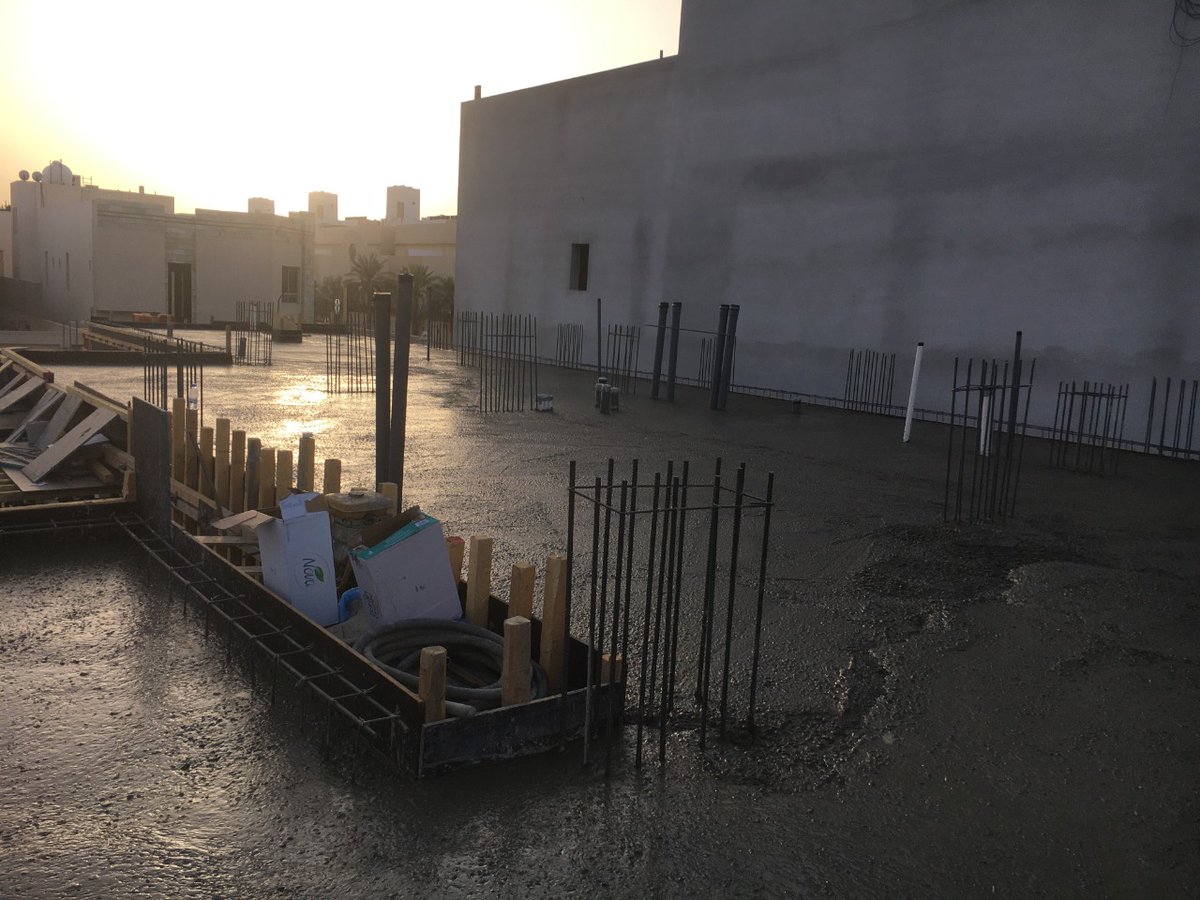

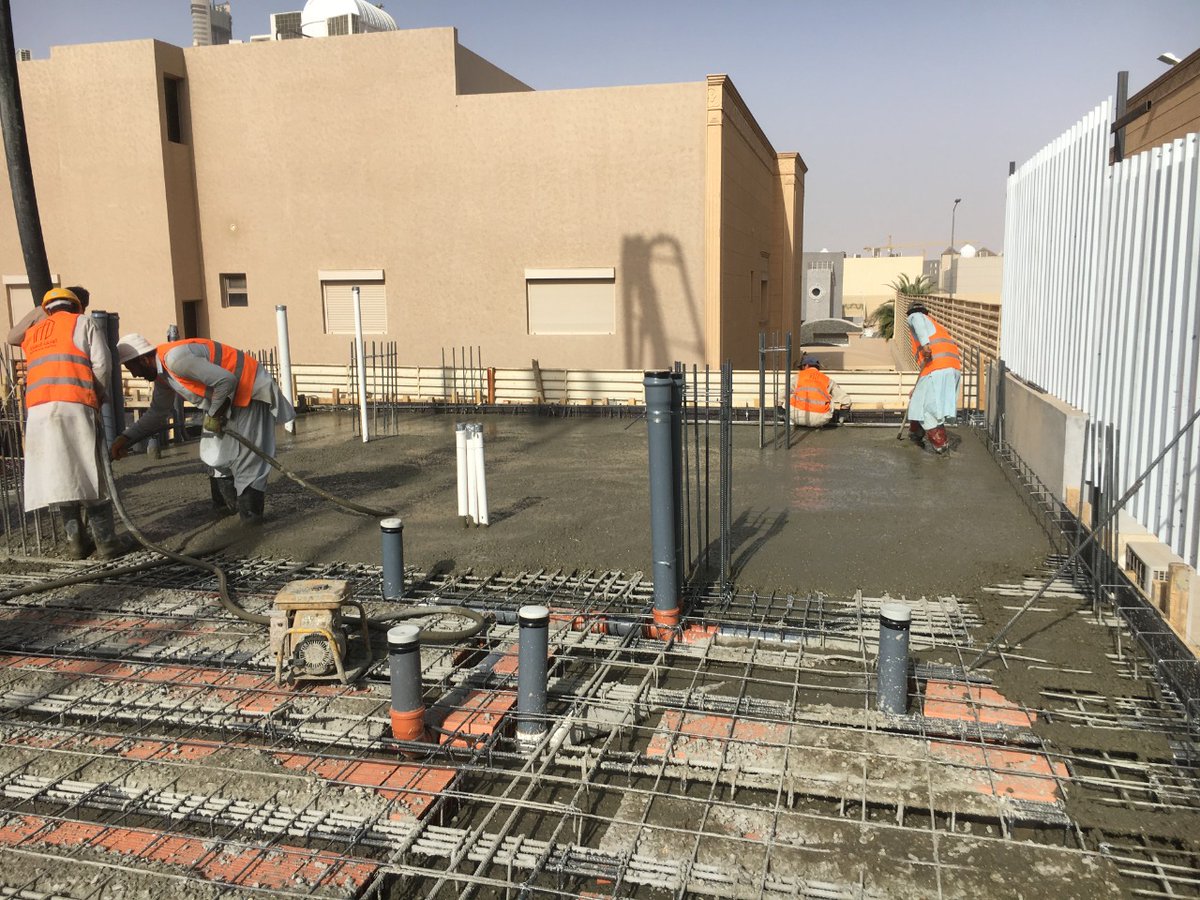

تم البدء في صبة اللبشة
الخطوات التي تمت قبل صبة اللبشة

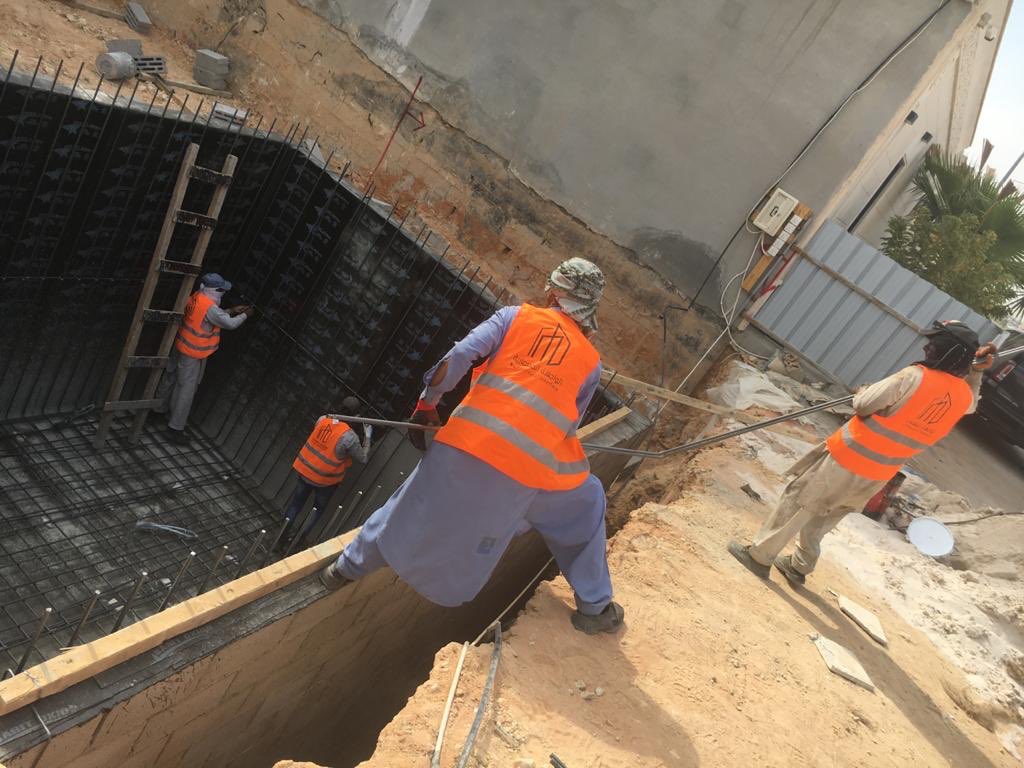

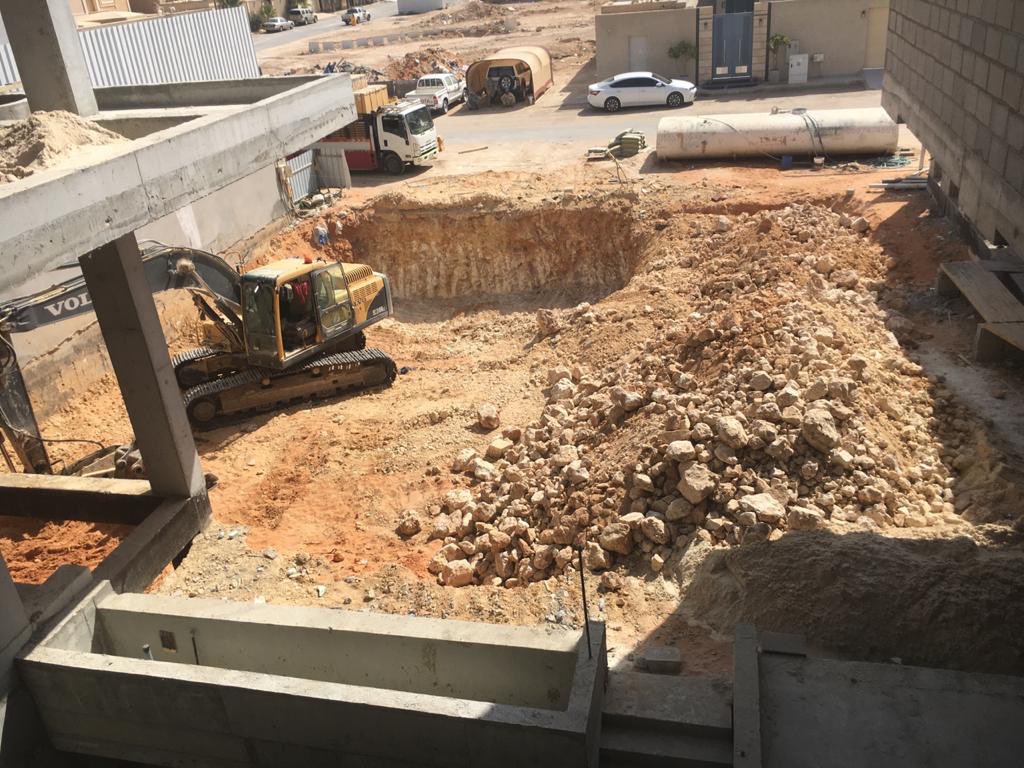

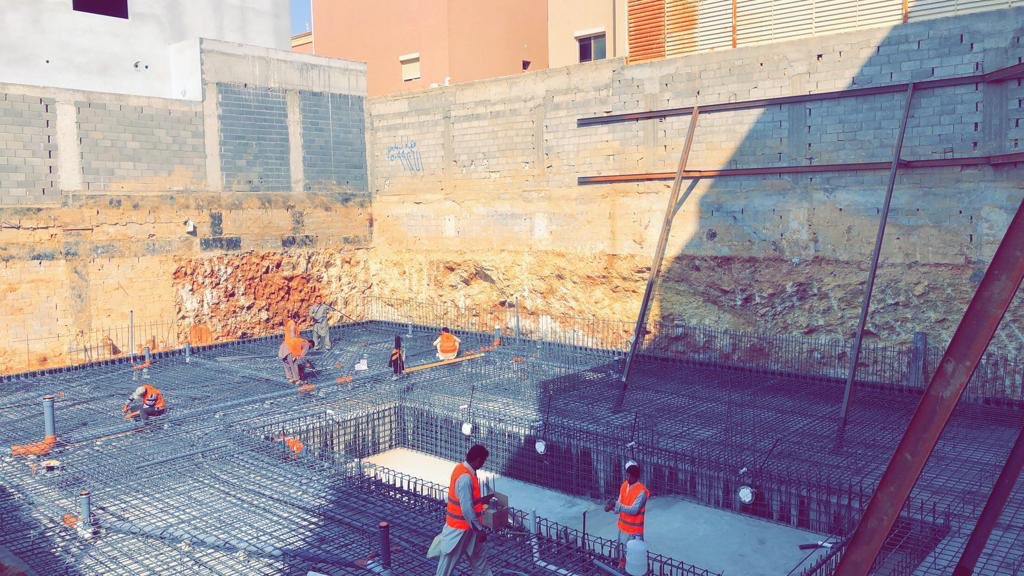

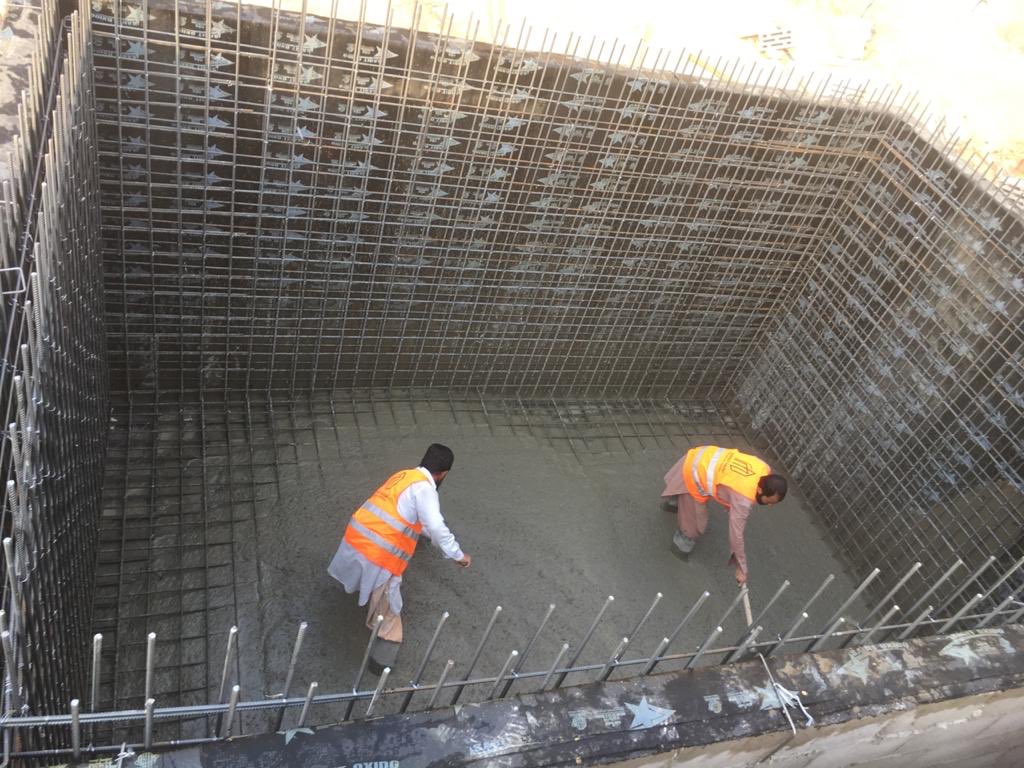

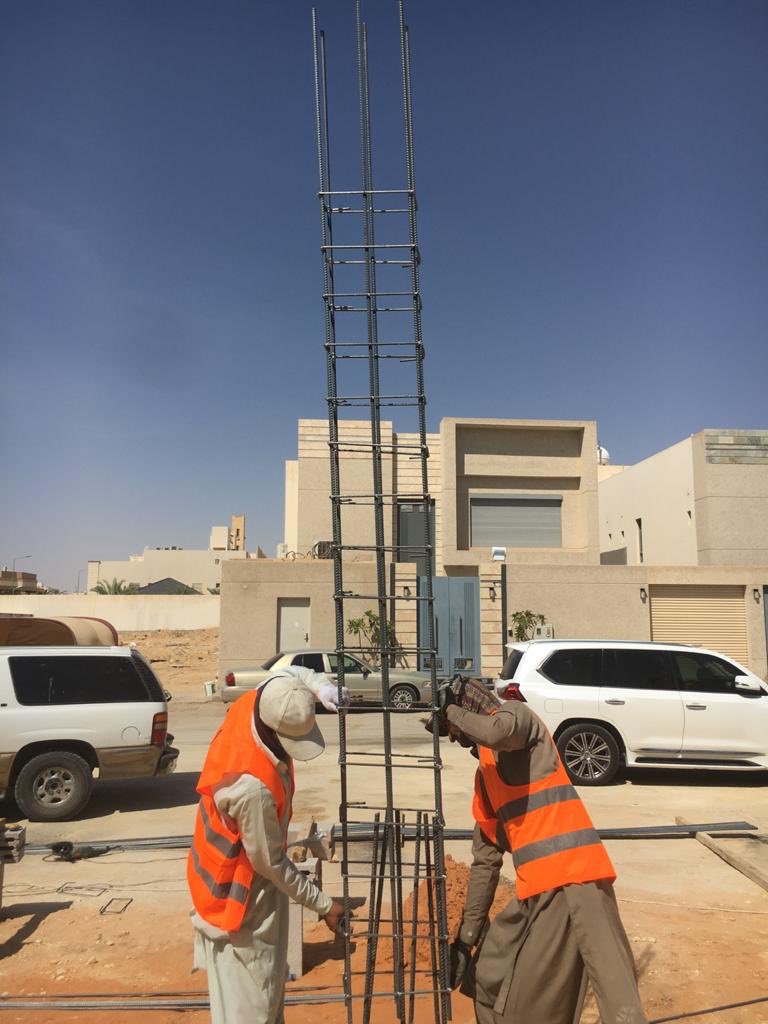

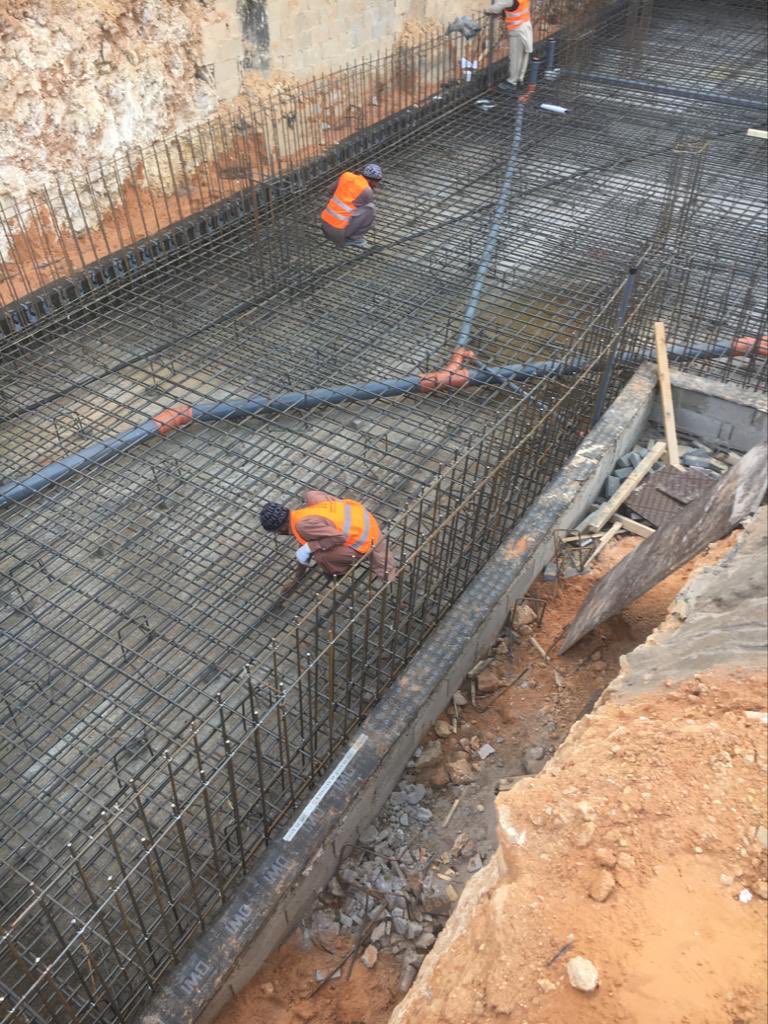

١- حفر الارض حسب تقرير التربة ووفقاً للتصميم الهندسي والارتفاعات الموجودة فيه

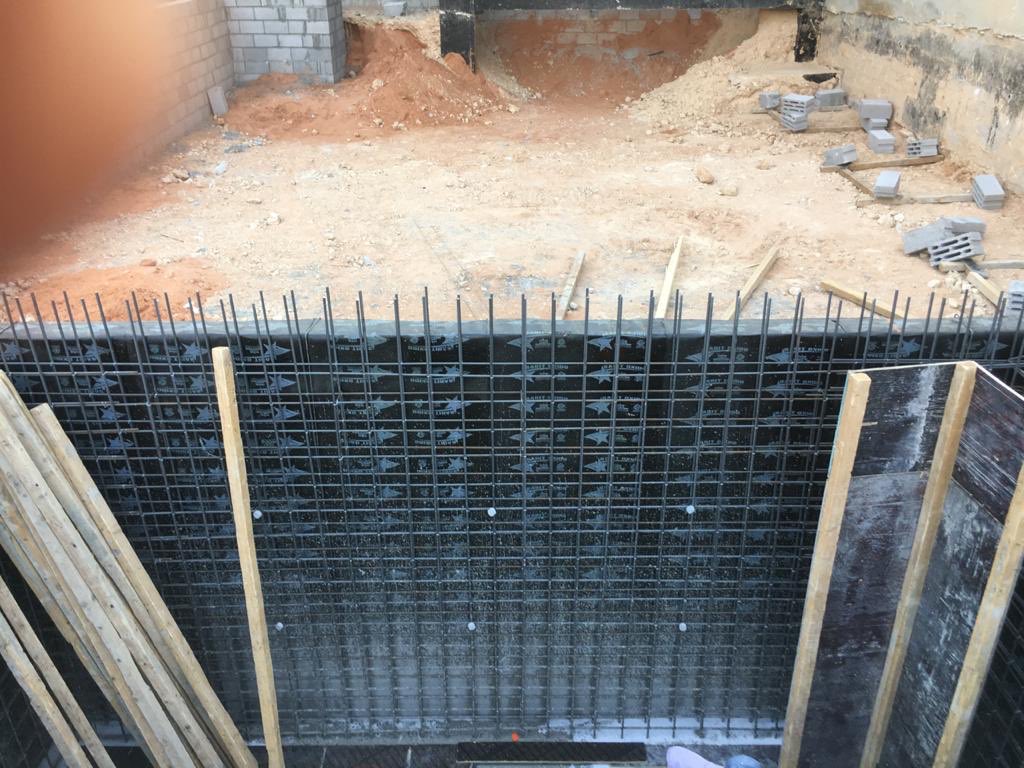

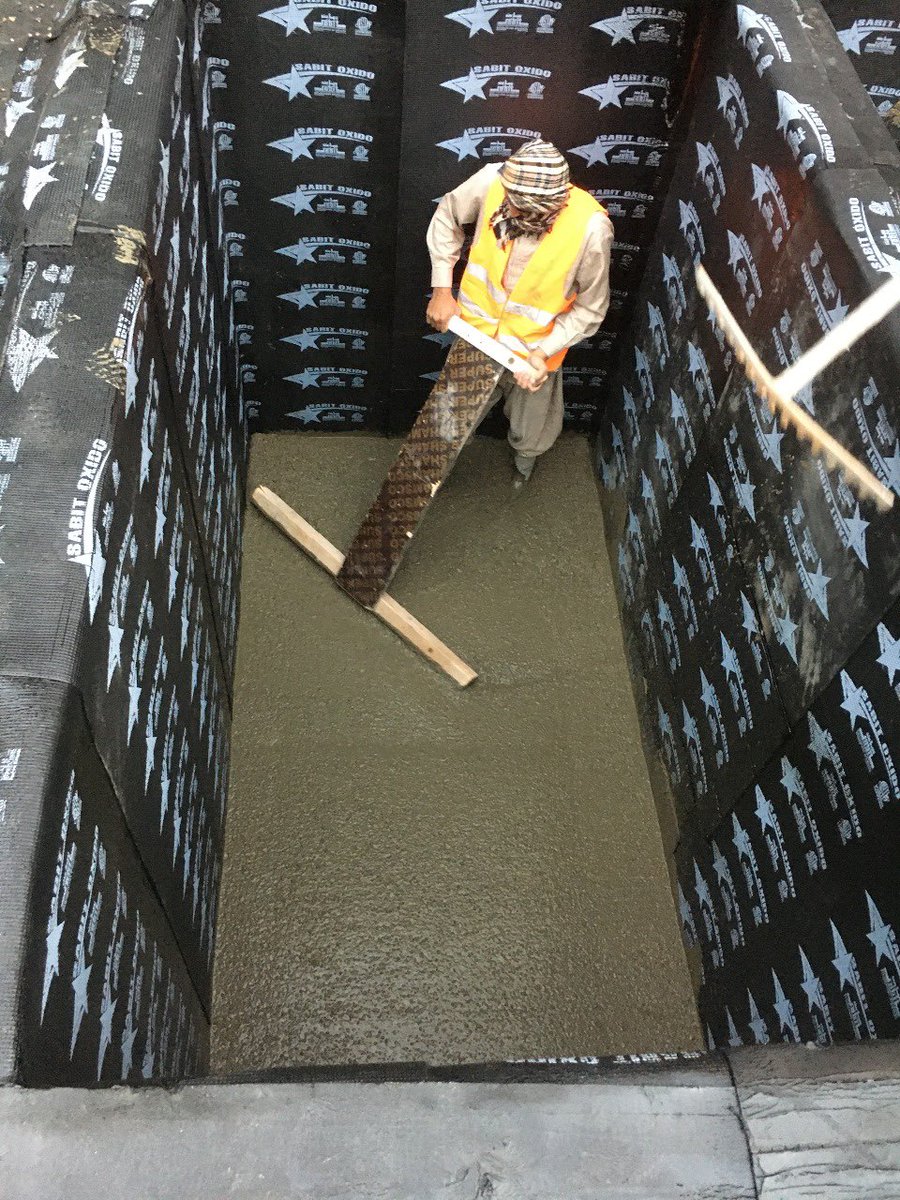

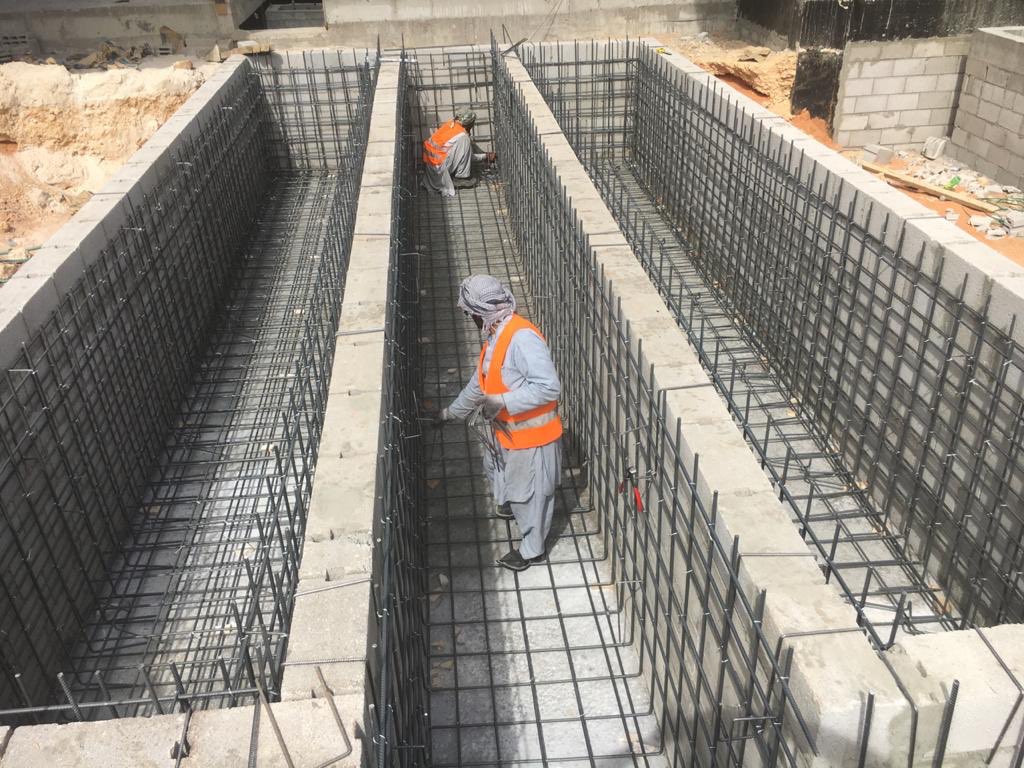

٢- صبة نظافة عيار ٢٥٠ على أسفل لبشة القبو

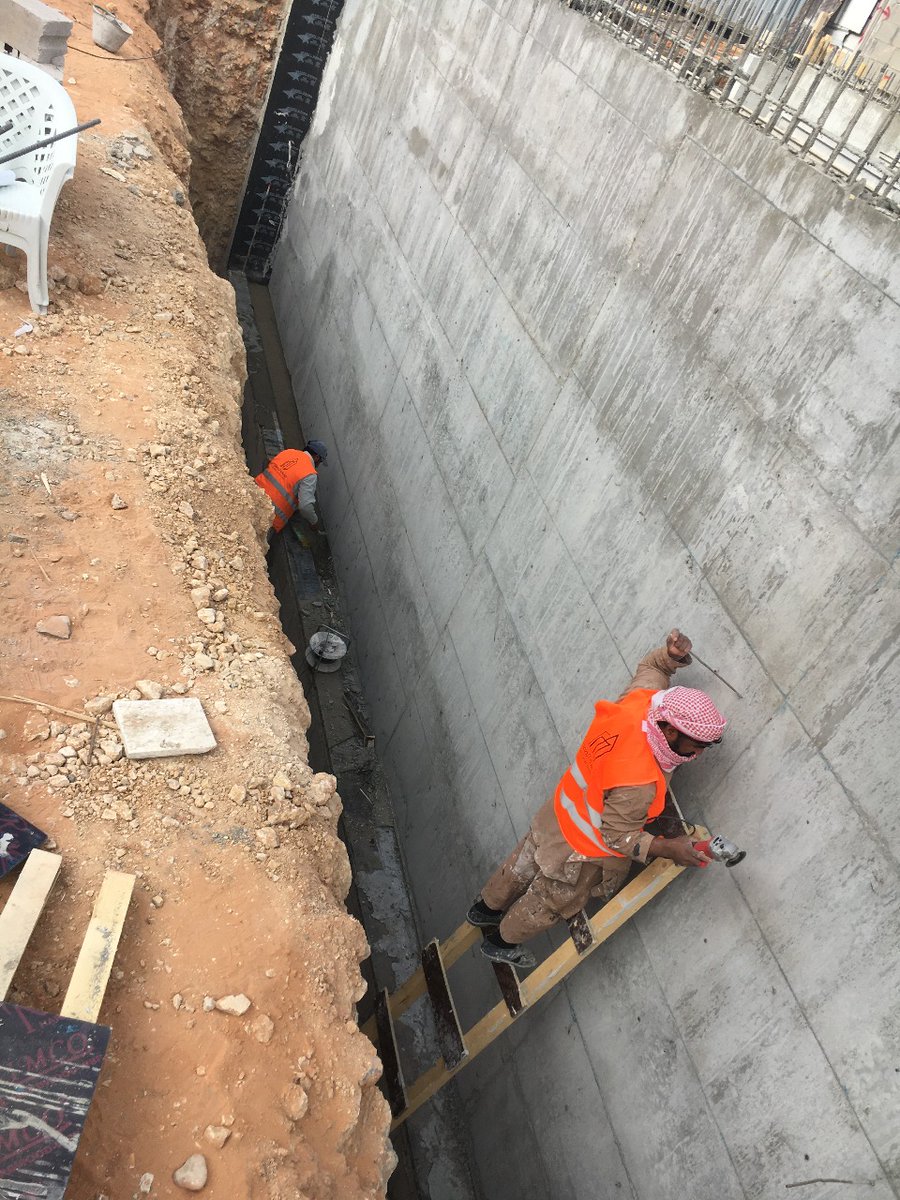

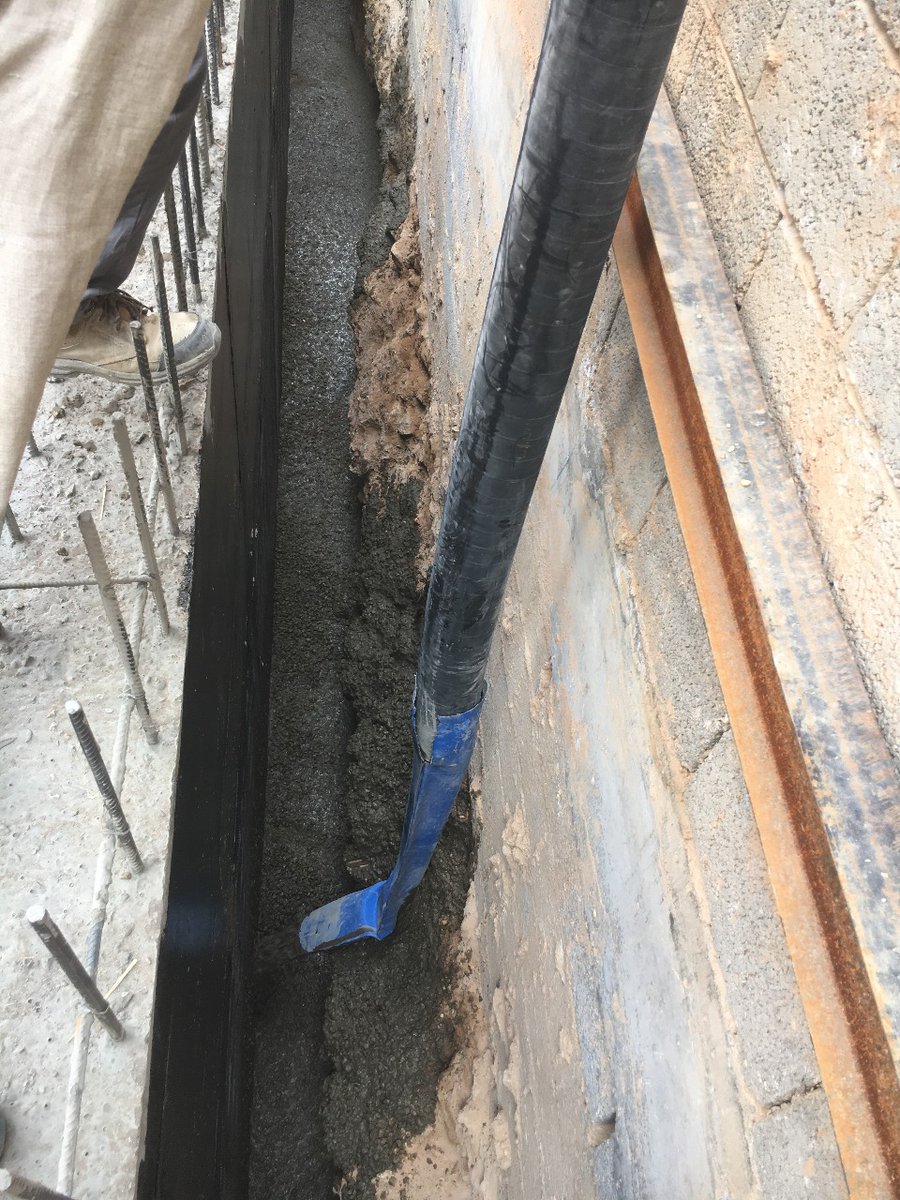

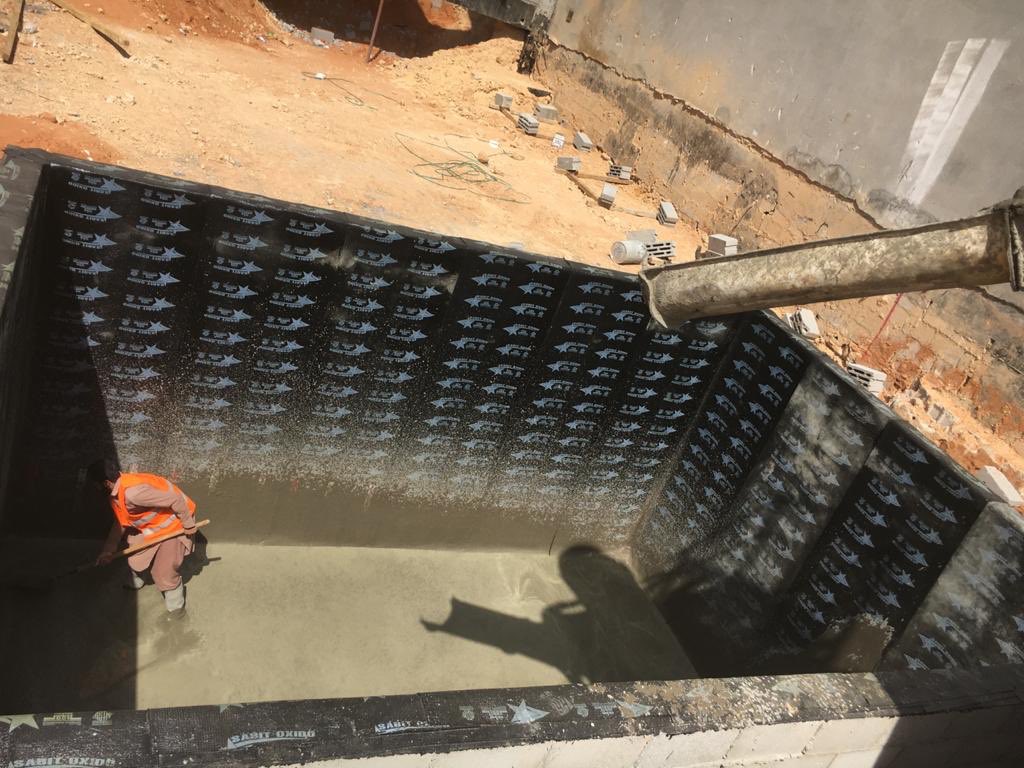

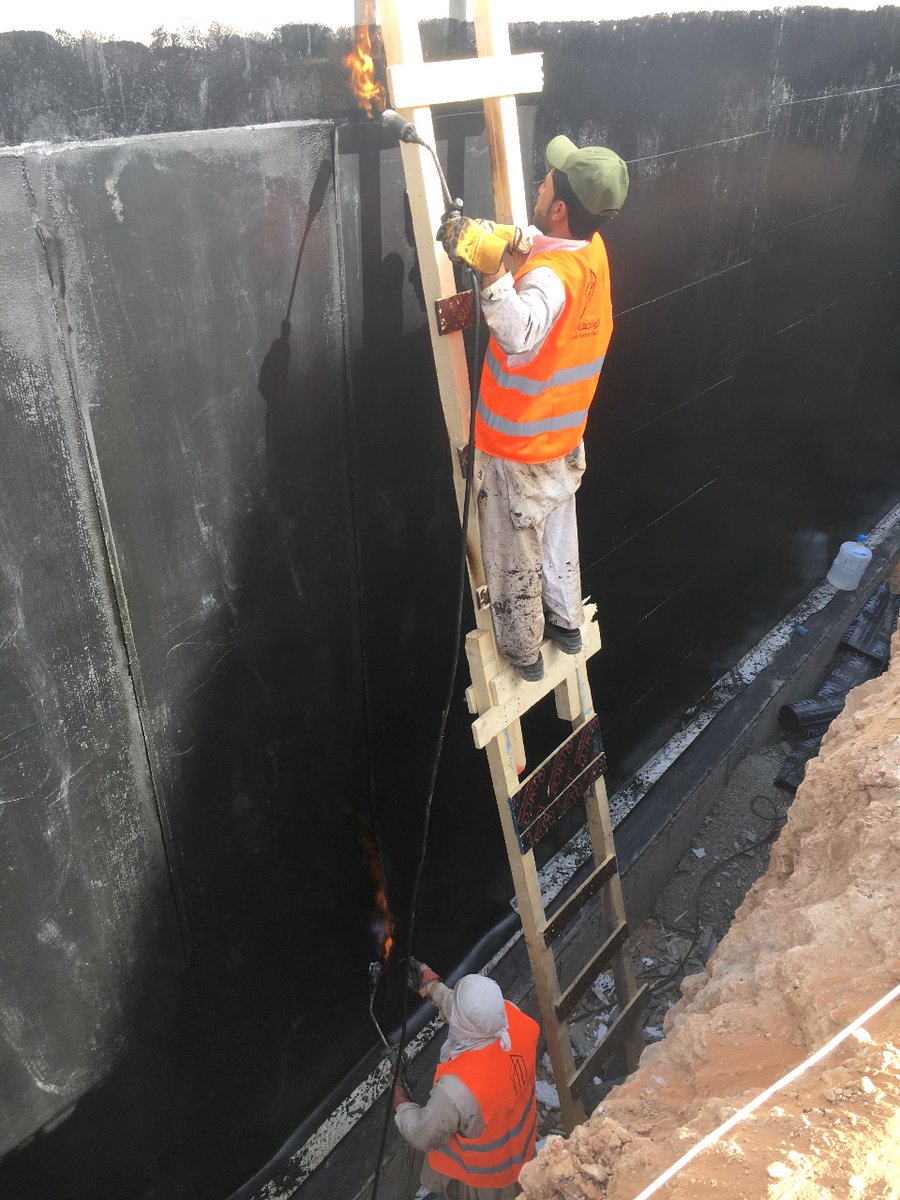

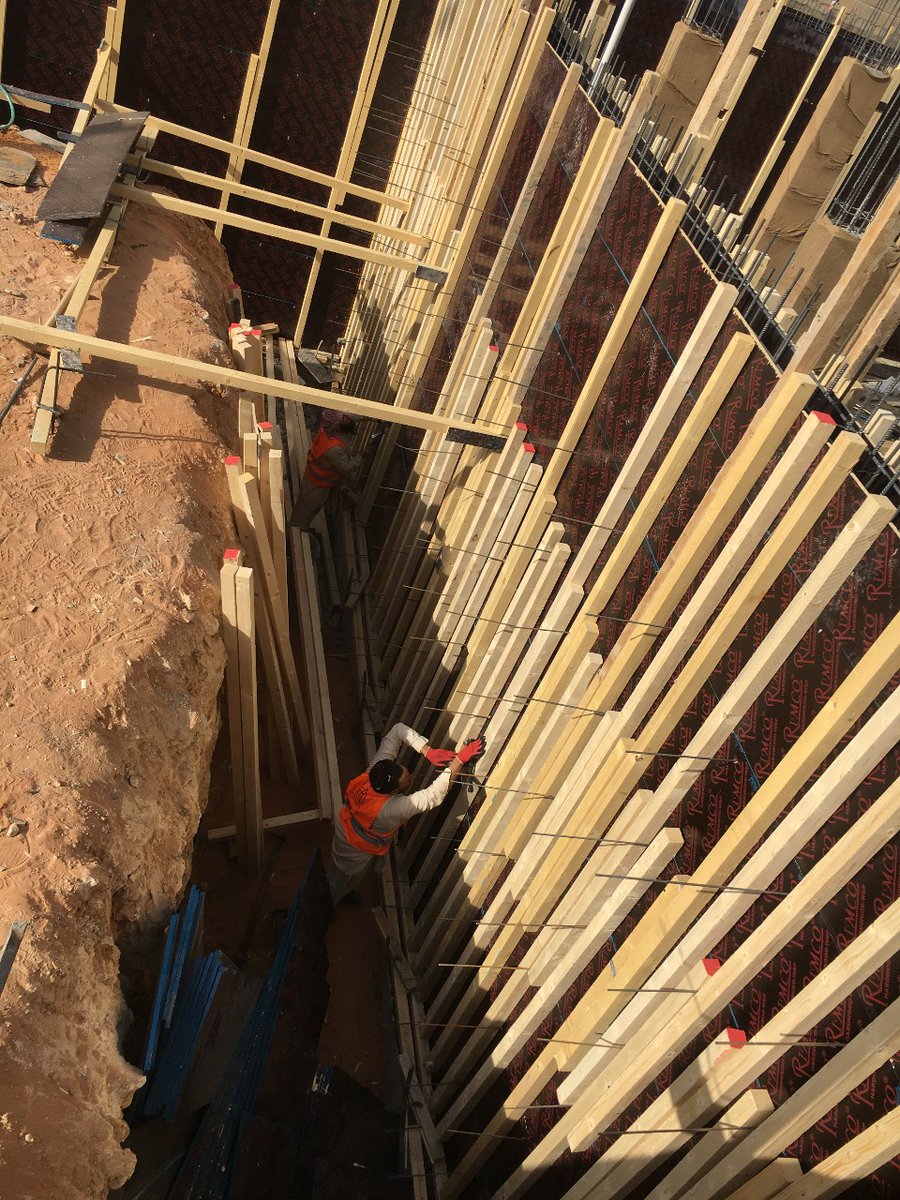

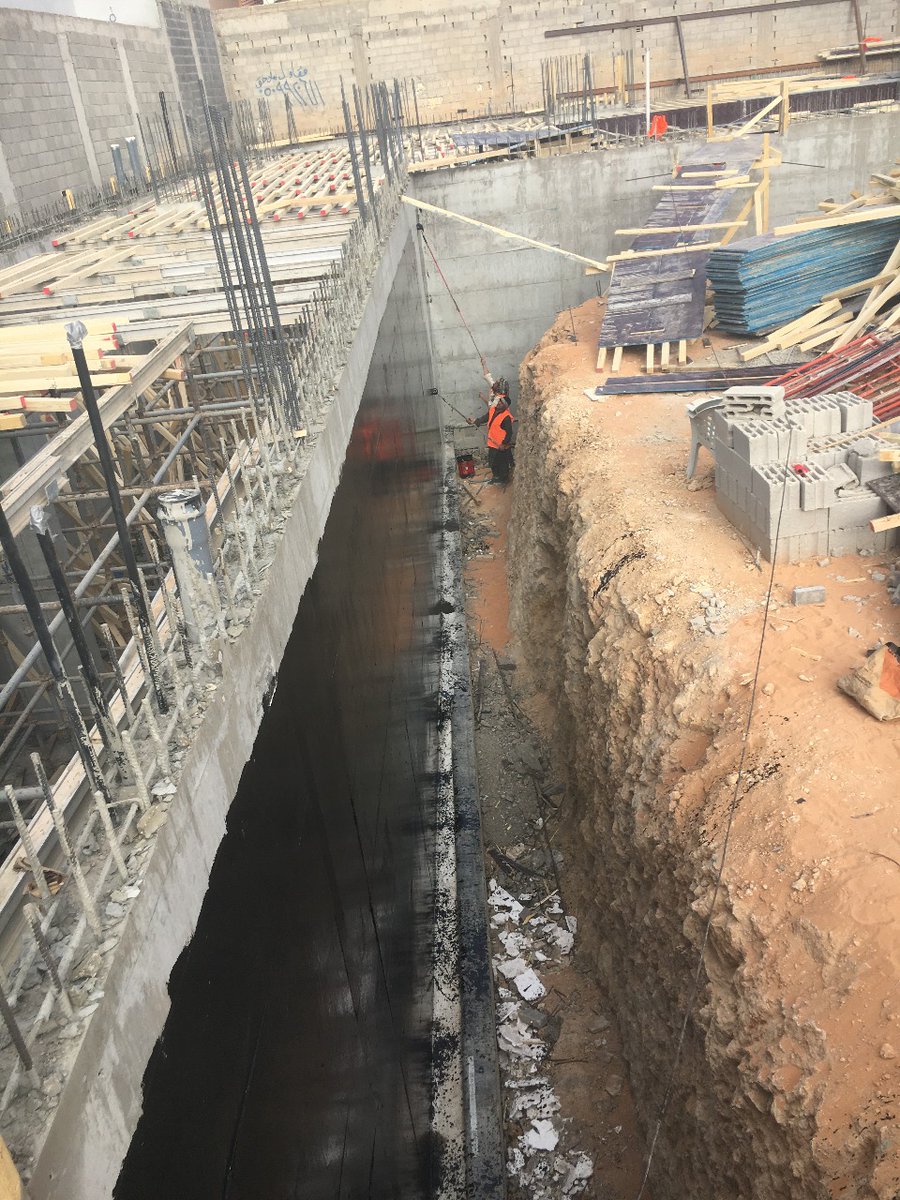

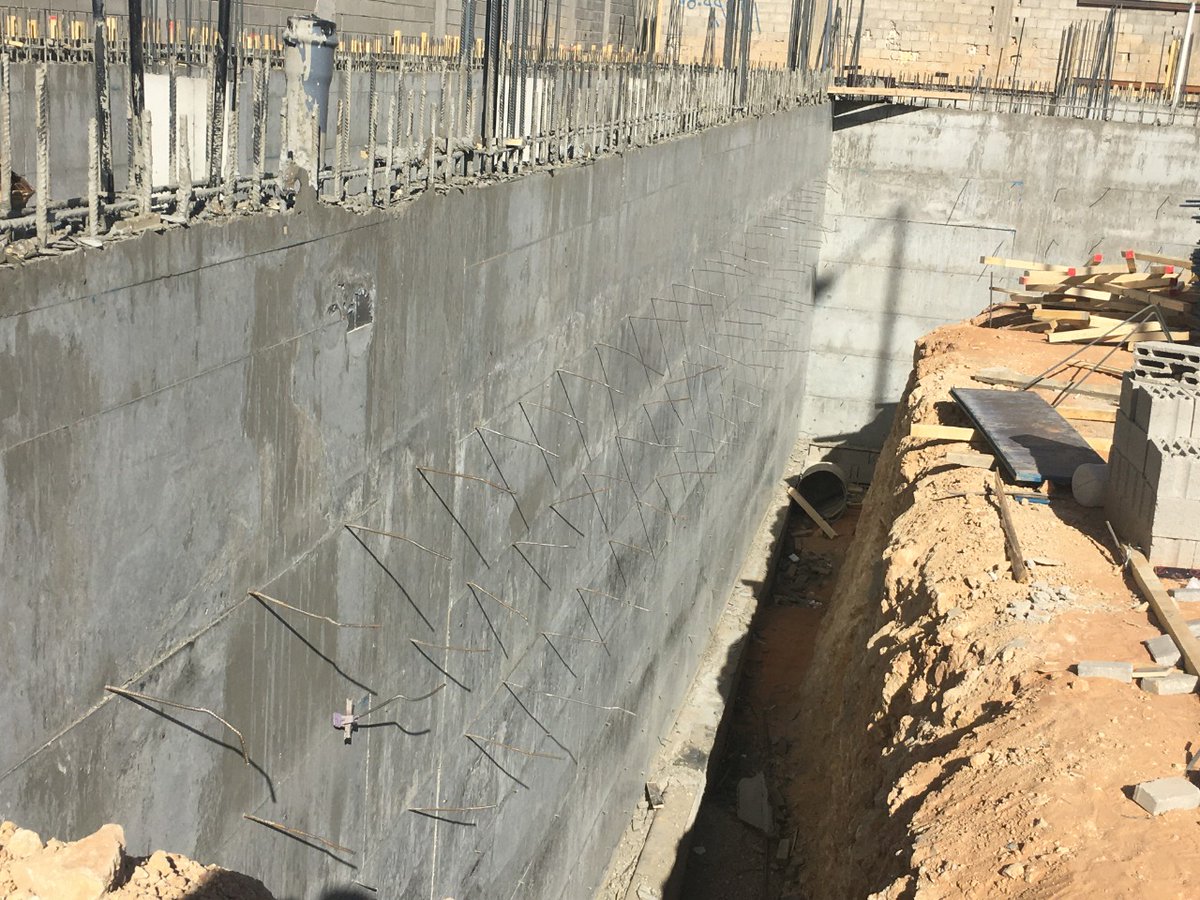

٣- اعمال العزل وكان باستخدام الرولات طبقتين + طبقة حماية للجدران علماً أن حماية عزل الارضية يكون بصبة خرسانة ( سكريد ) ٥ سم
أهم المواد المستخدمه في أعمال اللبشة ومن أين تم توريدها
- الحديد @SABIC والمورد له @alshareefcom الشريف لمواد البناء وكل تعاملنا في الحديد عن طريقهم
- الخرسانة من شركة @KifahHolding ومن أبرز الشركات في قطاع الخرسانة
- وبخصوص توريد مواد السباكة كانت من مؤسسة سناء دياب

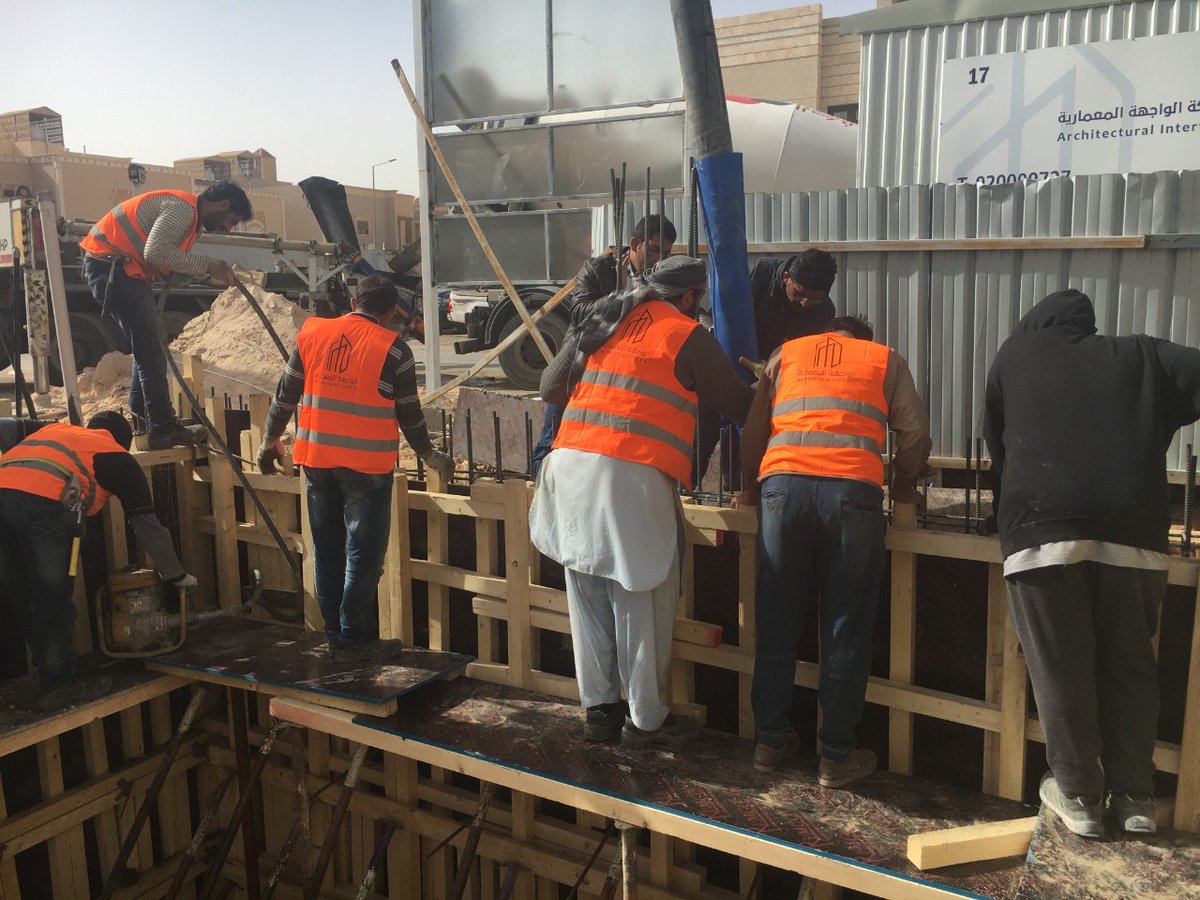

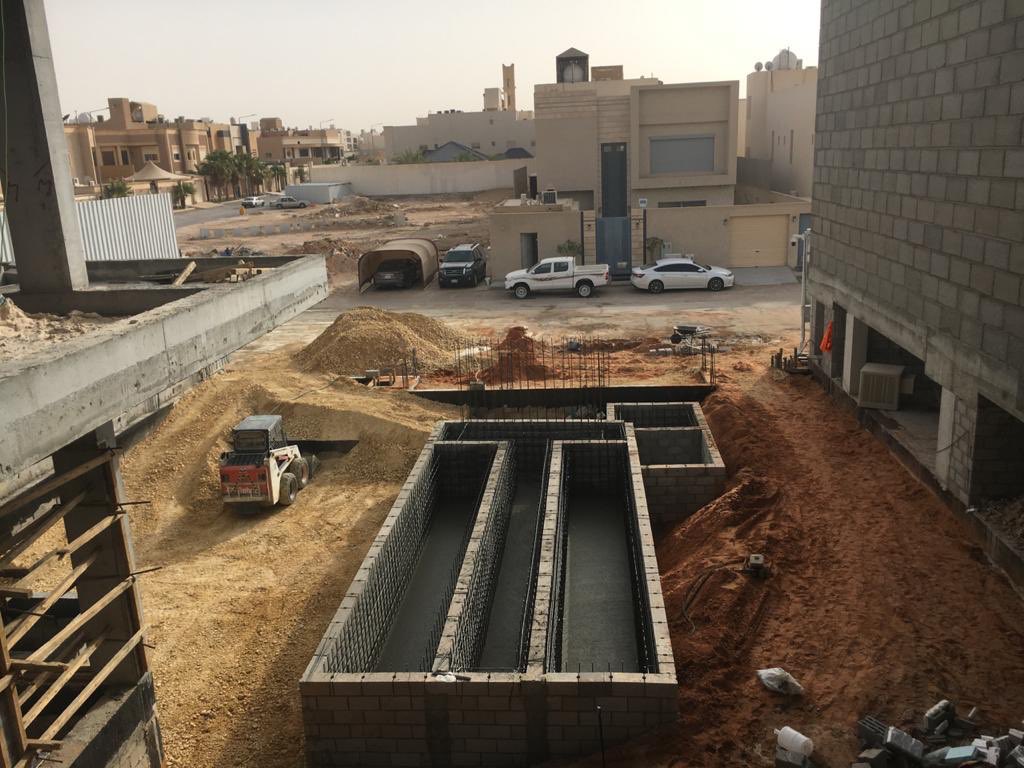

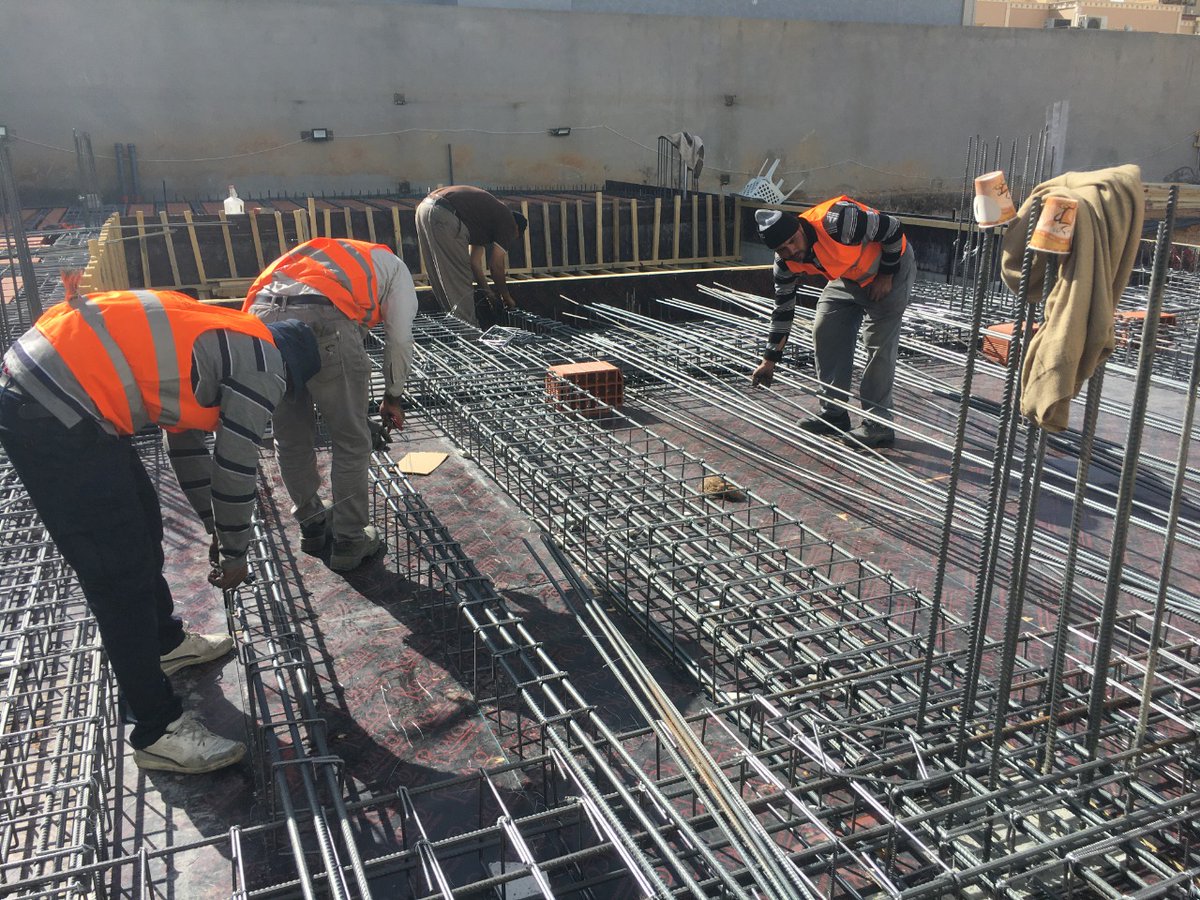

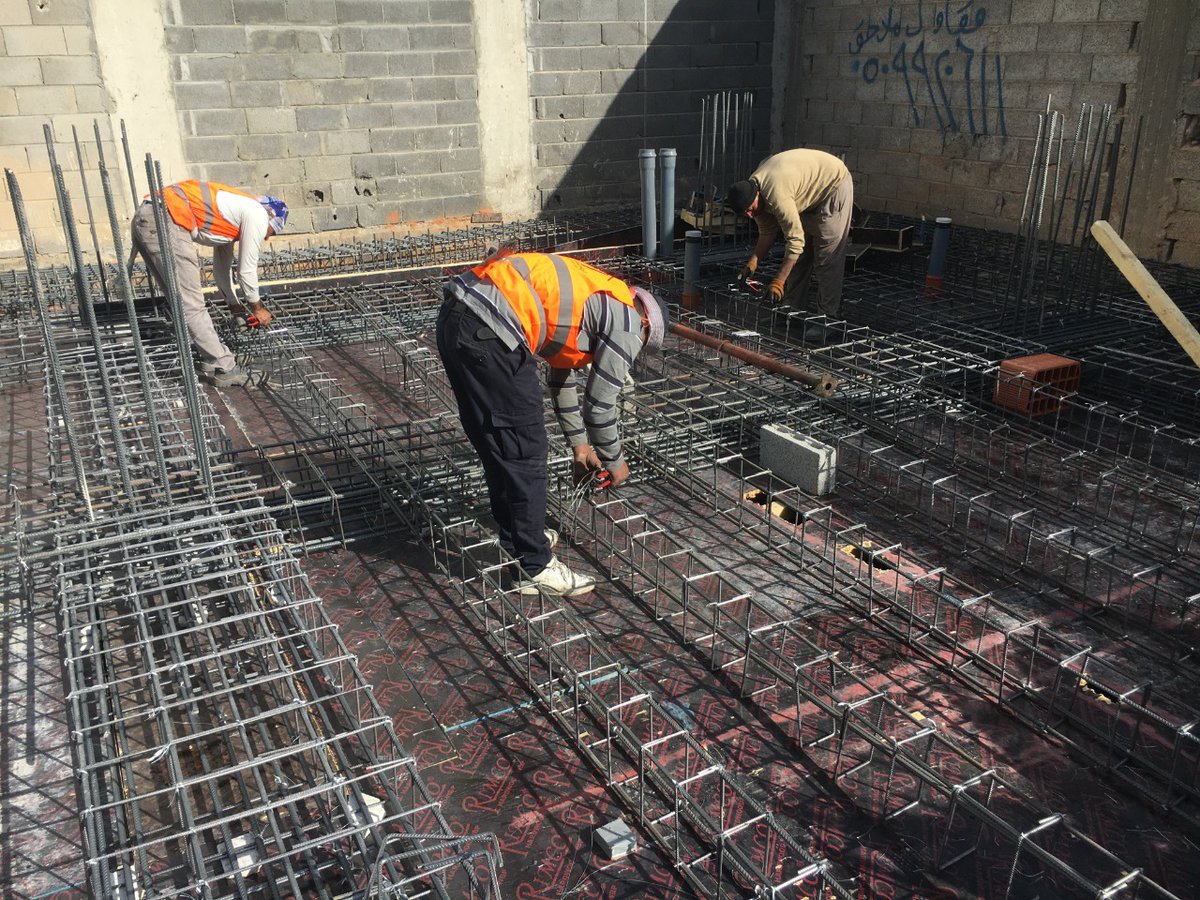

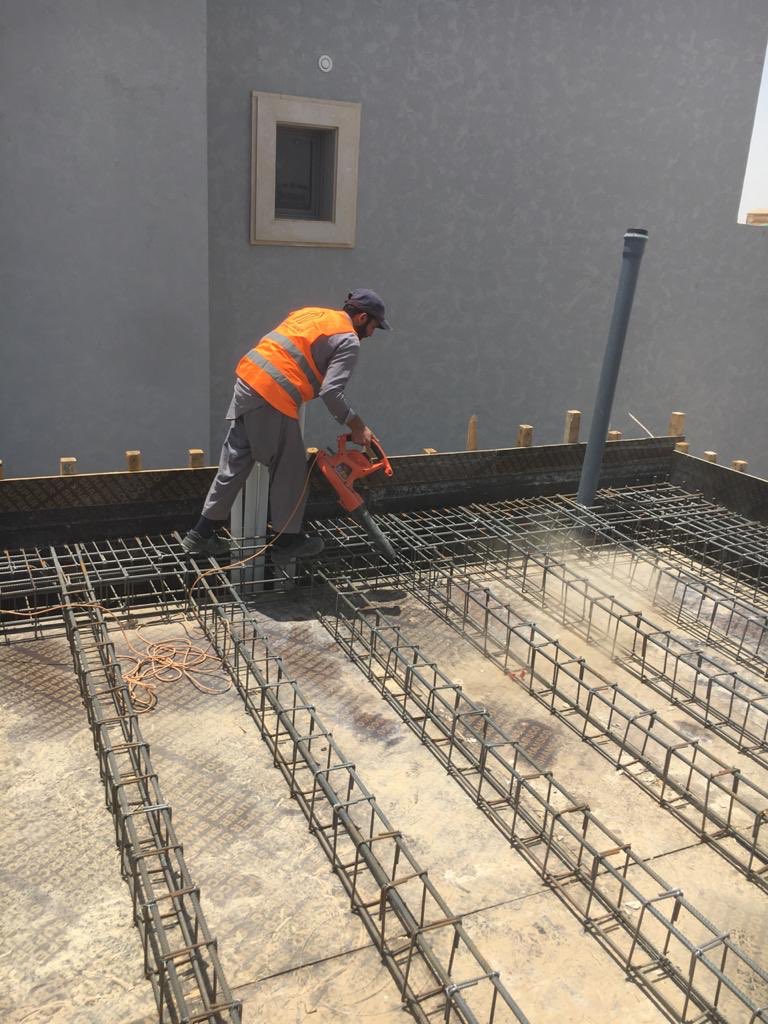

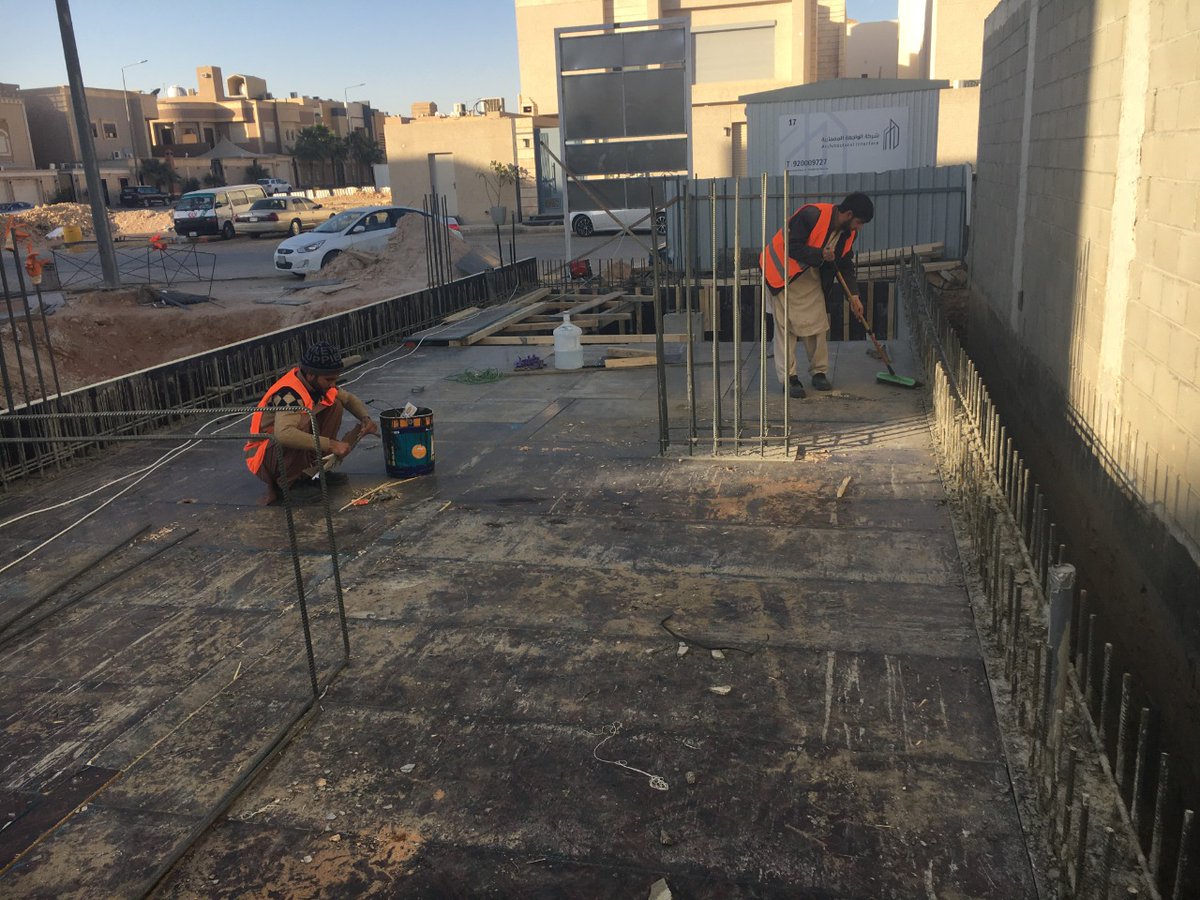

اليكم بعض الصور الملتقطة أثناء أعمال اللبشة

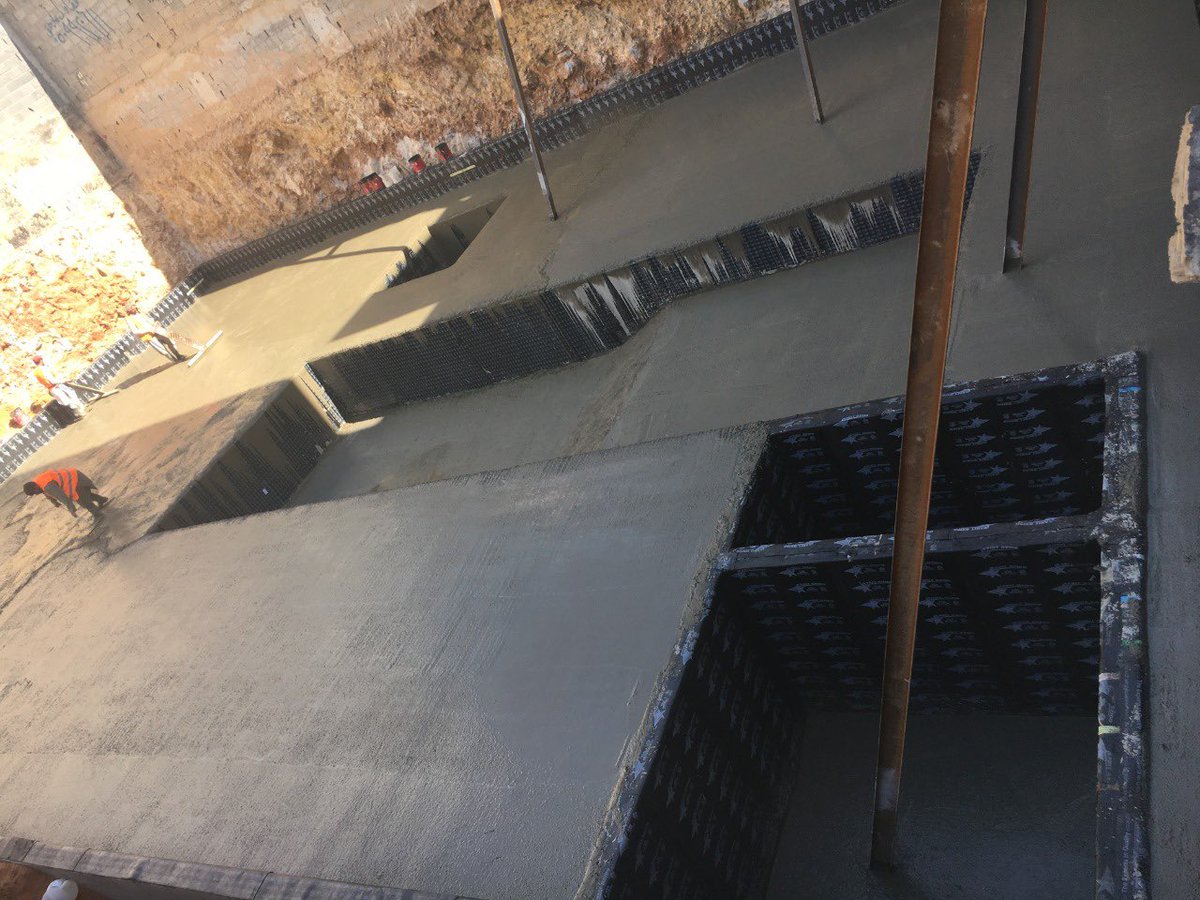

أثناء أعمال اللبشة

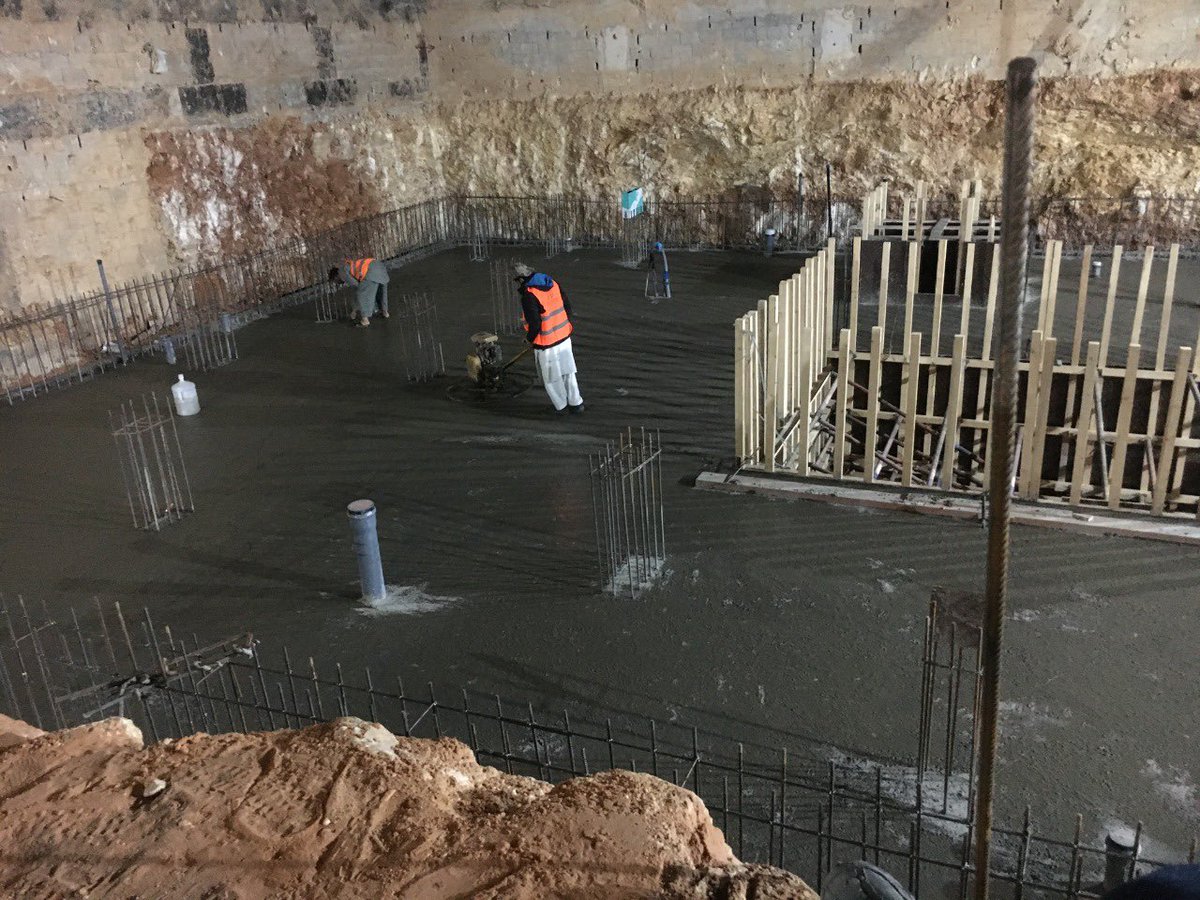

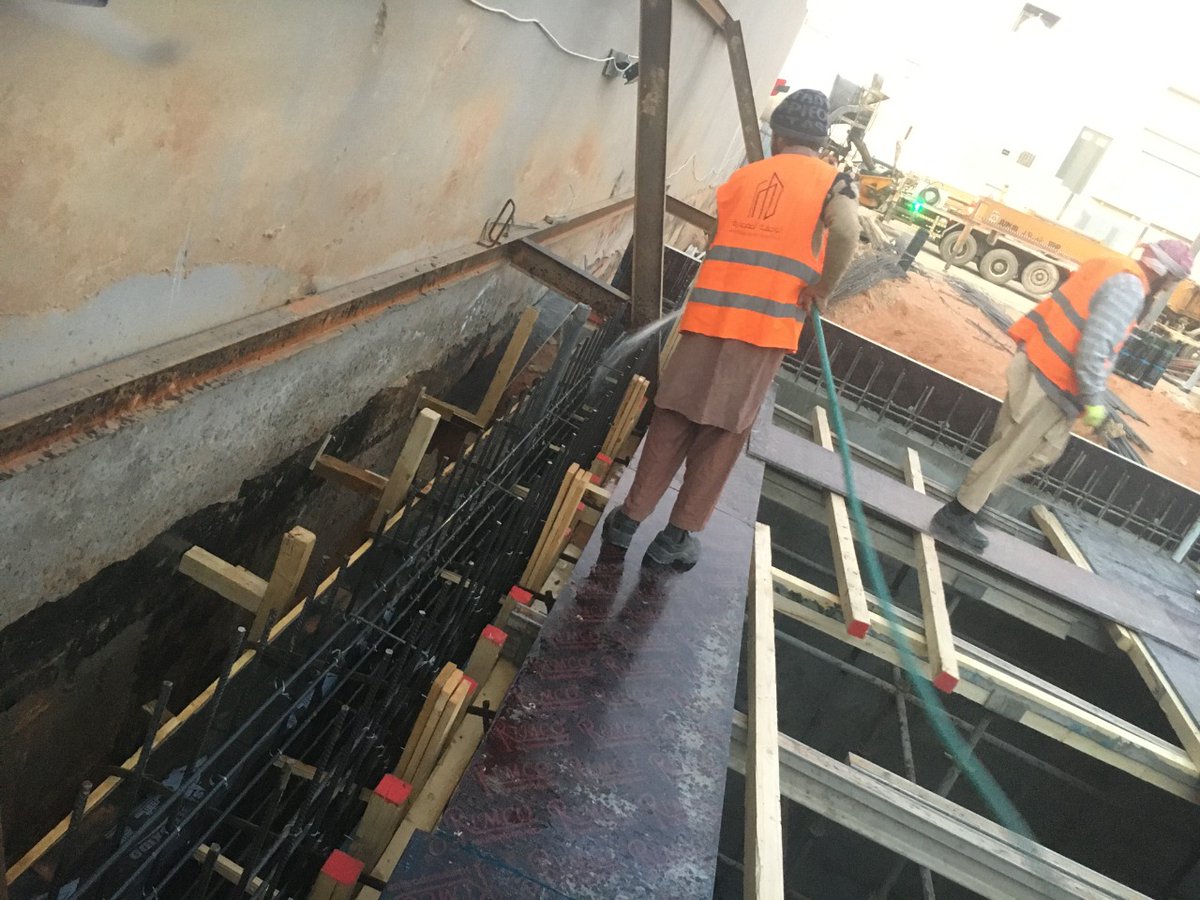

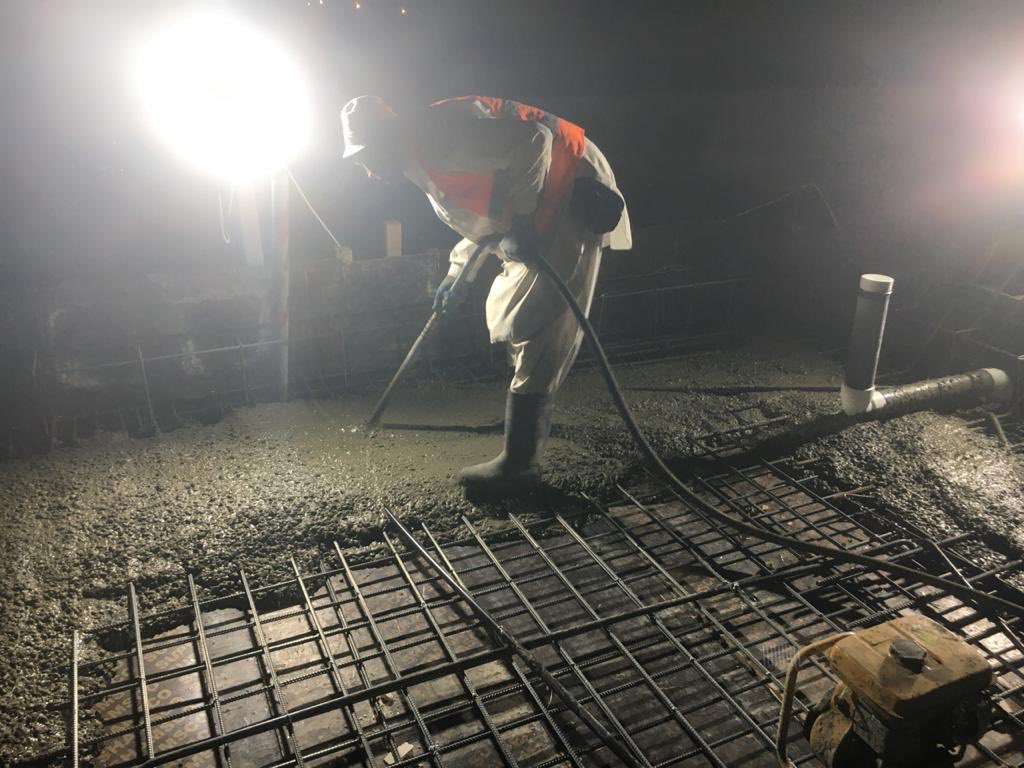

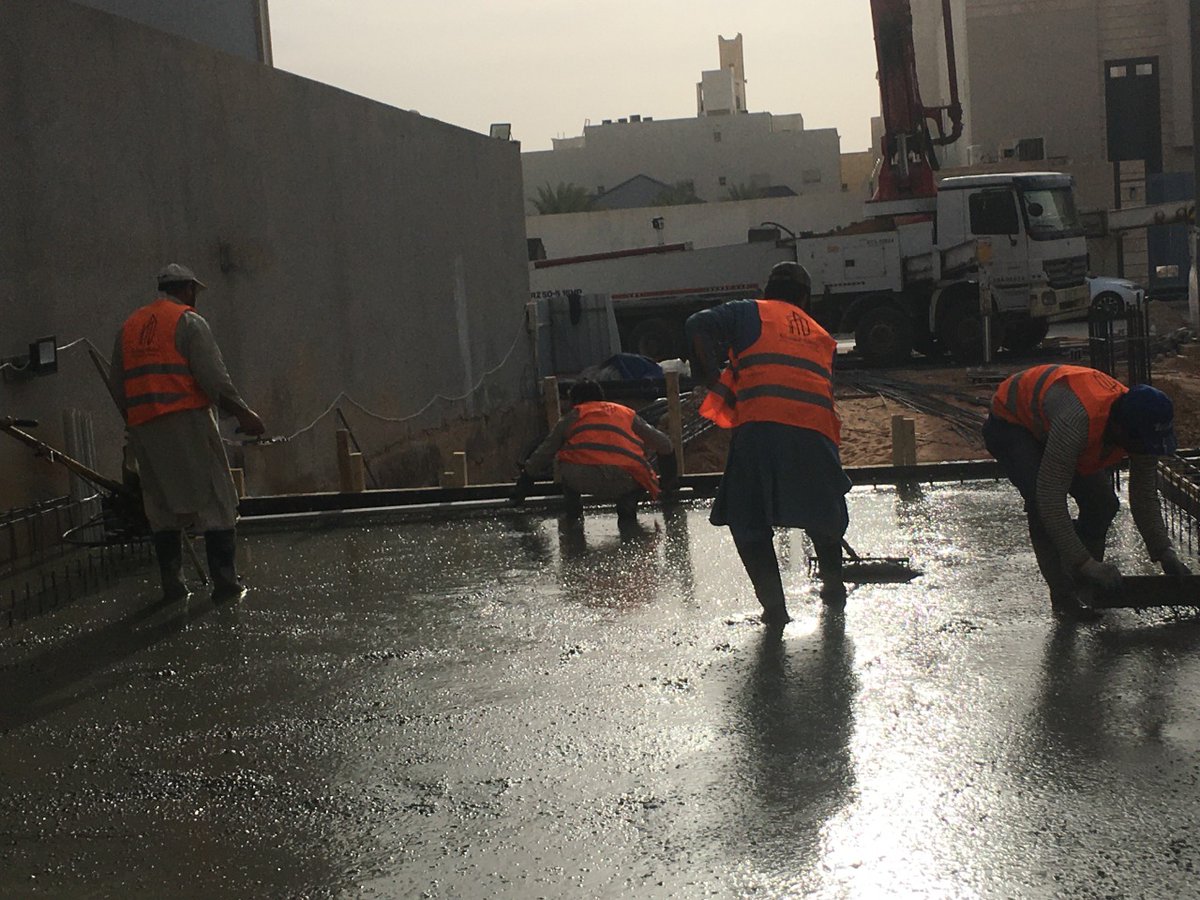

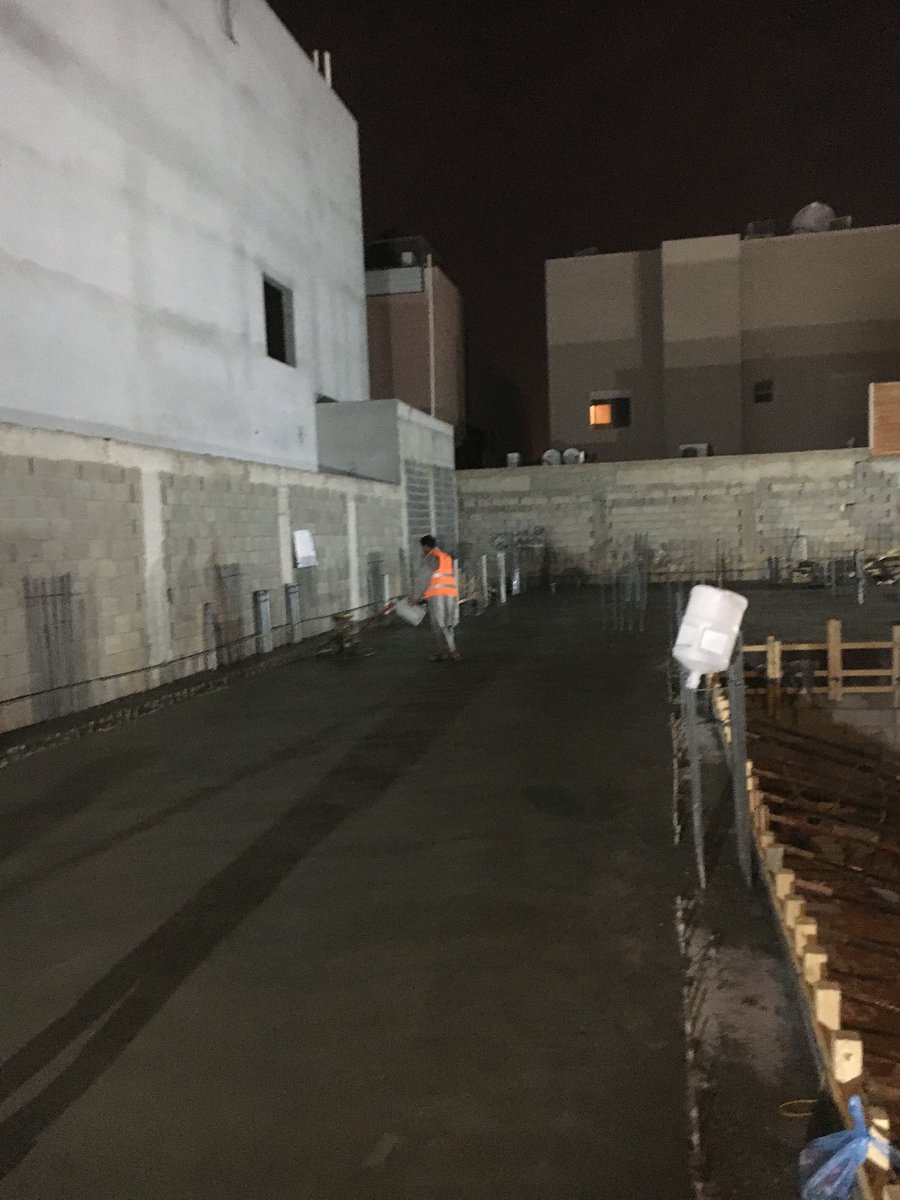

صبينا اللبشة اللهم لك الحمد في ذلك اليوم واستمرت اعمال الصب لمدة ٨ ساعات متواصلة

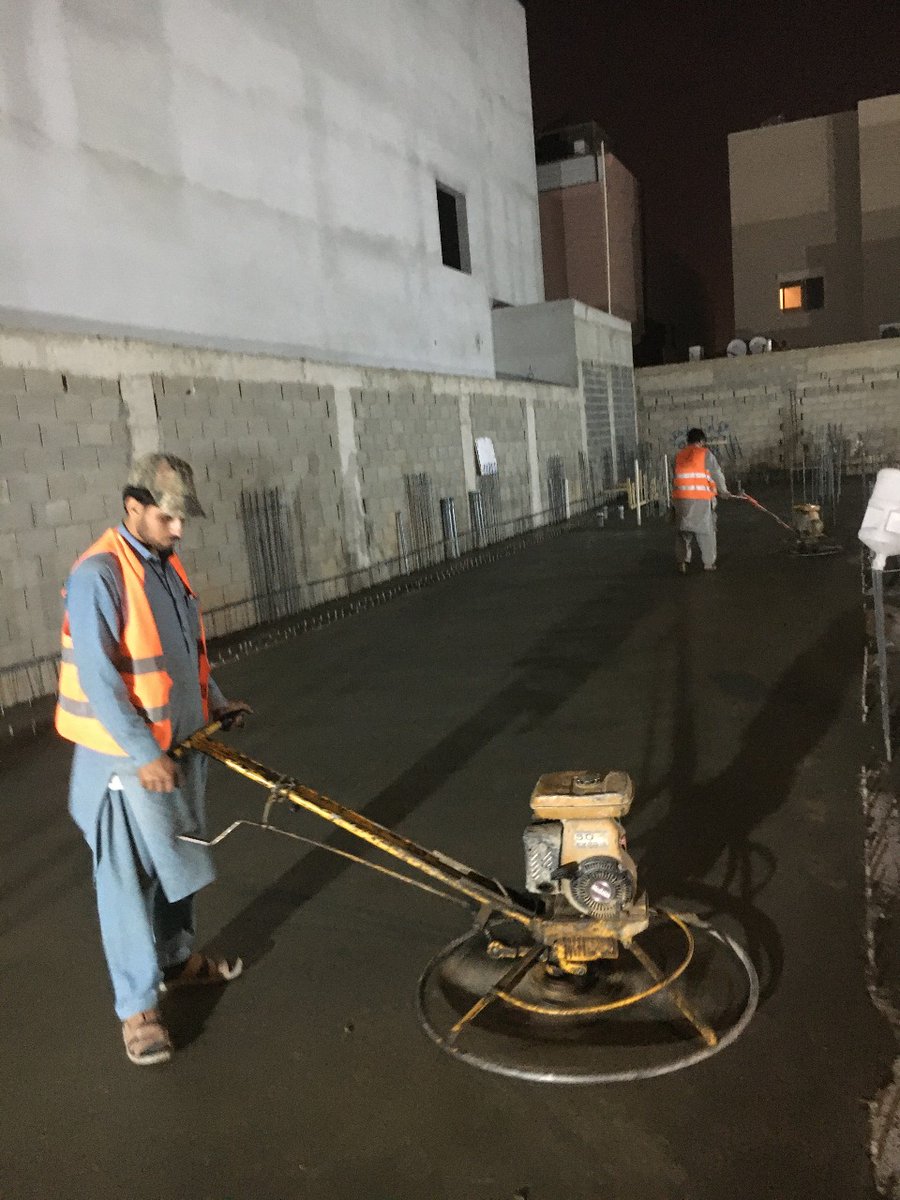

ولا ننسى نقطة مهمة في يوم صبة اللبشة وهي تنعيم سطح الخرسانة بالمراوح الهيلكوبتر كما هو موضح بالصور ادناه

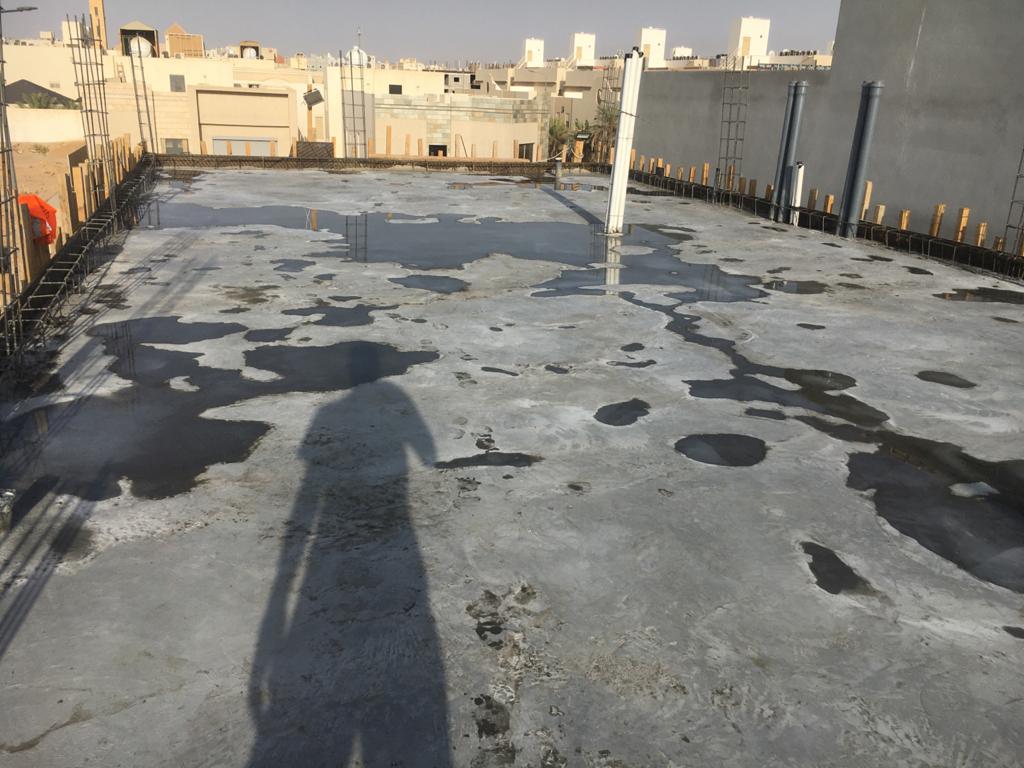

هذا المقطع كان بعد الانتهاء من الصبه بالكامل وبعد عمل المراوح لتنعيم أعلى سطح الخرسانة
شكراً لمهندسي @interface_sa وشكر لمهندسي المكتب الاستشاري @MaqamDesign

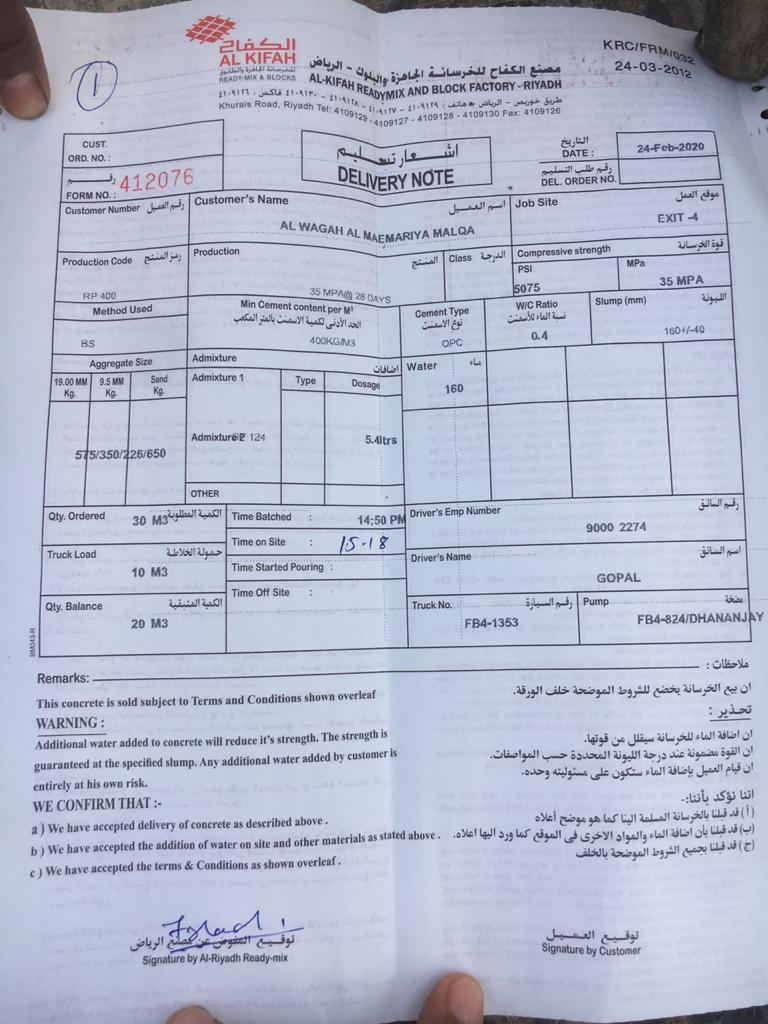

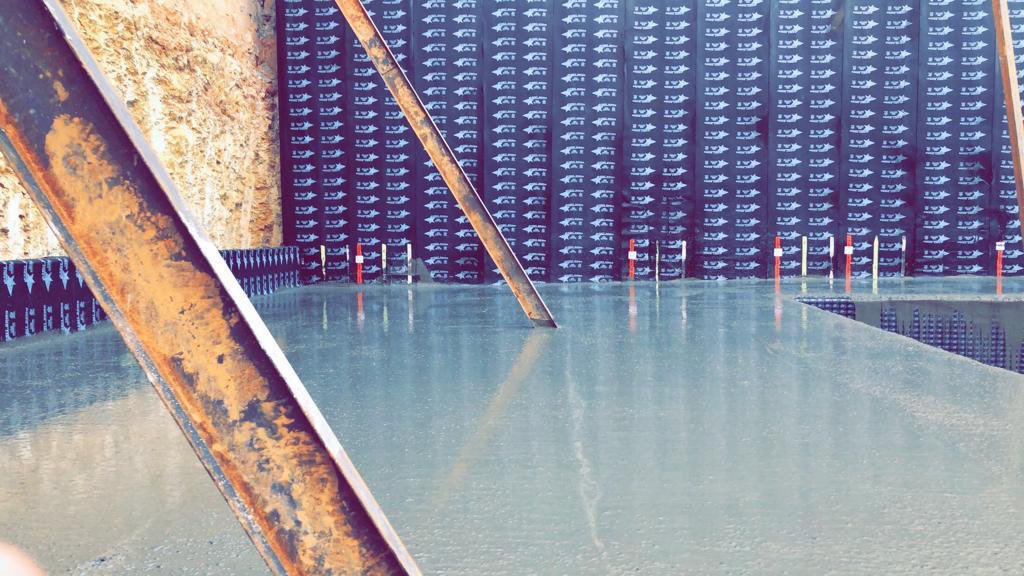

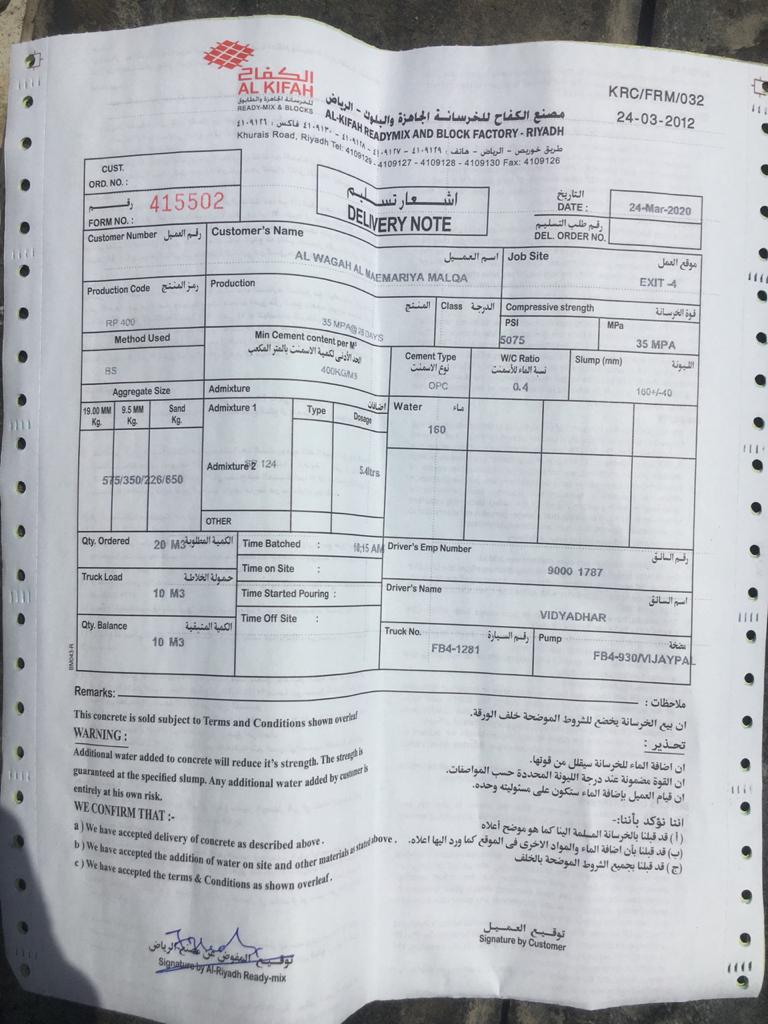

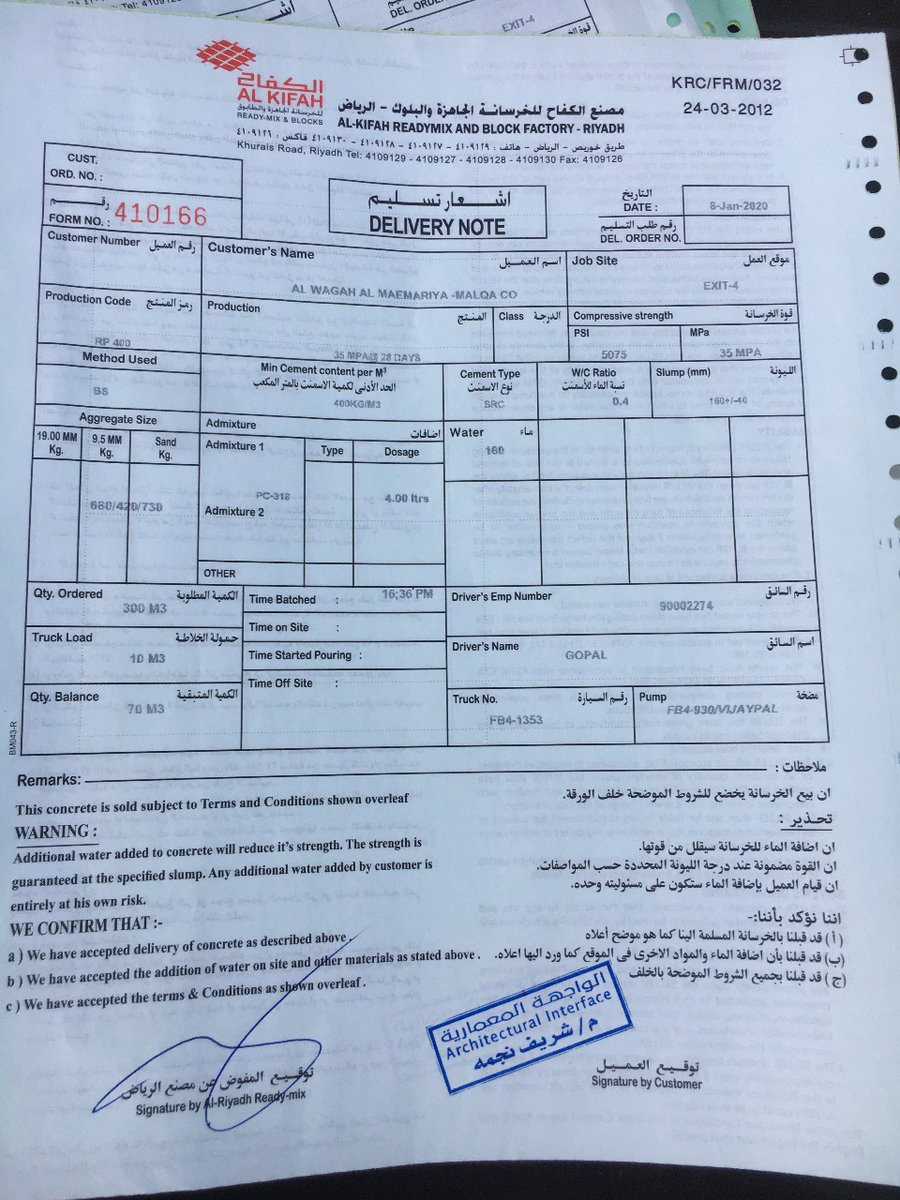

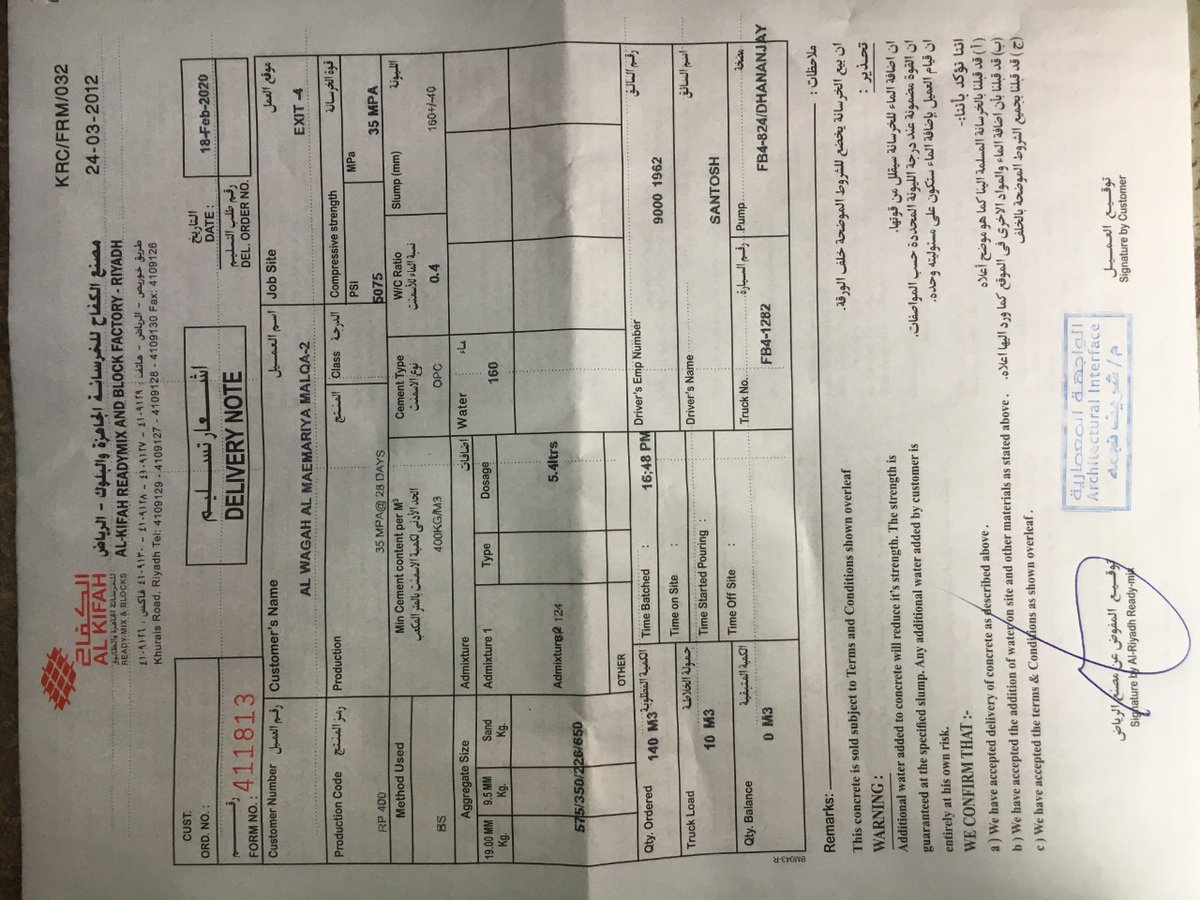

الخرسانة المستخدمة في اللبشة هي 400 مقاوم بكمية 230 متر مكعب .
والمورد لها شركة الكفاح للخرسانة وتم خضوعها لاختبارات قبل الصب وبعد الانتهاء من صبة اللبشة ننتقل للمرحلة الاخرى وهي أعمدة وجدران القبو

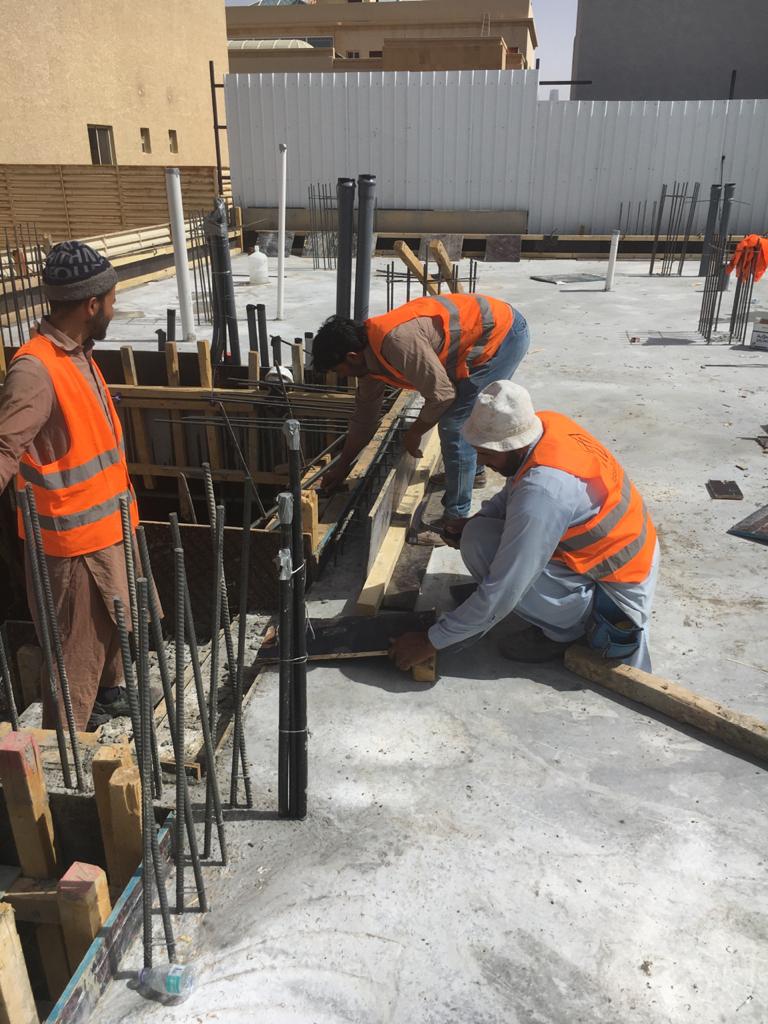

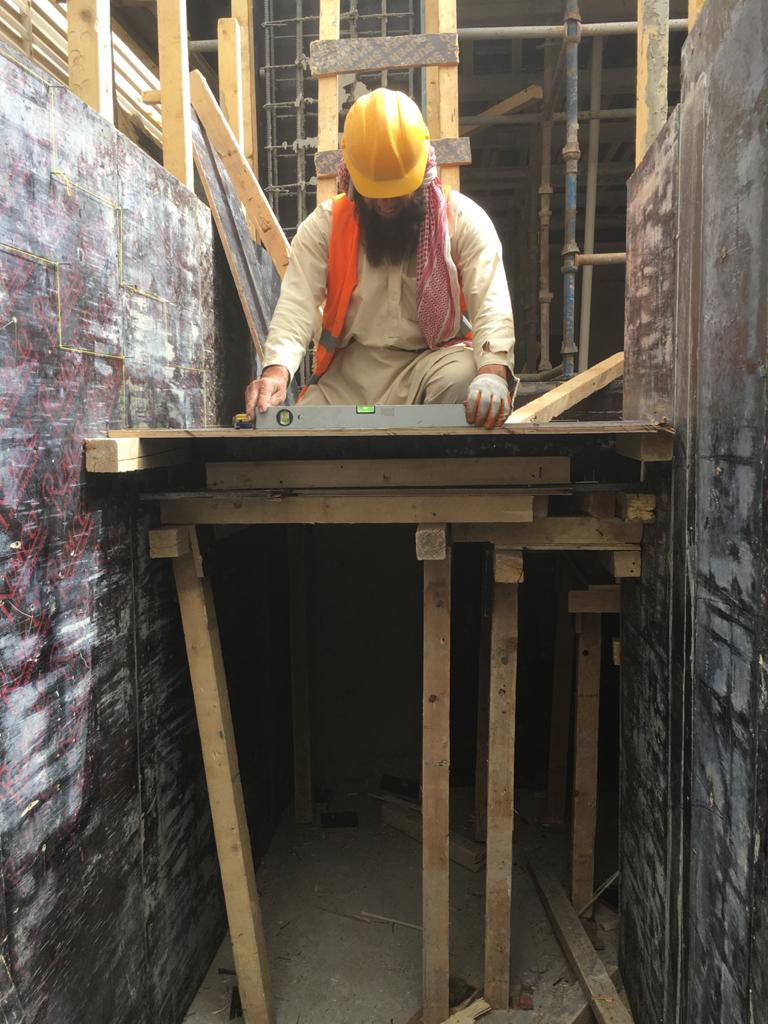

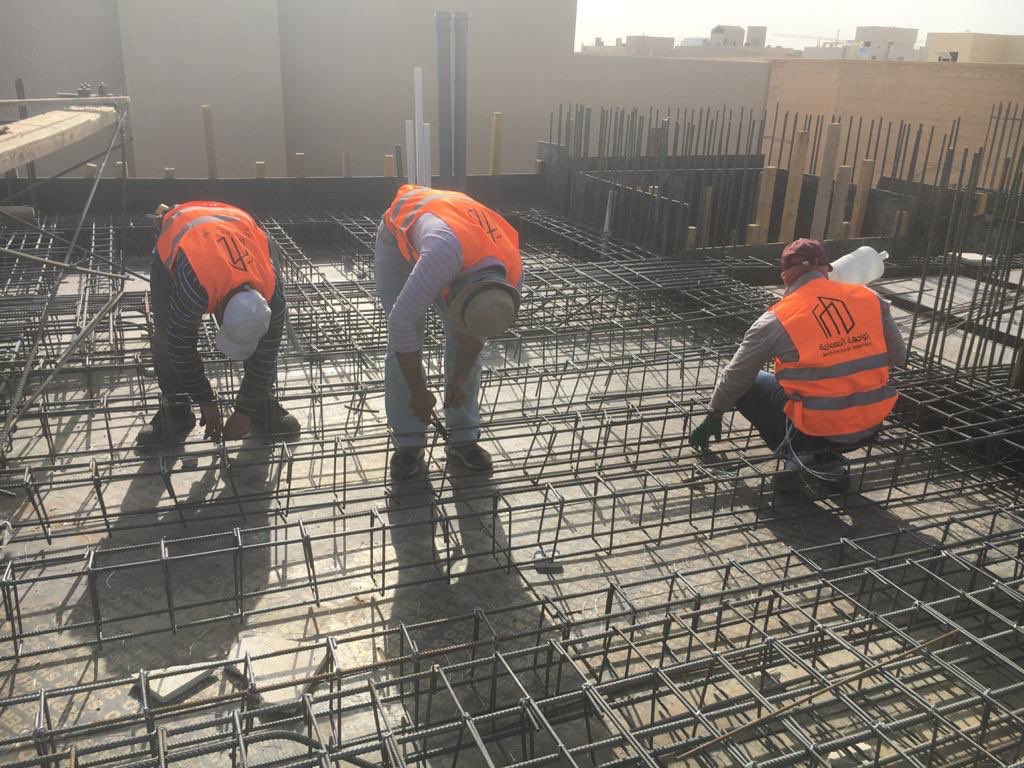

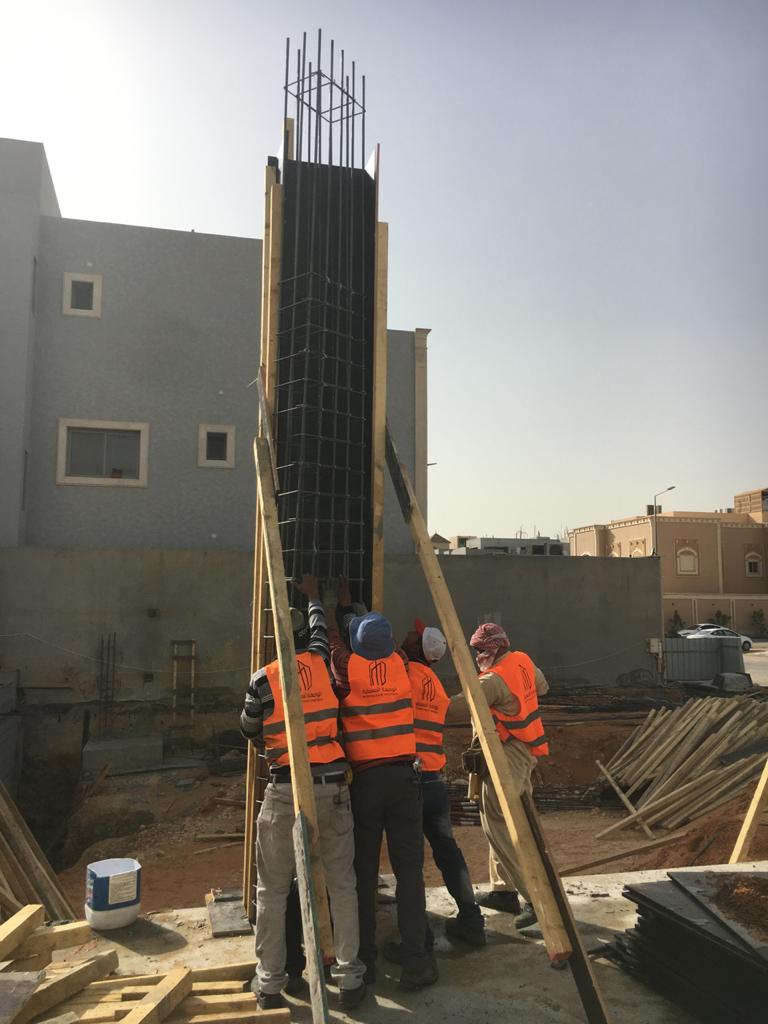

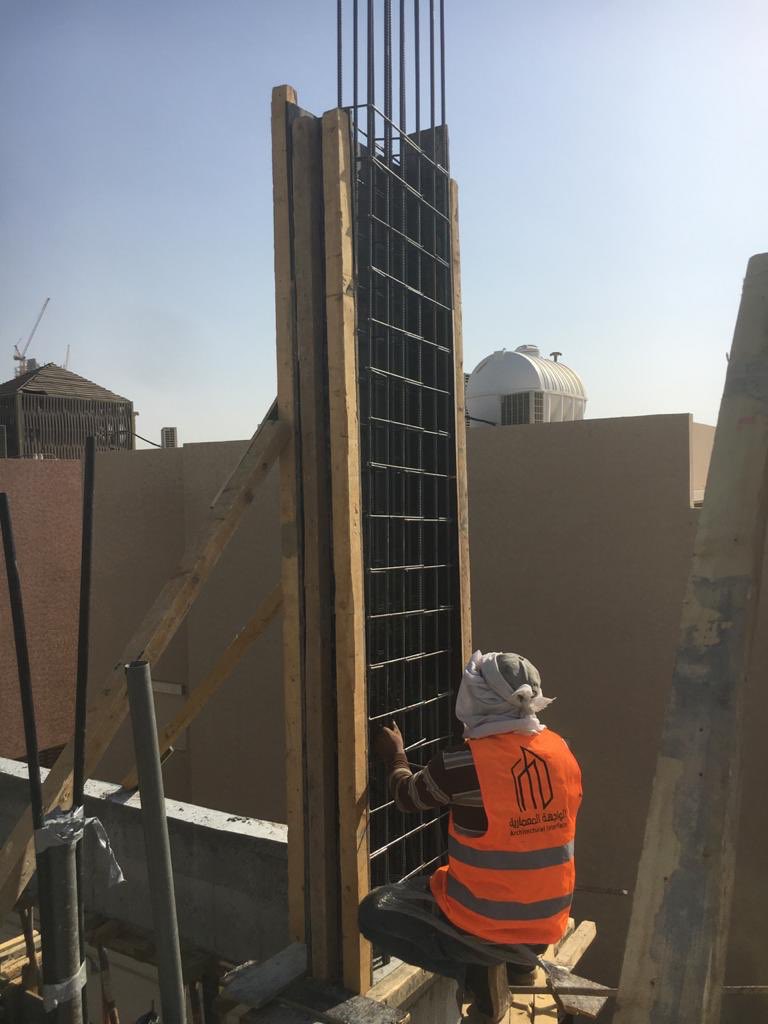

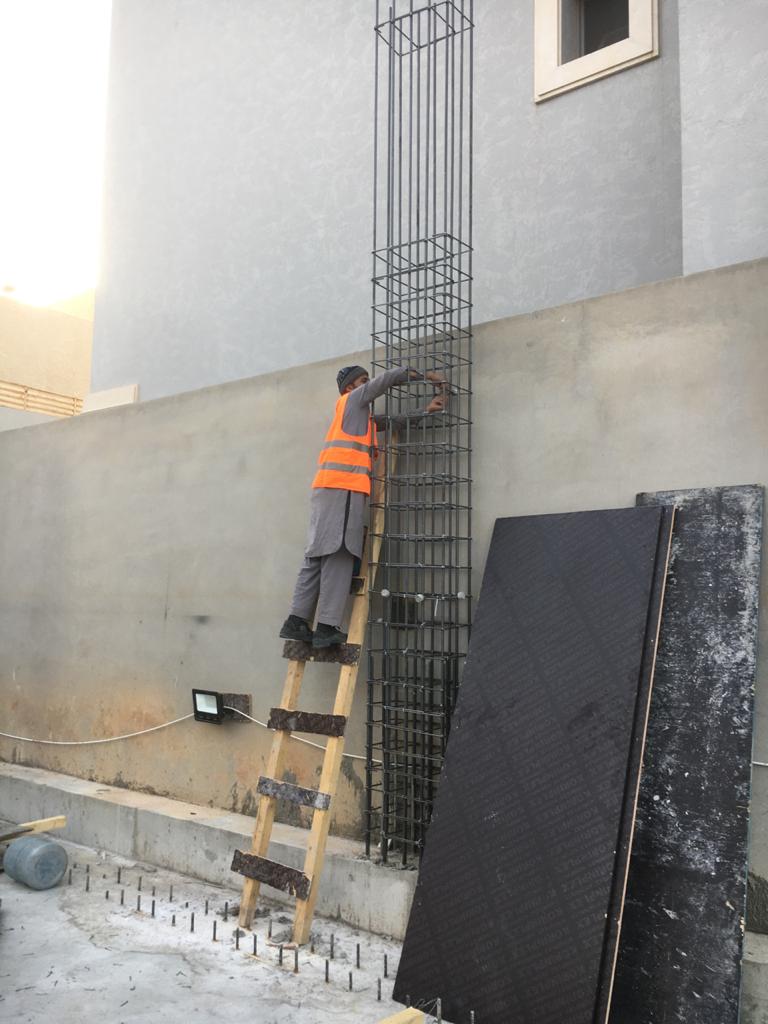

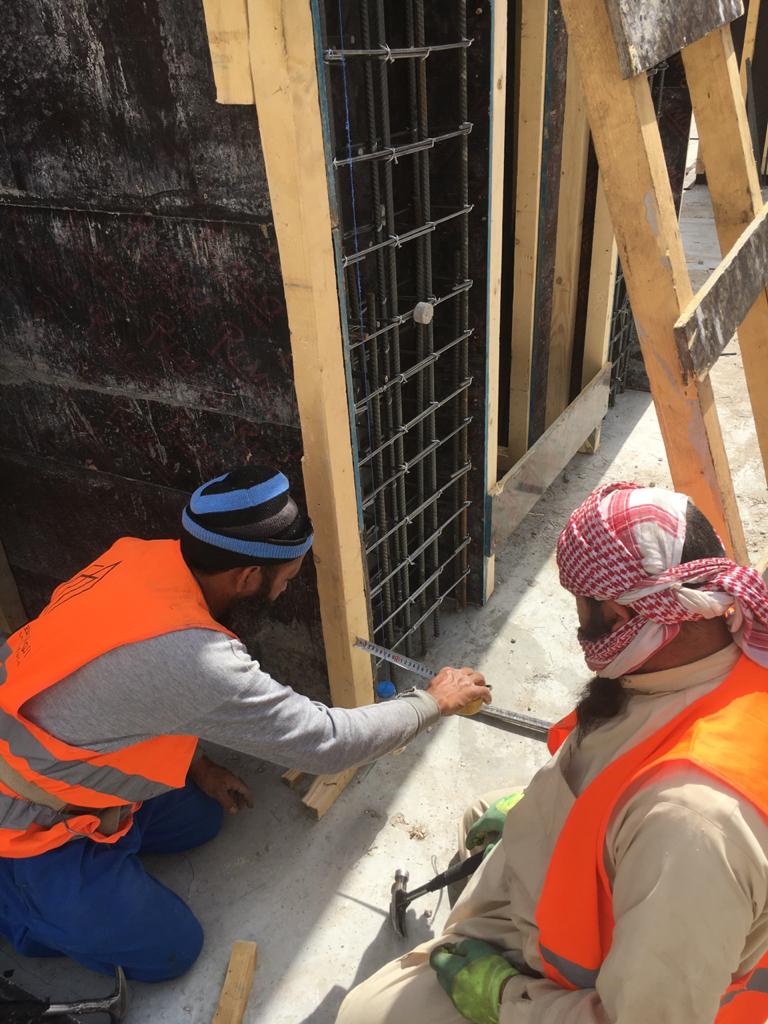

قبل البدء الأعمدة تم التأكيد على نقاط الاعمدة وأماكنها الصحيحة من قبل مهندسي المساحة بواسطة جهاز الـتوتال ستيشن
لا تدققون في الصورة كان برد شششششششششششديد

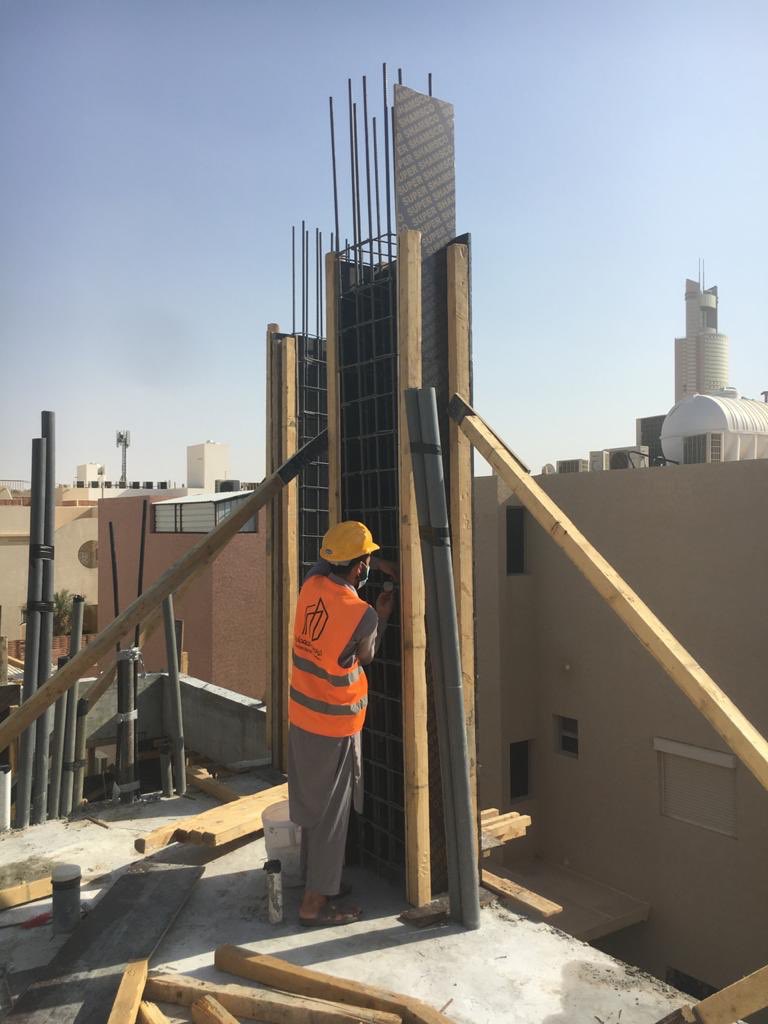

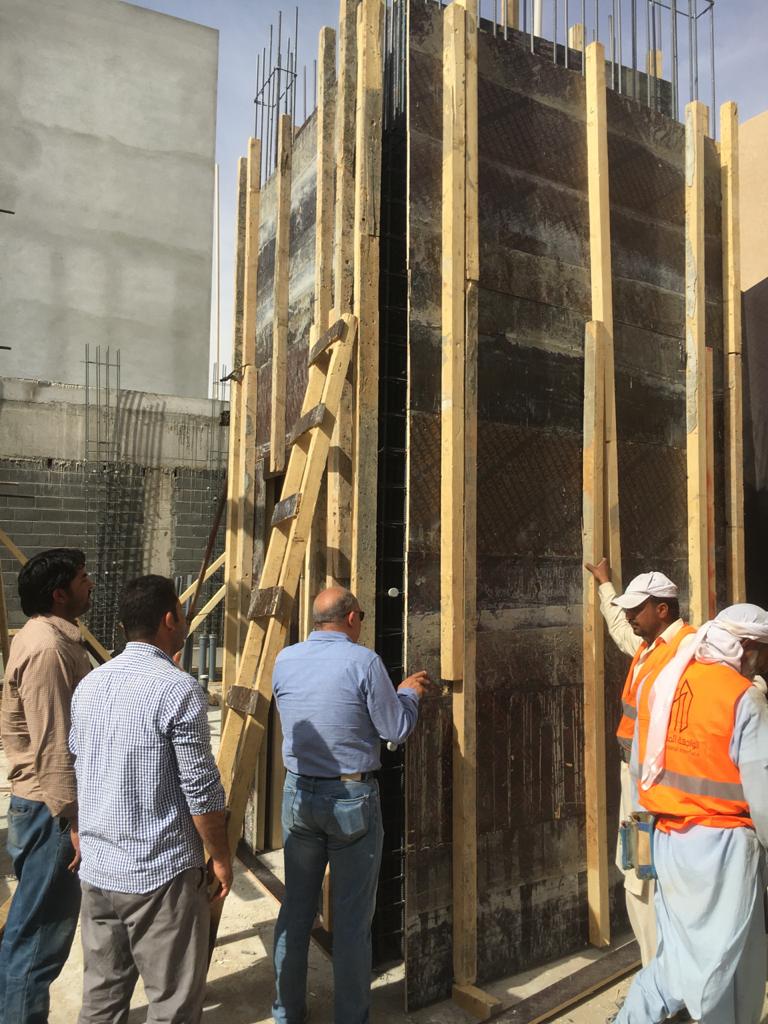

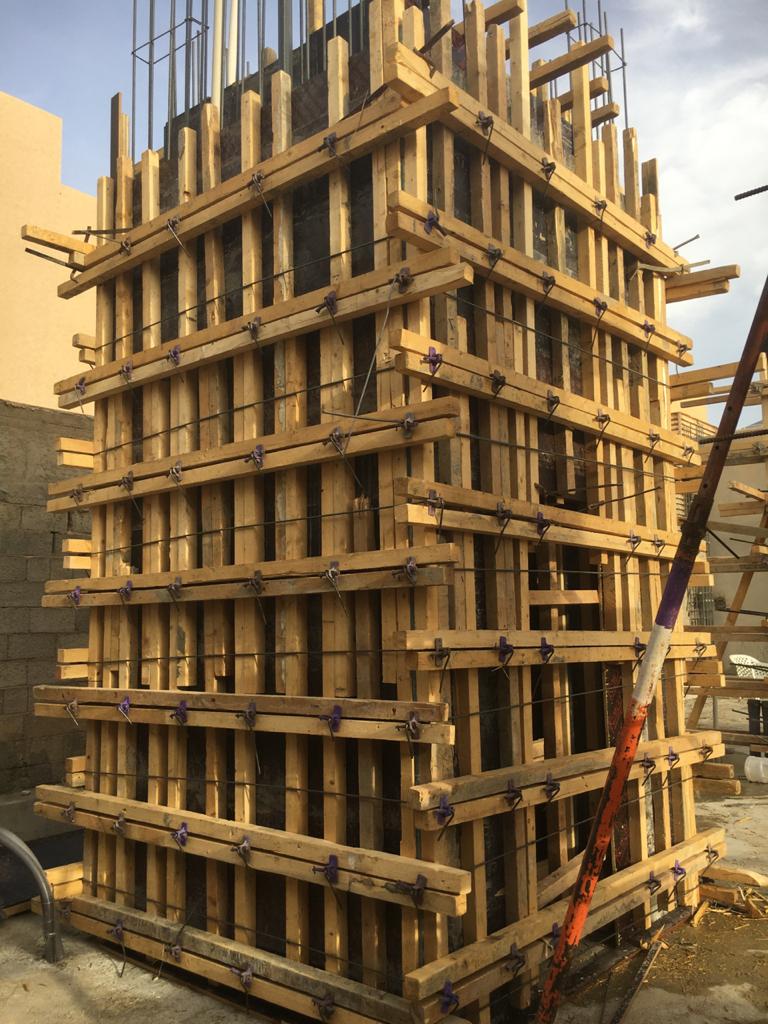

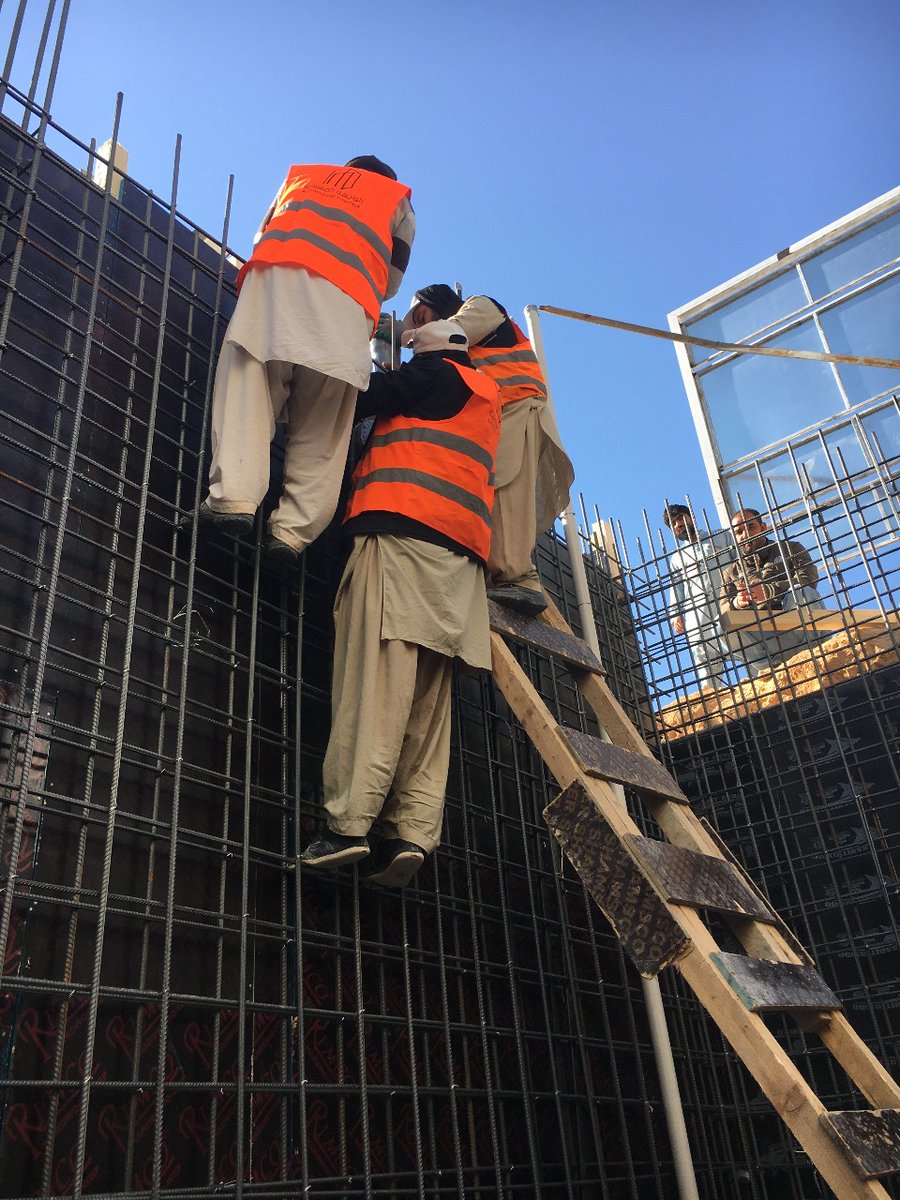

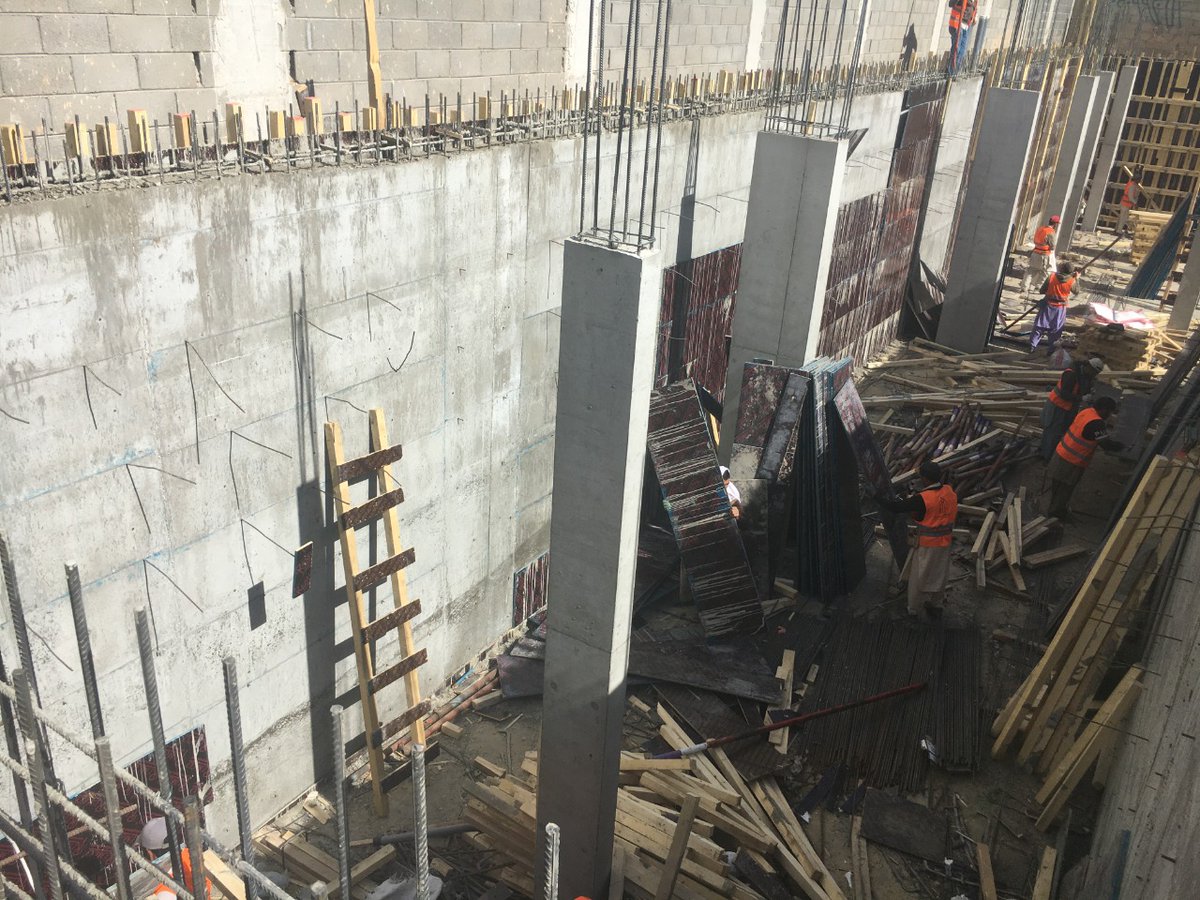

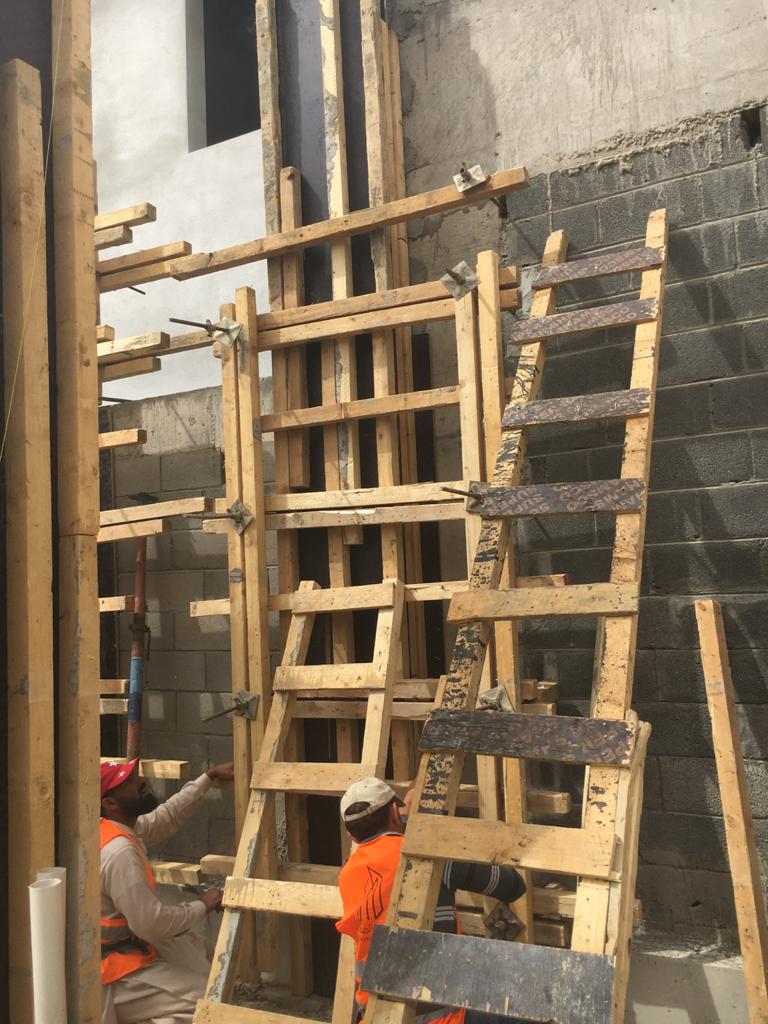

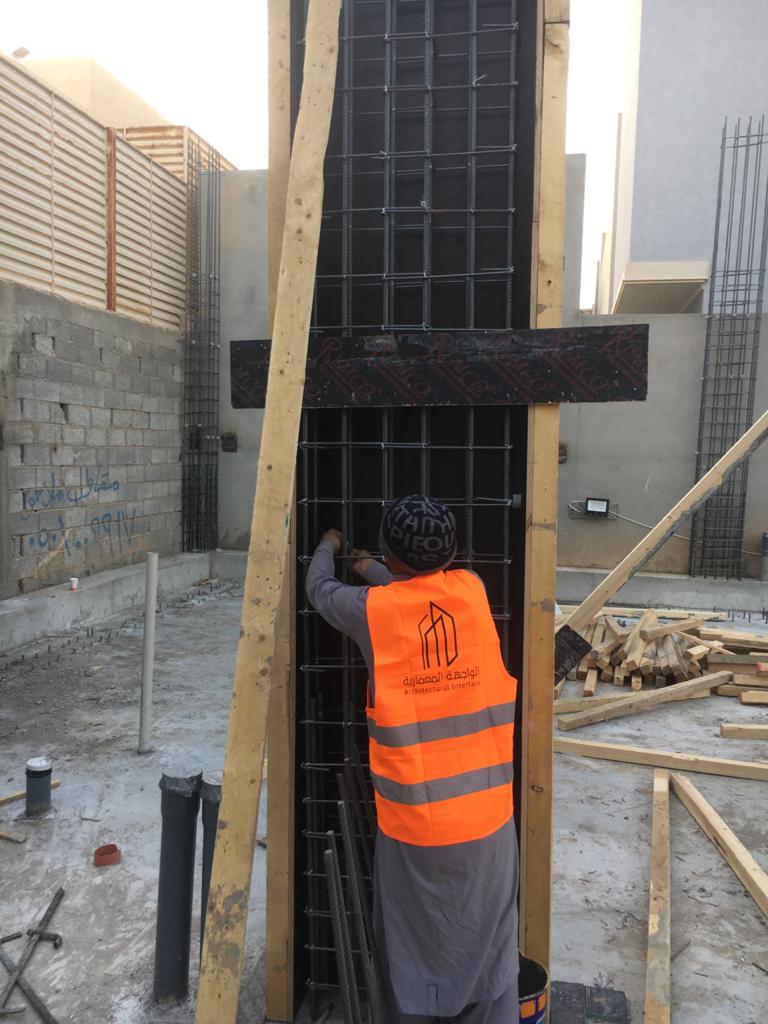

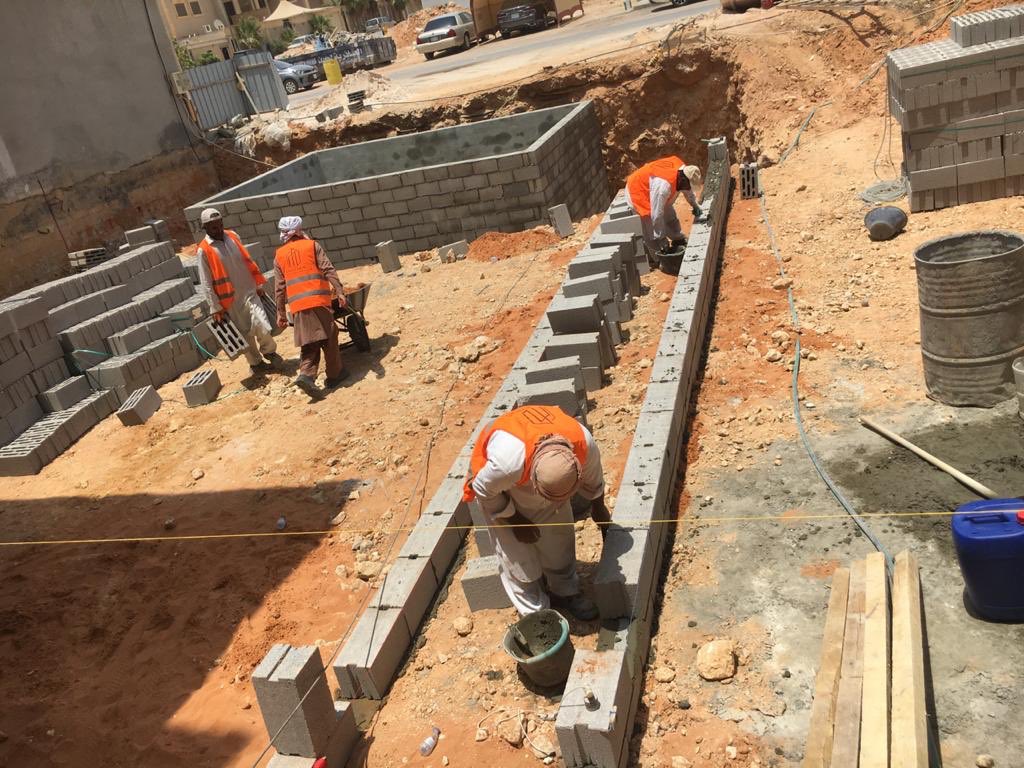

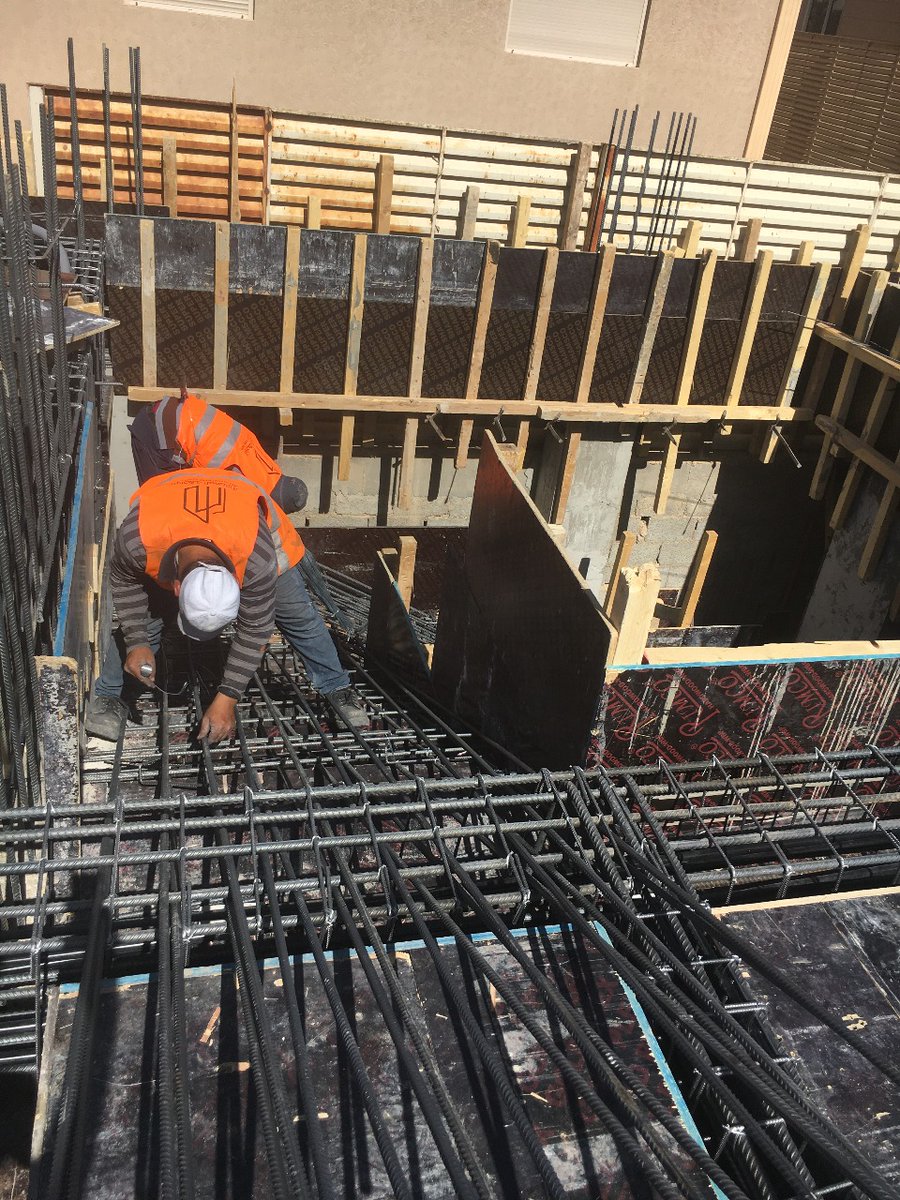

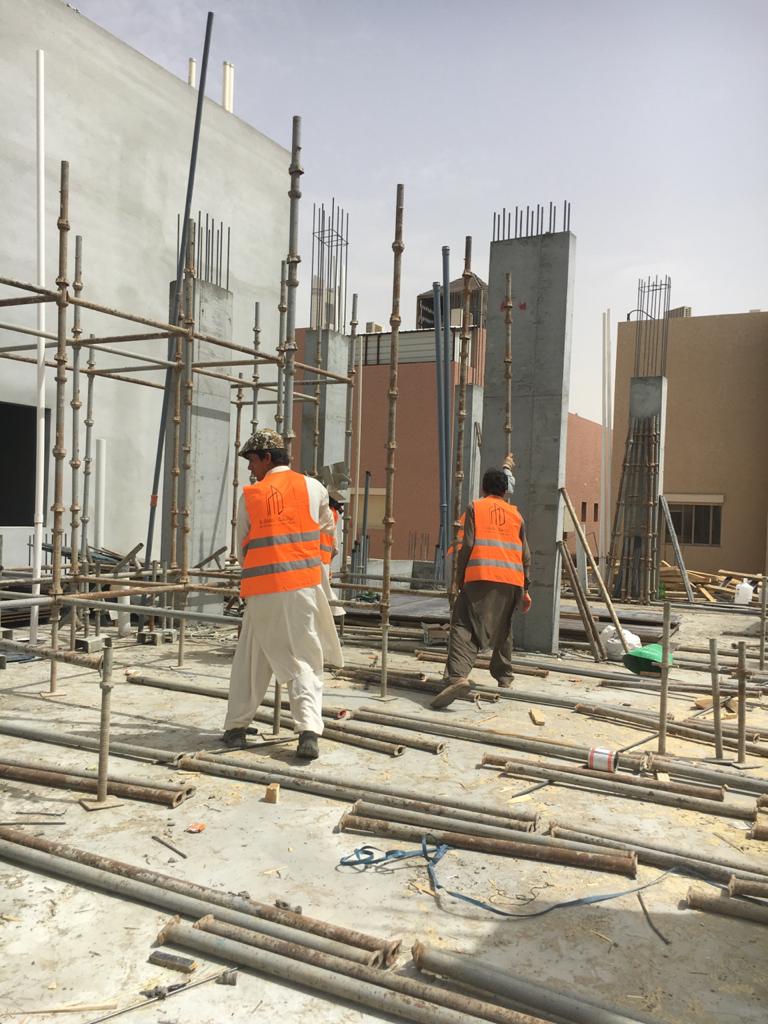

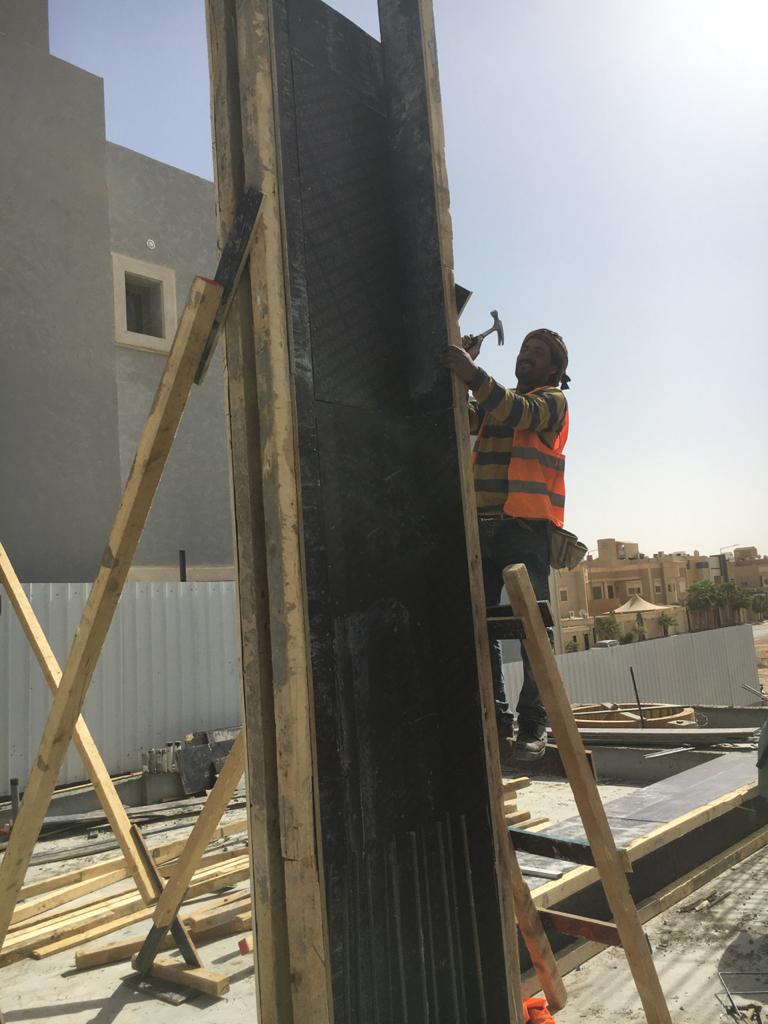

بعد ذلك ابتدينا في اعمال تخشيب وحدادة الاعمدة وجدران القبو وكانت من أصعب المراحل في المشروع لضيق المساحات بين جدار القبو وأسوار الجيران المجاورين

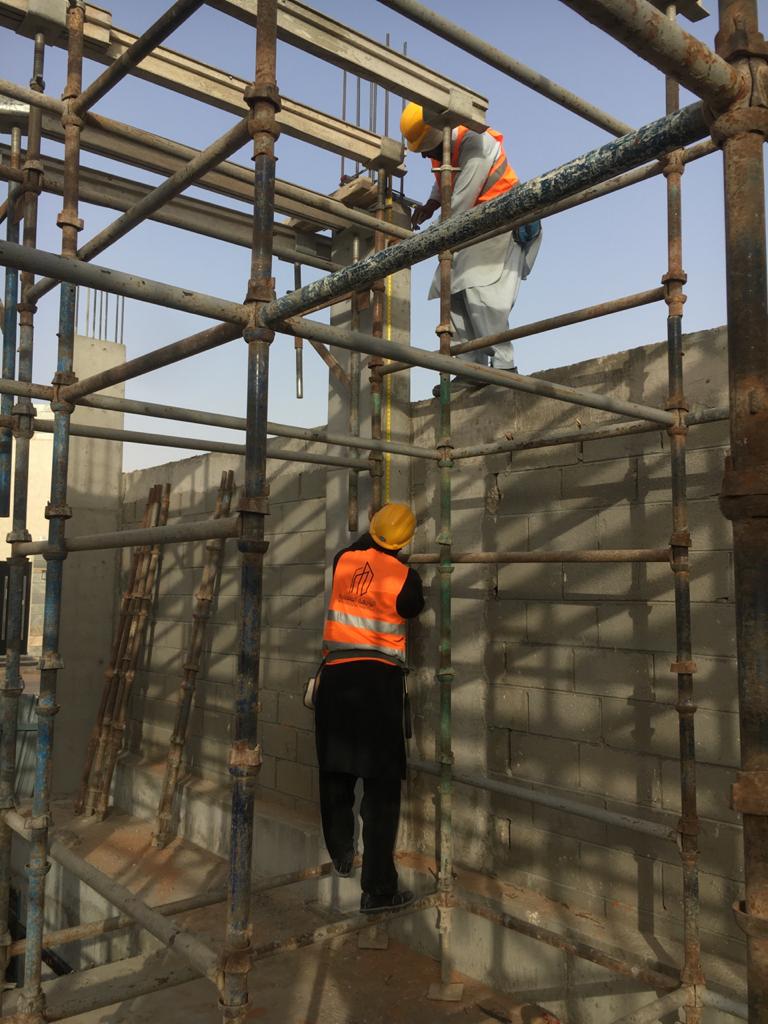

ورغم صعوبتها إلا أننا نمتلك في @interface_sa أبرز الفنيين في مهنة النجاره ولله الحمد
استمرت أعمال جدران القبو فترة أسبوعين عمل تقريبا ً ولكن بحمد الله وتوفيقه نفذناها على أكمل وجه وطبقا ً للأصول الفنية

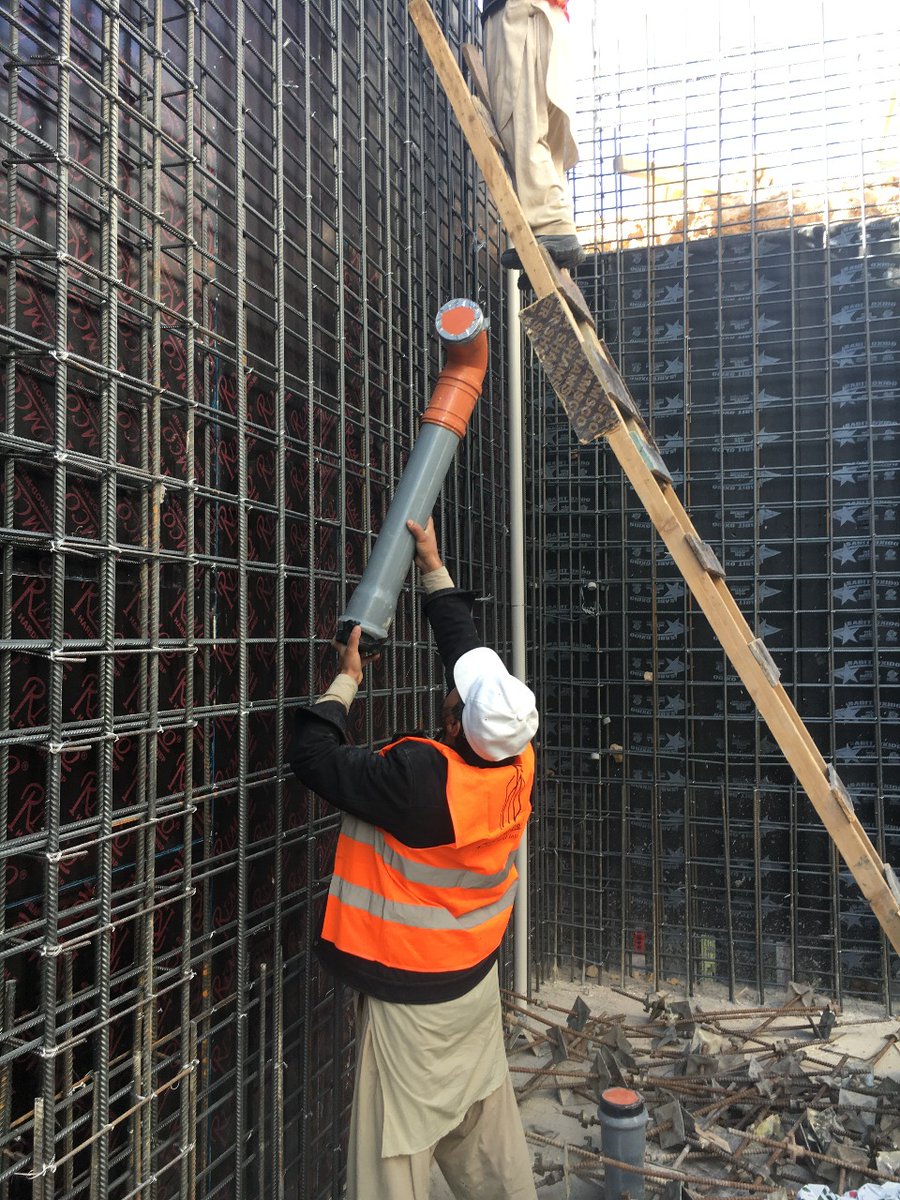

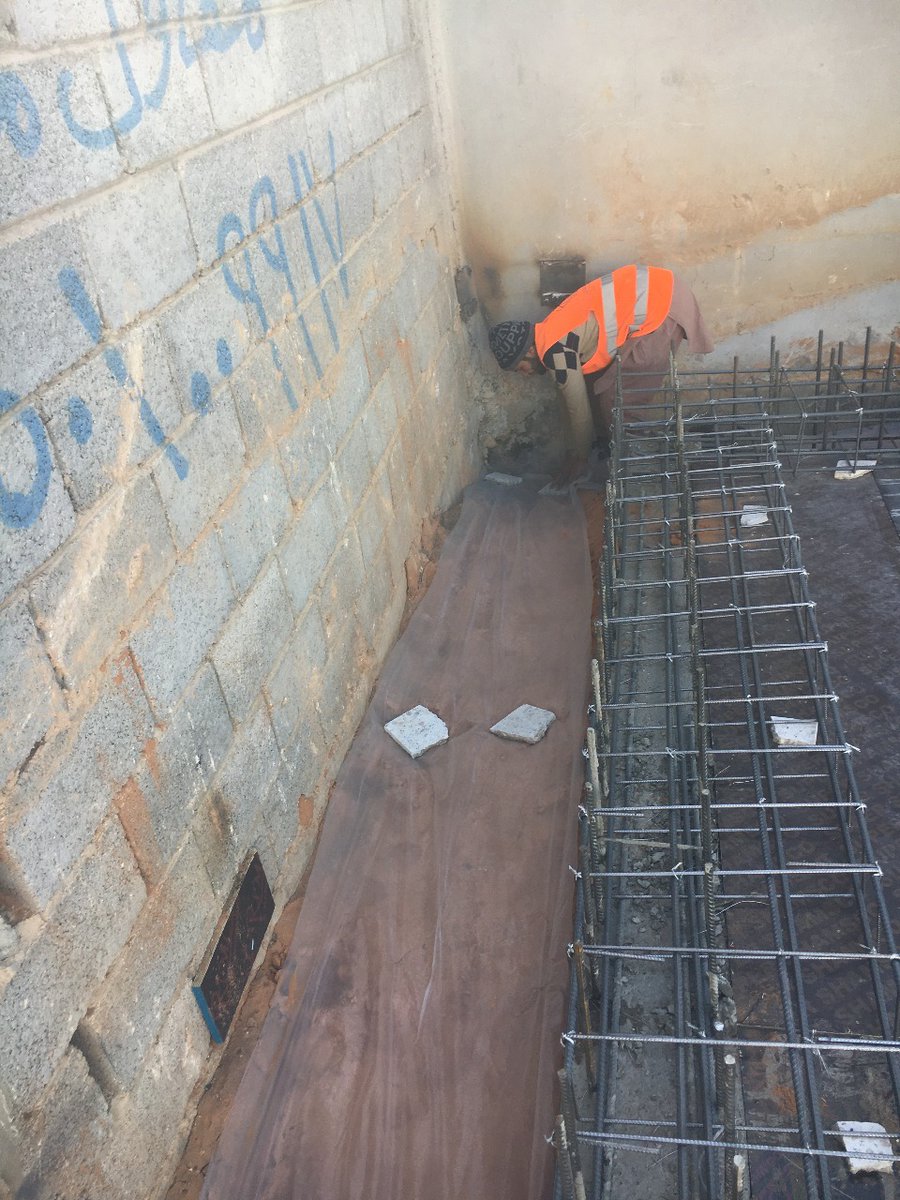

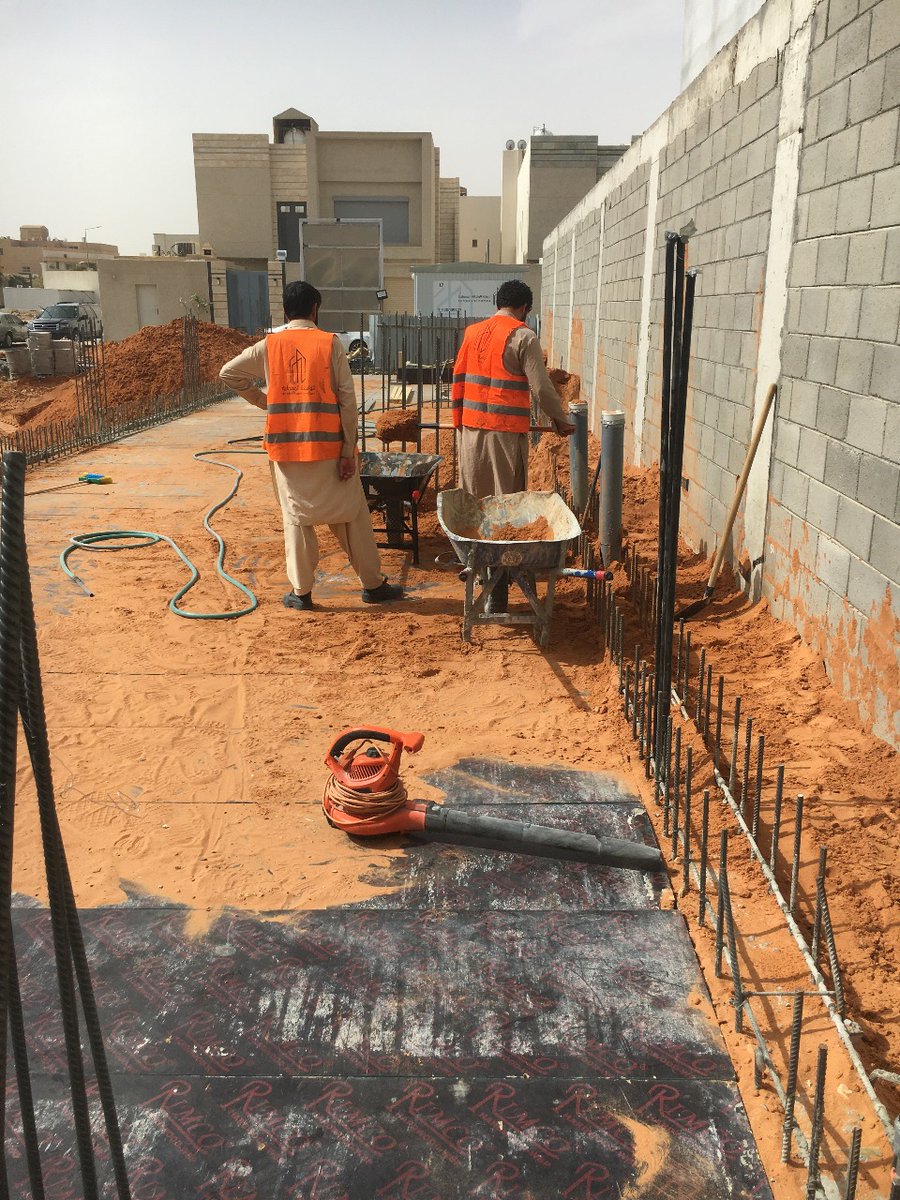

وكذلك تأسيس أعمال السباكة حيث أن فريق شركة الواجهة المعمارية للمقاولات يمتلك الكادر الكافي من فنيين ومهندسين لتنفيذ الأعمال الميكانيكية على أكمل وجه كما في الصور
جميع الخرسانات تخضع لاختبارات الهبوط في الموقع ويتم التقيد حسب ما هو مكتوب في القاتورة المرفقة للسيارة كما هو موضح أمامكم في الفاتورة المرفقة بالصور كمية الخرسانة ونوعها واختبار الهبوط لها المسموح

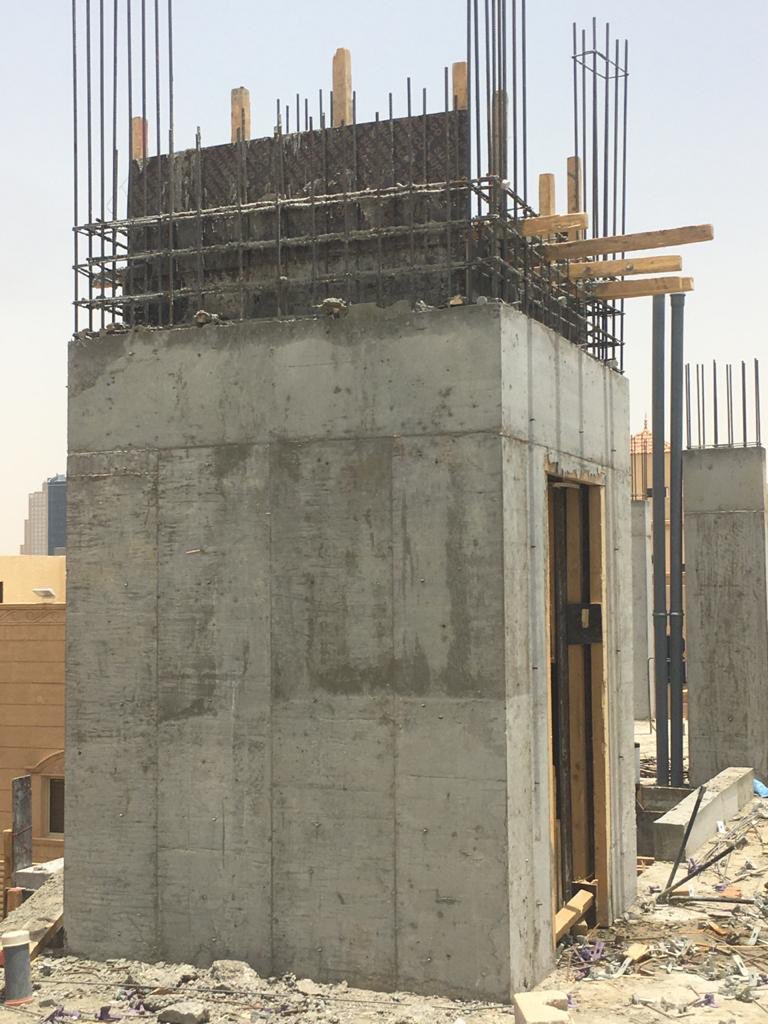

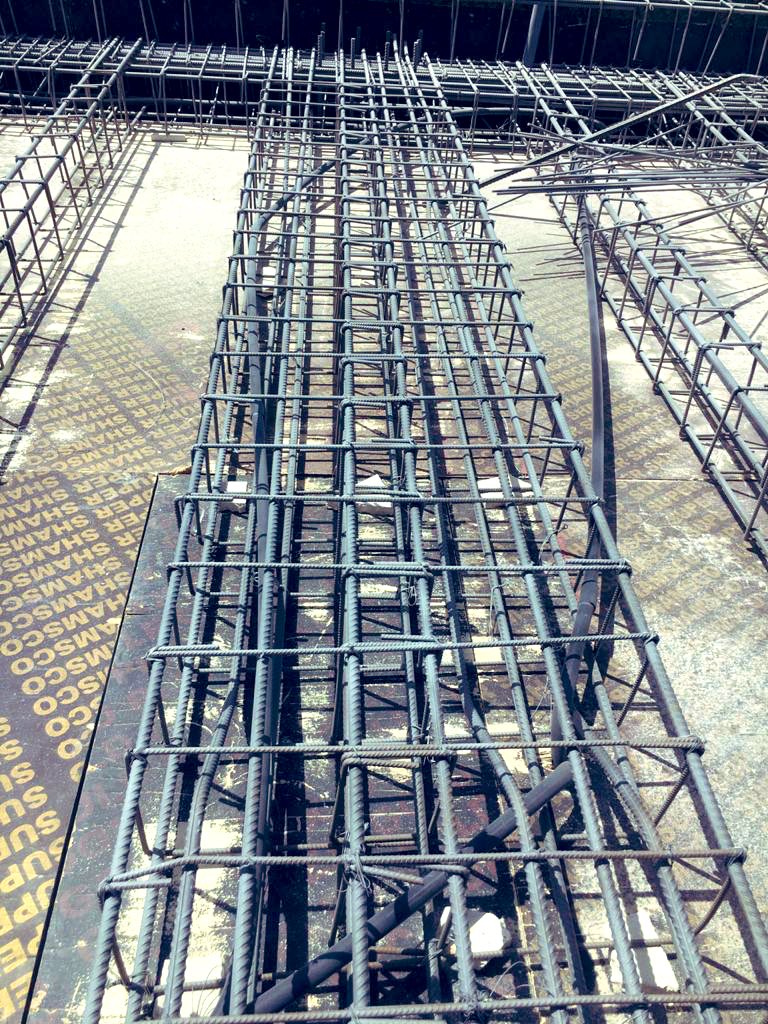

وبعد الانتهاء من صبة أعمدة القبو تم لفها بالخيش حفاظا ً على رطوبة الخرسانة لمدة أطول وحتى تصل إلى أعلى درجة من إجهاد الخرسانة الموجود في تصميم الاحمال للأعمدة
وهذا مقطع فديو يوضح ذلك
وبعد الانتهاء من تخشيب وحدادة الجدران واستلام الاستشاري لذلك تم البدء في أعمال صبة الجدران وكانت أعمال شاقه جدا ً لضيق المكان واستغرقت أعمال الصبة تقريبا ً حوالي 13 ساعة متواصلة حيث أن الجدار ارتفاعه 4.5م وآلية الصب تكون بحذر شديد وعلى مراحل بكمية 150 متر مكعب جهد 400 مقاوم

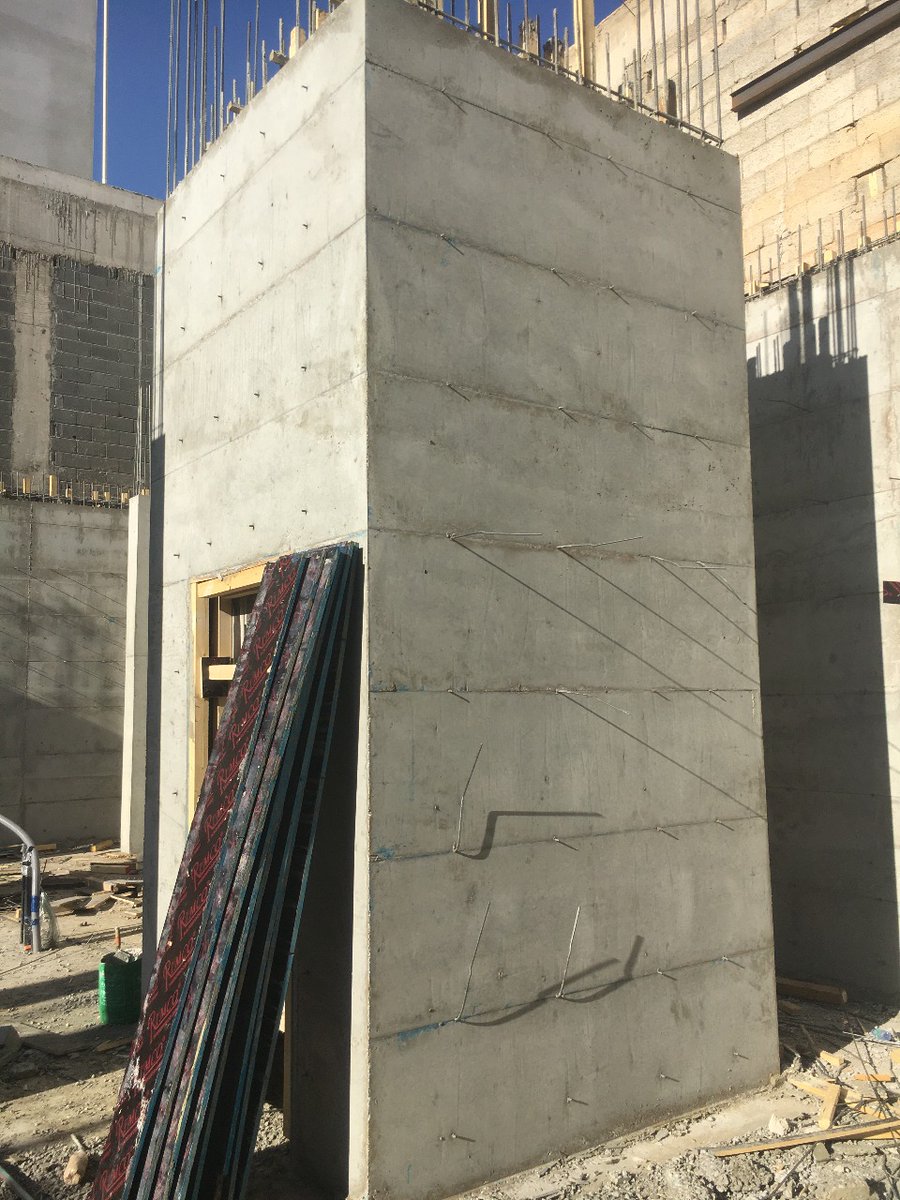

وهذي صور للجدران والأعمدة بعد فكها ولله الحمد خاليه من أي تعشيشات أو تكريشات
وهذا يدل على دقة أعمال النجارة والحدادة بالموقع والوزنيات الدقيقة والاشراف اللحظي من قبل مهندسي المشروع

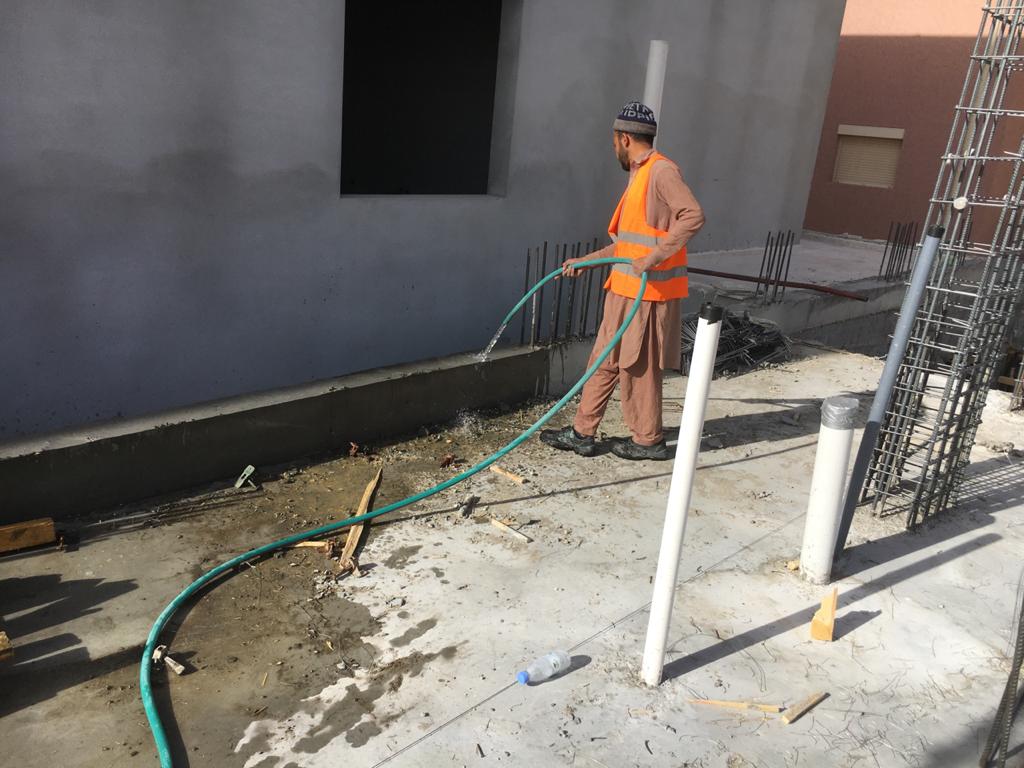

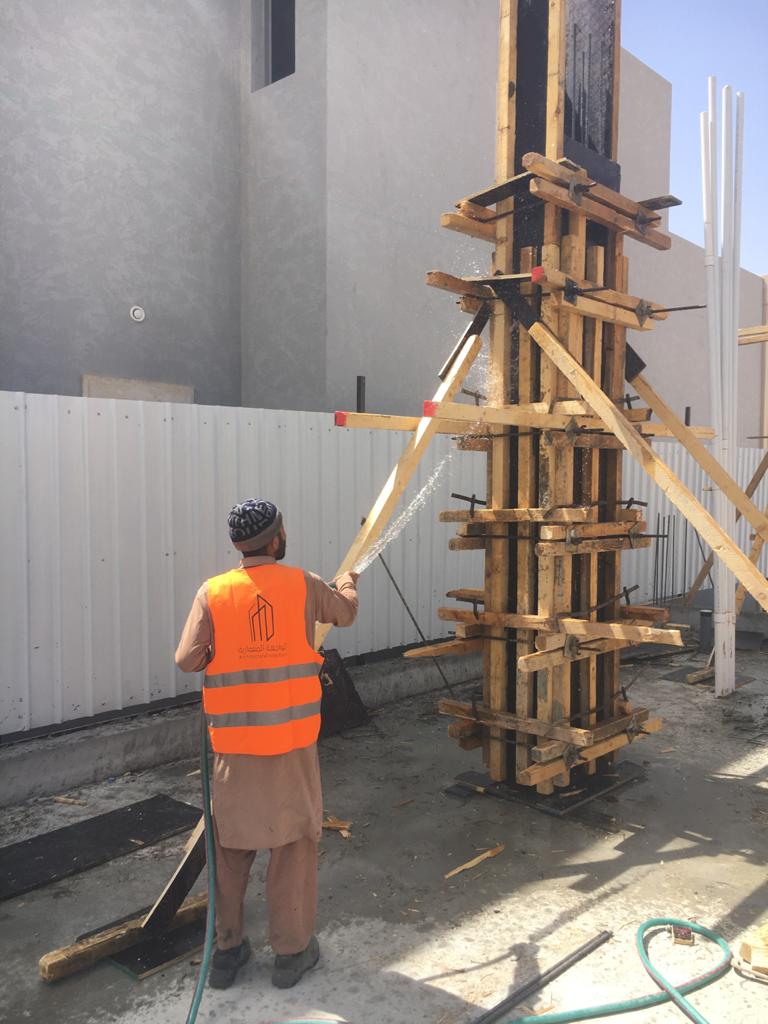

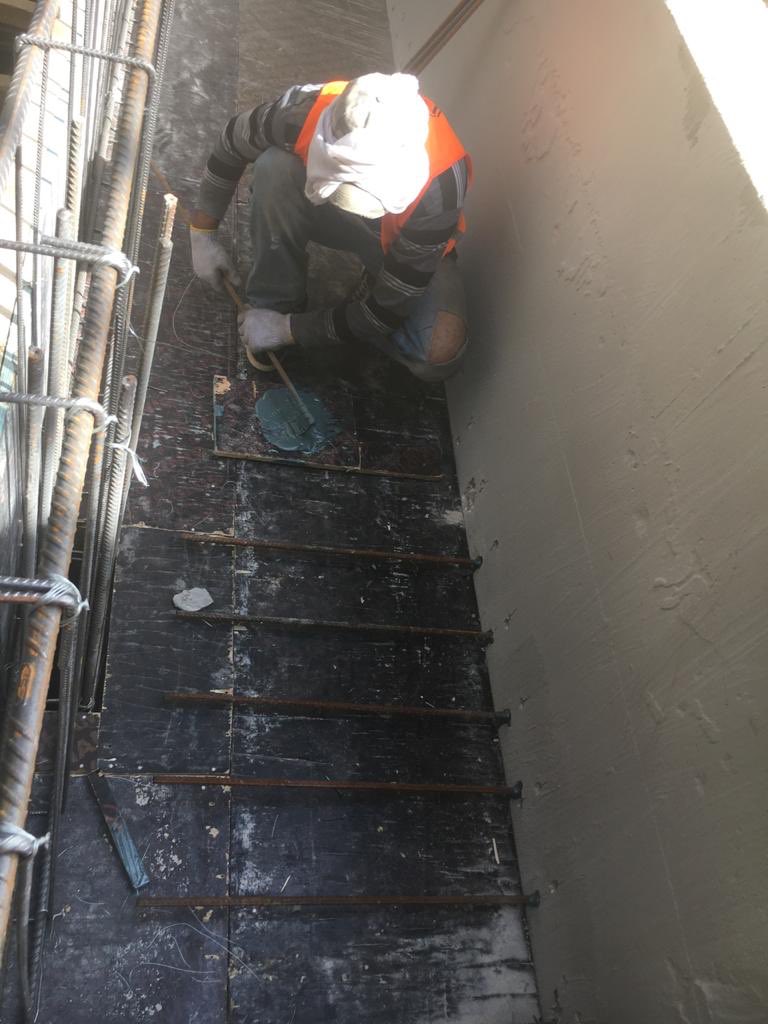

بعد فك الجدران ومعالجتها بالرش المائي 3 مرات يوميا ً لمدة 7 أيام وقص الزراجين الموجودة فيها لتهيئة الجدران لاستكمال أعمال العزل في القبو وأعمال الدفان في الاماكن الضيقة بين سور الجار وجدار القبو واليكم بعض الصور
طريقة قص الزراجين تتم معالجتها بالحفر حولها وإزالتها إلى عمق 3سم في الجدار ويتم دهان مكانها بالقراوت

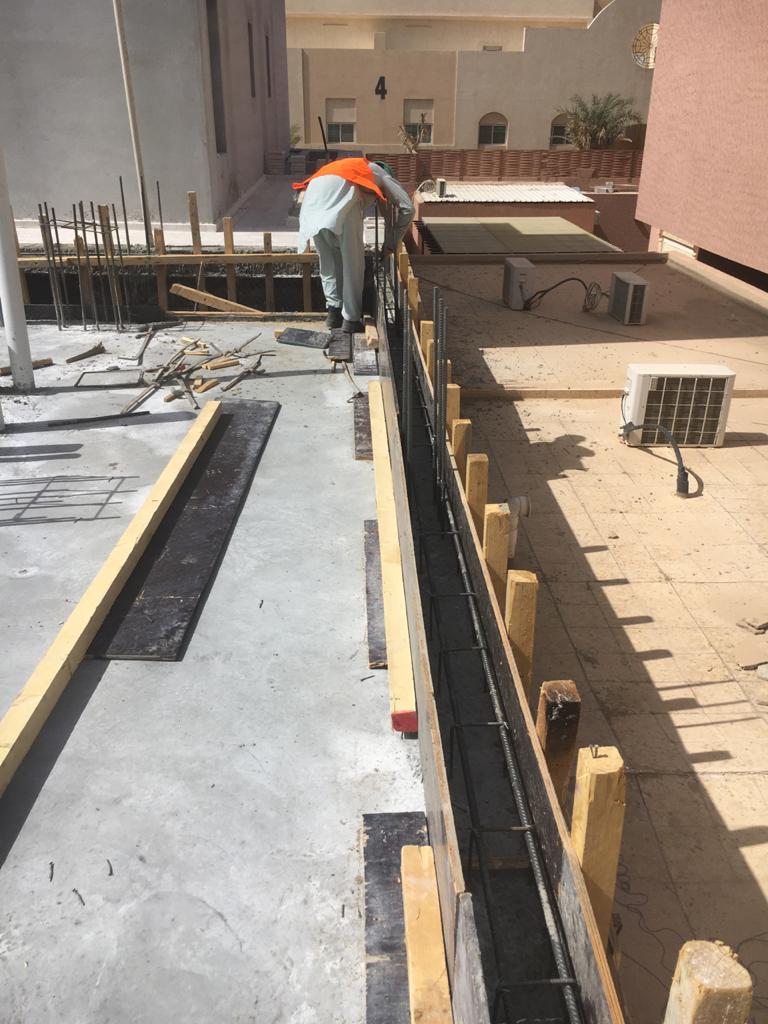

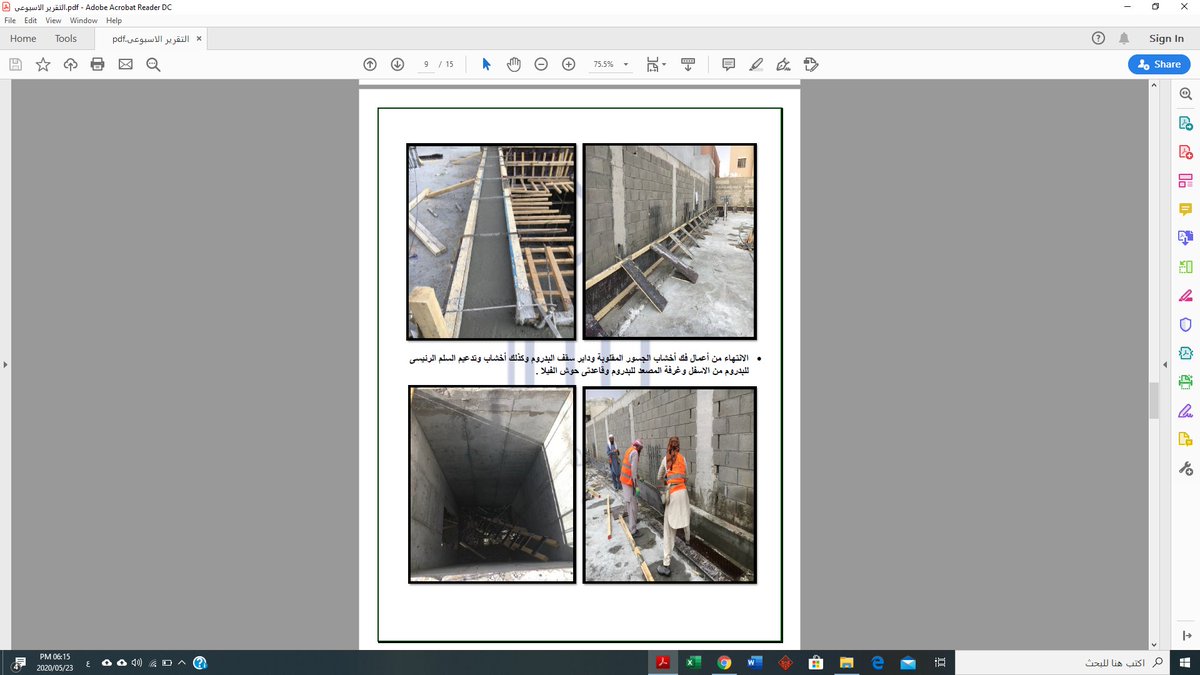

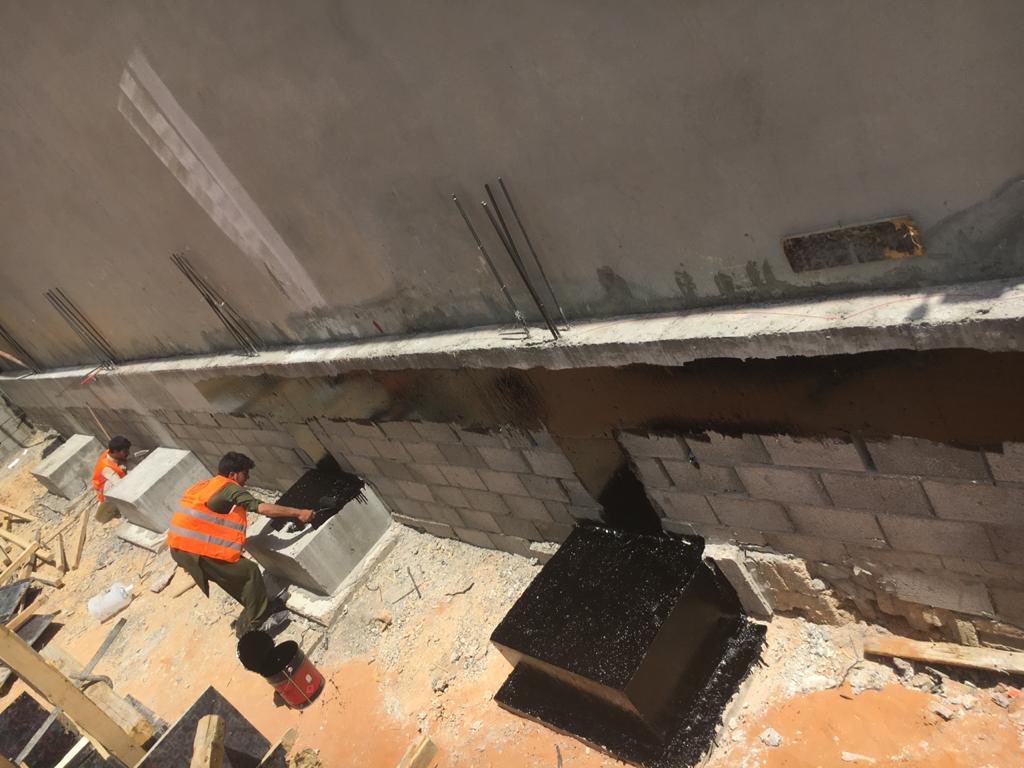

بعد ذلك تم دهان كامل الجدران الخارجية بمادة البرايمر مع الحرص على تغطية كامل الجدران وسد جميع الفراغات

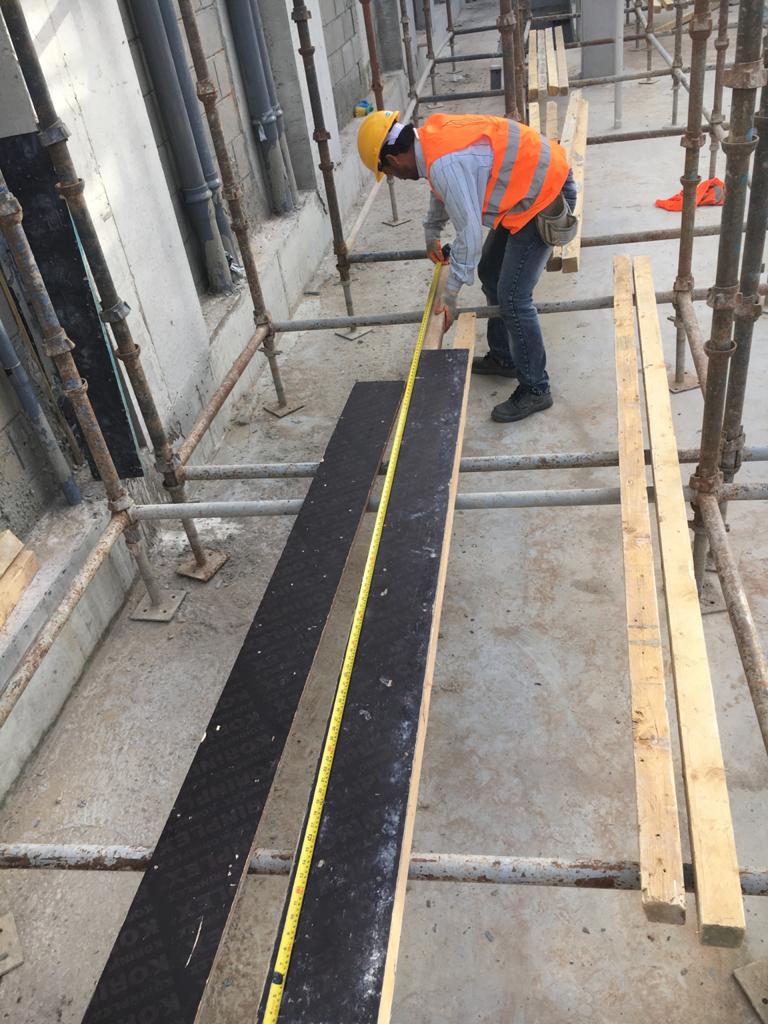

ثم يتم عمل طبقتين رول وتم استخدام نوع ديرما بت 4 مل + طبقة حماية

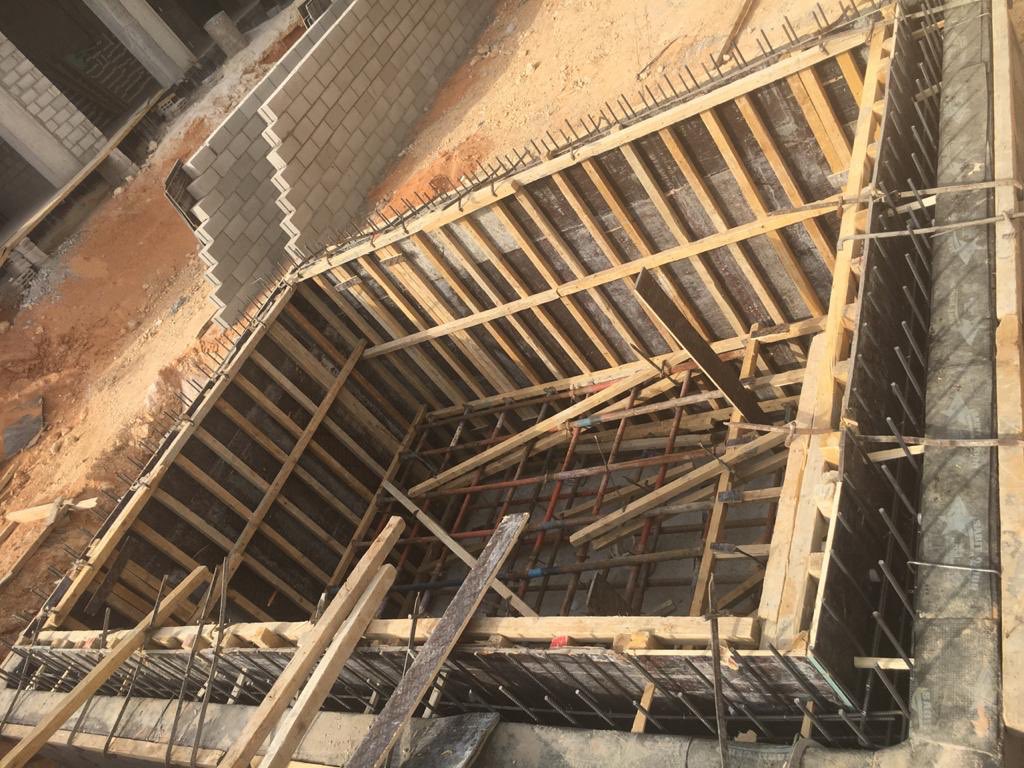

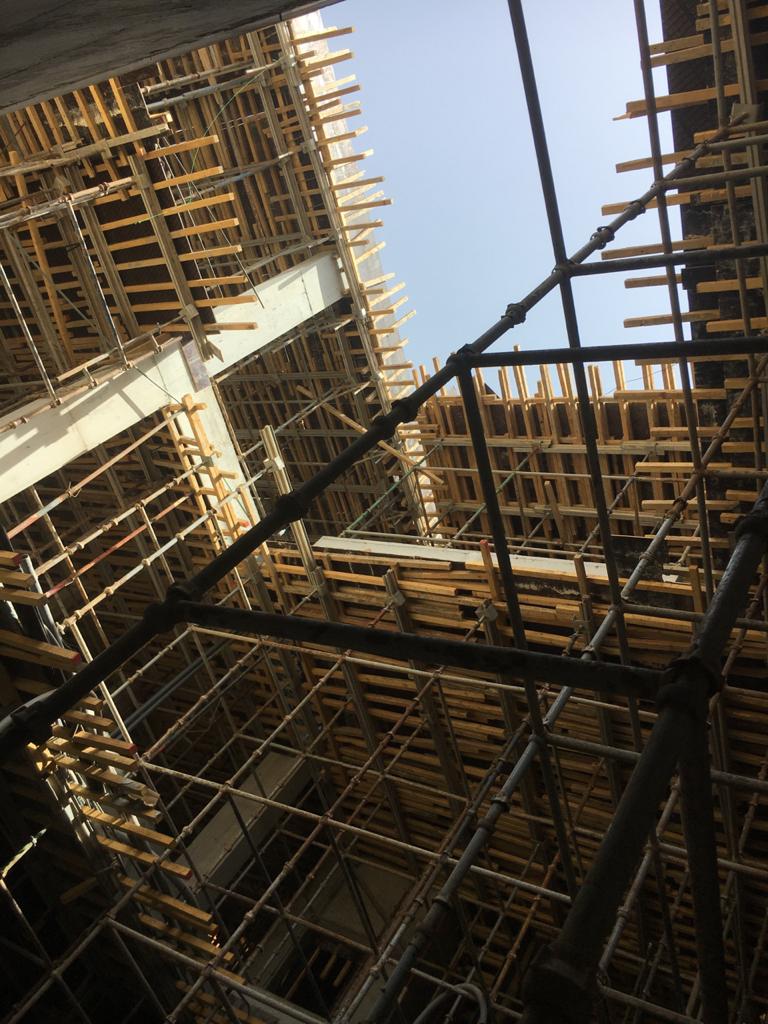

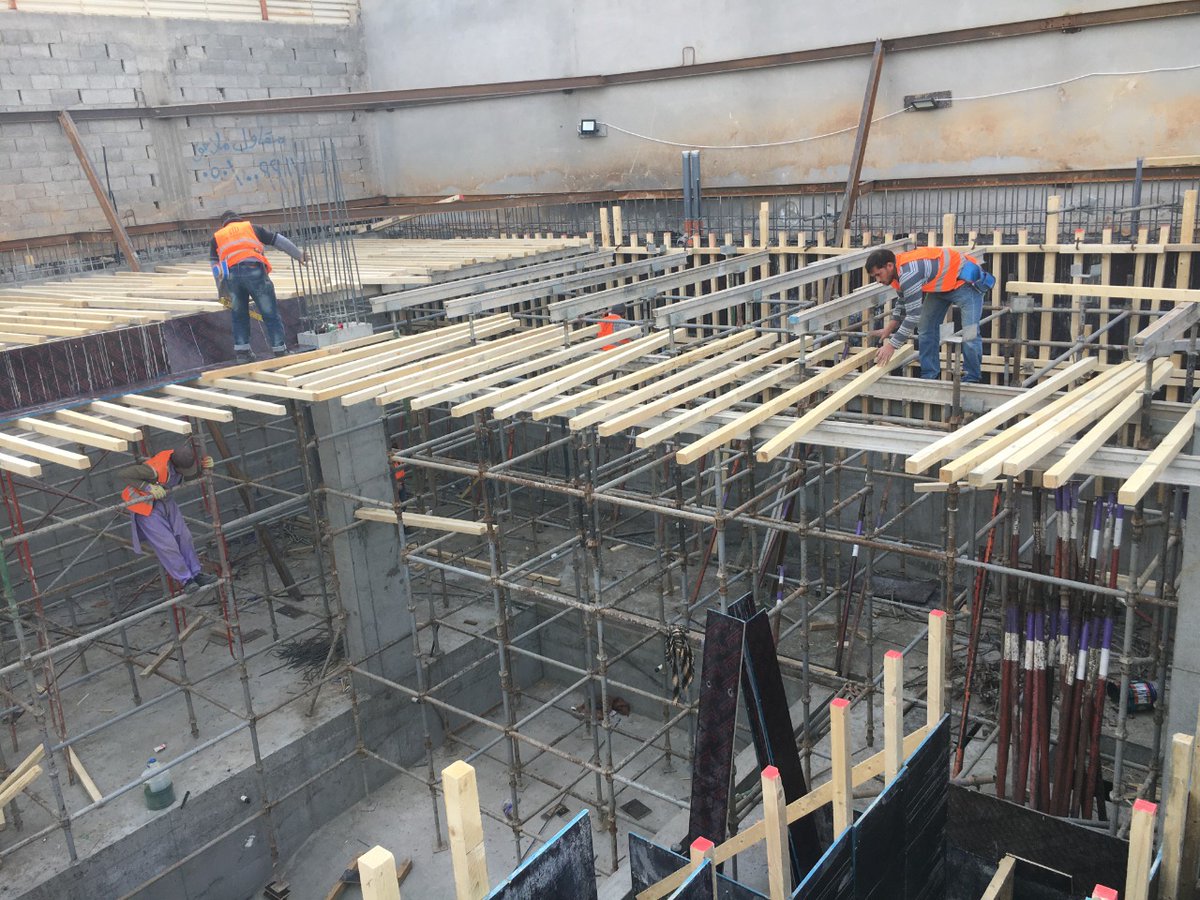

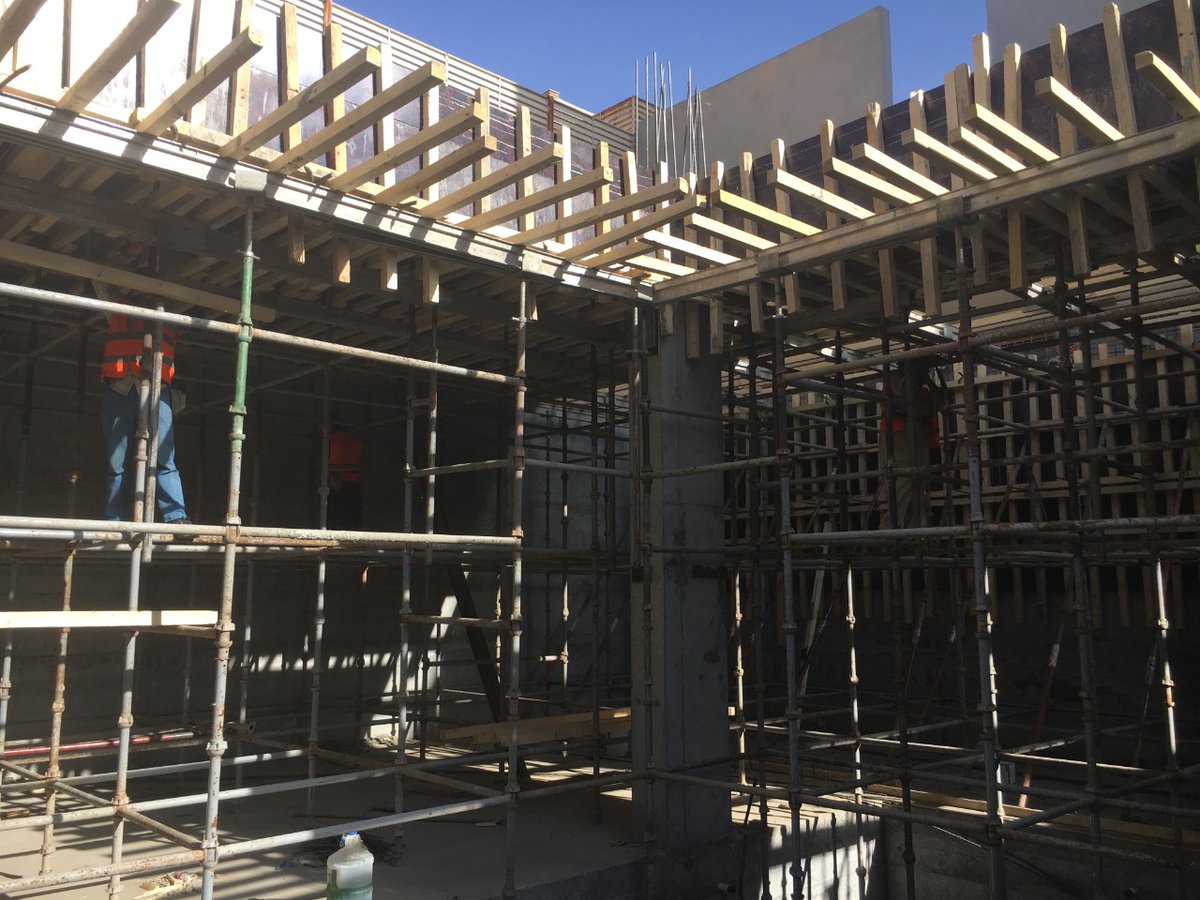

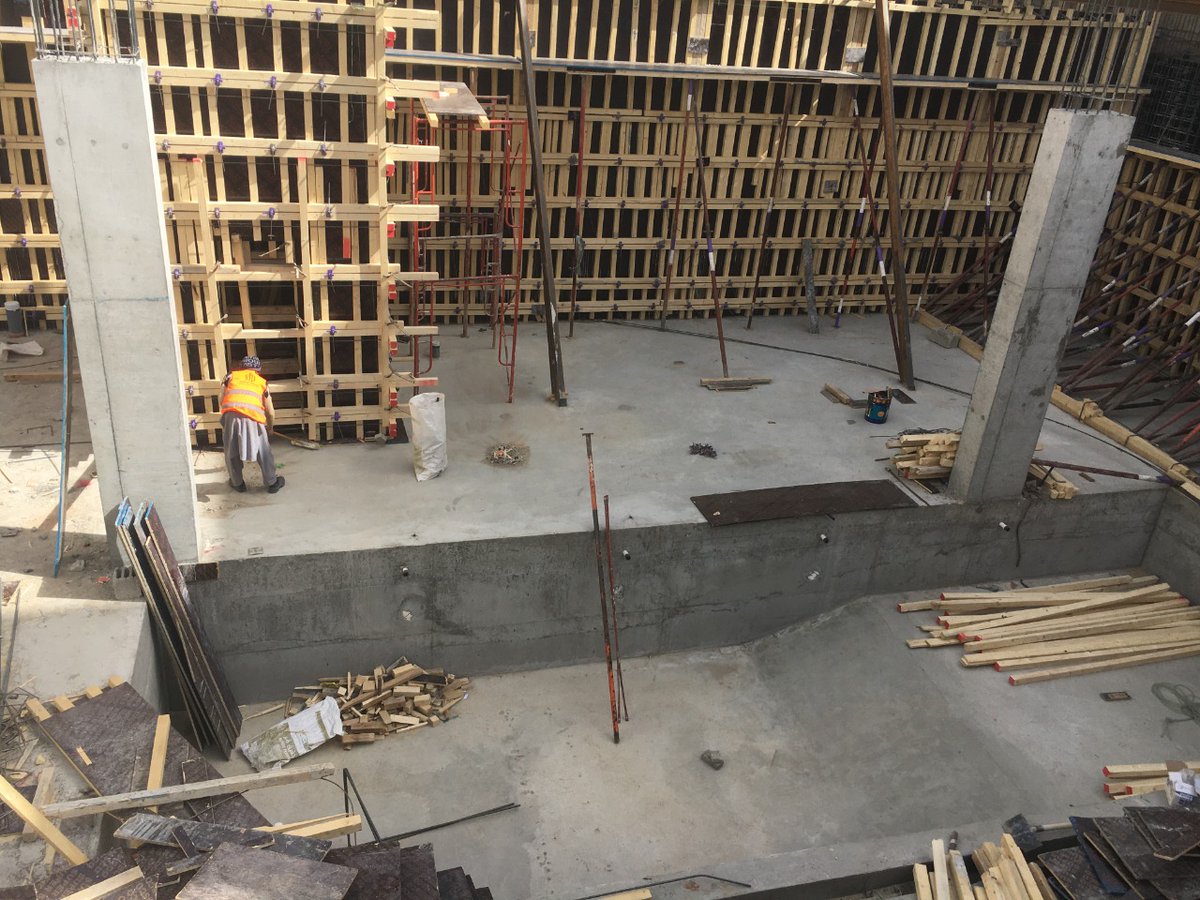

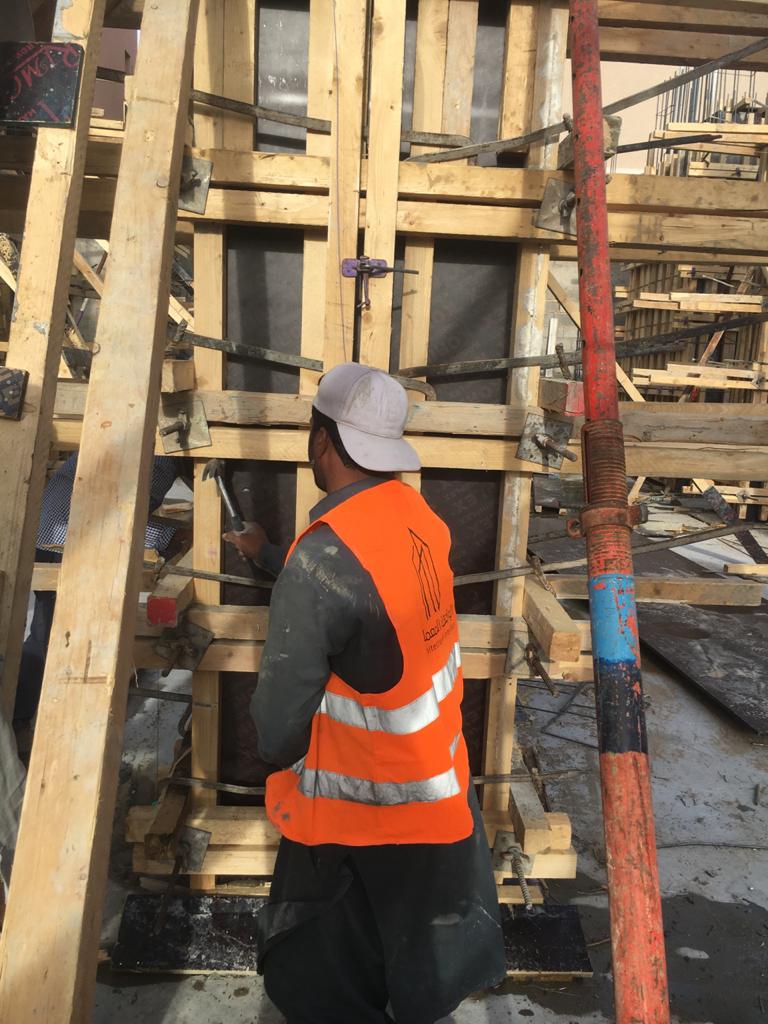

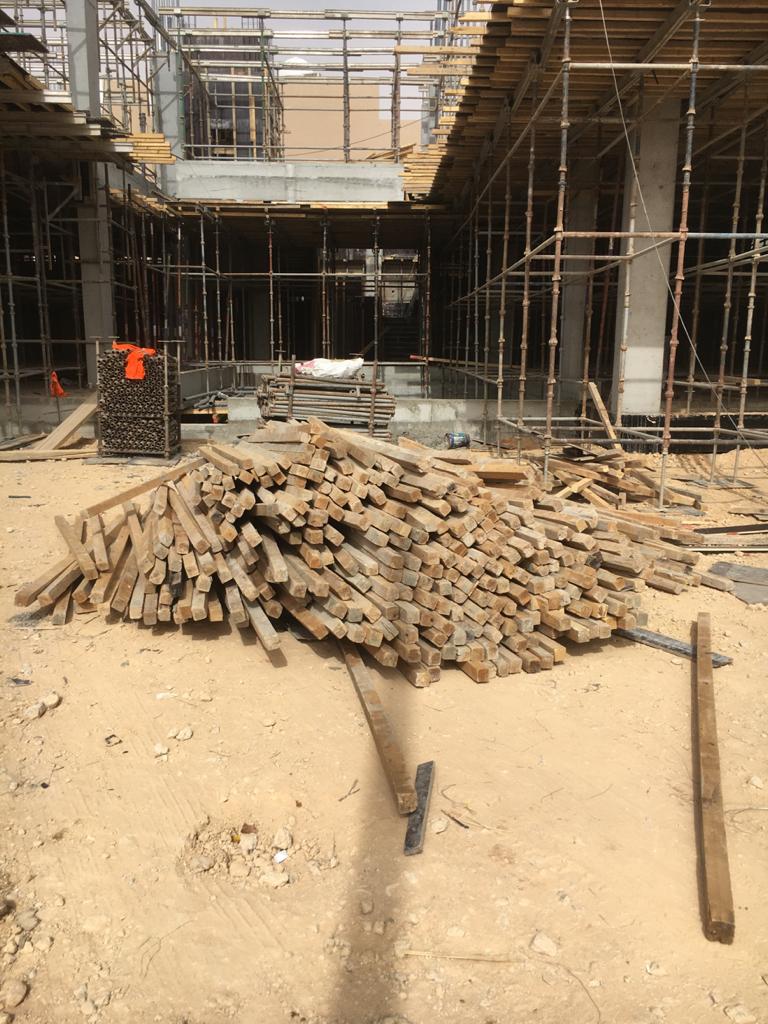

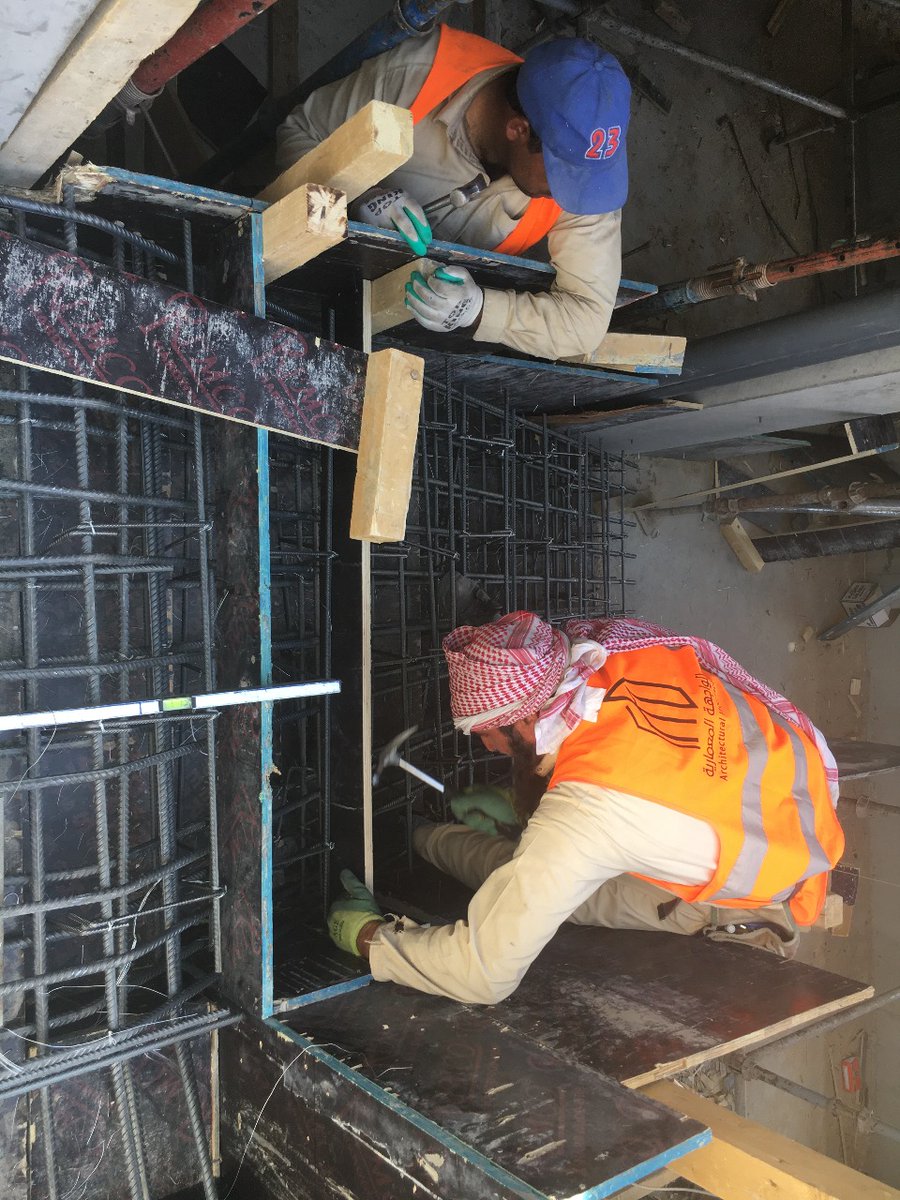

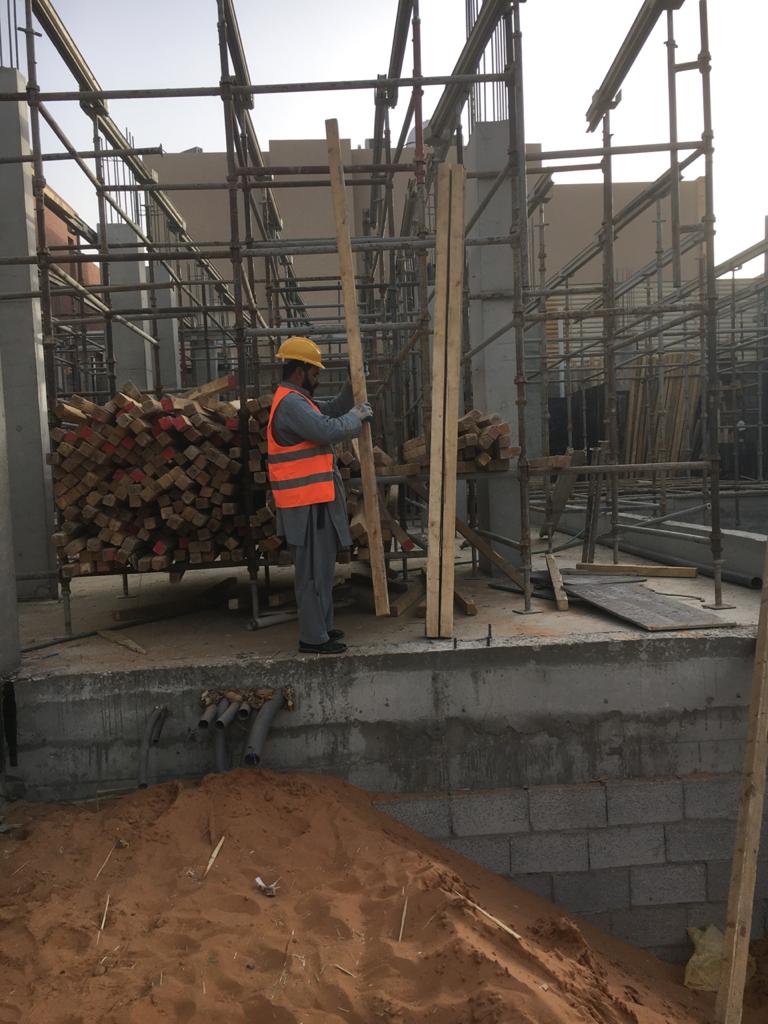

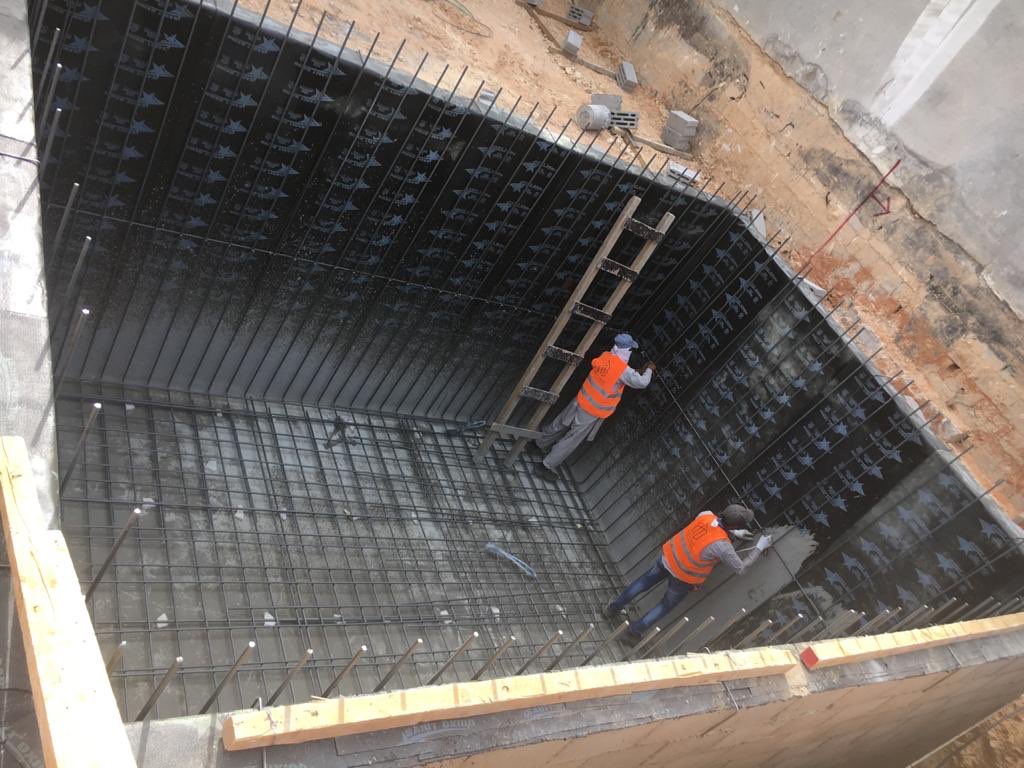

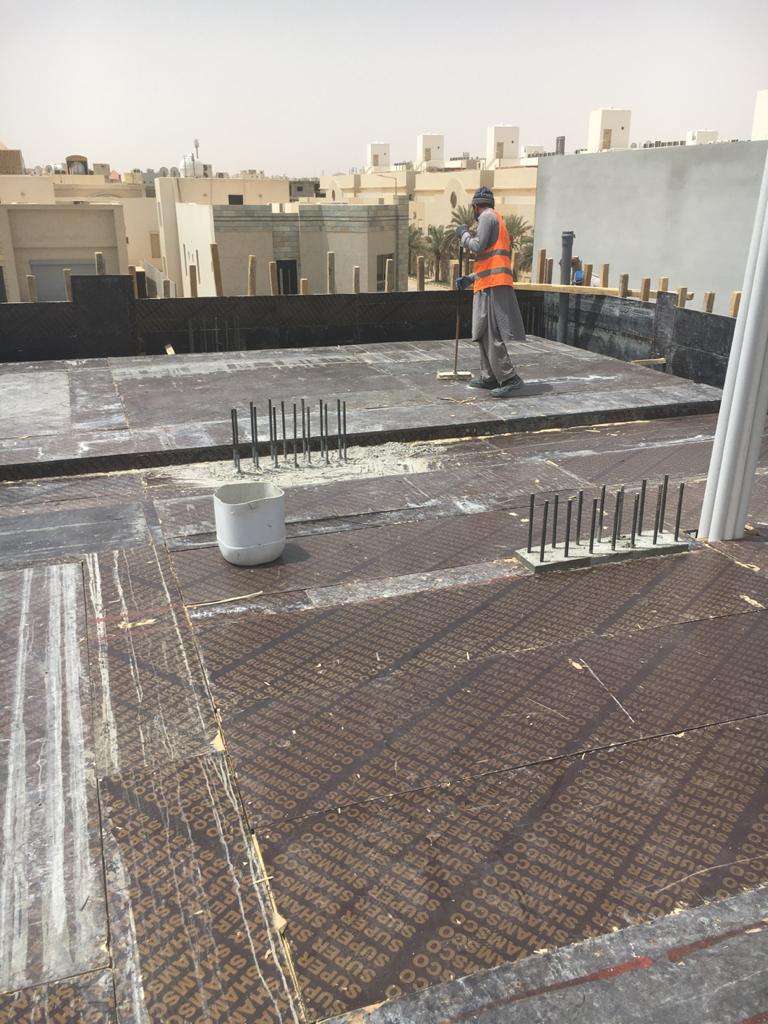

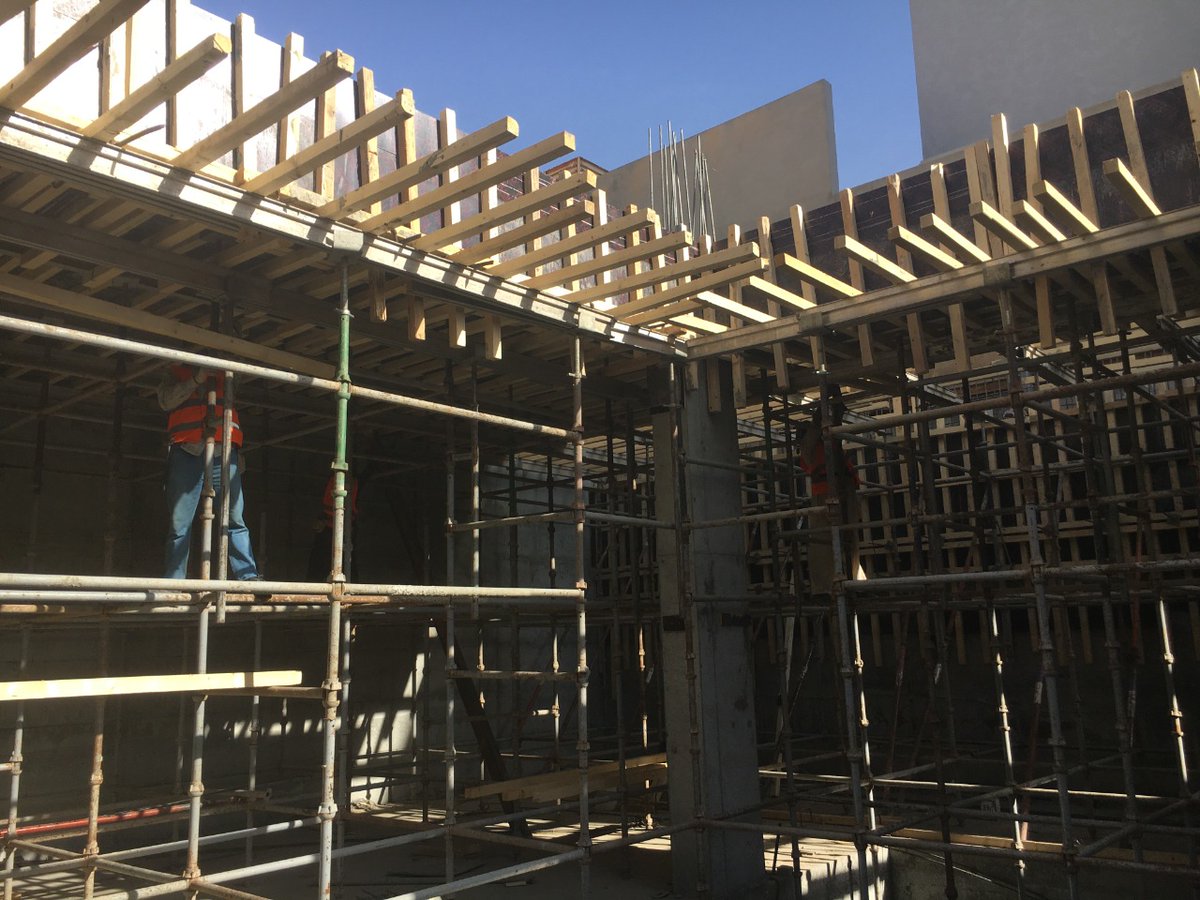

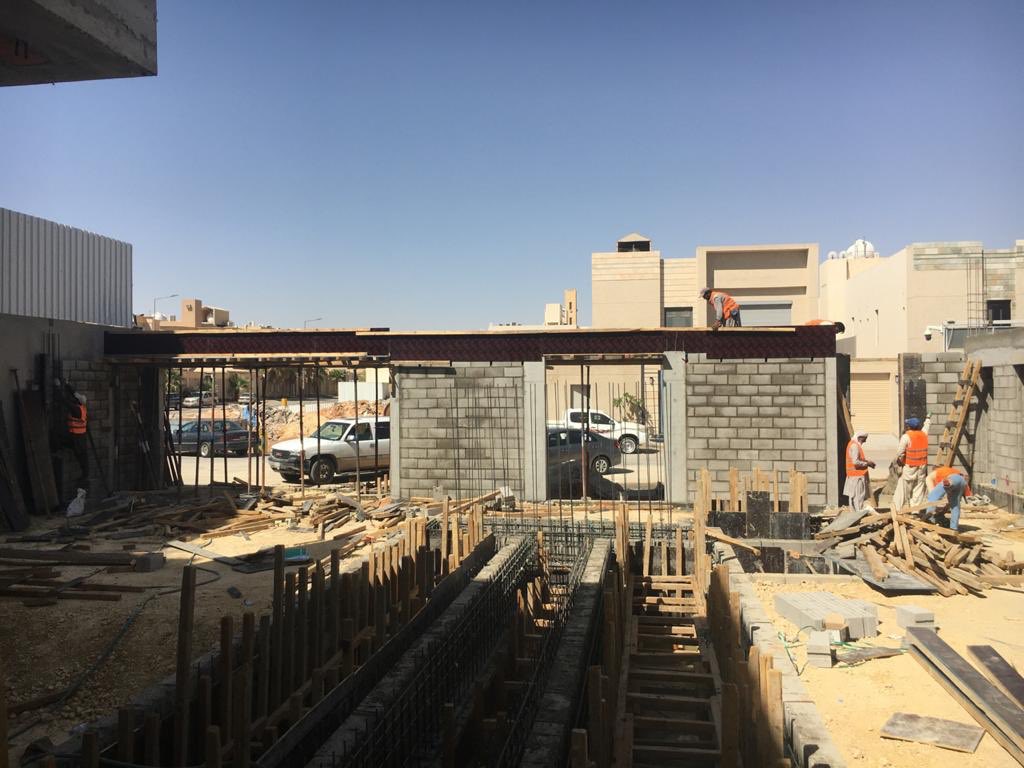

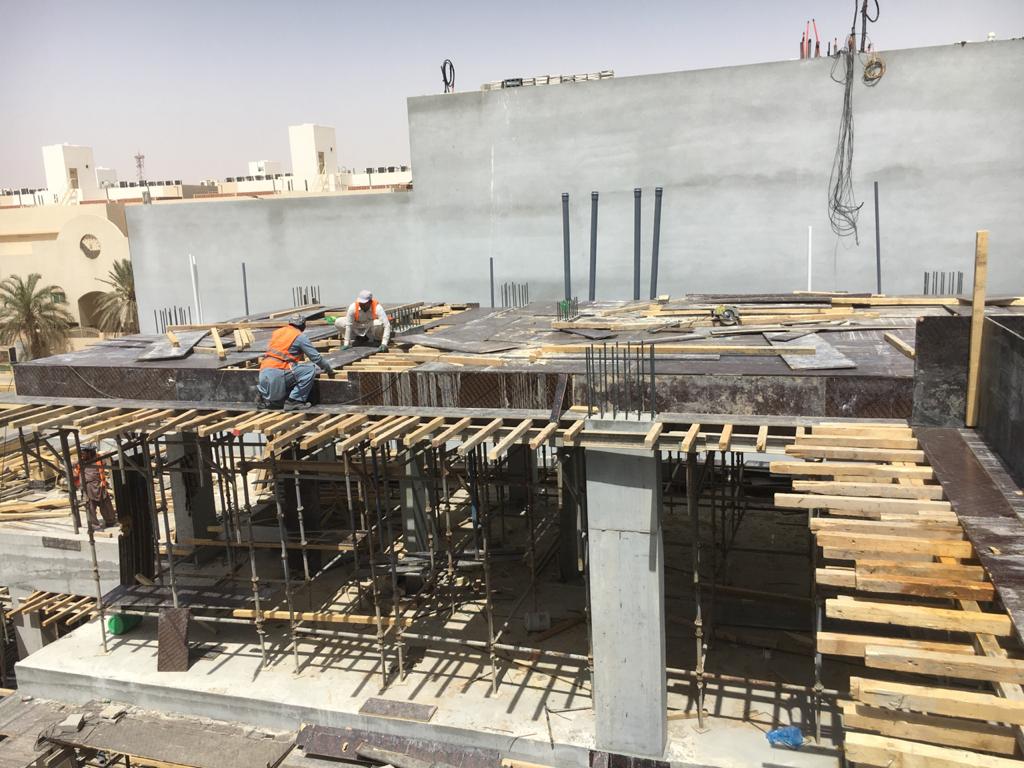

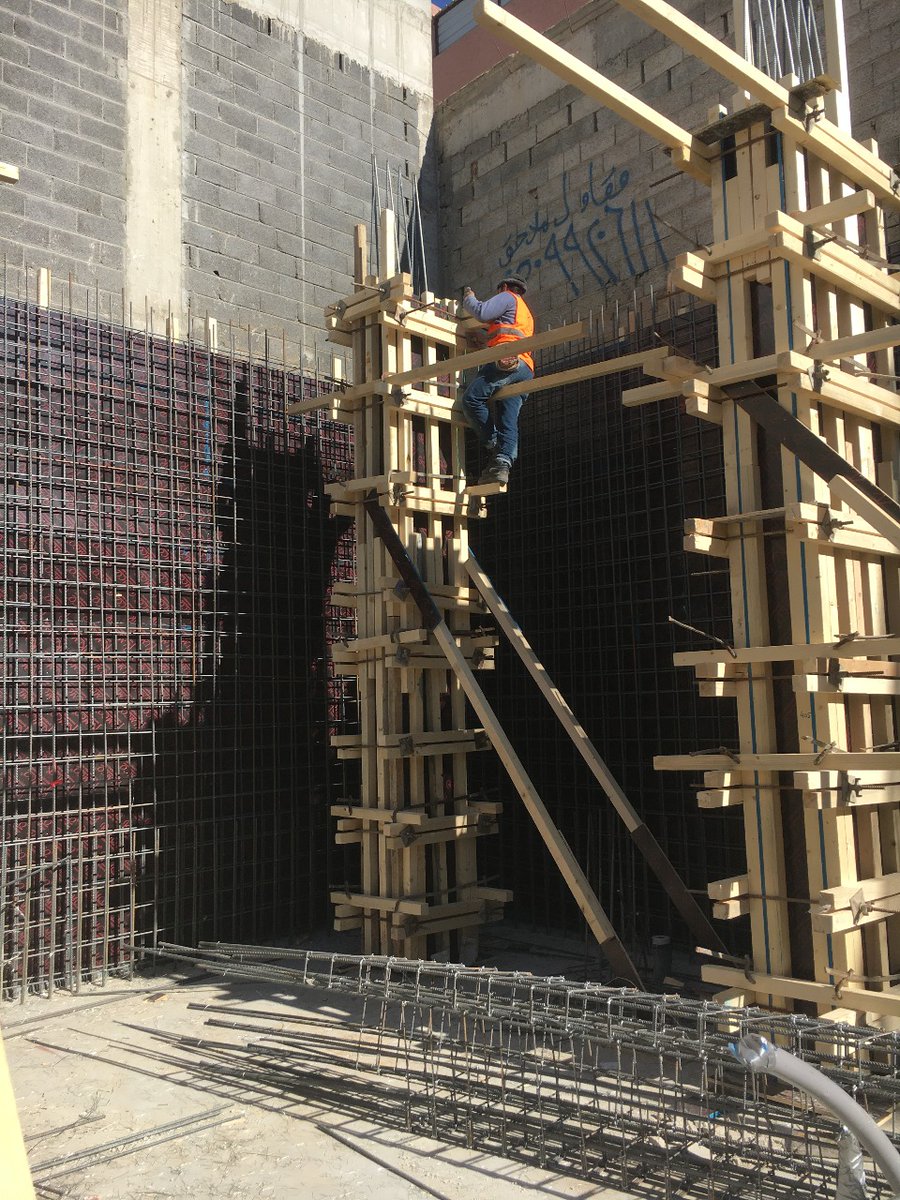

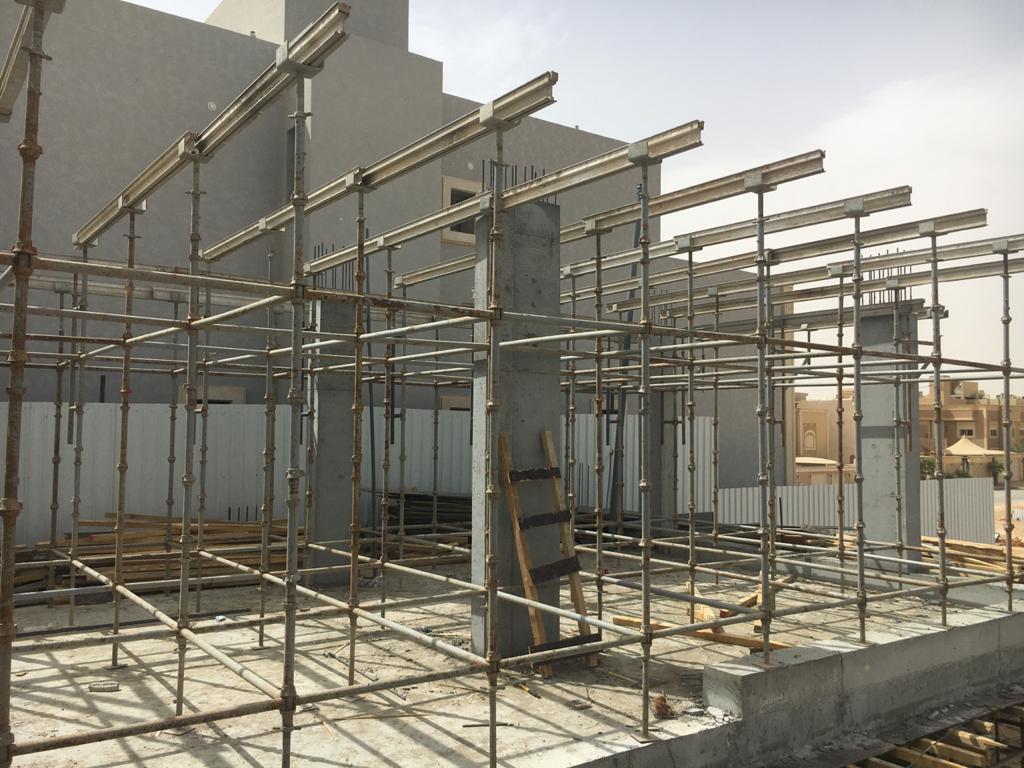

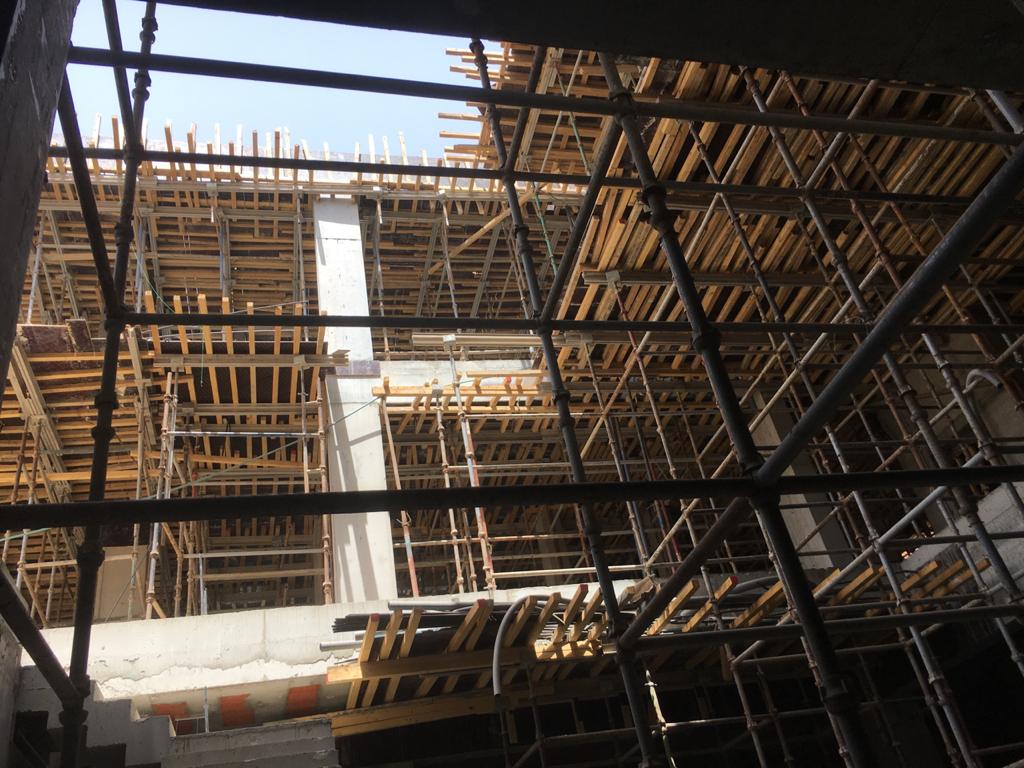

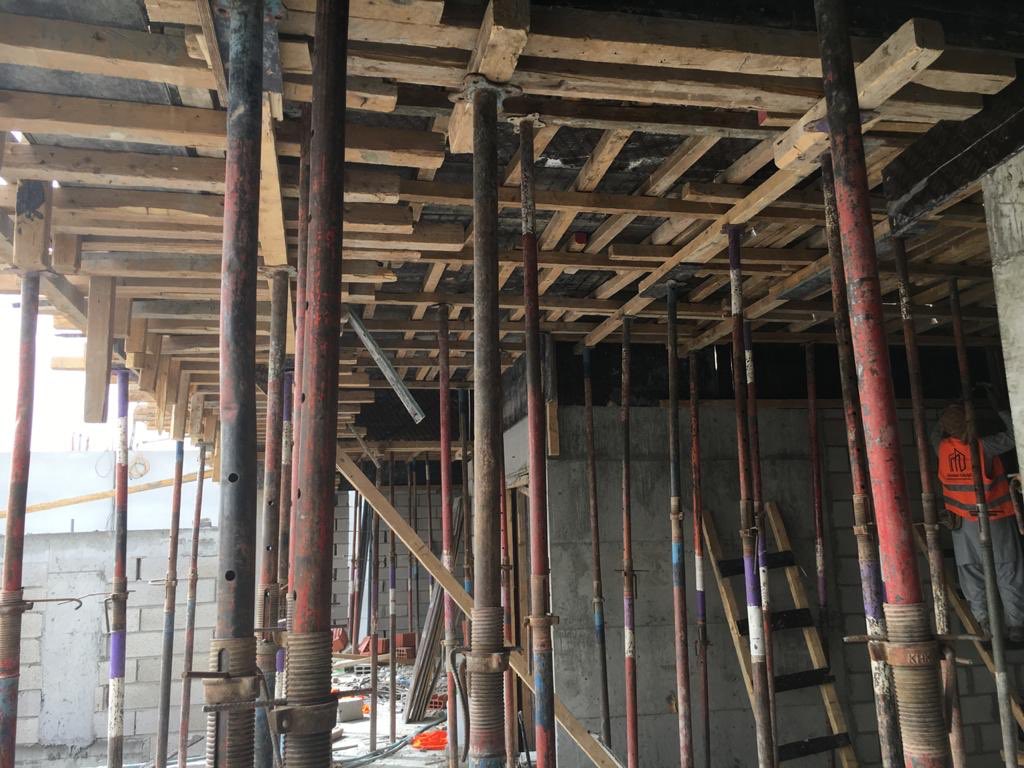

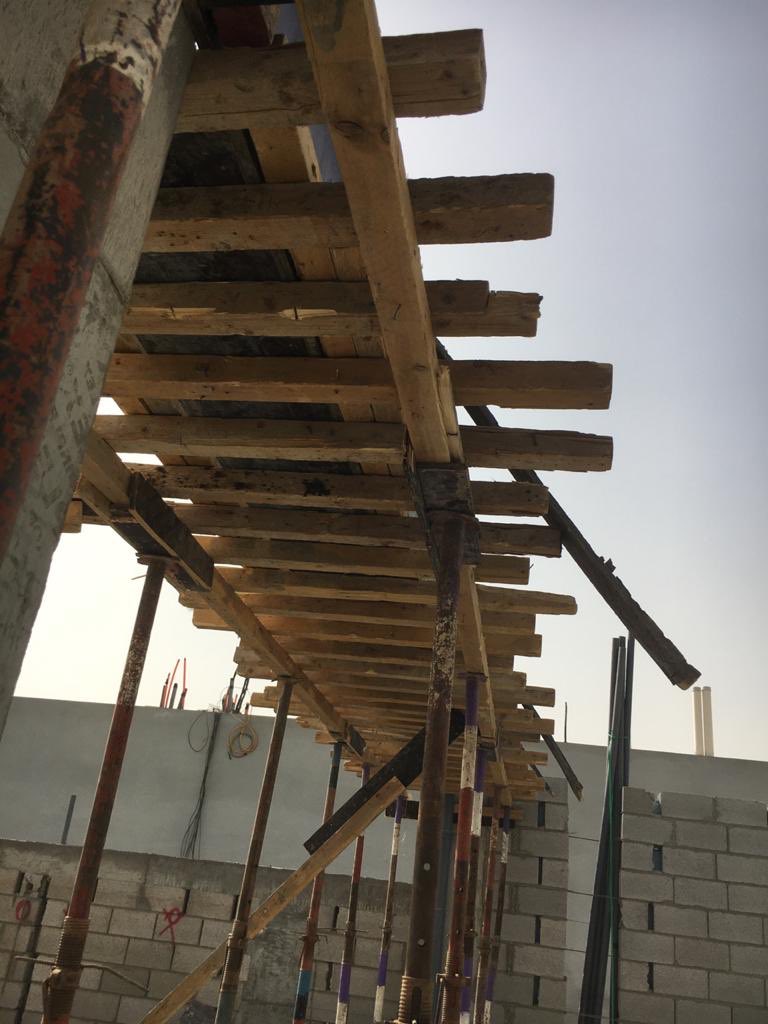

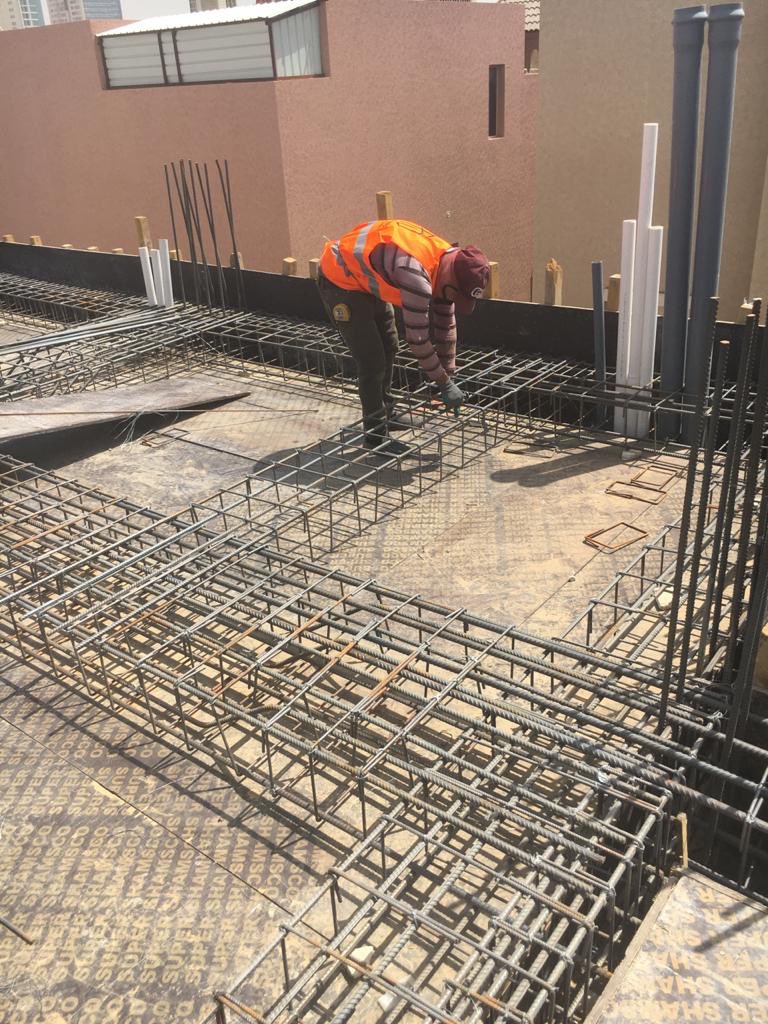

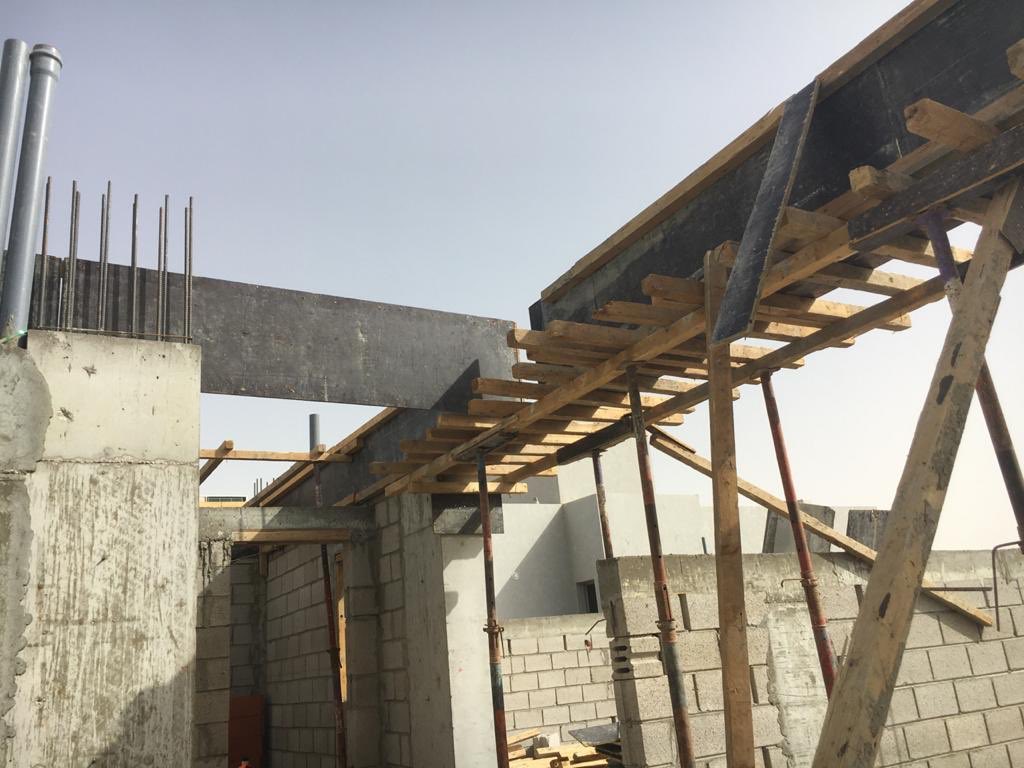

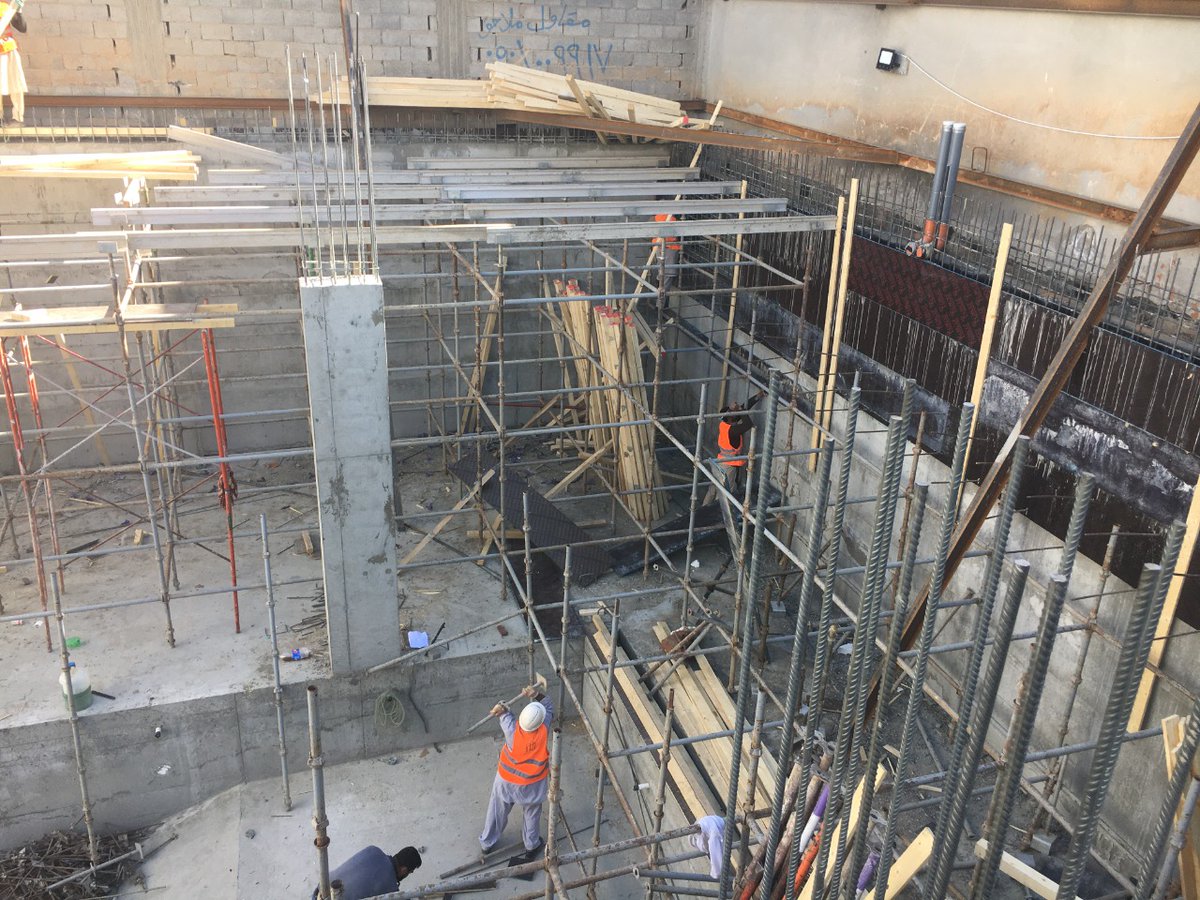

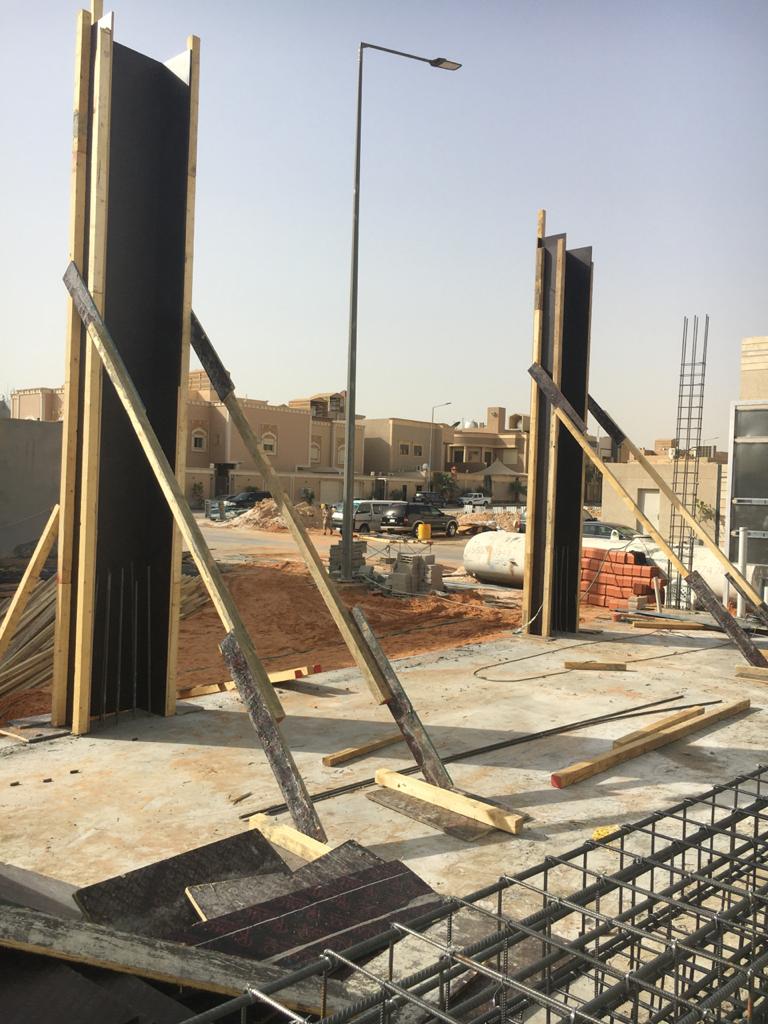

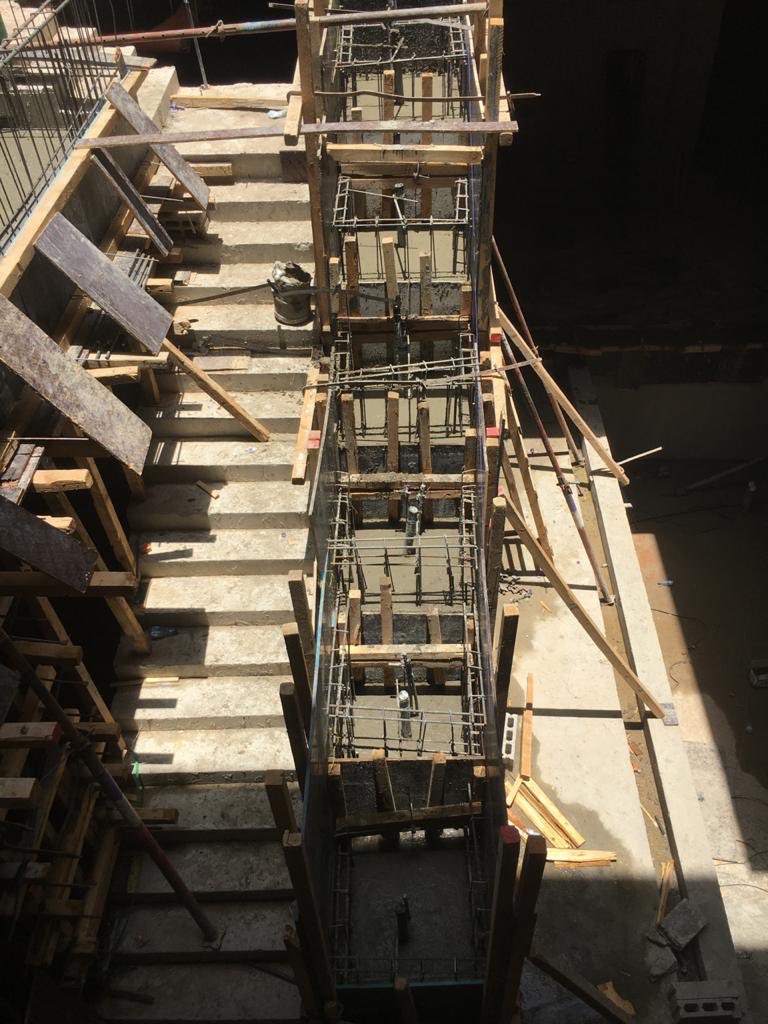

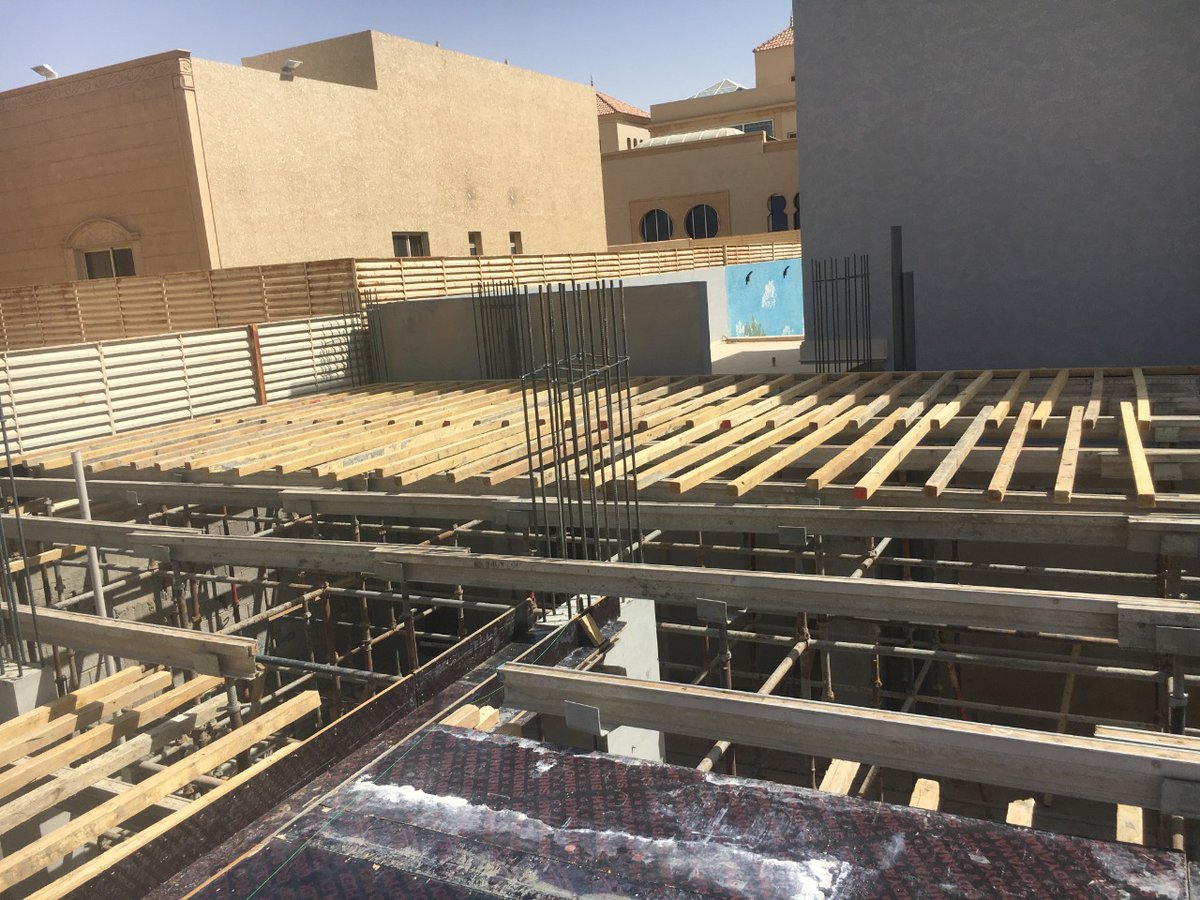

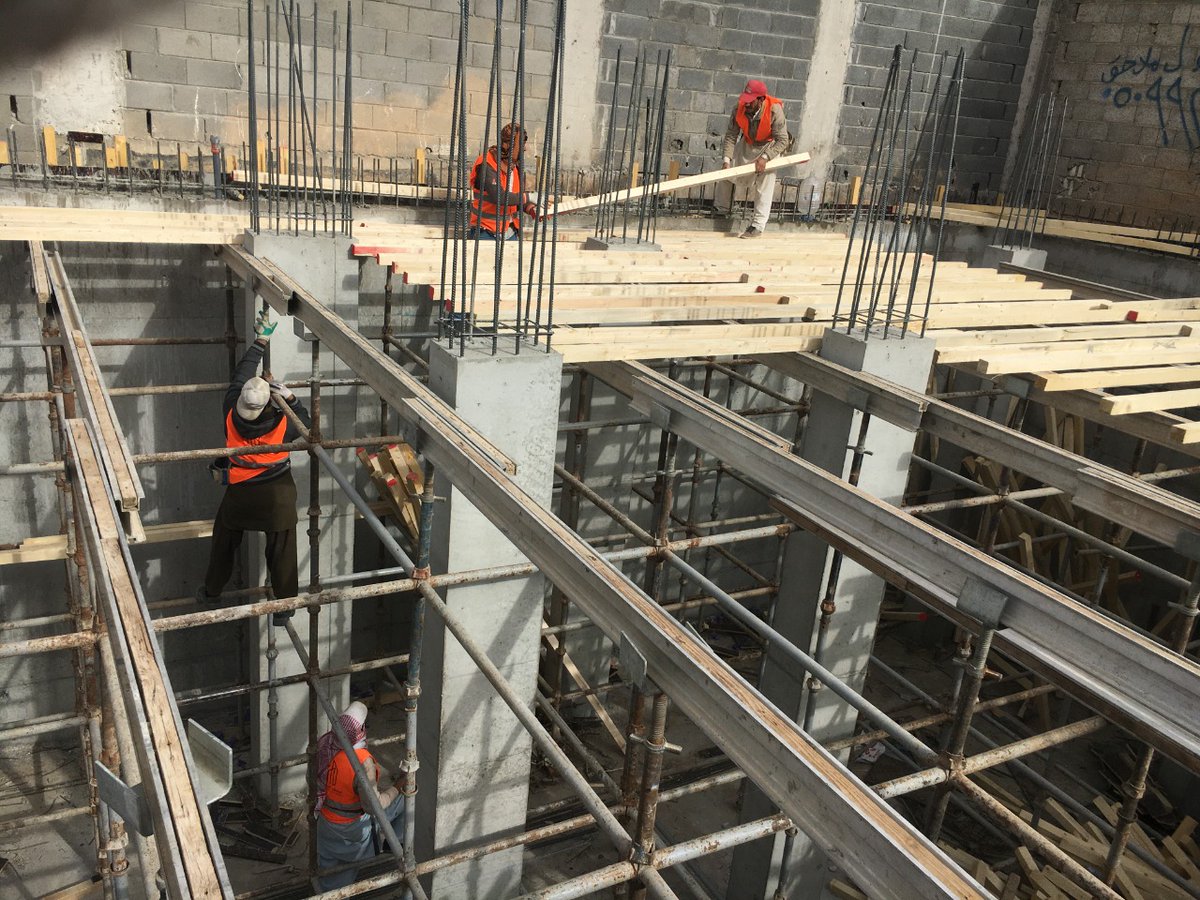

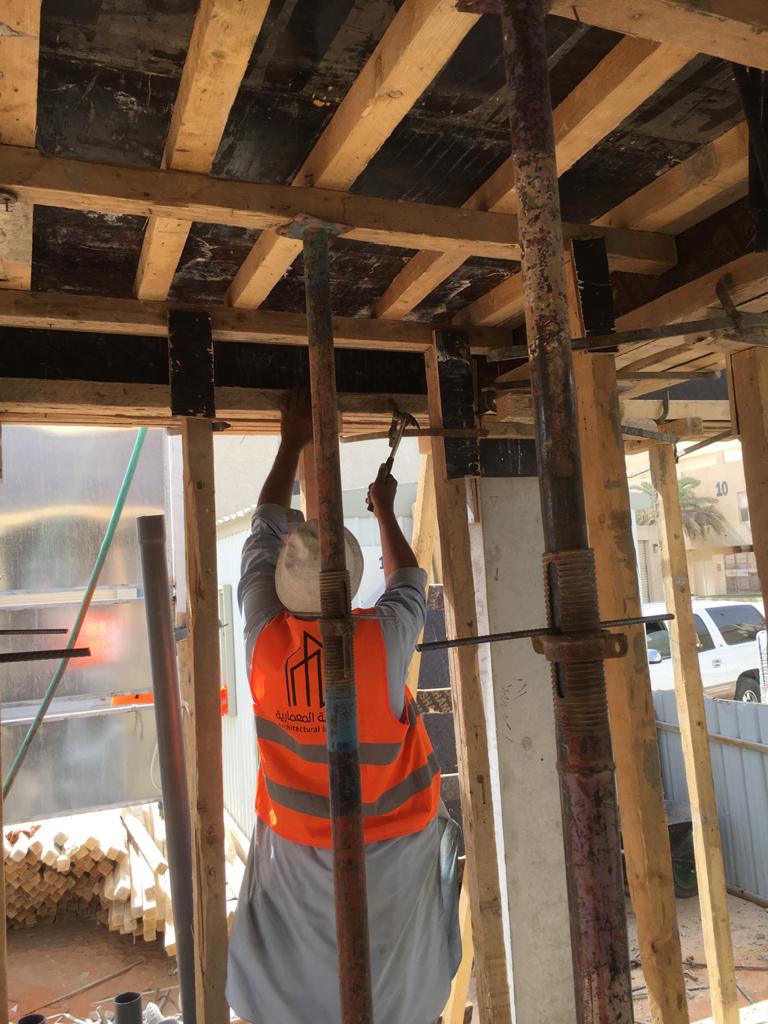

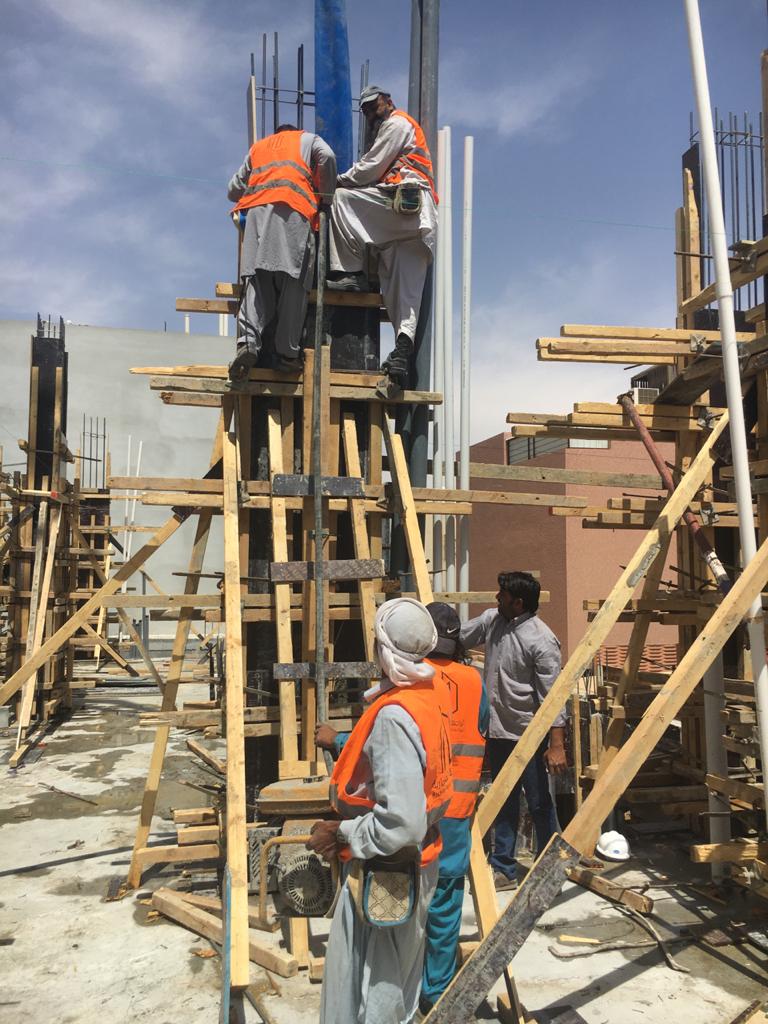

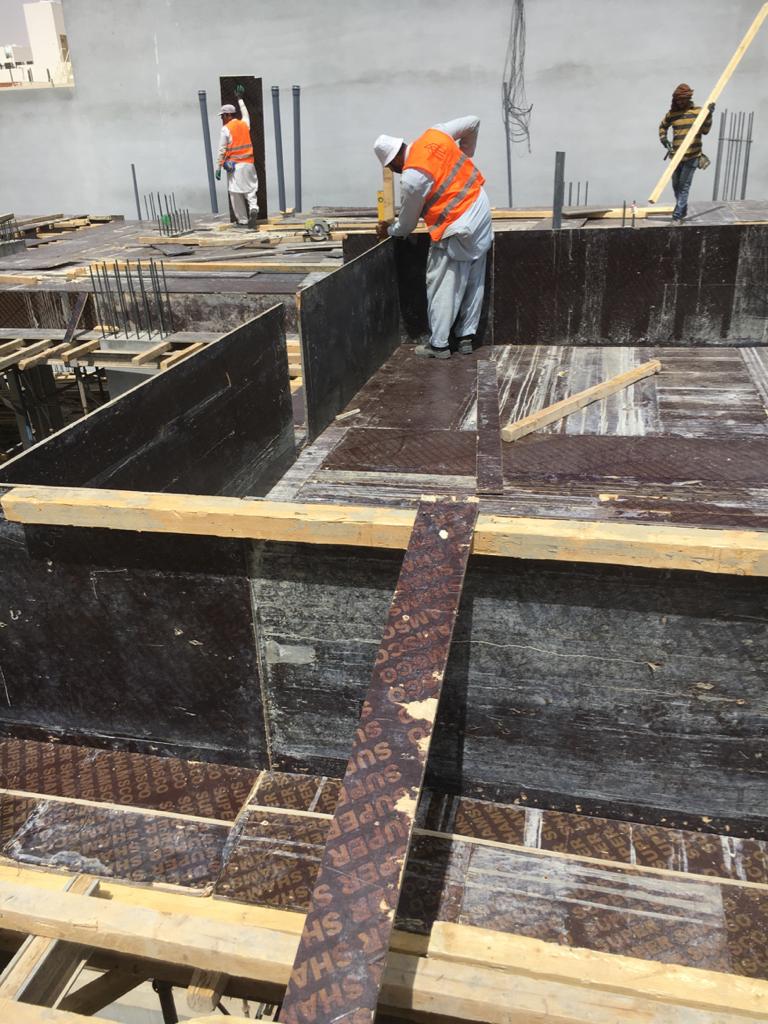

بعد ذلك أبتدينا في أعمال تخشيب سقف القبو وحدادته وابتدينا أولا ً بنصب السقالات المعدنية ولم يتم استخدام الجكات كما يستخدمها بعض المقاولين

والمقصود بالسقالات المعدنية كما هو موضح بالصور أدناه
وبعد نصب الشدة المعدنية أو السقالات المعدنيه ( اختلفت المسميات والمعنى واحد )
ابتدينا في أعمال تخشيب سقف القبو

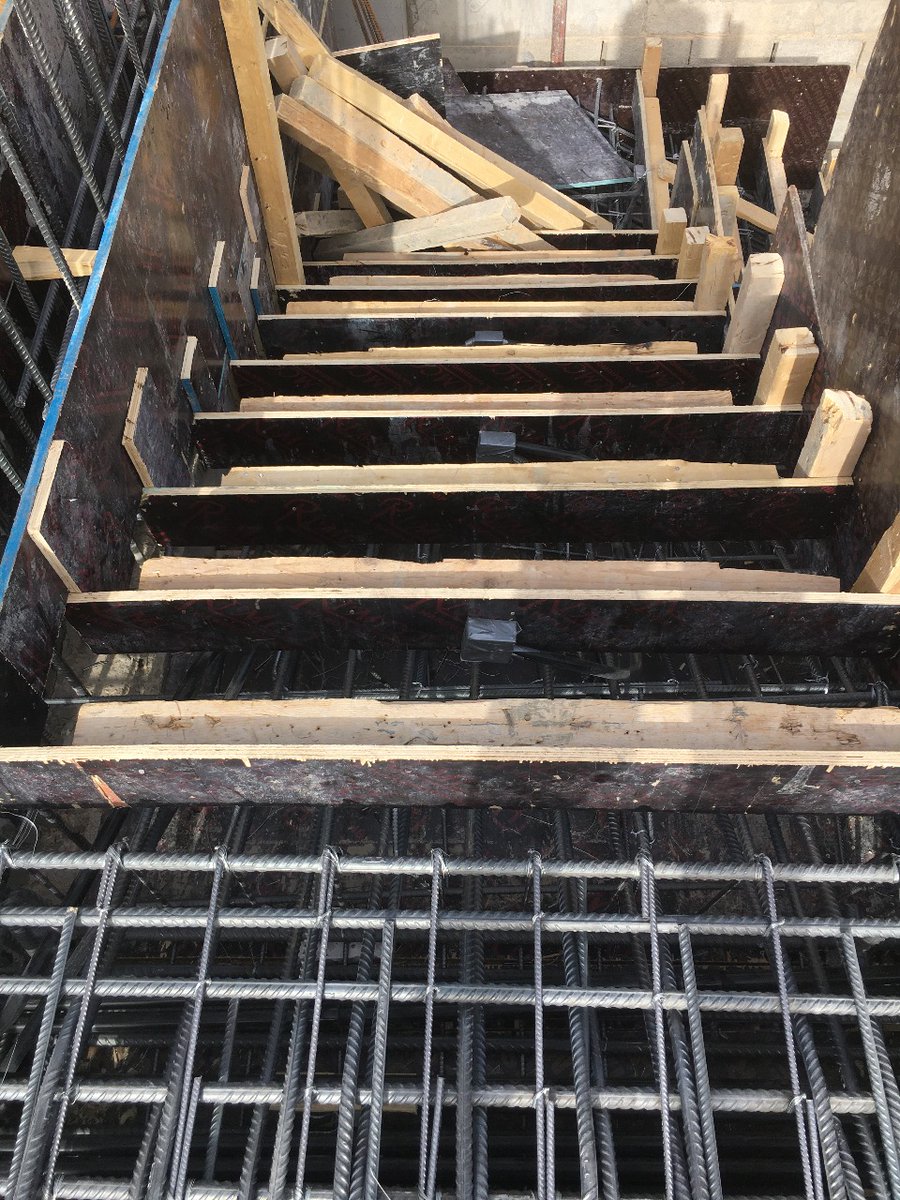

بعد ذلك تم تخشيب الدرج المؤدي إلى القبو وتم عمله بطريقة إحترافية والمعروف انشائيا ً بمصطلح درج المنشار الذي هو عبارة عن دعسات متعاكسة كما هو موضح بالصور
المصمم اهتم بتفاصيل القبو من خلال خلق جلسات رائعة على المسبح وسيتم العمل على تنفيذها بكامل تفاصيلها بأذن الله حسب الأصول الفنية والمواصفات الهندسية
سيتم تنفيذ الأحواض لاحقا ً قبل انتهاء مرحلة العظم والبدء في مرحلة التشطيبات
شكرا @Abdulelah0_0 أسرتني بهذه الروعة في هذا المكان
بعد ما انتهينا من سقف القبو في نقطة مهمة حاب أنوه عنها أجبرنا عليها خلال تنفيذها للمشروع وهي الابتعاد عن الجيران المجاورين في القبو بمسافة 50 سم مع كل اتجاه كما هو واضح لكم في الصور

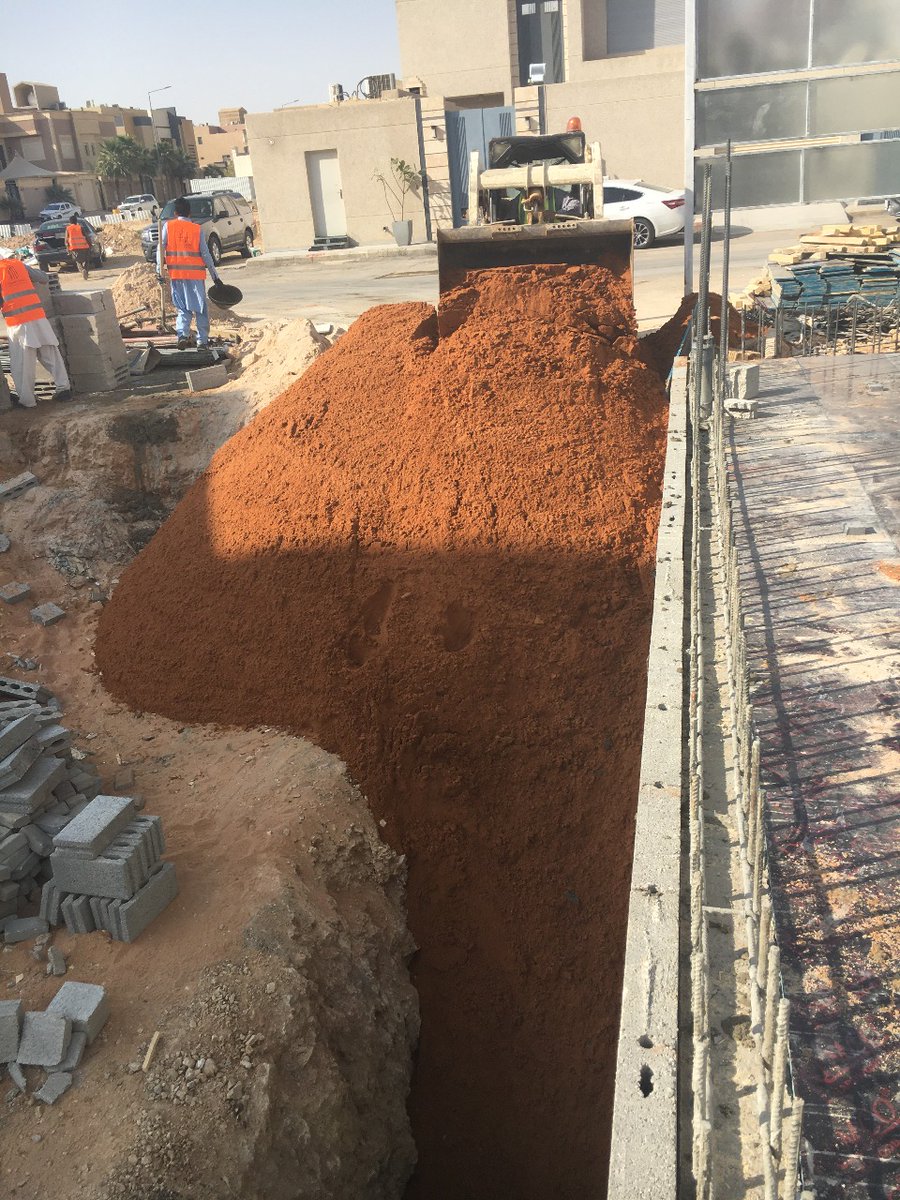

وهذه المناطق يلزم لها دفان رمل أحمر

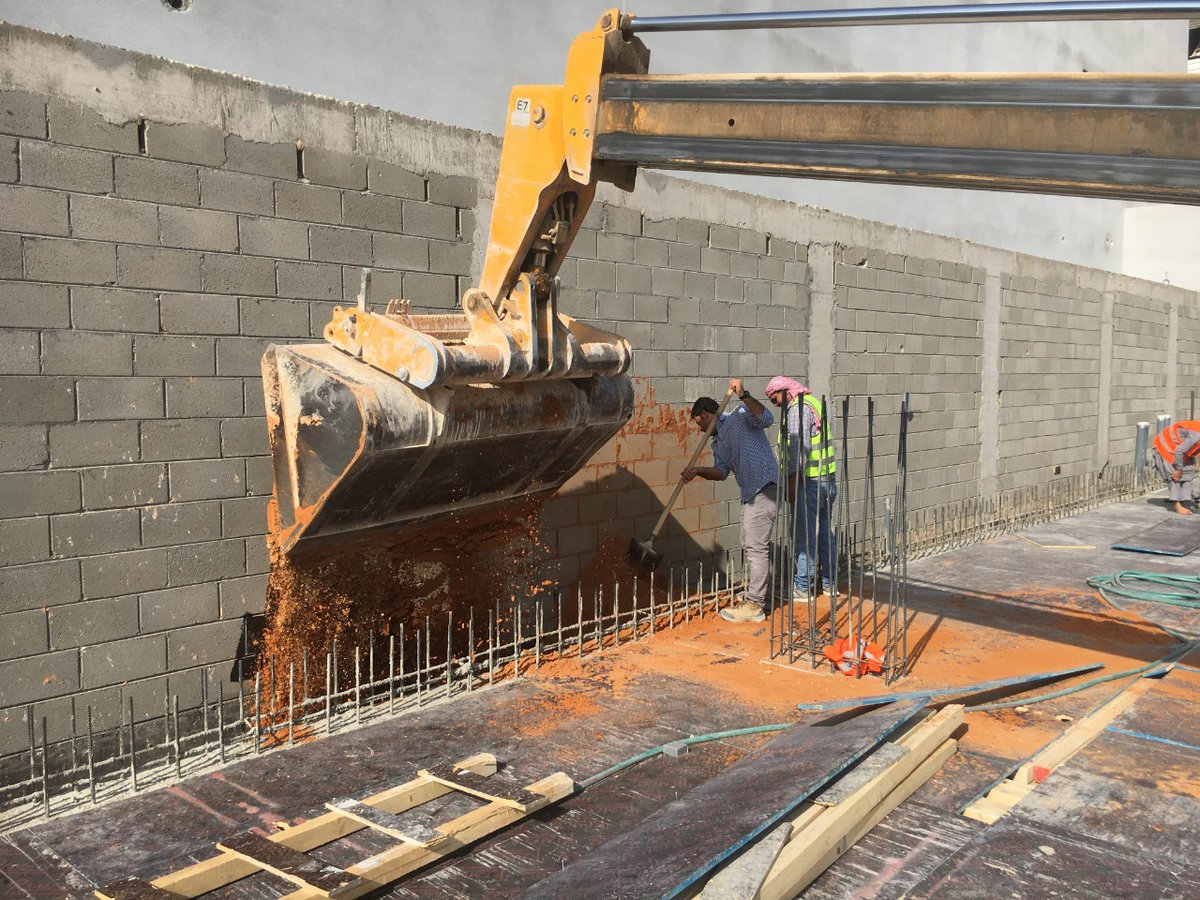

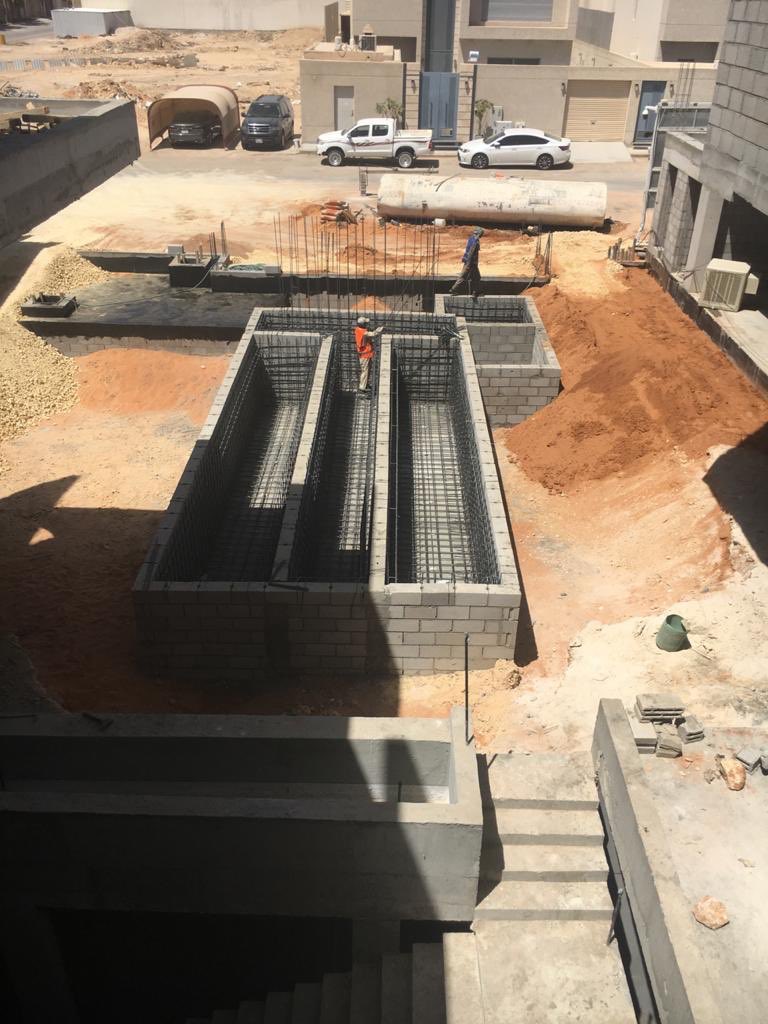

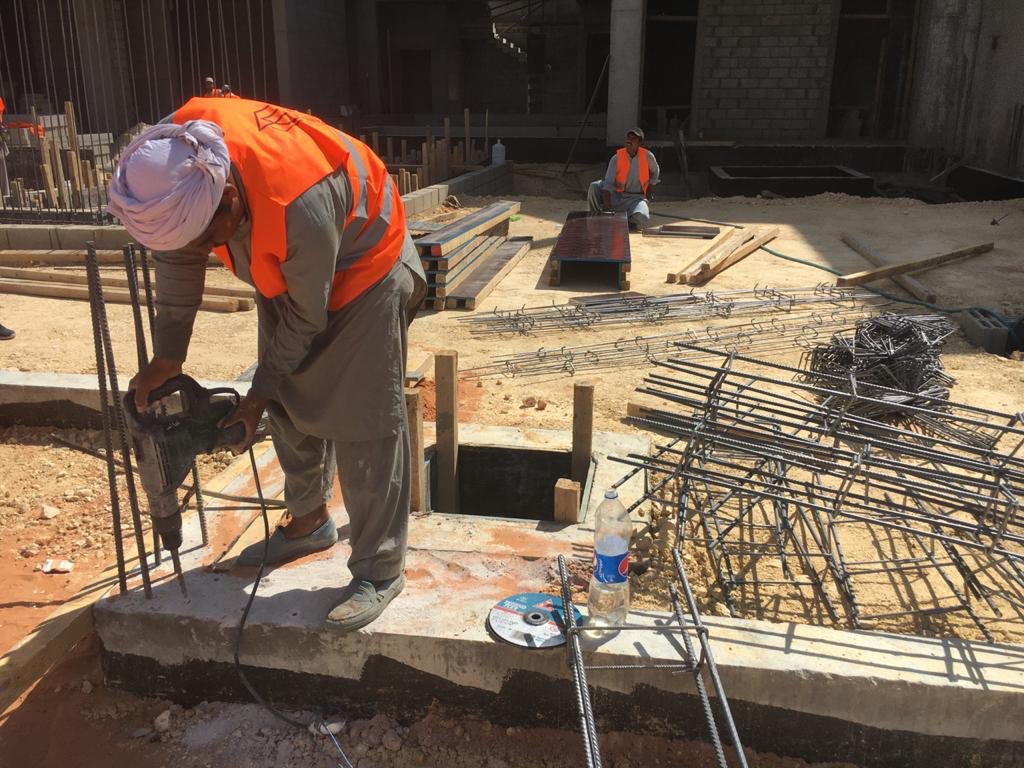

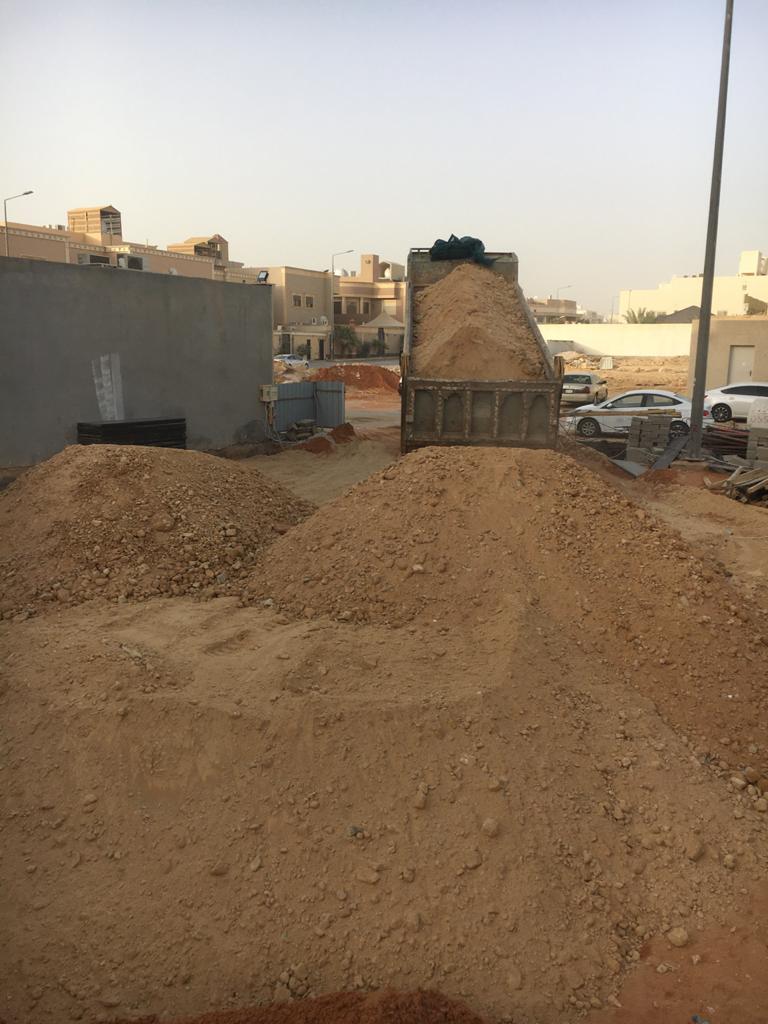

قبل الدفان بالرمل الاحمر تم تعبئة المكان الضيق بصبة خرسانية بارتفاع 1.5م لتسهيل أعمال عزل الجدار منعا ً للرطوبة مستقبلاً

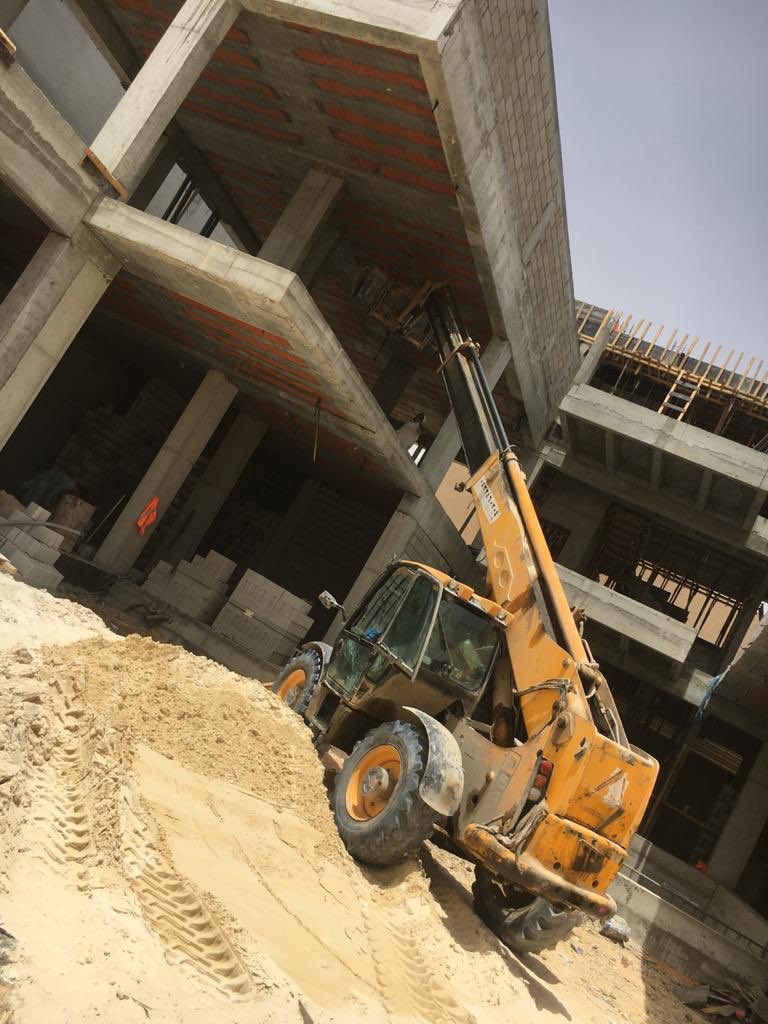

وبعد ذلك تم الدفان بدقة عاليه لضيق المكان وعدم استطاعة المعدات للدخول إلى كامل الموقع والحمد لله أتممناها بدقة عاليه ولكن استغرقت منا بعض الوقت

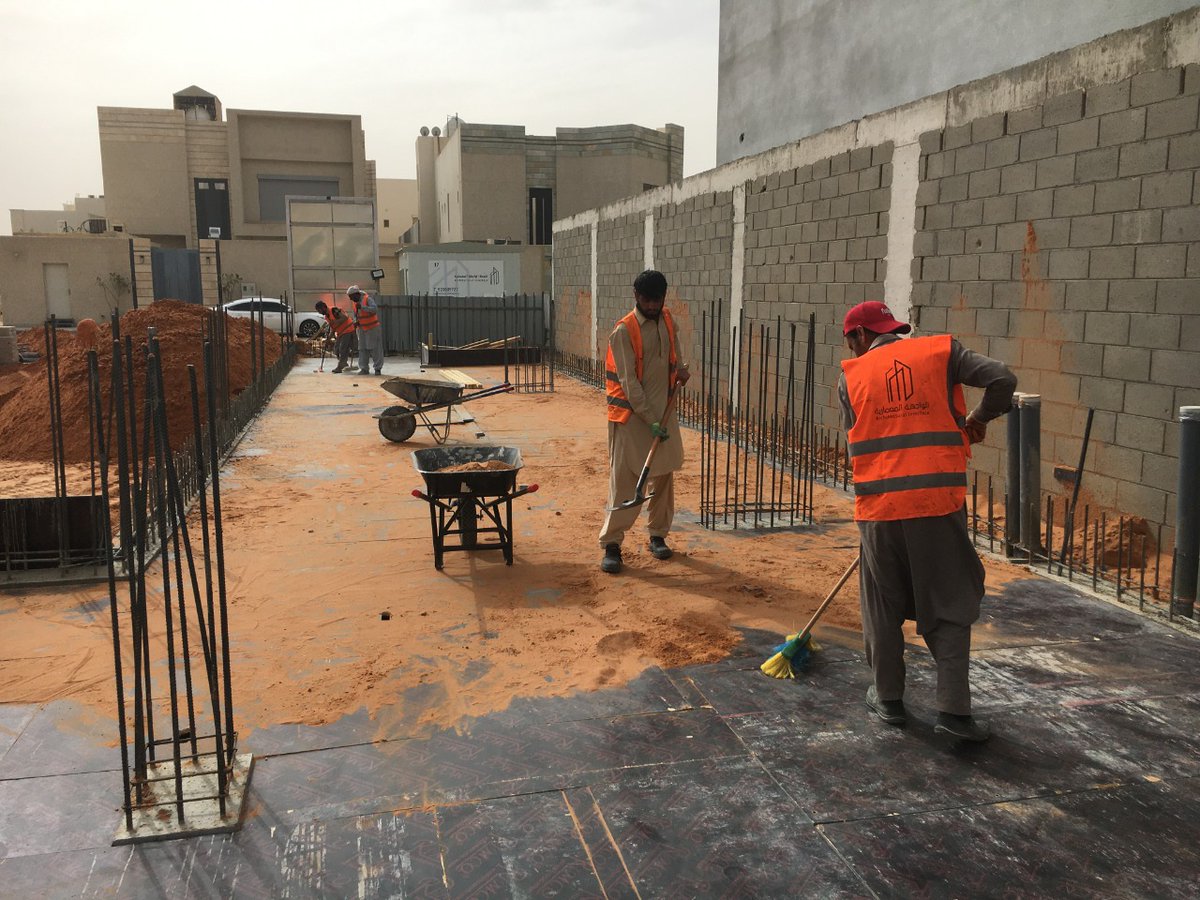

يتم تنظيف المكان بعد الدفان فوق سقف القبو قبل البدء أعمال الحدادة
من أجل استغلال كامل المساحات عدنا في الدور الارضي إلى الـ 50 سم المأخوذه من القبو وتم إعداد التسليح اللازم لها من قبل المكتب الاستشاري المشرف على الأعمال المدنية بالمشروع @MaqamDesign
وتم العمل بموجب توصياته

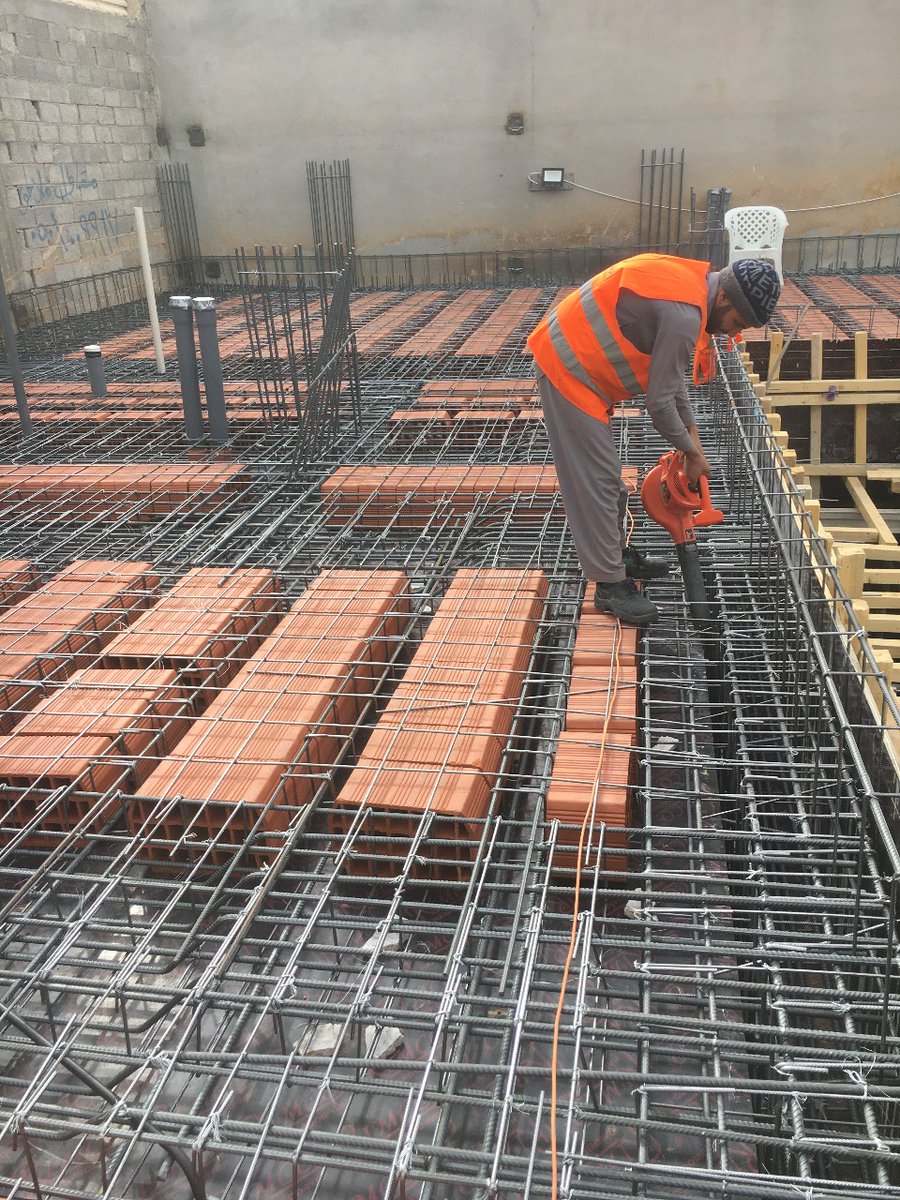

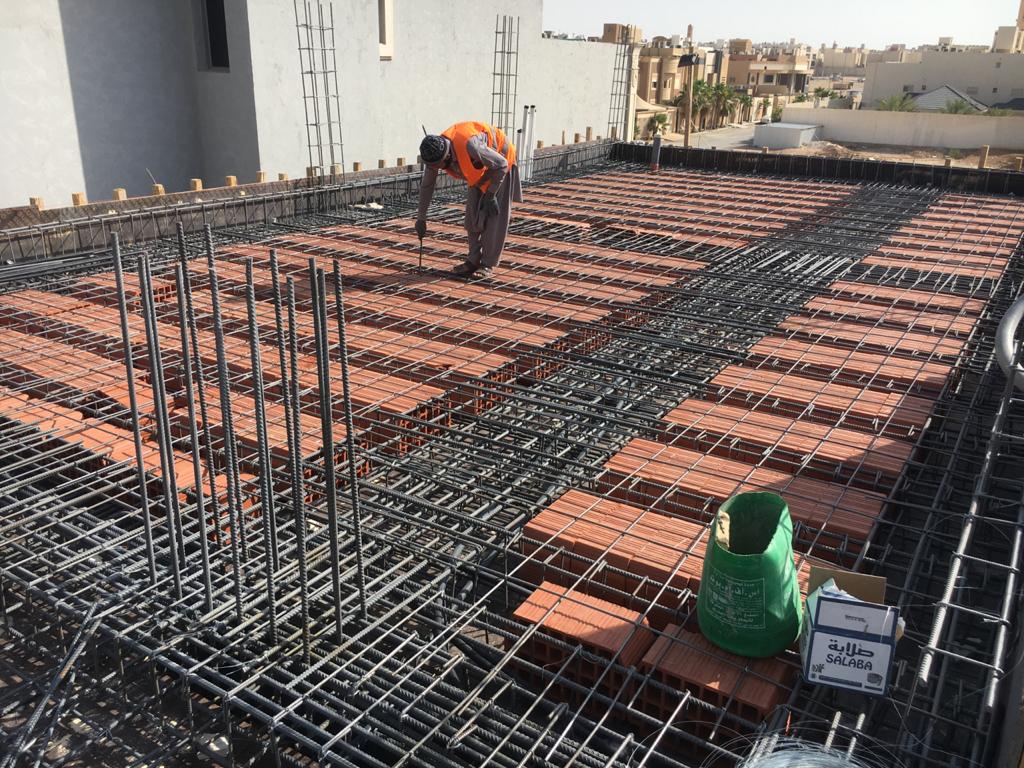

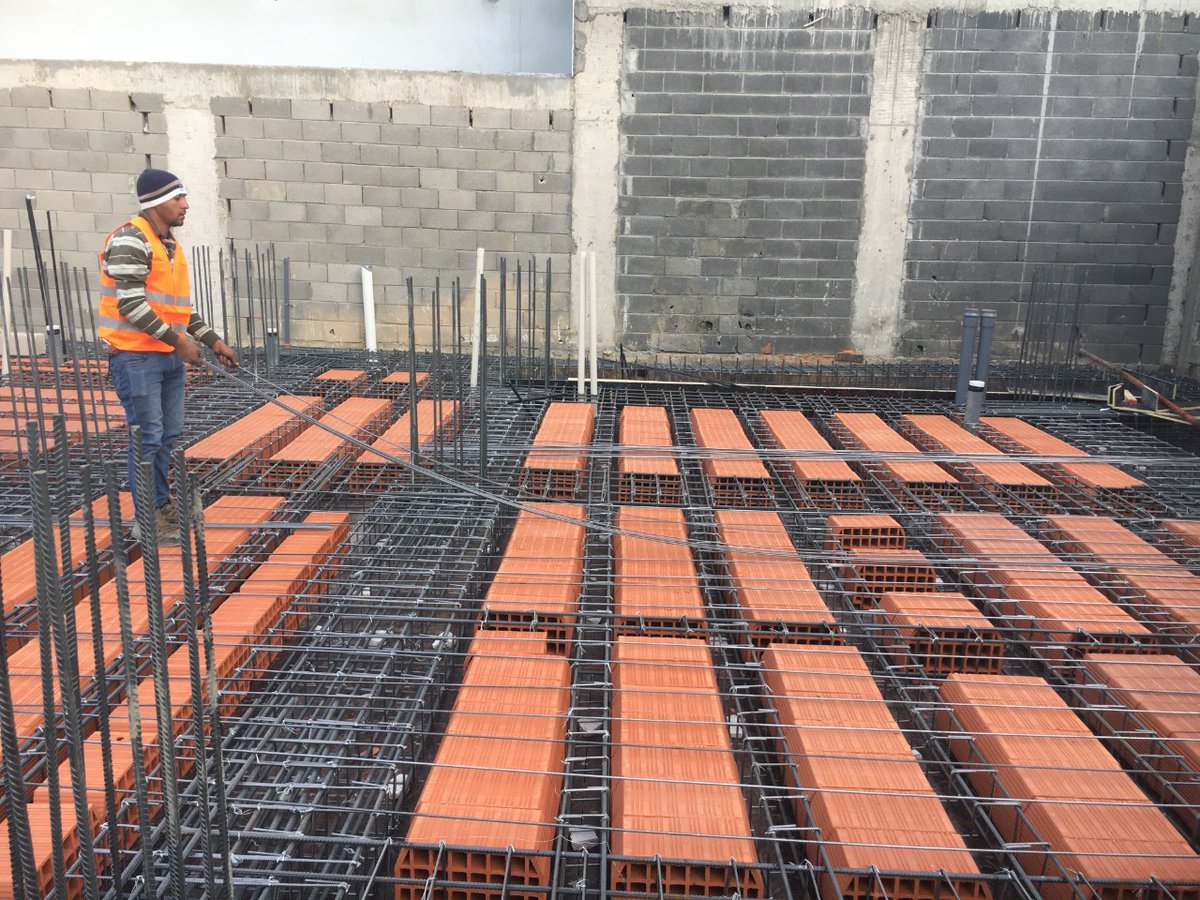

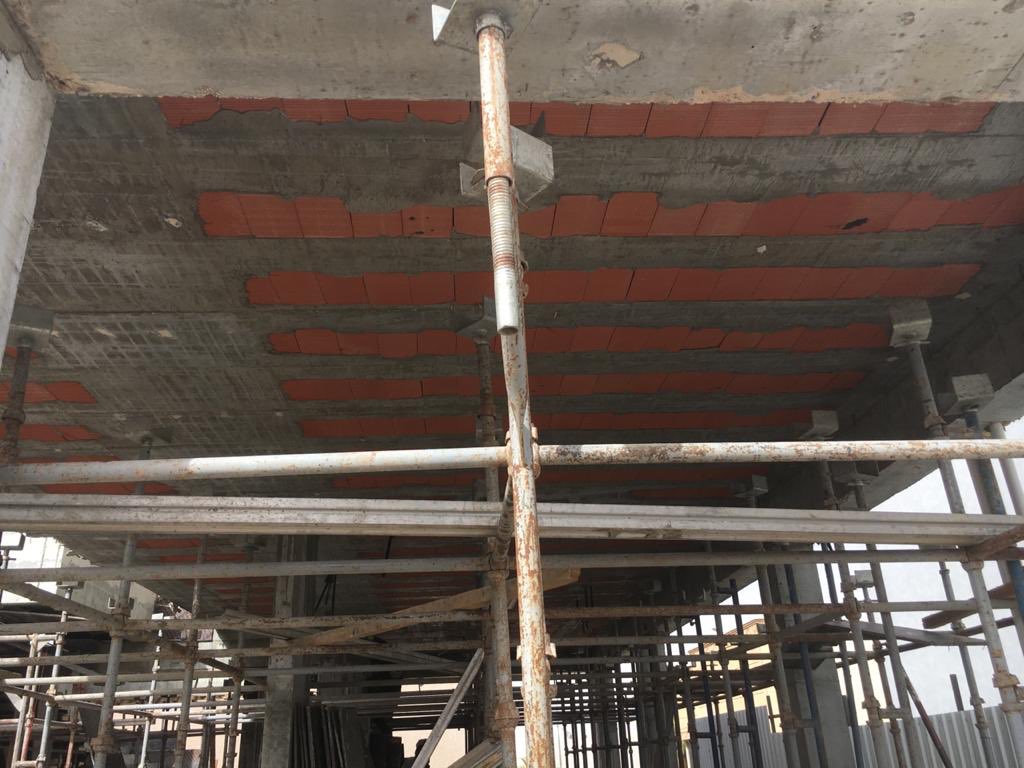

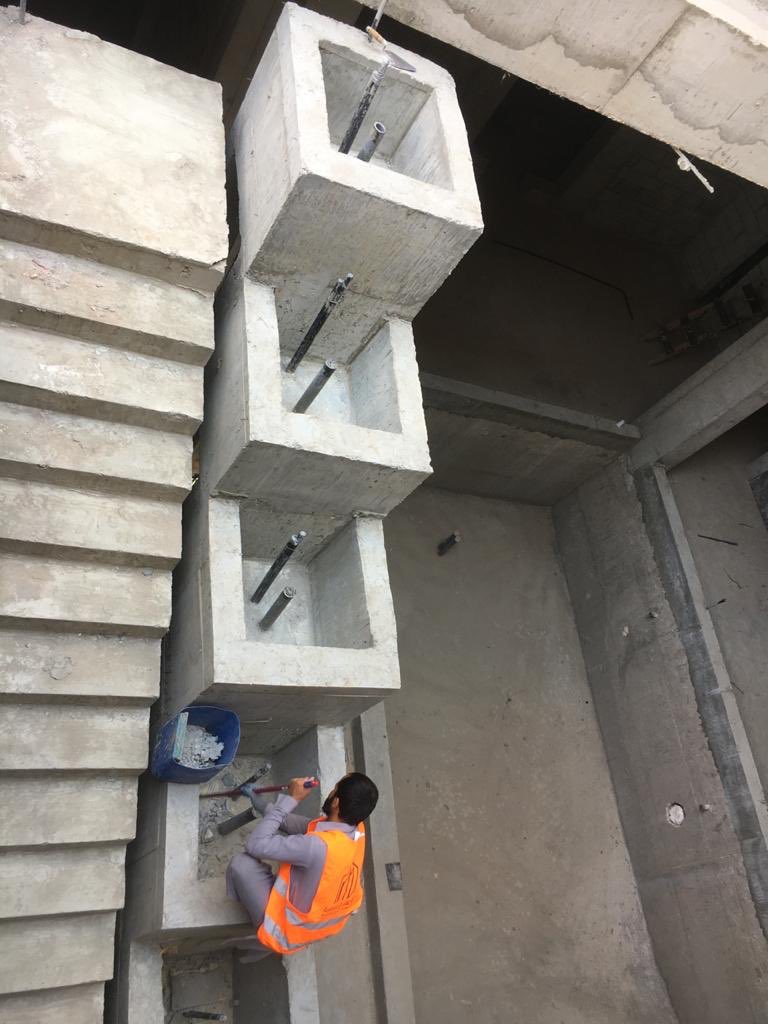

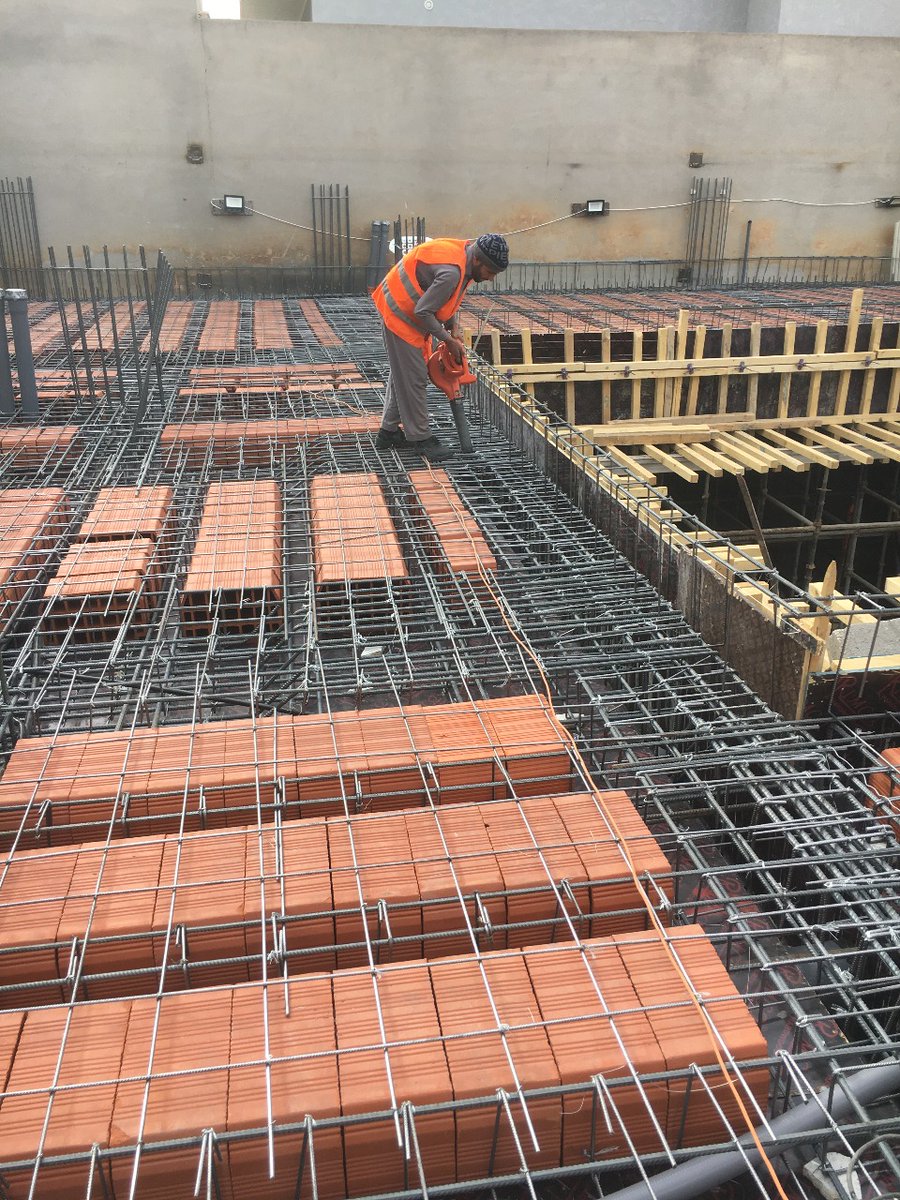

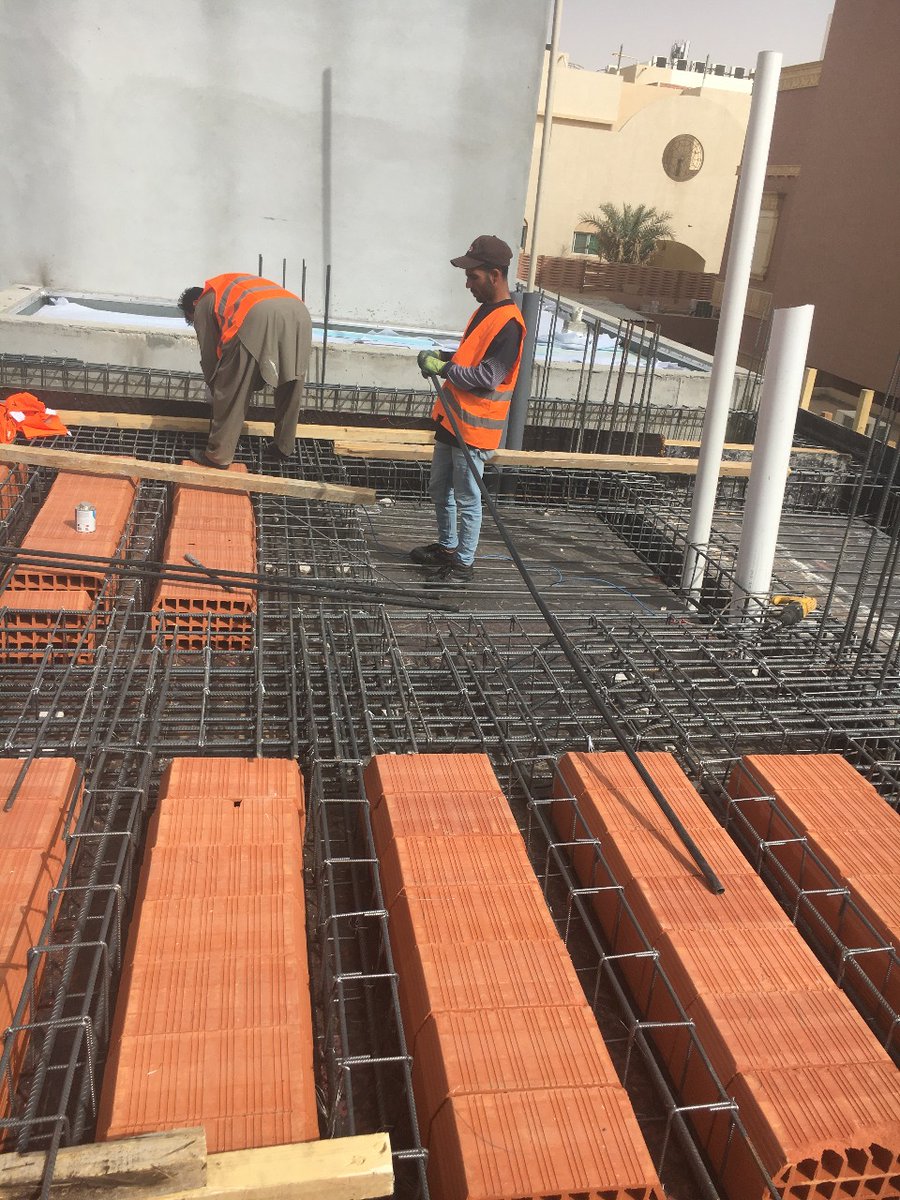

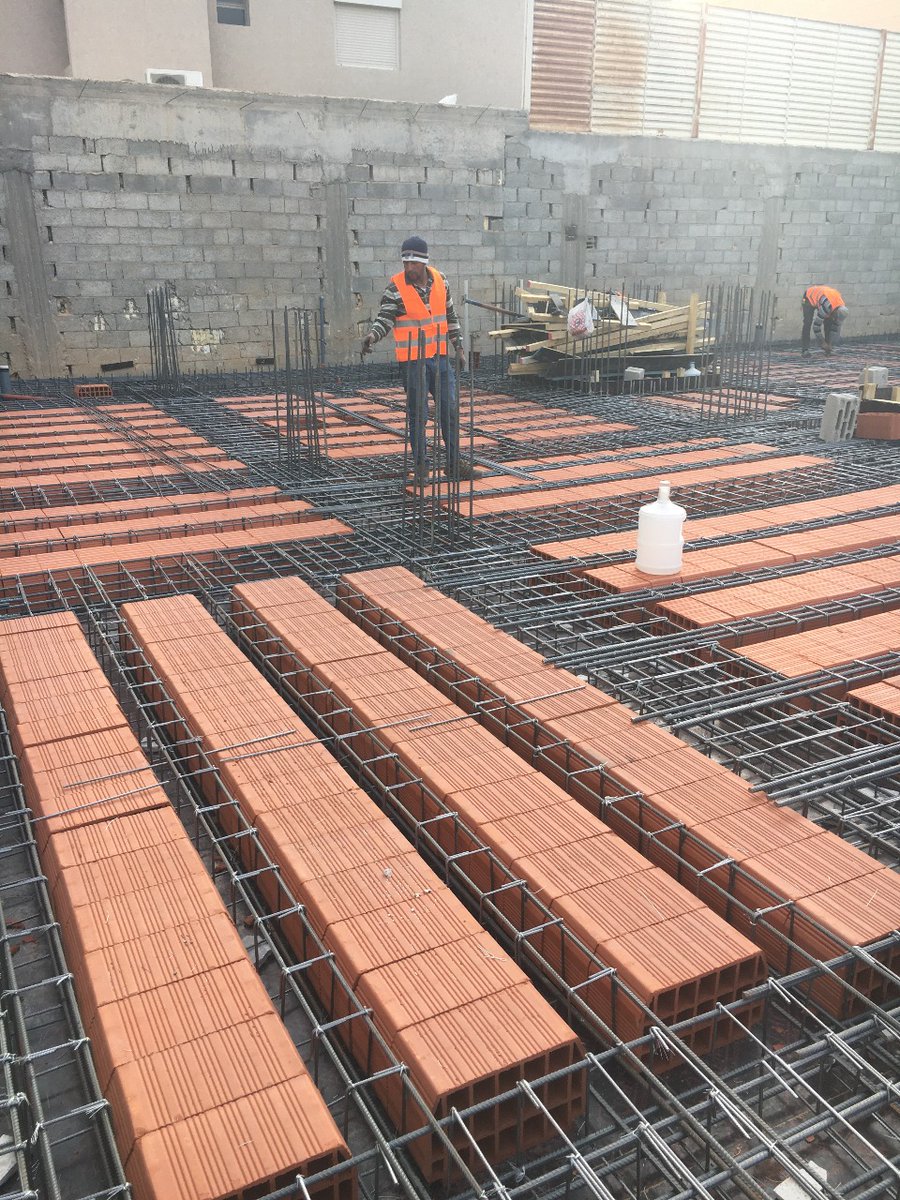

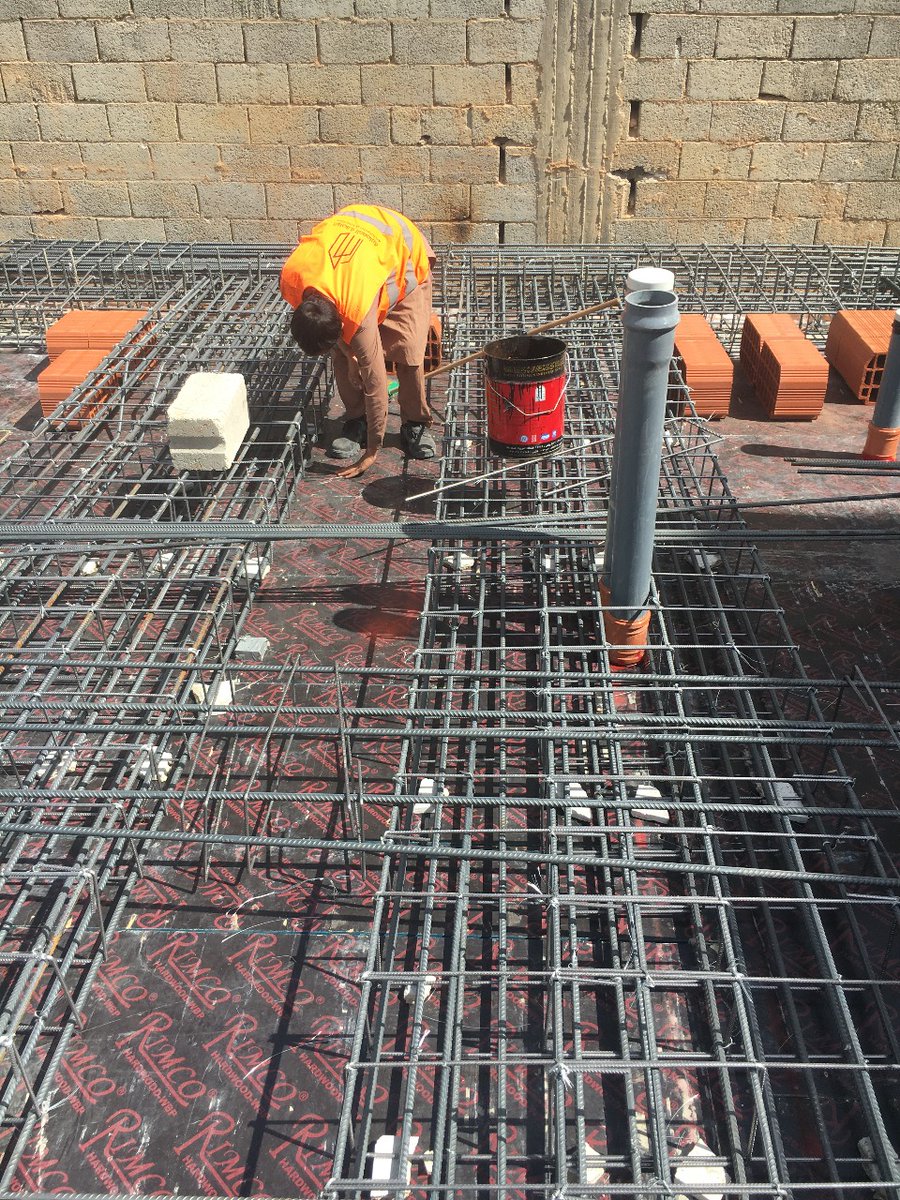

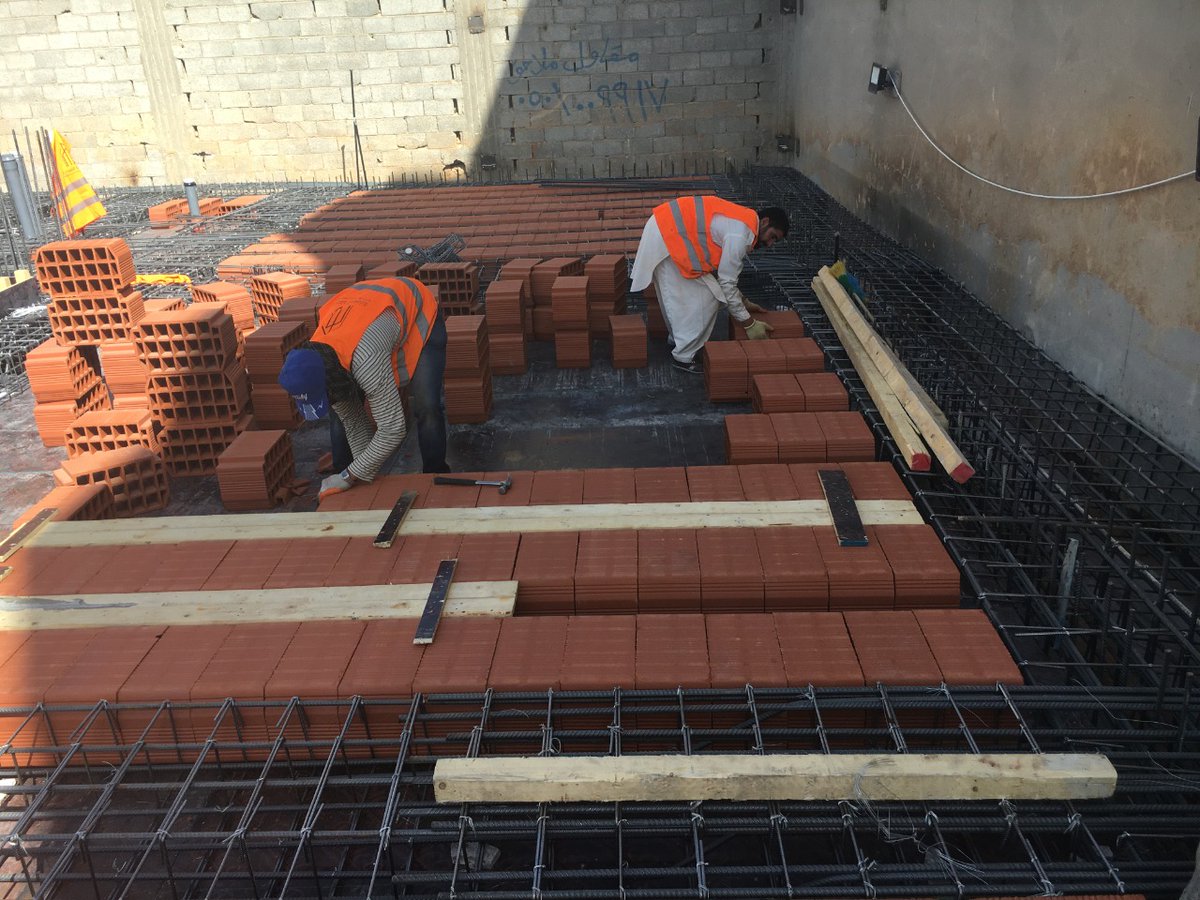

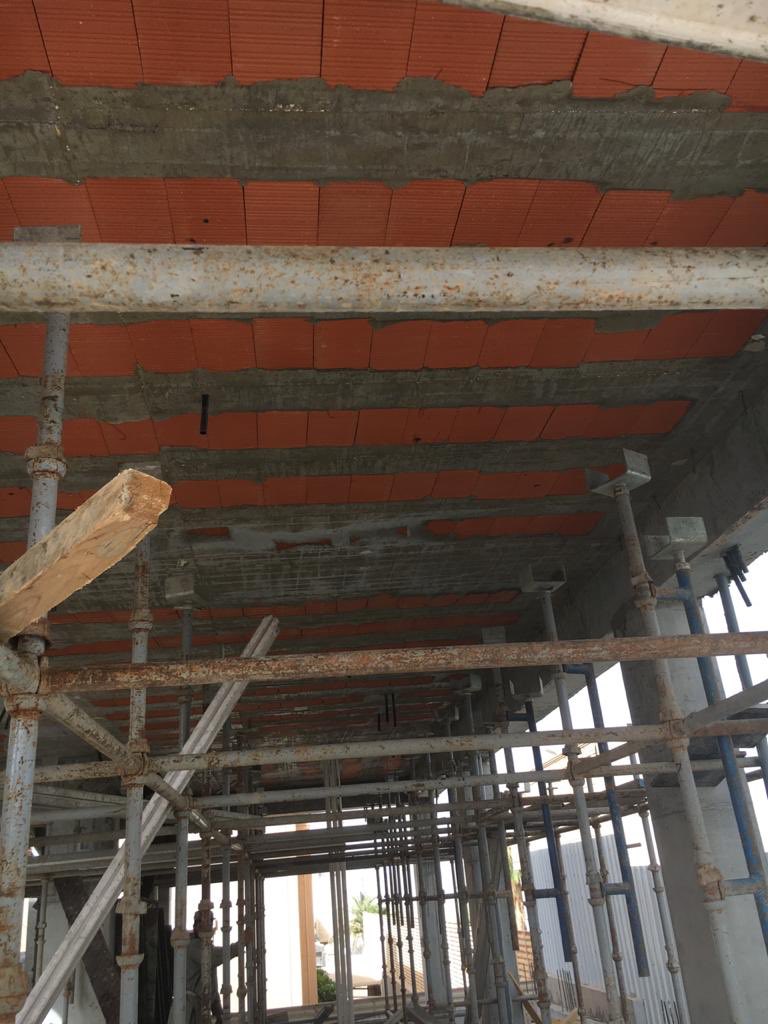

بعد ذلك ابتدينا في حدادة سقف القبو ووضع الهردي وكان الهردي المستخدم من نوع البلك الاحمر
كما هو موضح بالصور
بعد ذلك أبشركم فكينا التدعيم للاسوار المجاوره وعدت المرحلة على أكمل وجه ولله الحمد وانفتح بعدها العمل في المشروع بوتيرة أسرع لسهولة الوصول إلى جميع الاماكن الانشائية بطرق أيسر من الطرق السابقة
وكملنا أعمال حدادة السقف وصف البلك الهردي مثل ما هو موضح أمامكم بالصور

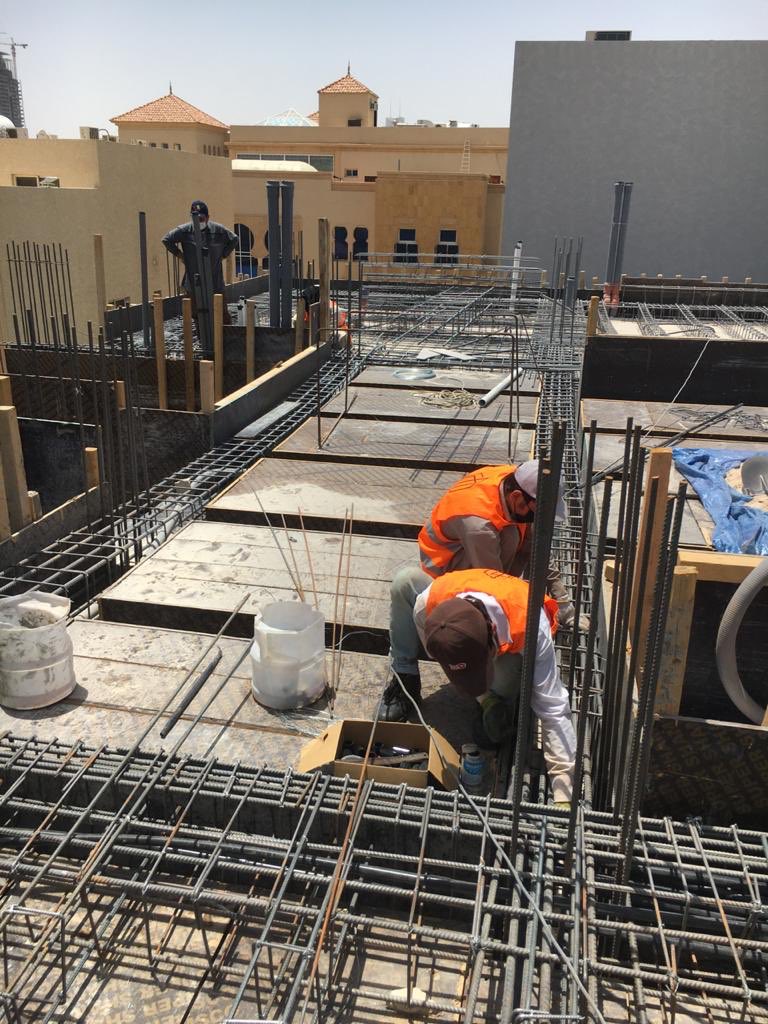

وبعد الانتهاء من جميع اعمال السقف وقبل الصب يتم تنظيف السقف من نتائج اسلاك التربيط بواسطة المغناطيس والاتربة بالمفناخ الهوائي كما هو موضح بالصور

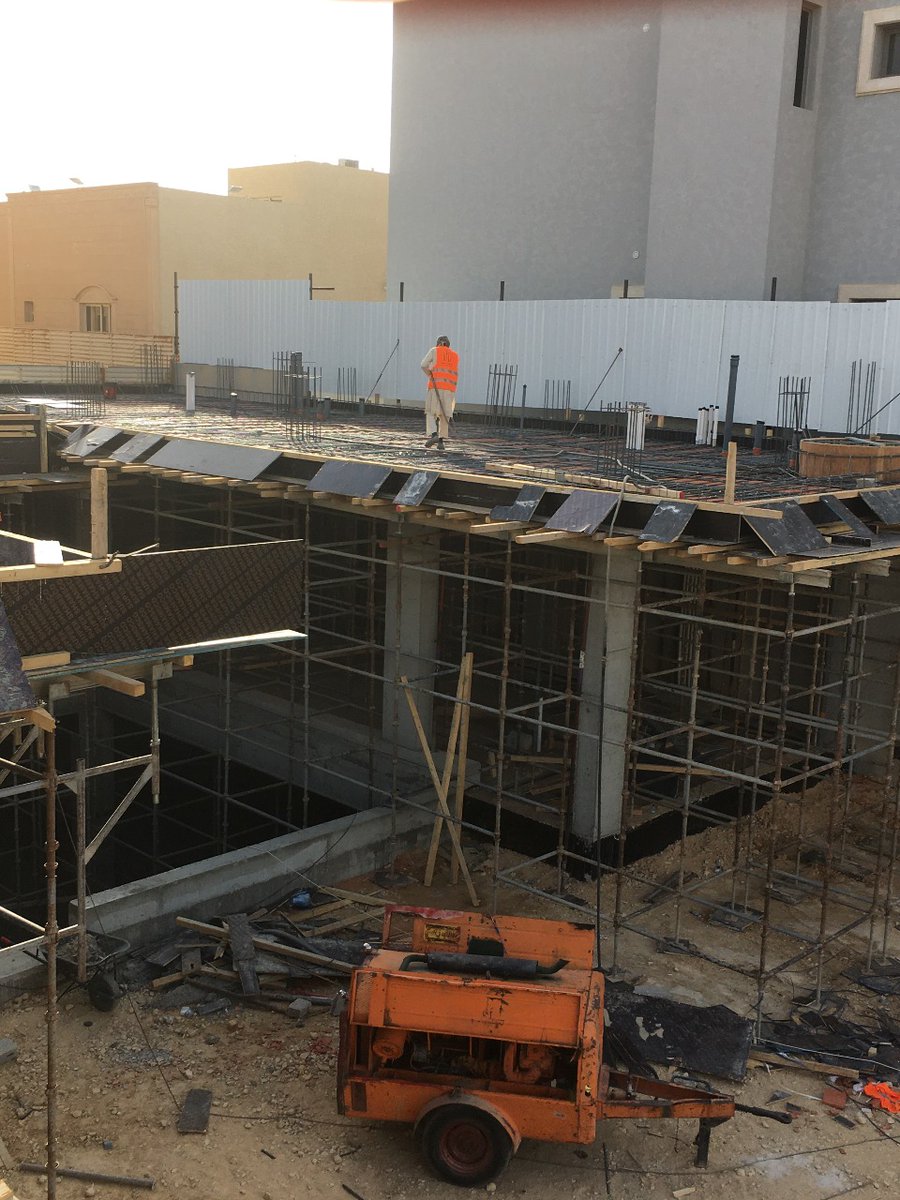

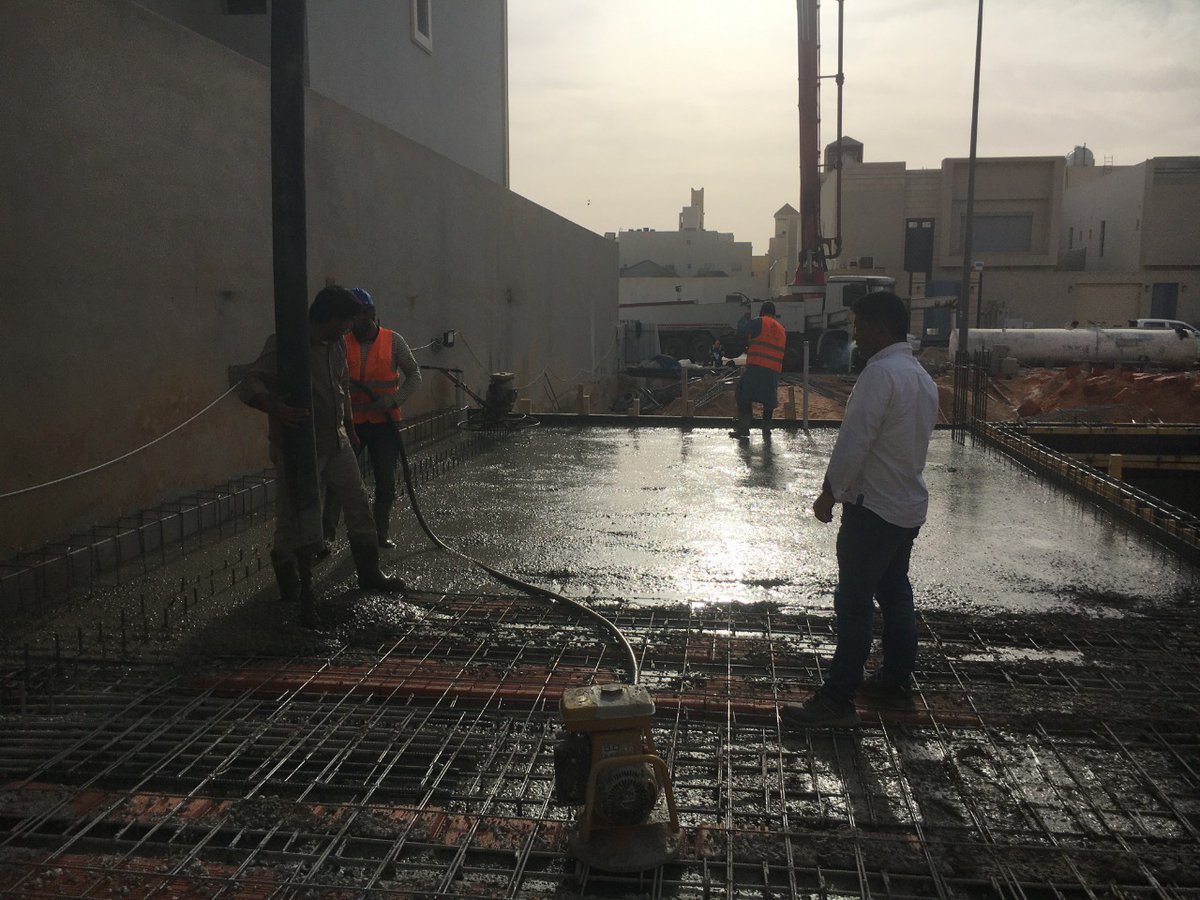

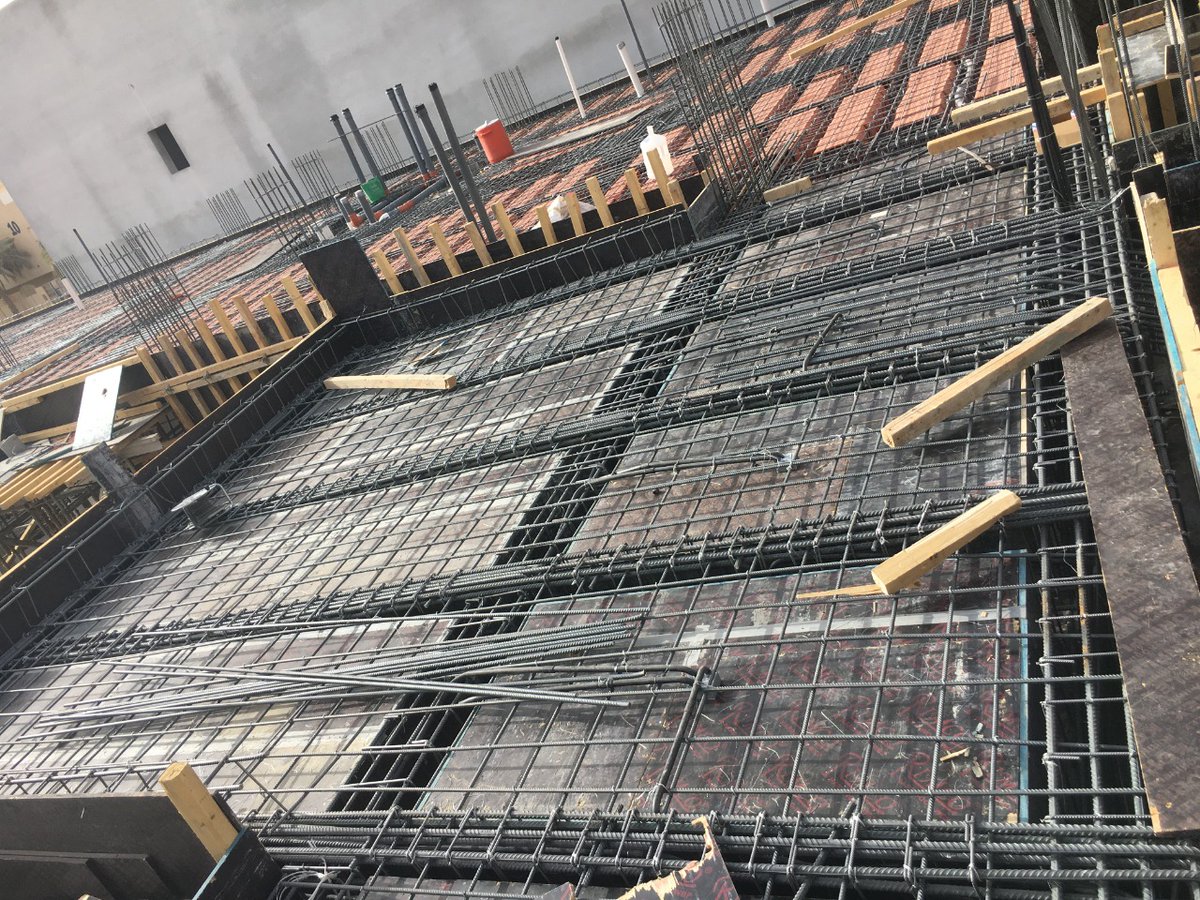

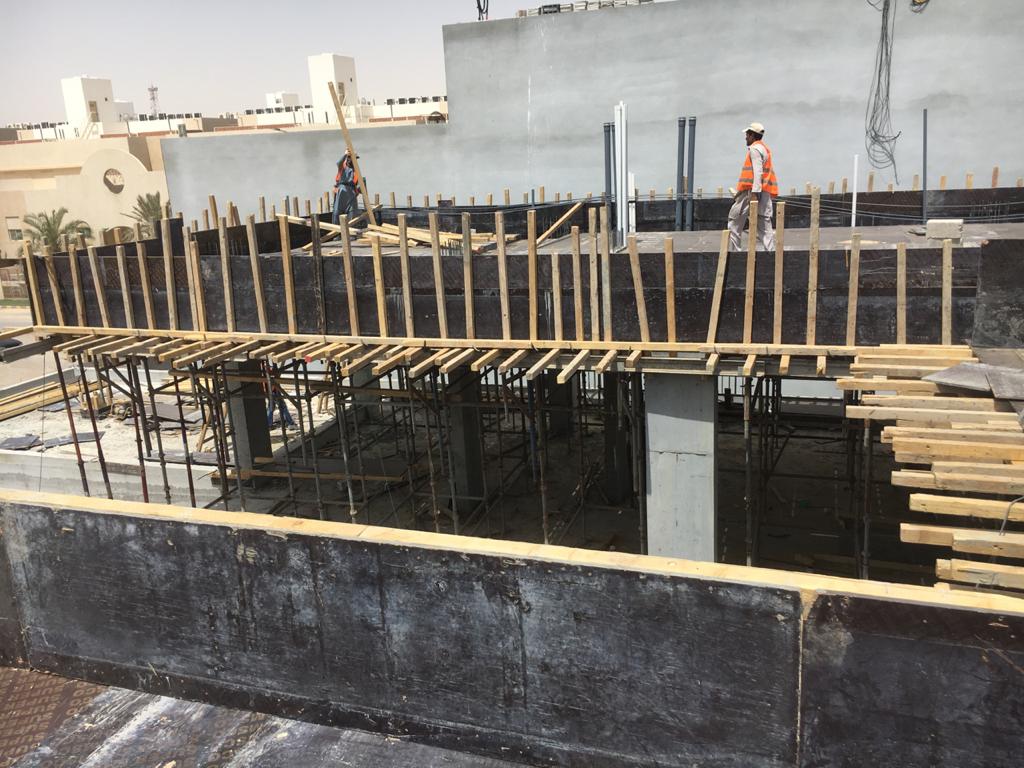

استعنا بالله وابتدينا صب سقف القبو
لمدة استغرقت أكثر من 9 ساعات متواصلة
كمية الخرسانة 140 متر مكعب 400 مقاوم

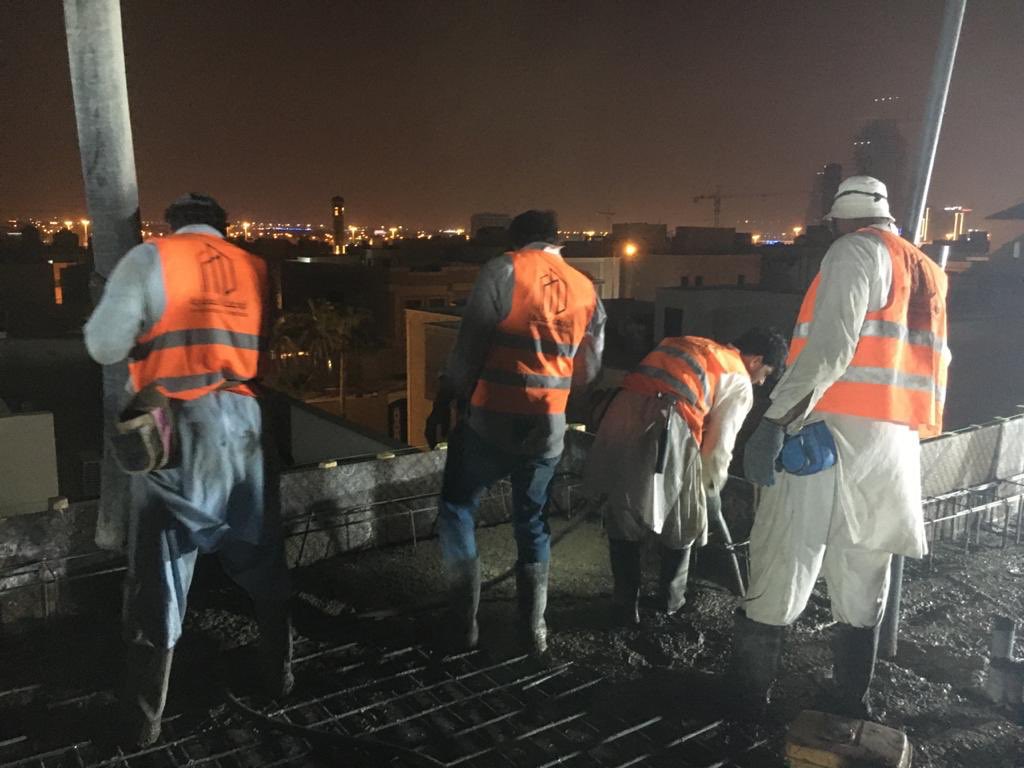

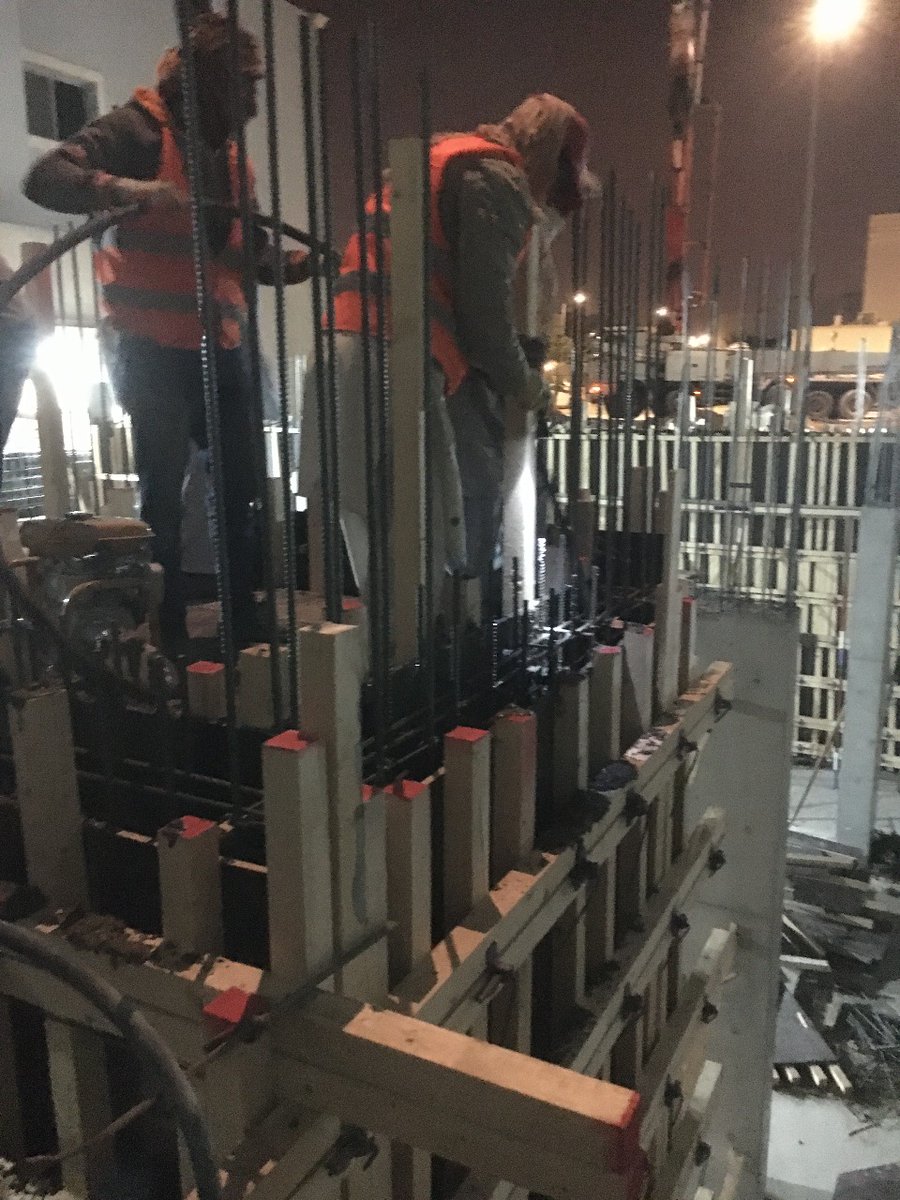

وجانا الليل وما زلنا نصب

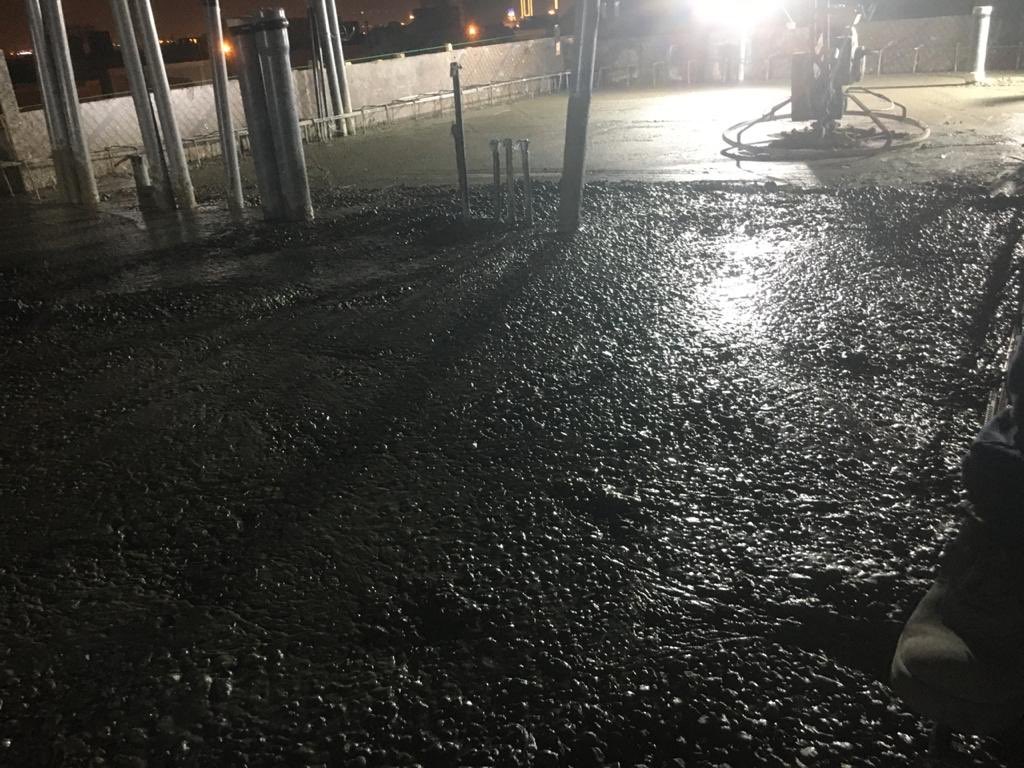

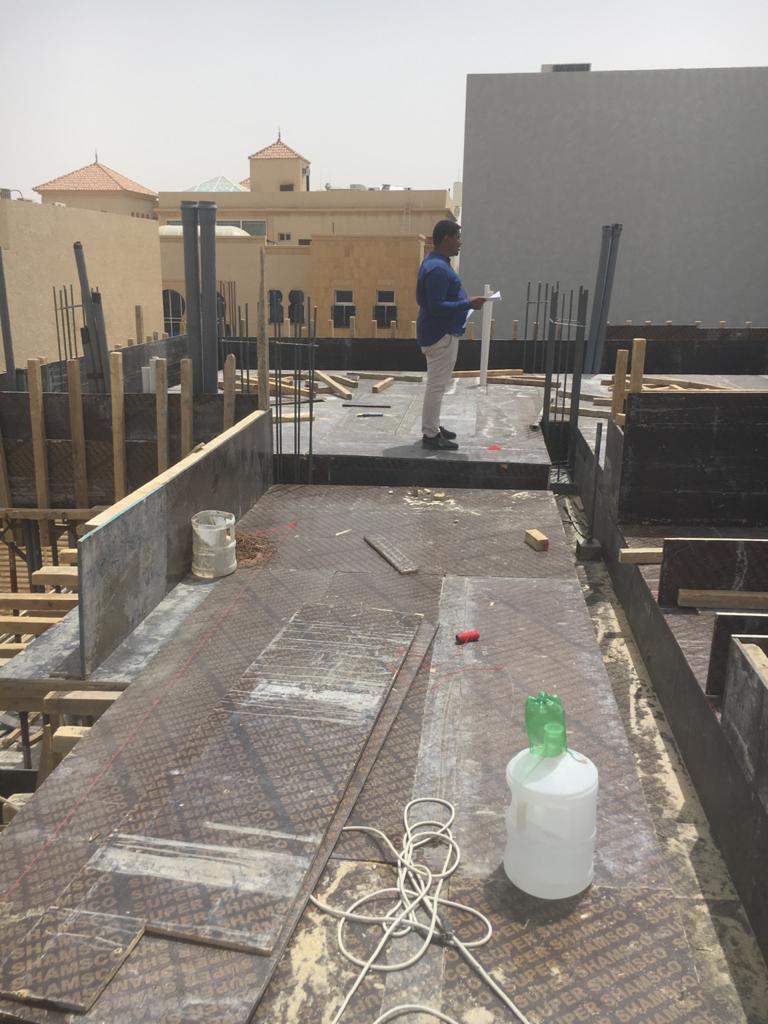

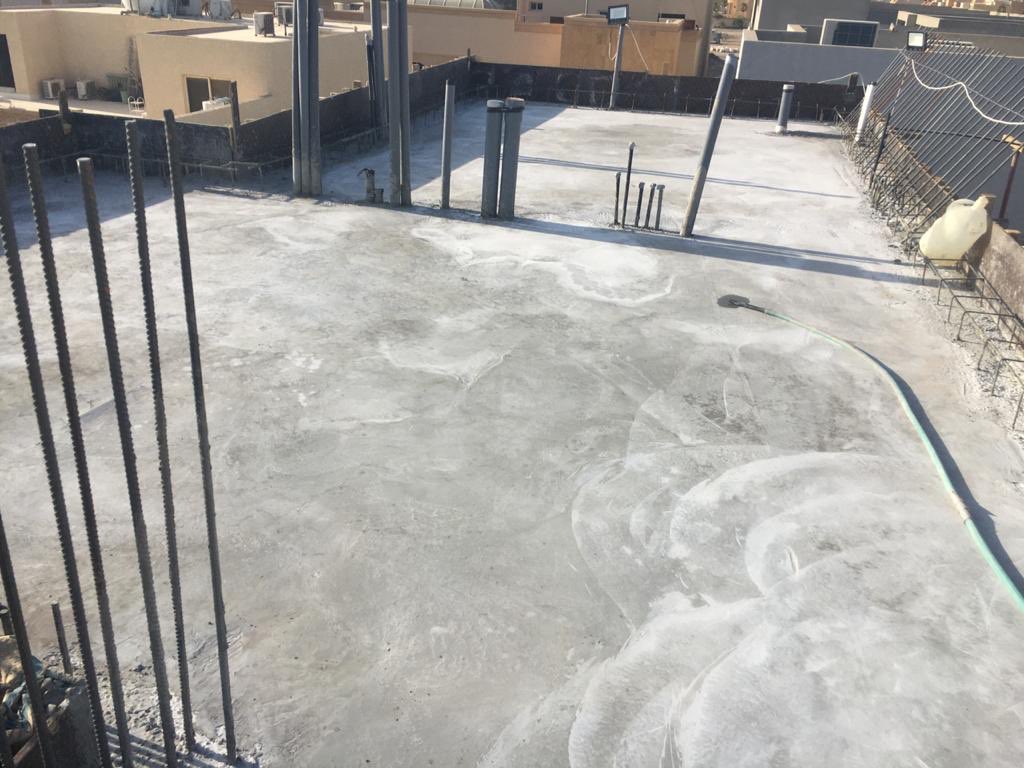

كالعاده بعد الصب للمساحات الكبيرة يتم استخدام المراوح الهيلوكبتر لتنعيم أعلى سطح الخرسانة وعدم تعرضها للتشققات
هذا فديو يوضح نعومة أعلى سطح الخرسانة بعد استخدام المراوح بعد صبة السقف
للحديث بقية في قادم الأيام خلوكم معنا ... راح نكمل تفاصيل المشروع خطوه بخطوه وأبرز الجماليات فيه
إنتظرونا ...

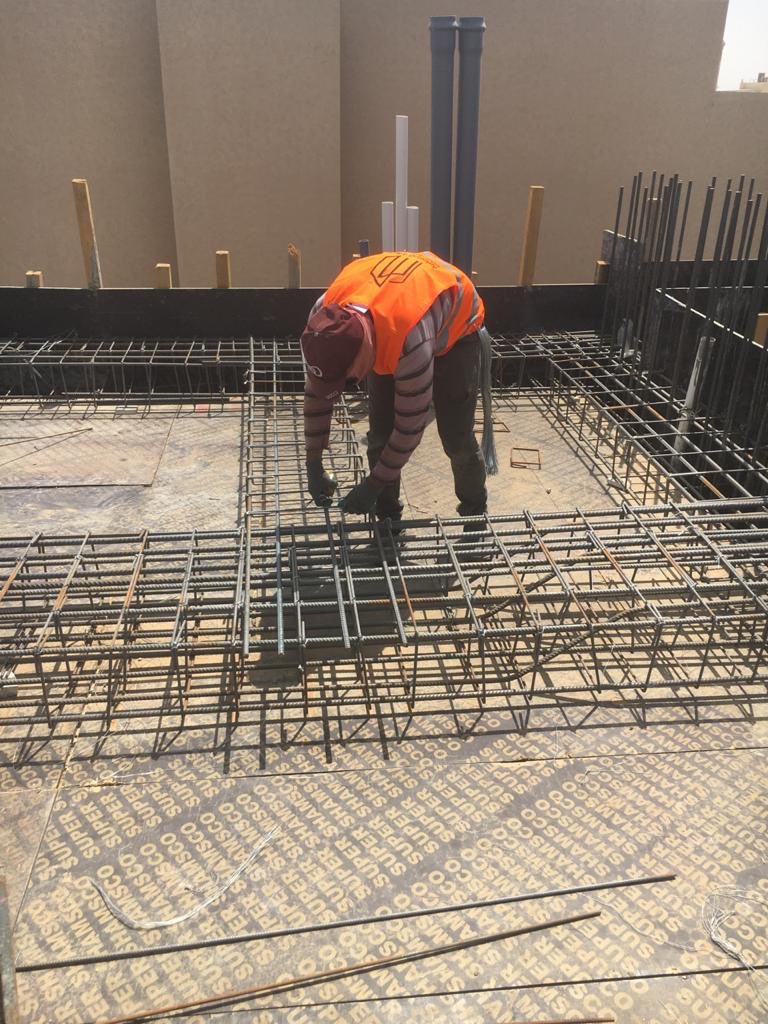

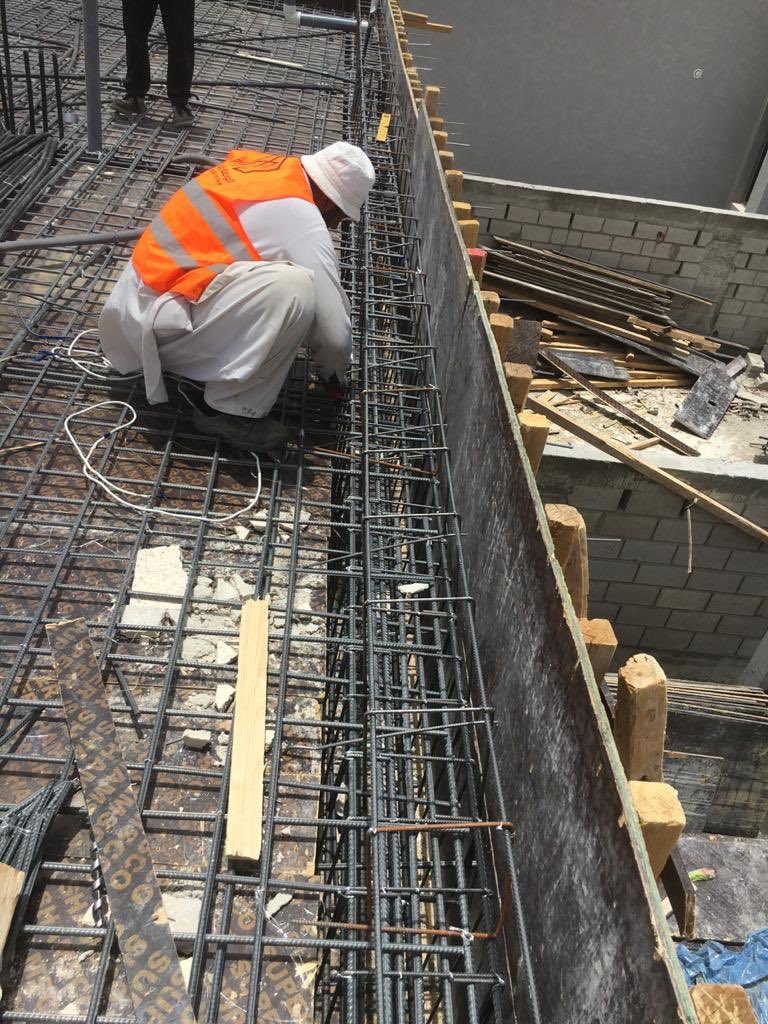

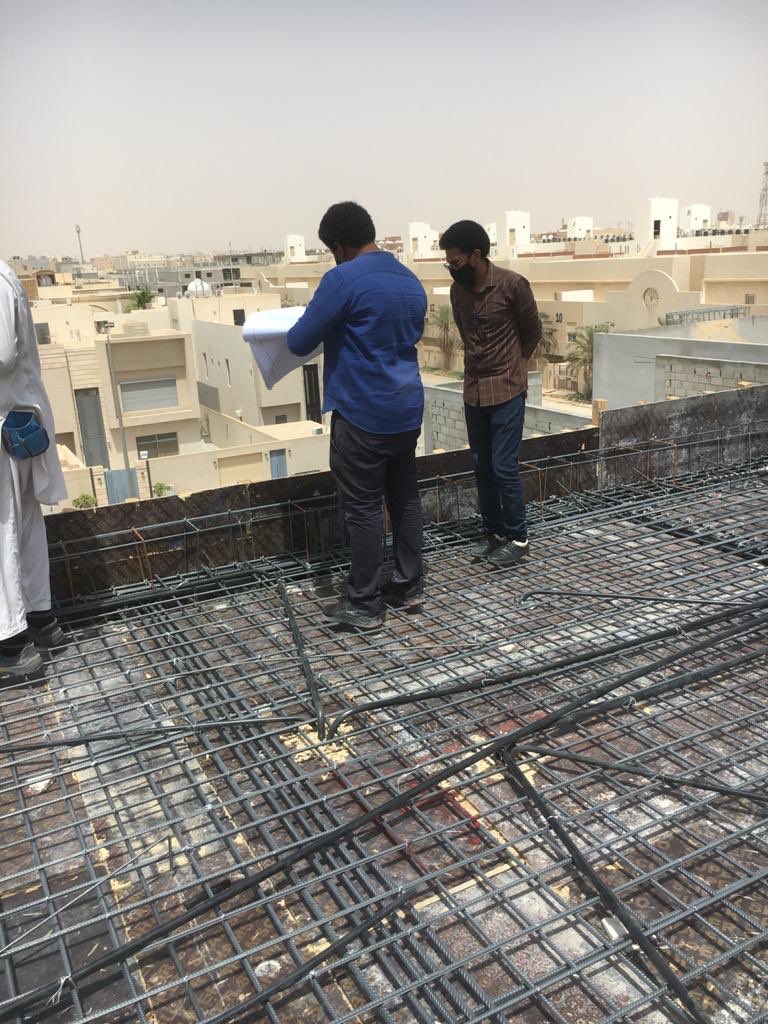

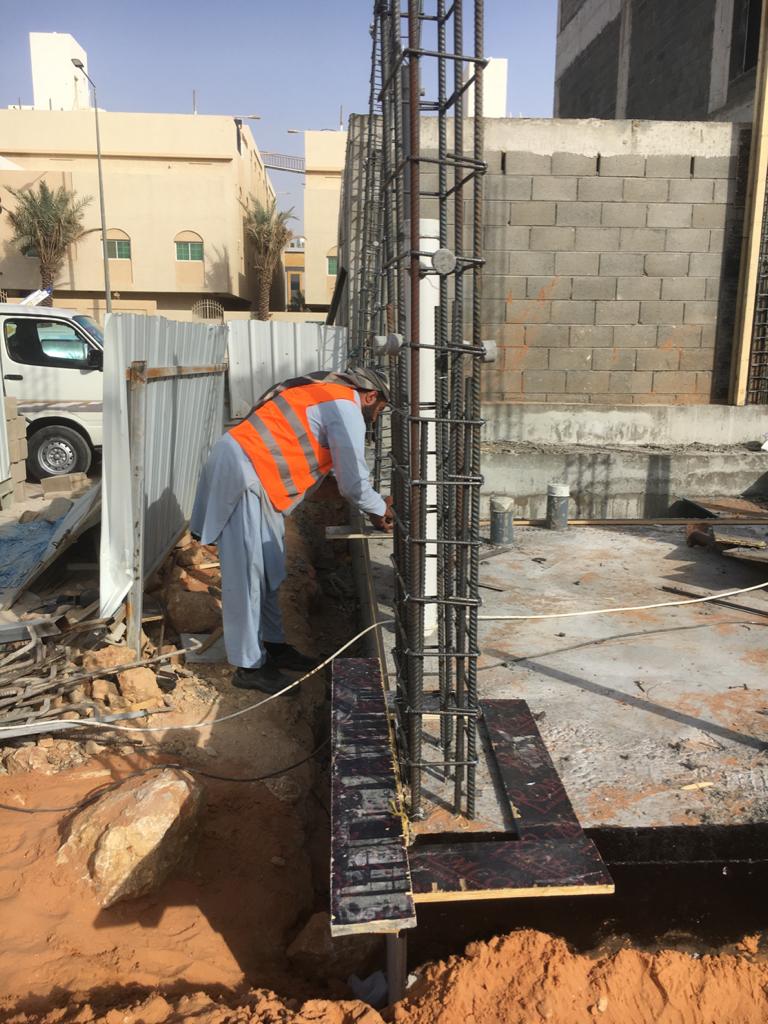

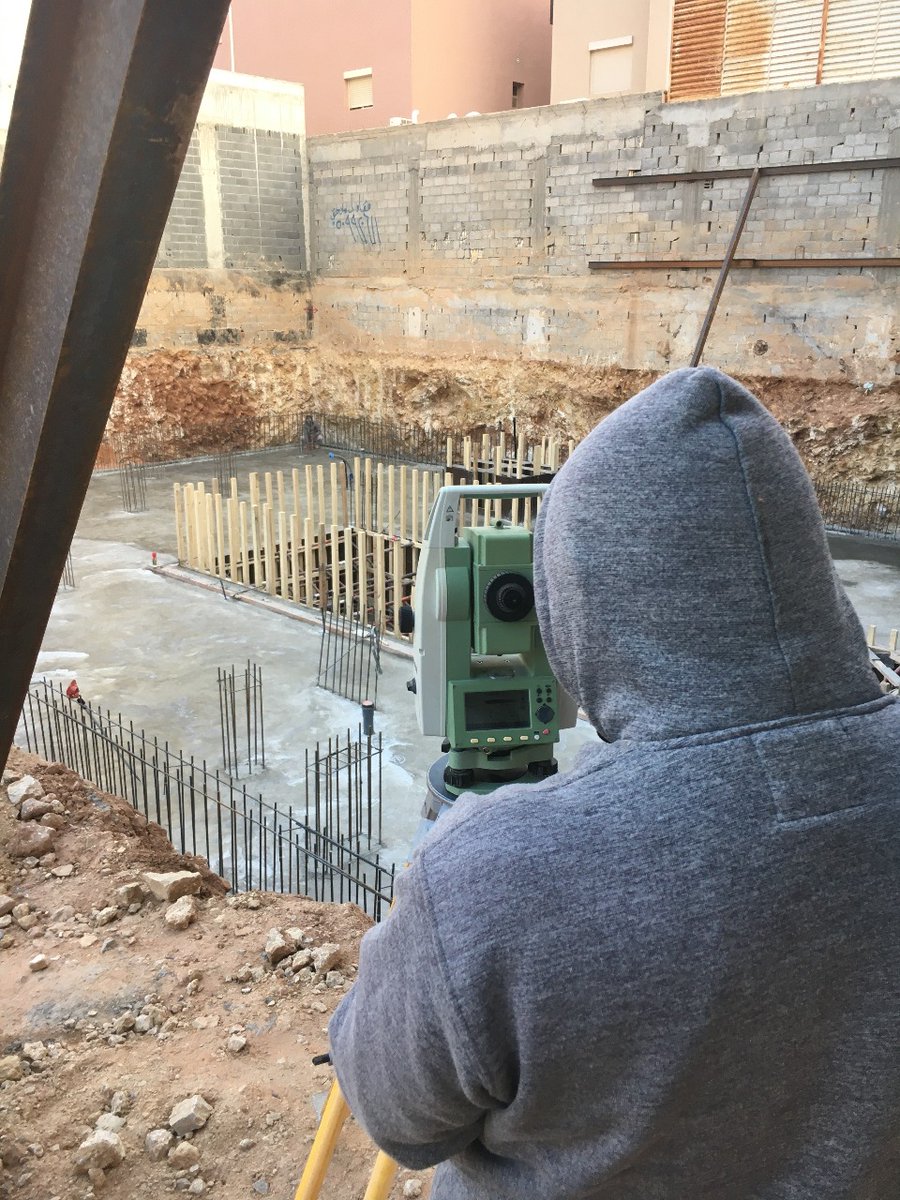

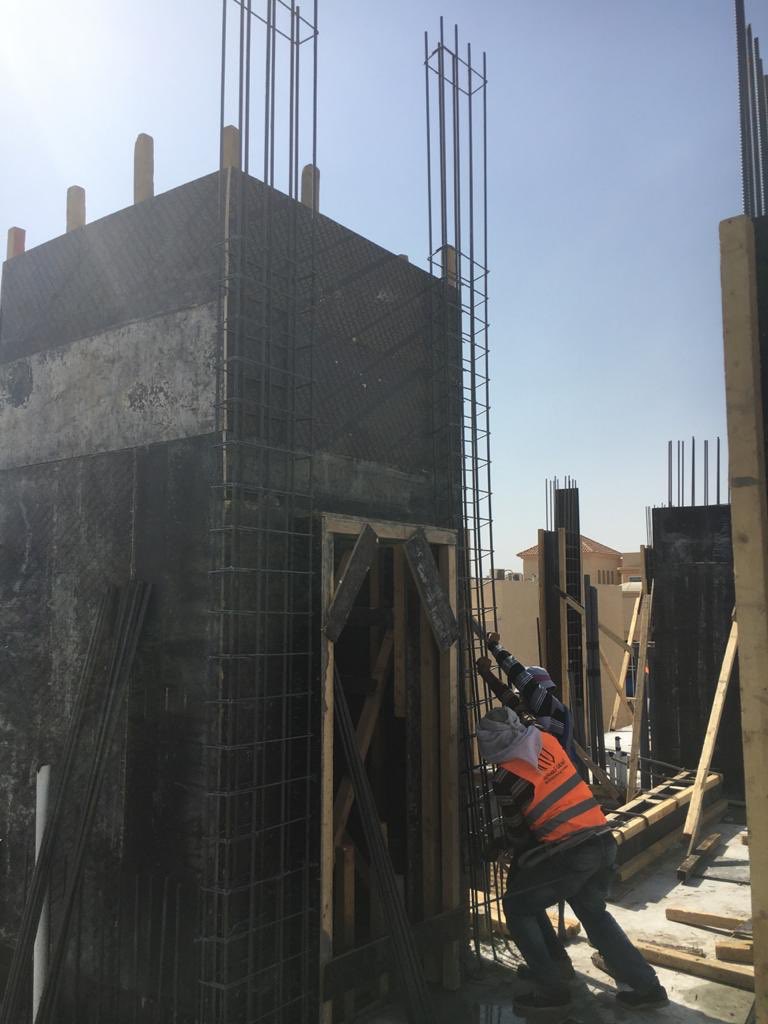

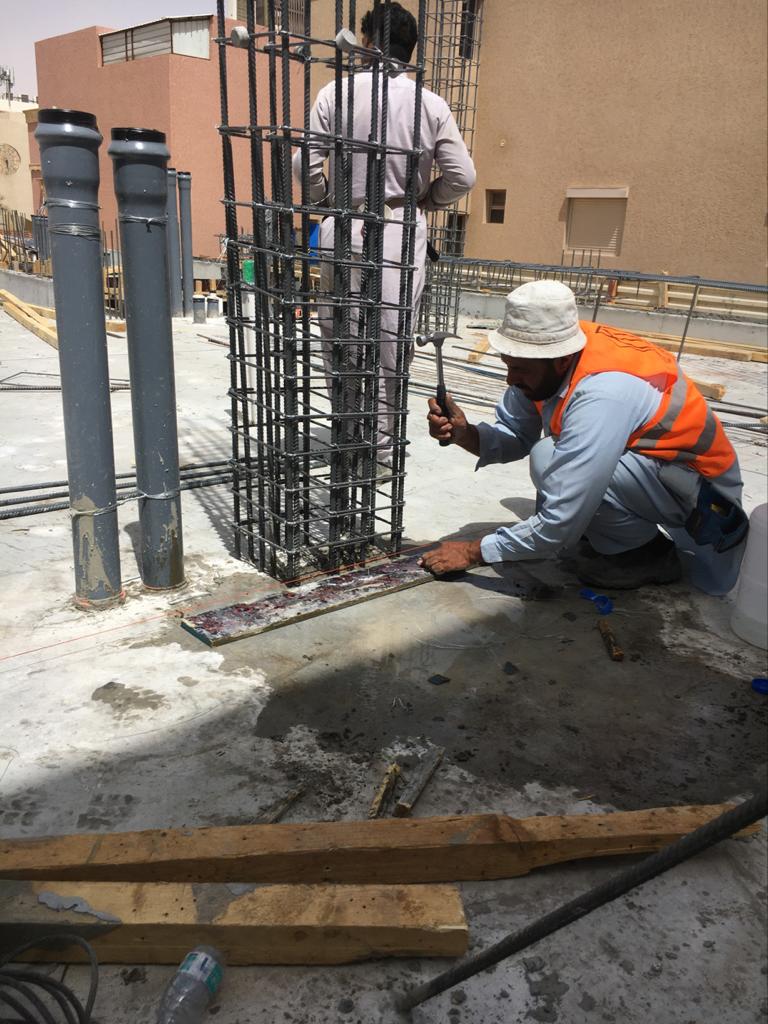

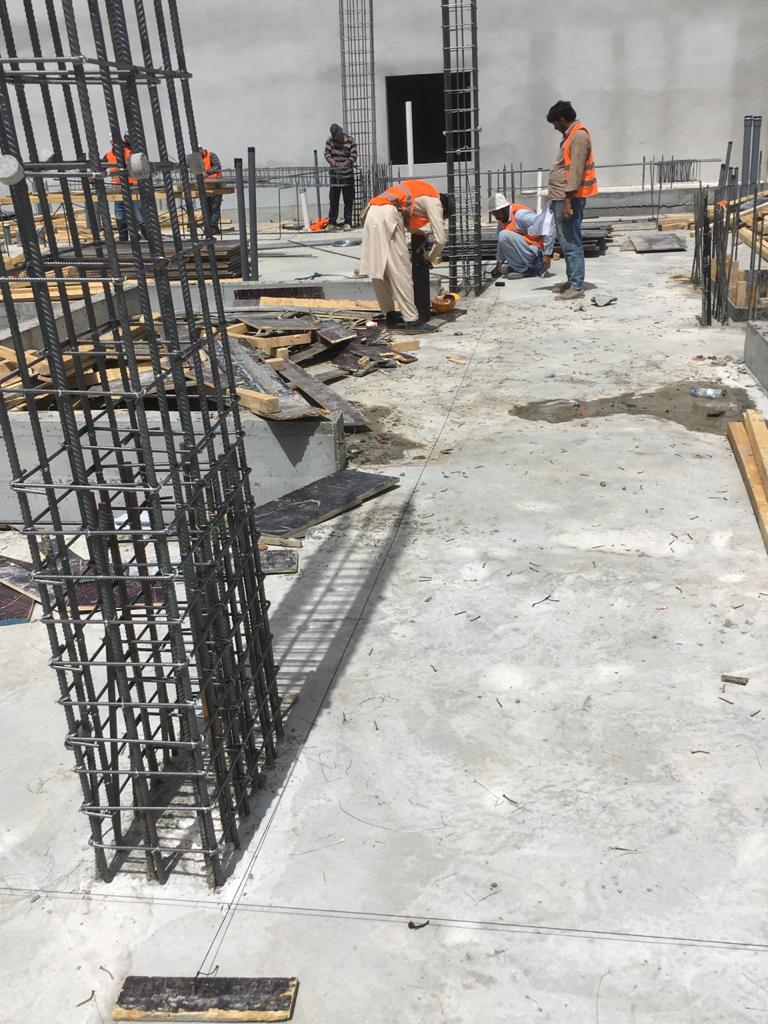

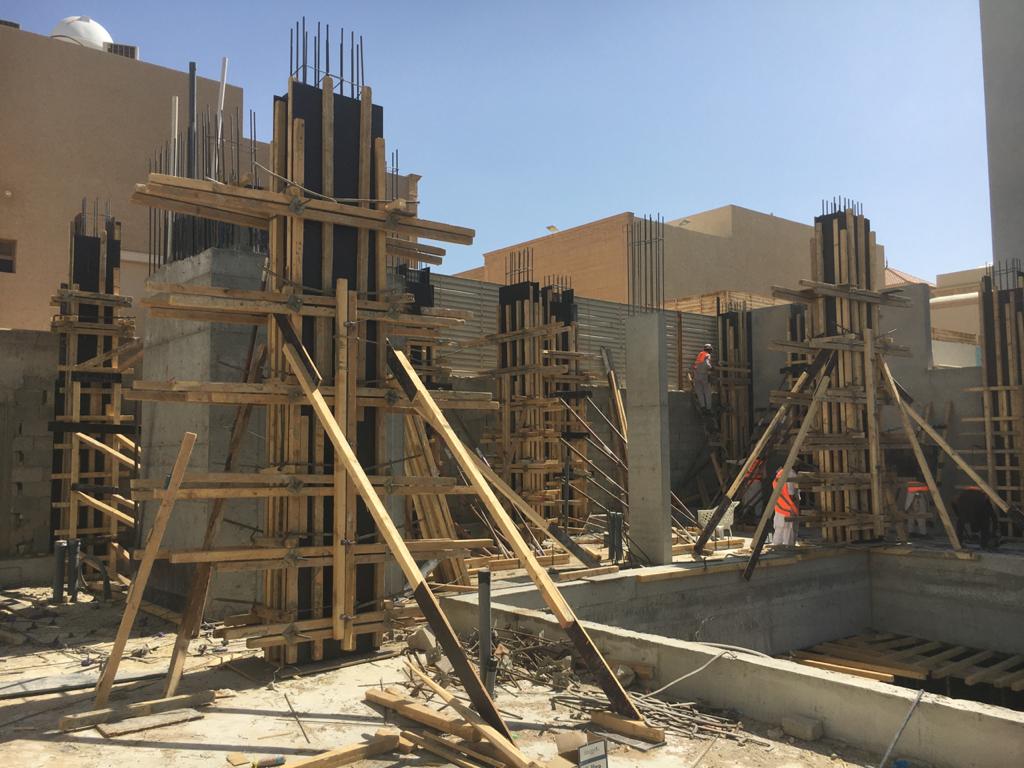

ابتدينا بعد ذلك في التأكيد على أعمدة الدور الأرضي بواسطة مهندسي المساحة عبر أجهة الـ ( توتال ستيشن ) وفتح المجال بعد ذلك للنجاريين للعمل
بعد التأكيد من مهندسي المساحة أماكن الأعمدة ووضع العلامات اللازمة لها للعمل بموجبها من فبل الفنيين تم البدء في أعمال الحدادة والنجارة لأعمدة الدور الأرضي وبير المصعد حيث أن بير المصعد من الخرسانة المسلحة بالكامل وليس من الأعمدة والبلك حسب التصميم الانشائي

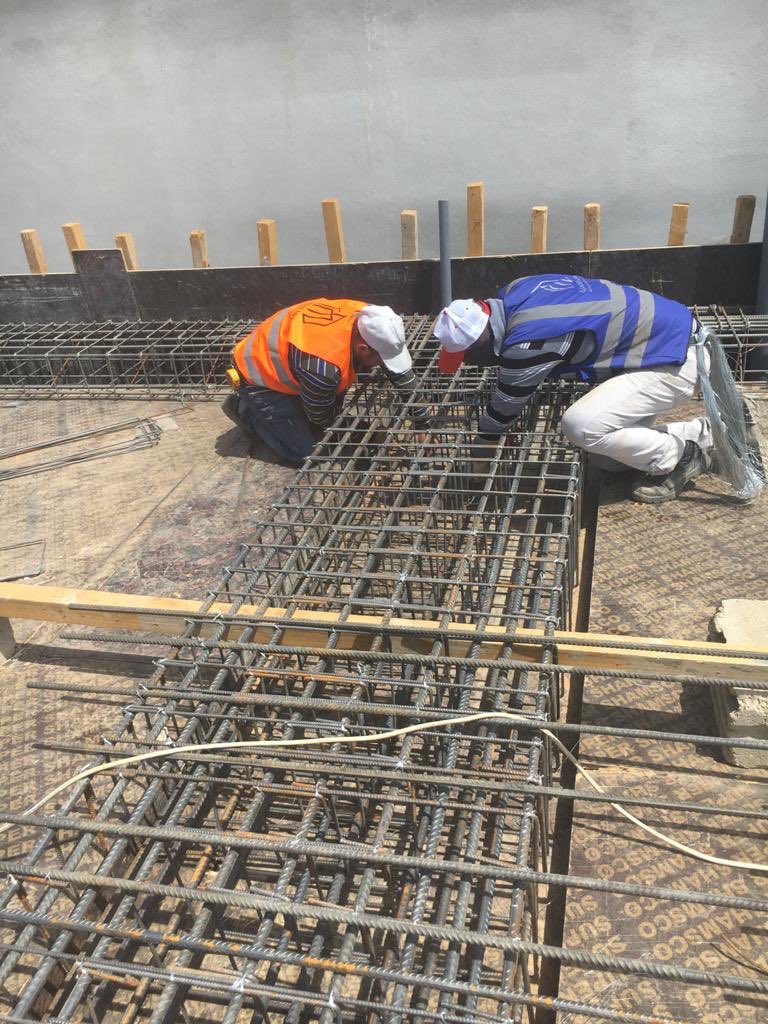

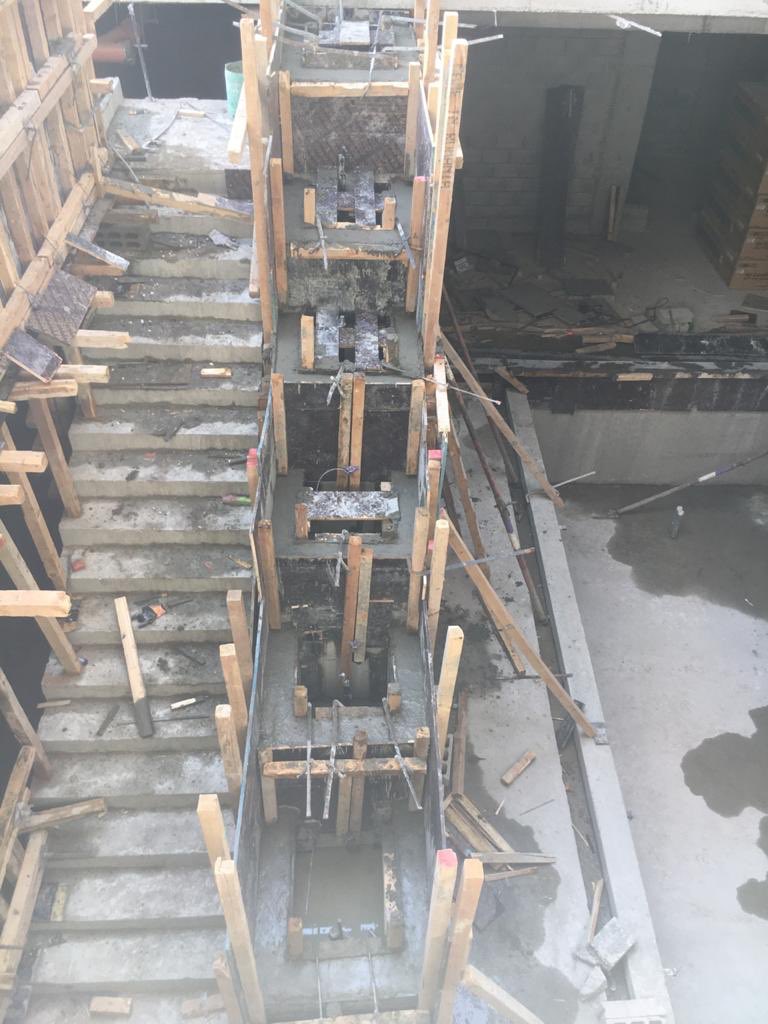

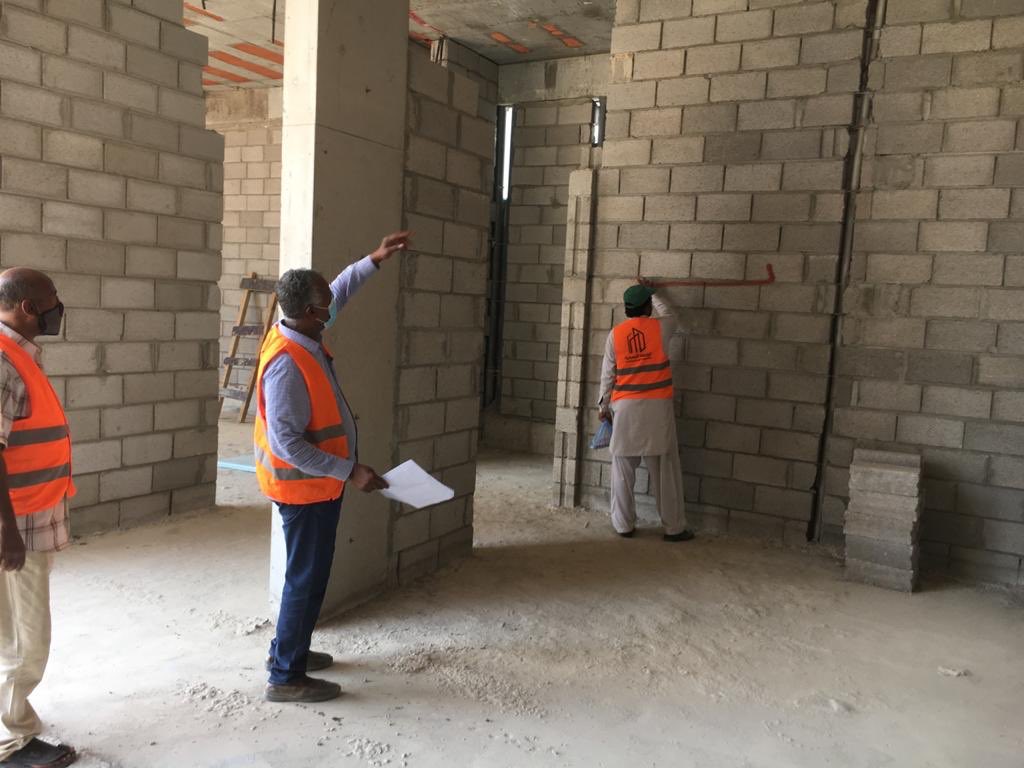

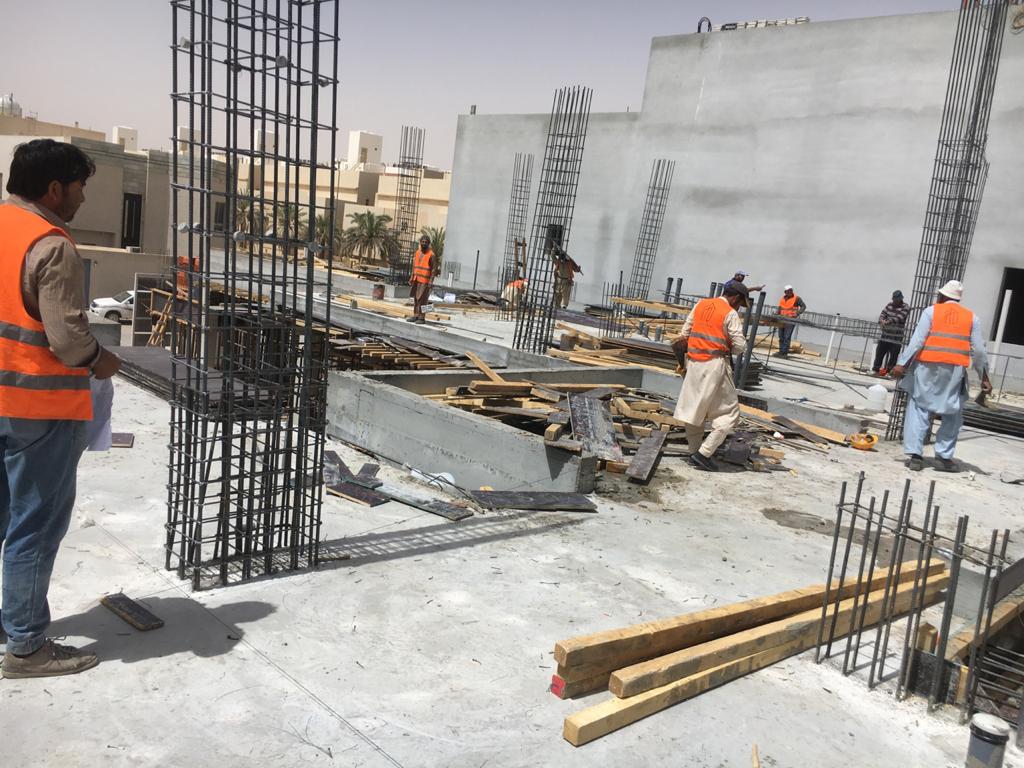

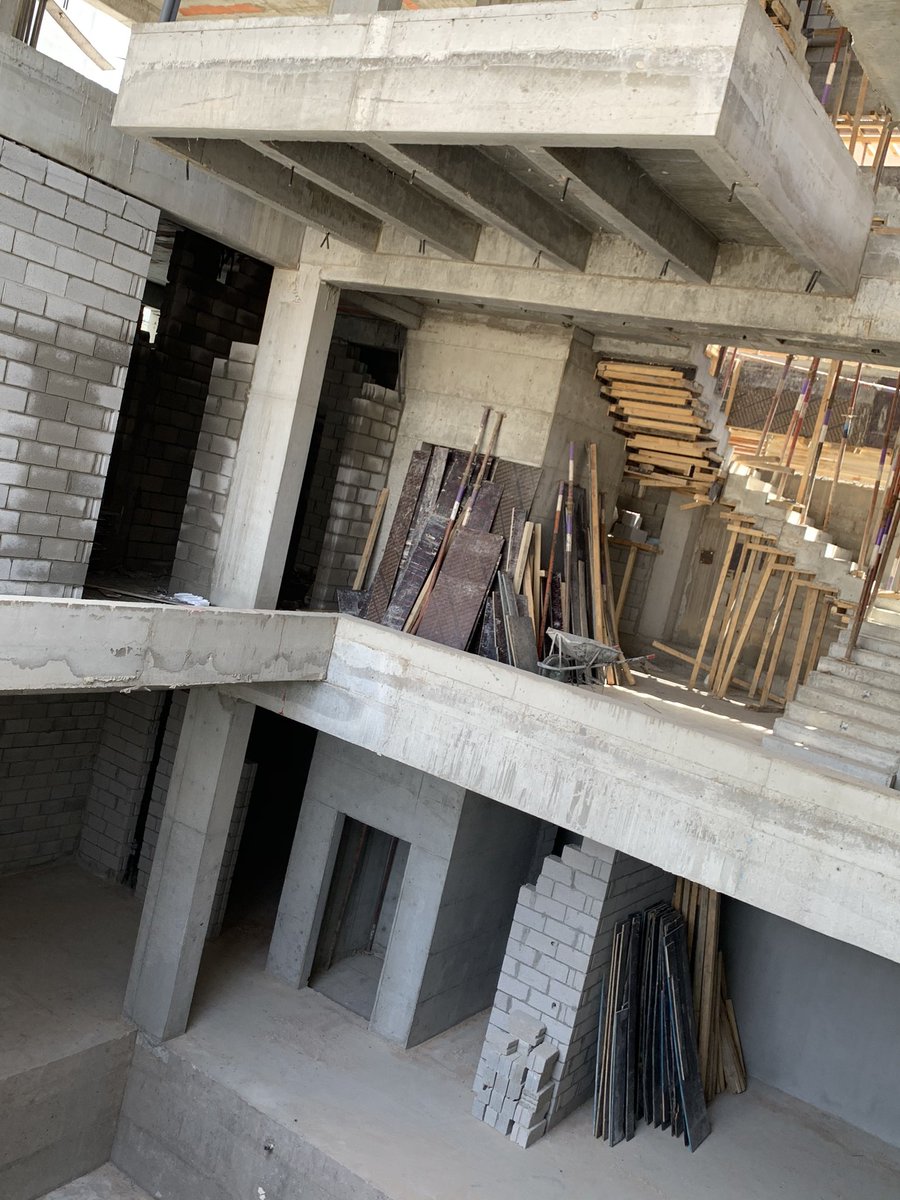

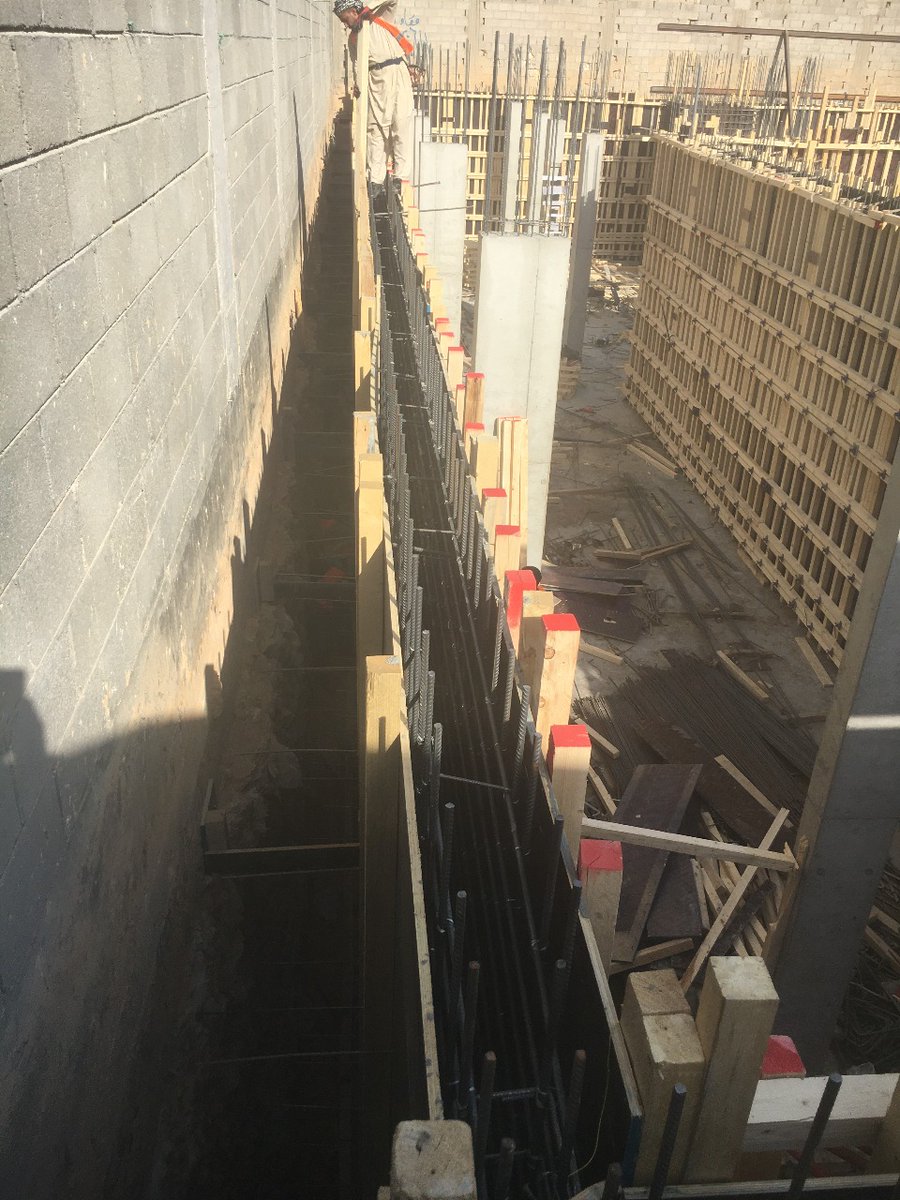

هنا بعض الصور لأعمال الأعمدة ويجب التأكيد هنا من نظافة خشب البليود حتى لا تكون الأعمدة عرضه للتعيشيشات أو التكريشات أثناء الصب وإليكم بعض الصور حيث تم استخدام أخشاب جديدة في جميع أعمال الأعمدة وذلك يتم وزنها بالملي بواسطة البلبل حتى لا يكون فيه أي ميل في العمود قبل أو بعد الصب
الجميل أثناء العمل أن الإدارة الهندسية في @interface_sa يقومون بتقديم تقرير كل نهاية يوم خميس بالاعمال المنفذه خلال الاسبوع بالصور والاعمال التي ستنفذ أو الأهداف المراد تحقيقها باذن الله الاسبوع القادم إليكم بعض الصور من التقرير
بعد الانتهاء من اعمال الاعمدة وغرفة المصعد نجاره وحدادة تم الاستلام من قبل المكتب الاستشاري @MaqamDesign وإجازة المرحلة للصب

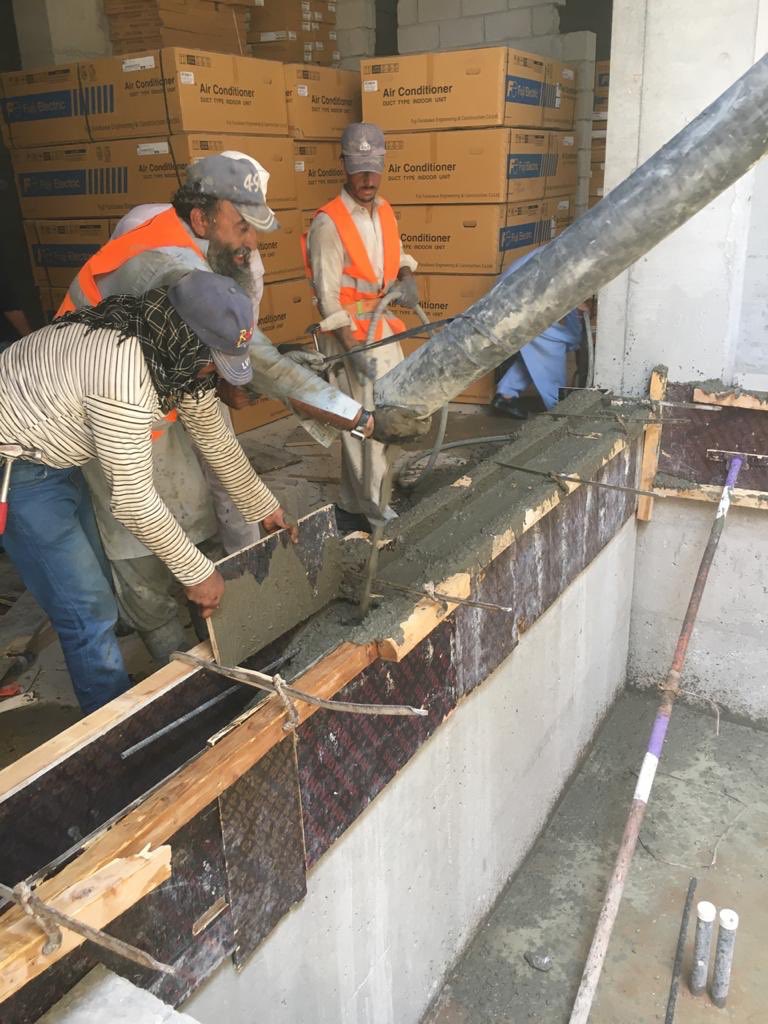

وتم التقفيل والتجهيز للصبه وكالعاده حاضرون معنا في كل صبه @KifahHolding مصنع الكفاح للخرسانة

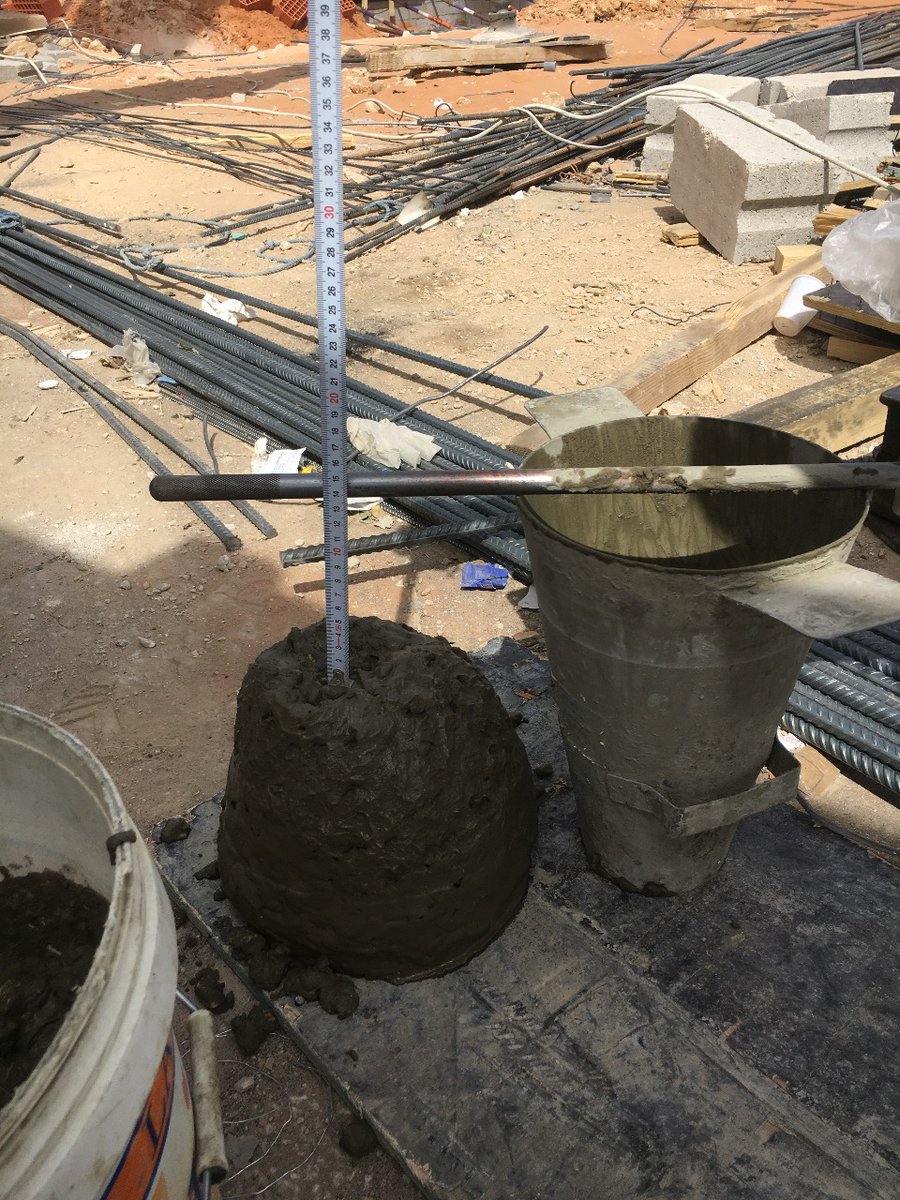

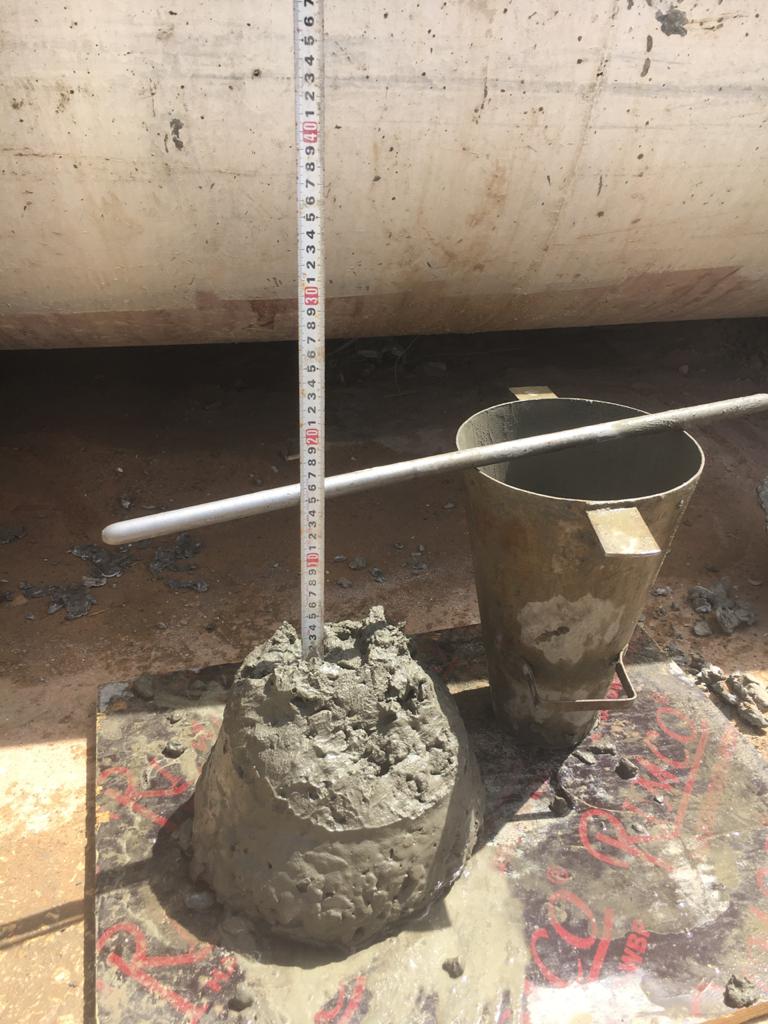

وكعادتنا يتم عمل اختبارات الهبوط اللازمة قبل البدء في الصب

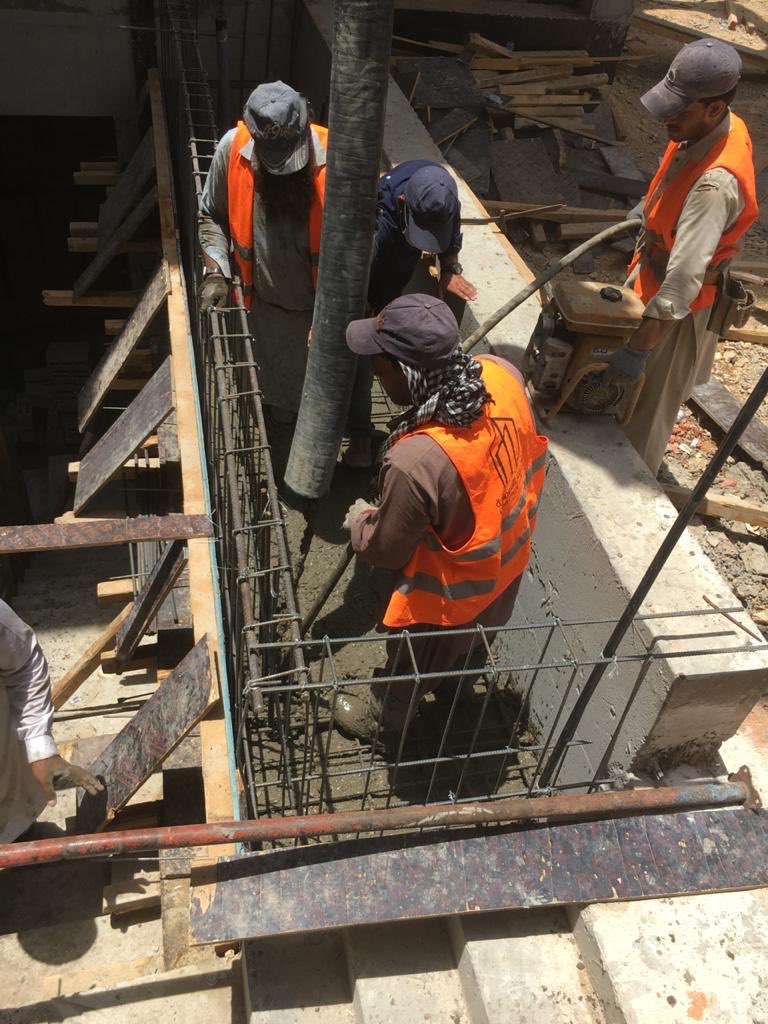

هنا نلاحظ قبل الصب قوة التدعيم حتى لا يحصل فك للعمود أثناء الصب لغرفة المصعد والأعمدة

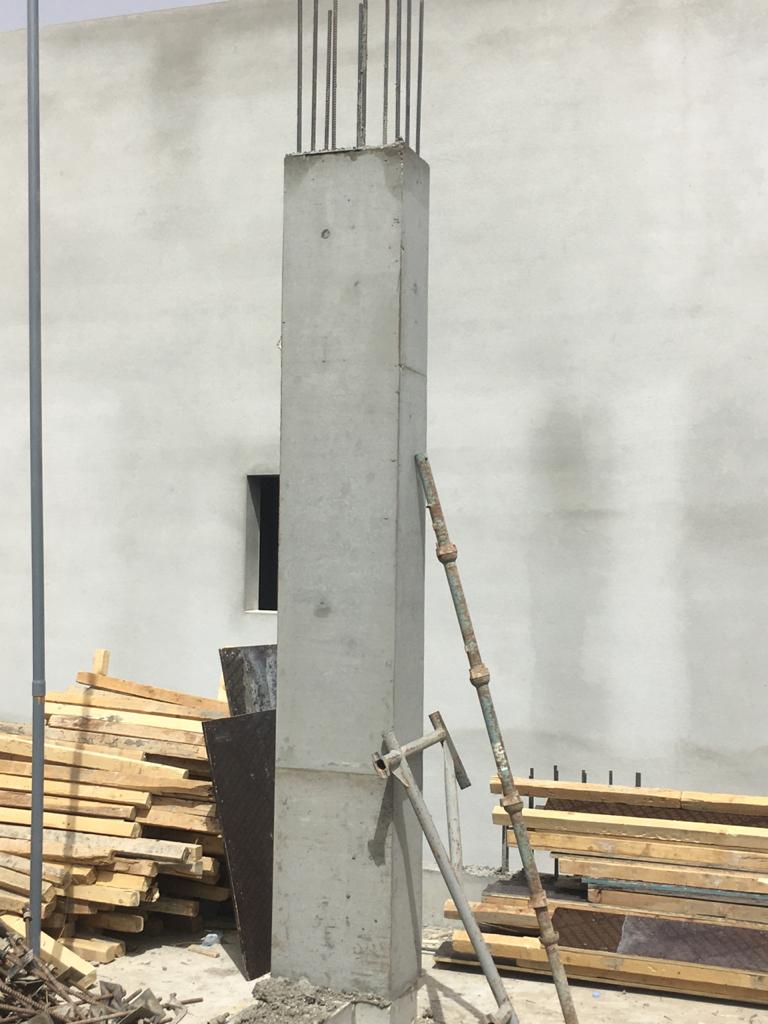

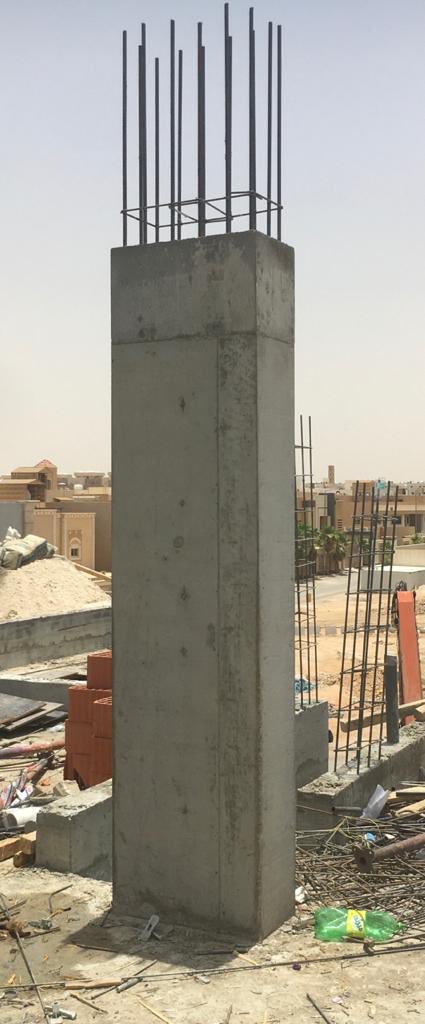

وهذه النتيجة النهائية بعد فك أعمدة الدور الأرضي ولله الحمد والمنه جميعها خاليه من أي عيوب هندسية
شكرا ً لكل من مهندسي @interface_sa وللمكتب الاستشاري @MaqamDesign

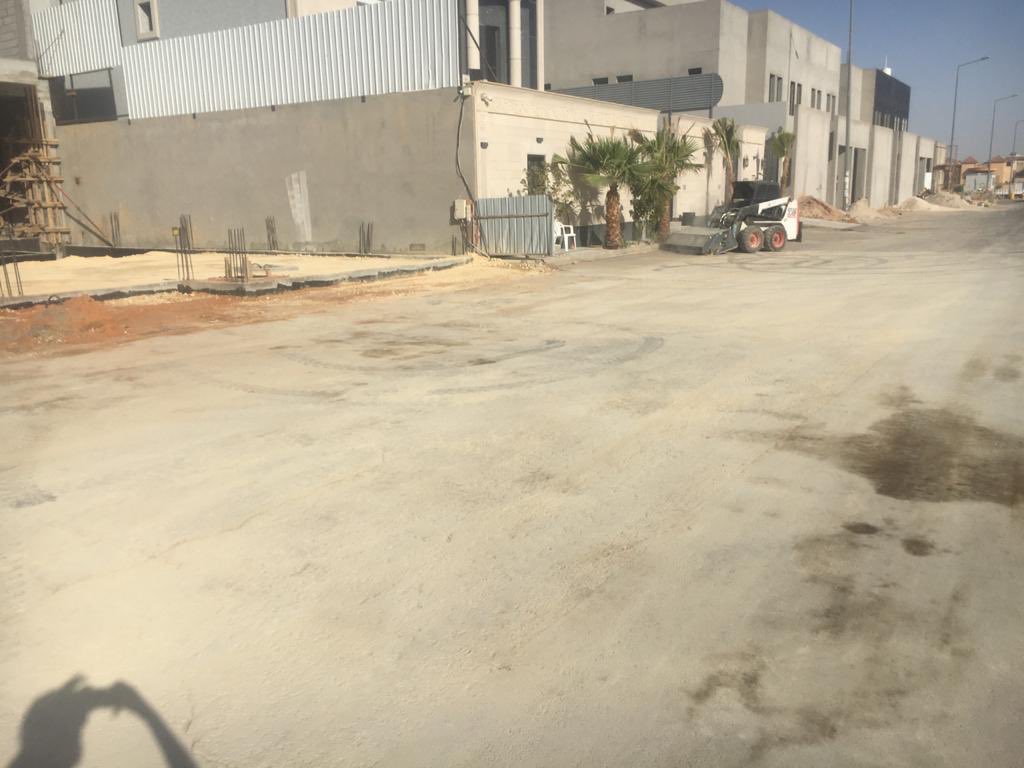

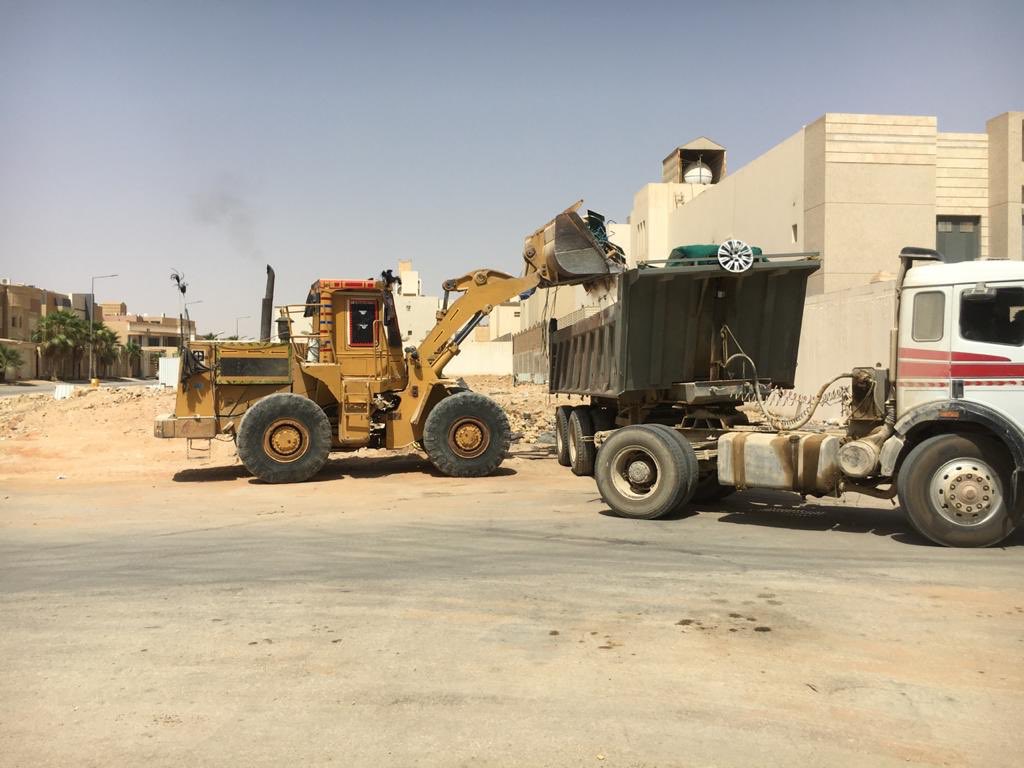

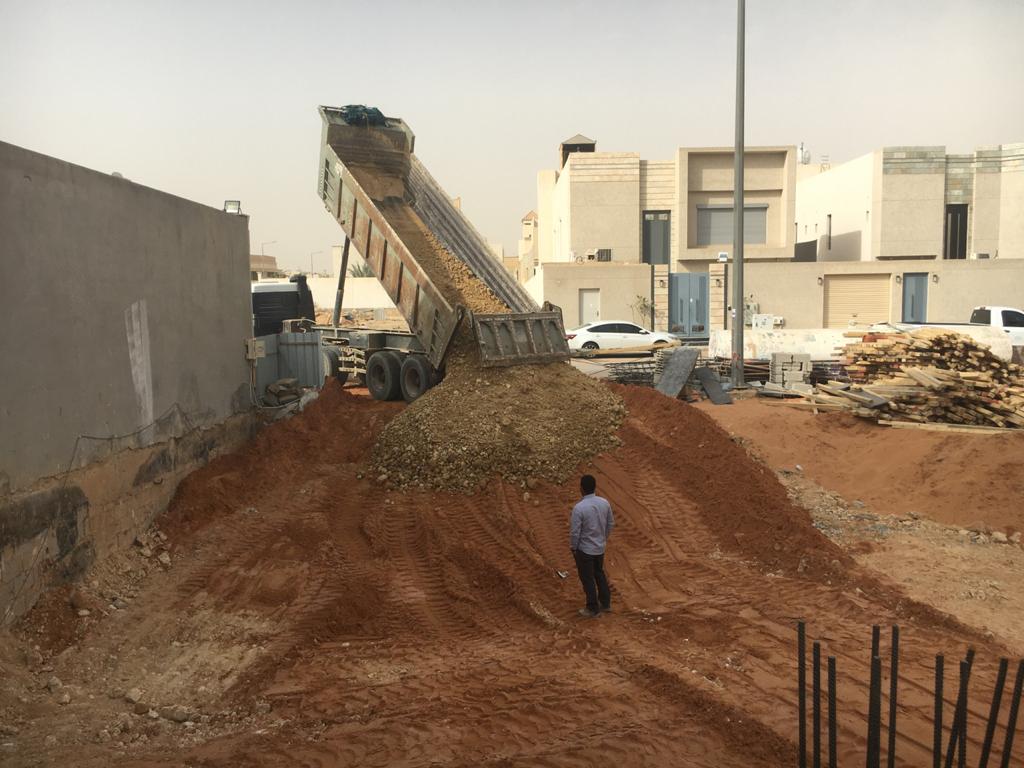

قبل البدء في نصب السقالات المعدنية لتخشيب سقف الدور الارضي تم عمل دفان الحوش وهو دفان مؤقت ليتسنى لمعدات توريد المواد سهولة الدخول والخروج من اجل توصيل المواد إلى أعلى أسطح الفيلا
الدفان هذا ليس الدفان النهائي ولكن إنما هو من أجل تيسير الأعمال وعدم تعطيلها وسترون لاحقا ً في التغريدات المستقبلية كيف تم العمل على ذلك بالتفصيل الممل

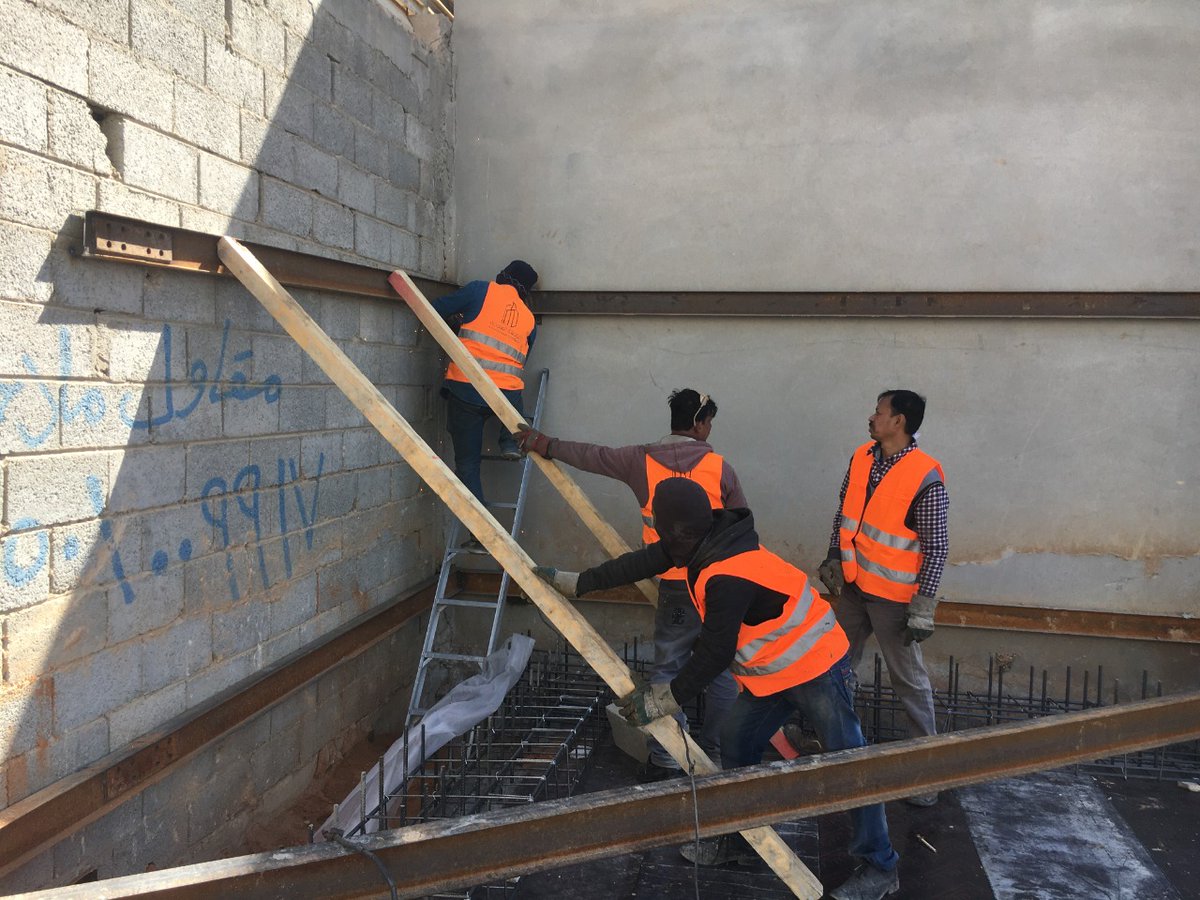

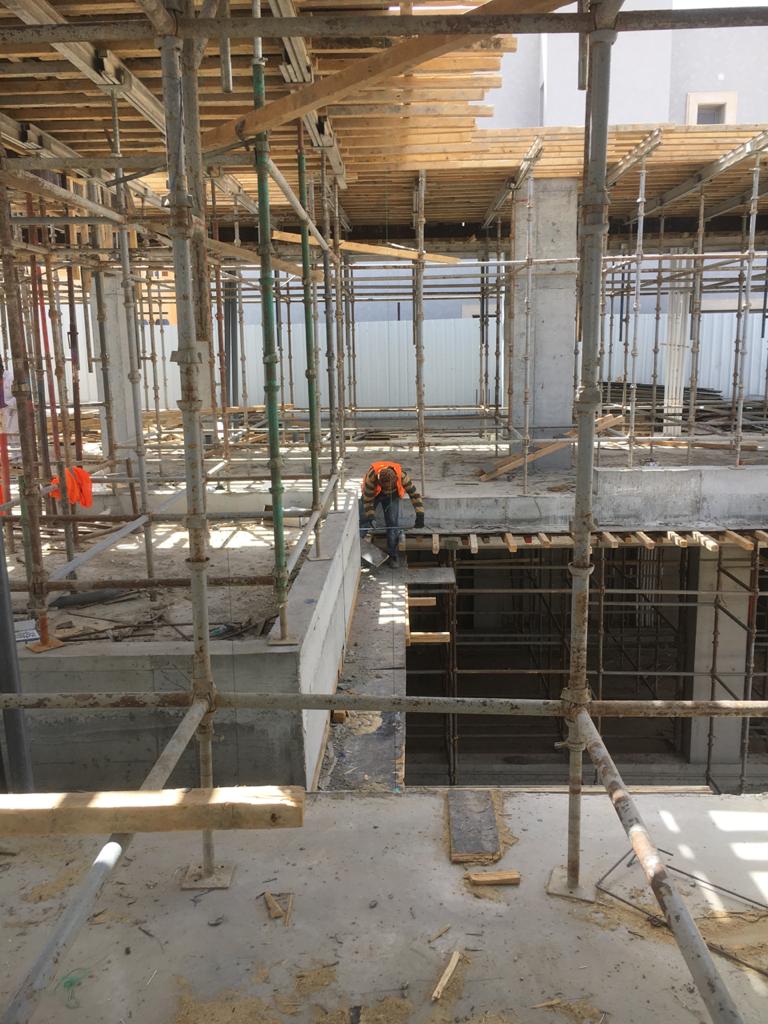

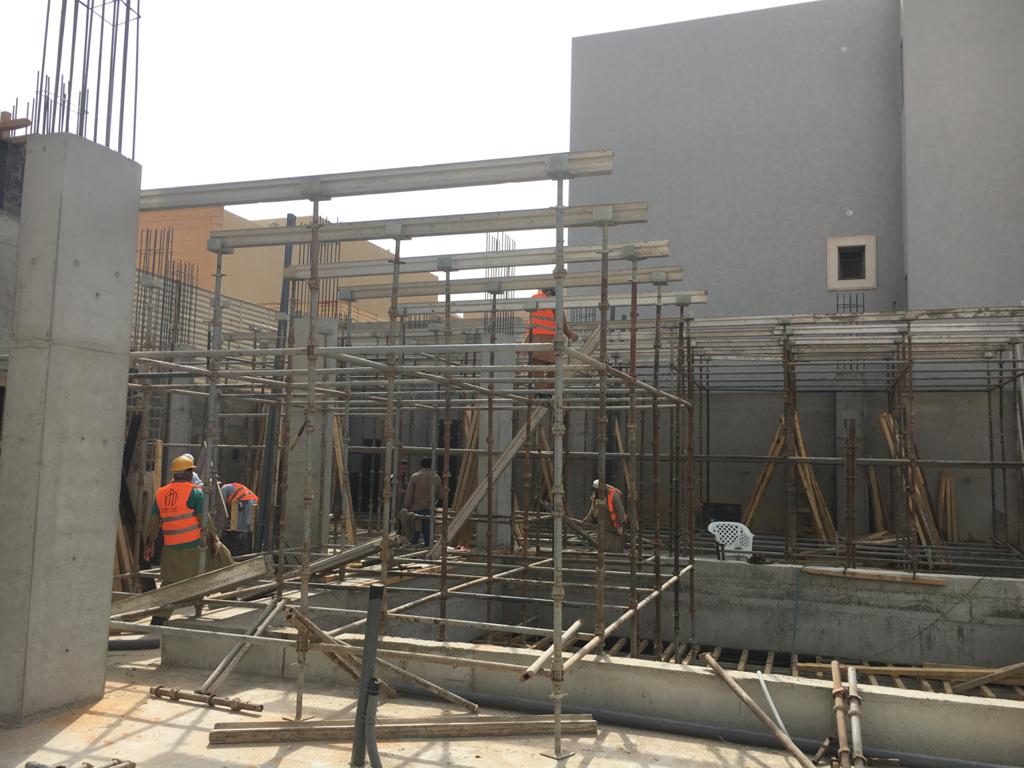

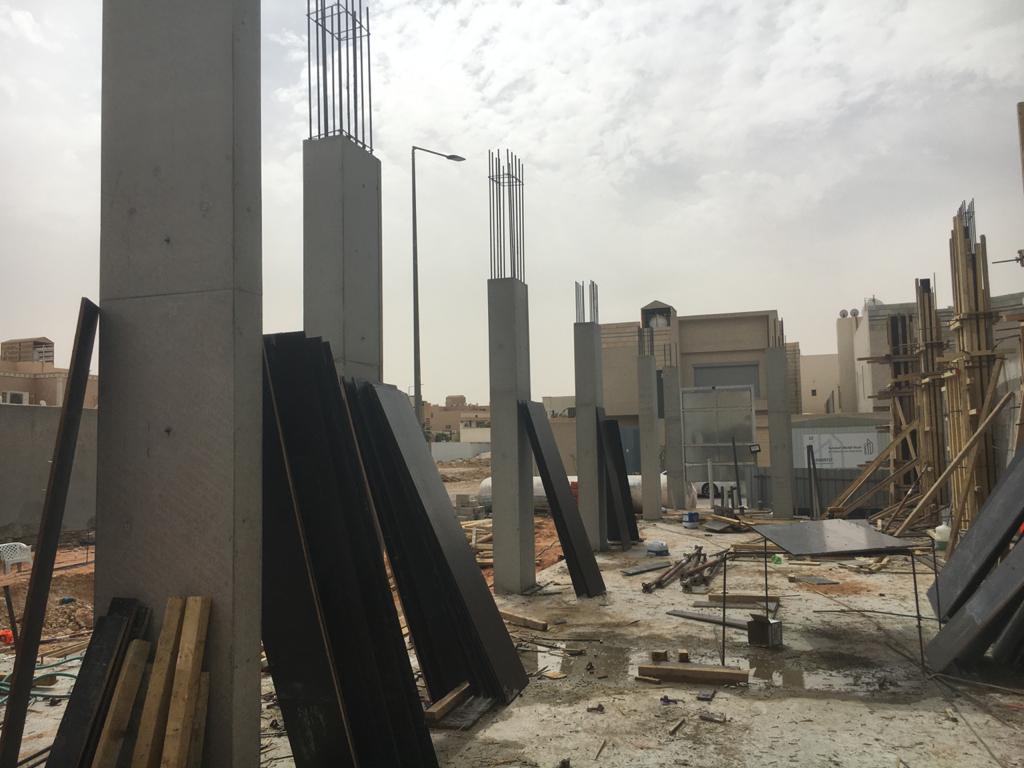

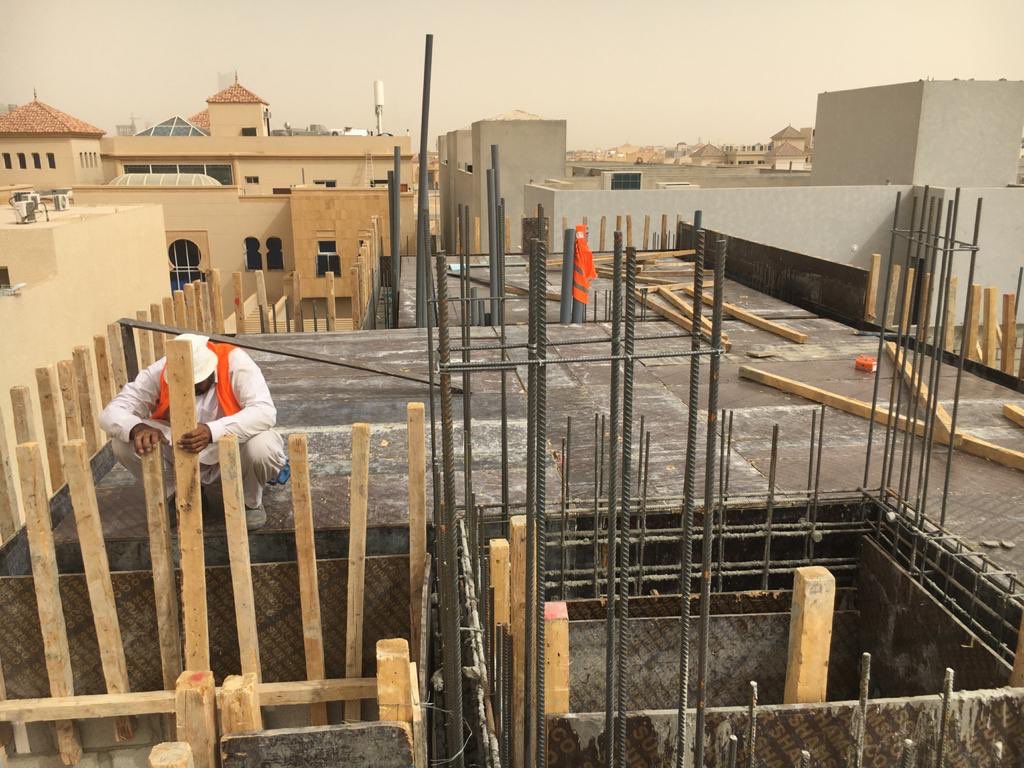

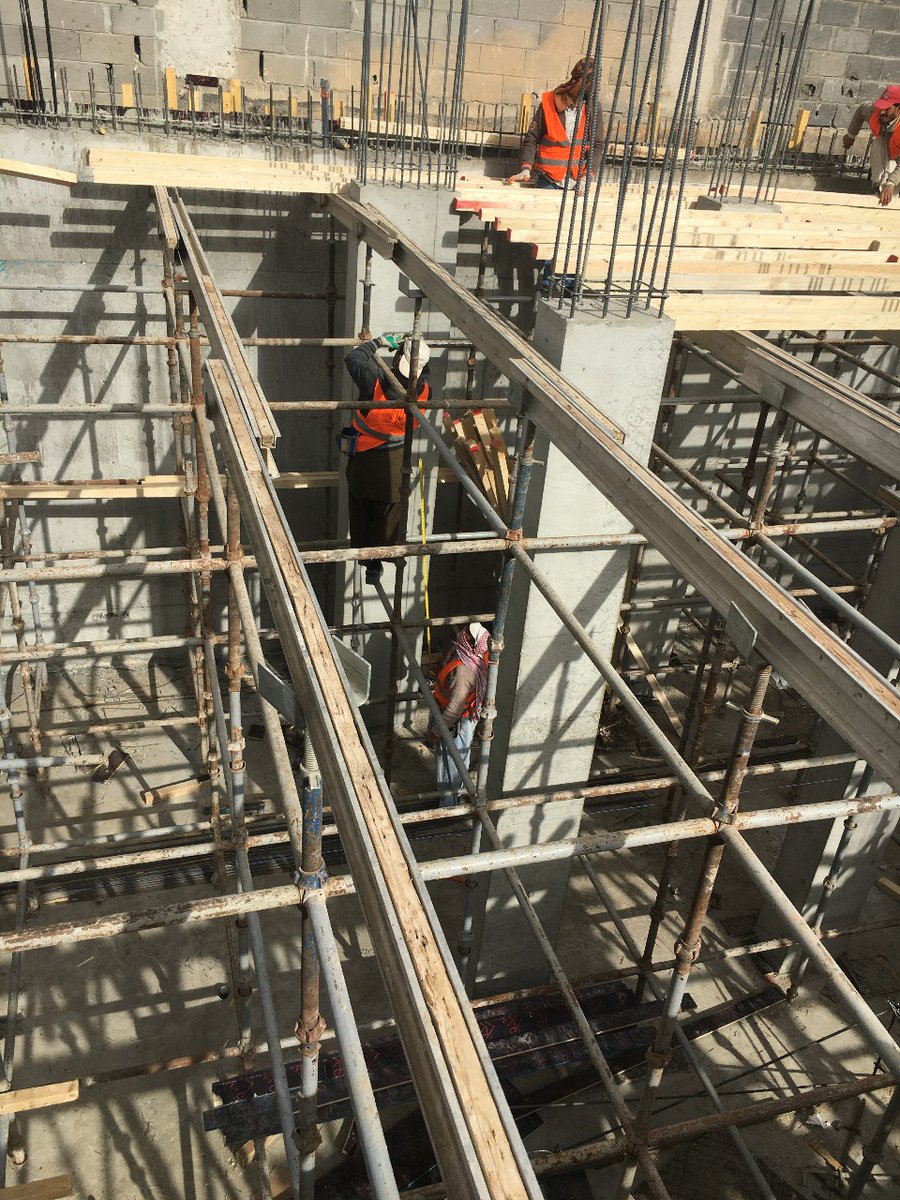

بعد ذلك تم البدء في نصب الشدة المعدنية استعدادا ً لتخشيب سقف الدور الأرضي
لاسيما أنه وخلال مرحلة العمل حريصون في @interface_sa على نظافة الموقع باستمرار ليتسنى للجميع سهولة الدخول والخروج من المالك و الاستشاري وغيرهم من زوار الموقع
كذلك في هذا الموقع لما فيه من بروزات تم الحرص على عدم فك أي شده معدنية حتى يتم صب السقف التالي
يعني شدة سقف القبو لم يتم فكها إطلاقا ً إلا بعد ما تم صب سقف الدور الأرضي
أثناء تخشيب السقف كان لي انصال من المصمم المعماري @Abdulelah0_0 عن منسوب سقف الاوفيس الخارجي ودورة المياه أعزكم الله أنها أقل منسوبا ً من باقي سقف الدور الارضي وكنت أقترح أن يتم مساواتها بباقي سقف الدور الارضي إلا أن المصمم أصر على بقاءها بهذا الشكل كما تلاحظون في التصميم
وأنه من أجل اكتمال جماليتها يجب بقاءها بهذا الشكل حتى لا تكون ظاهره من الخارج وشكلها غير لائق وفعلا ً تم التقيد بما تفضل به المصمم من وجهة نظر
ومن هذا المنطلق أنصح جميع من تأتيه إقتراحات خارج التصميم أثناء البناء أن يعود إلى المصمم لاستشارته وابداء وجهة نظره في ذلك
لأن التعديل دون الرجوع للمصمم قد يفقدك في نهاية الأمر بعض الجماليات المعمارية التي عمل عليها المصمم
فالتصميم يعتبر سلسة متناسقة من الجماليات مترابطها ببعضها البعض وبناء على ذلك تمت الاستعانة بالله تعالى واكمال العمل حسب التصميم والصب

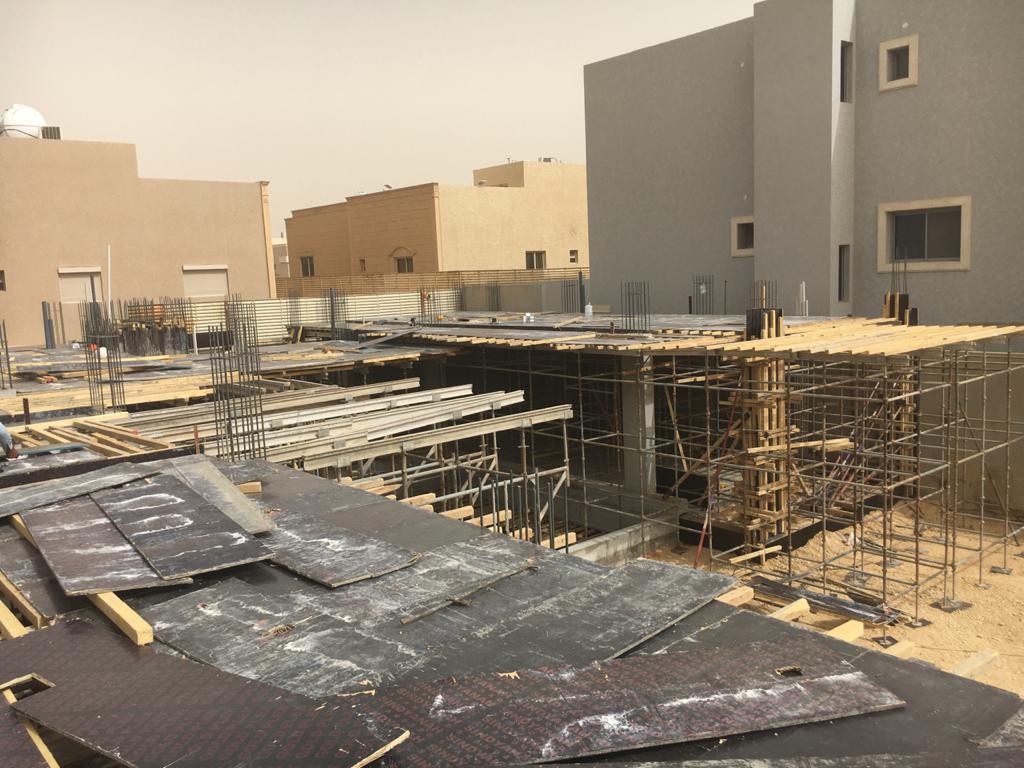

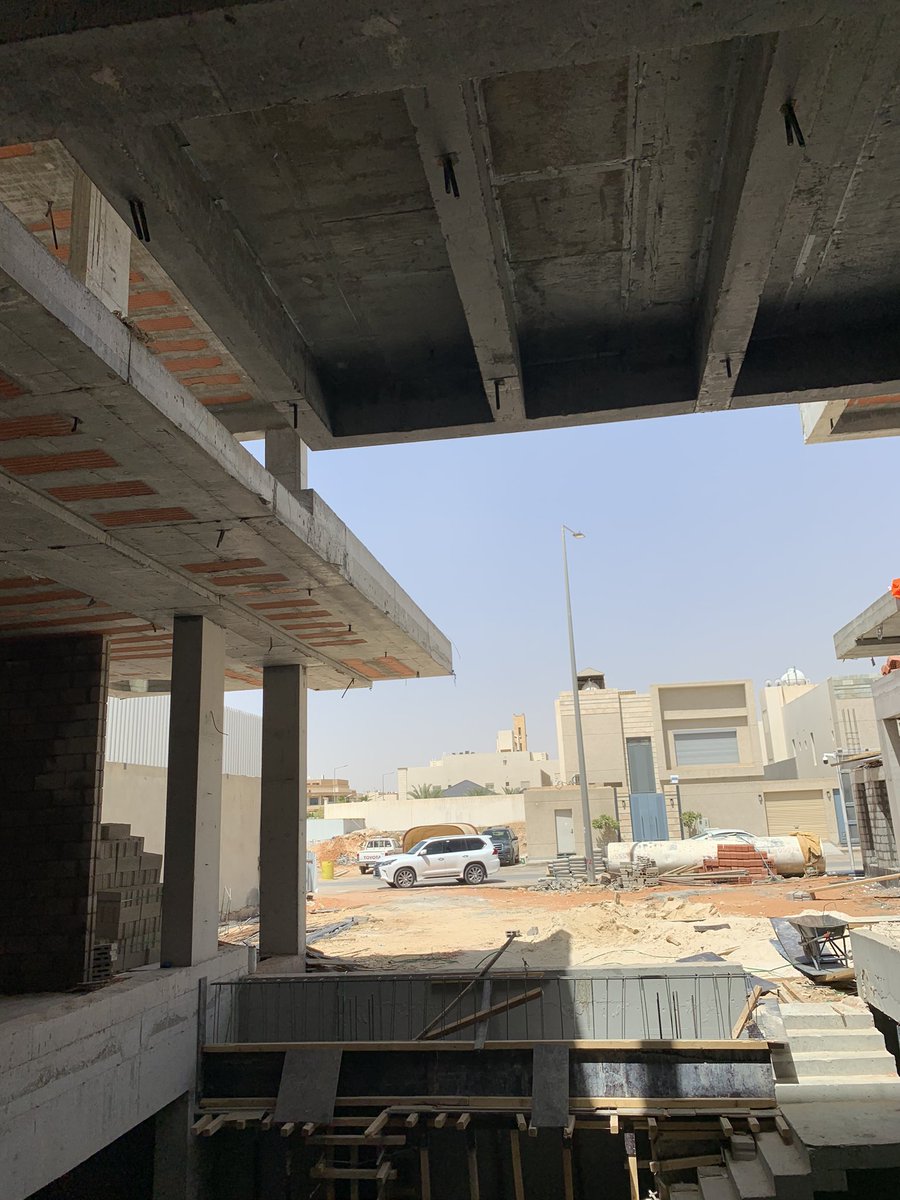

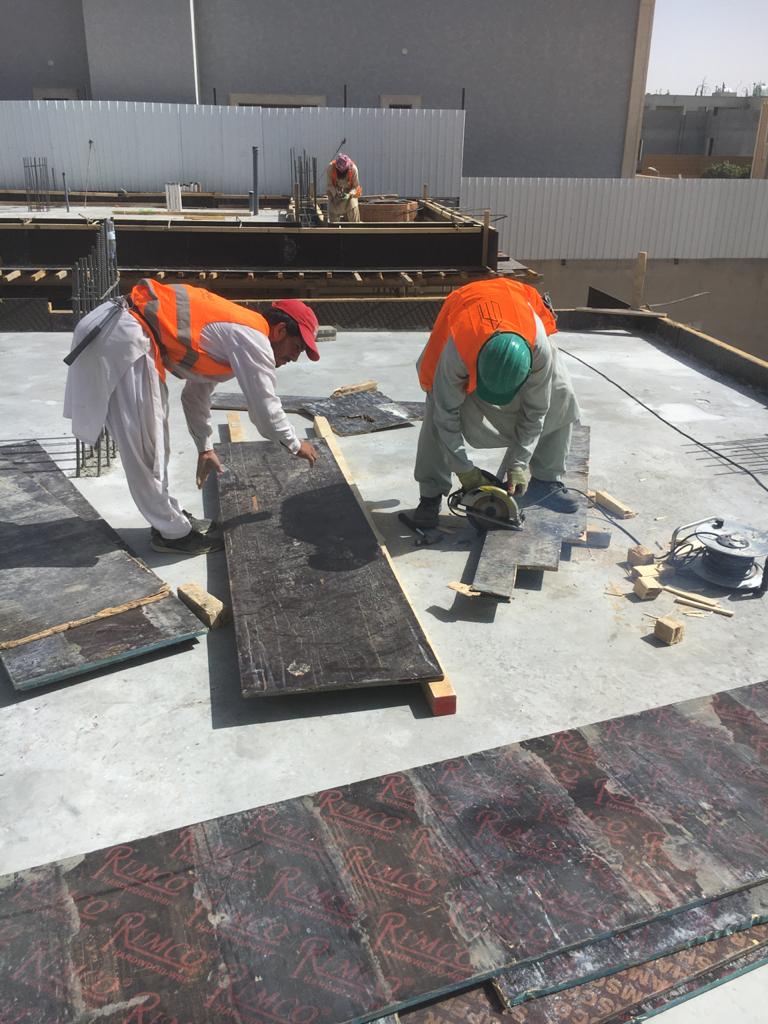

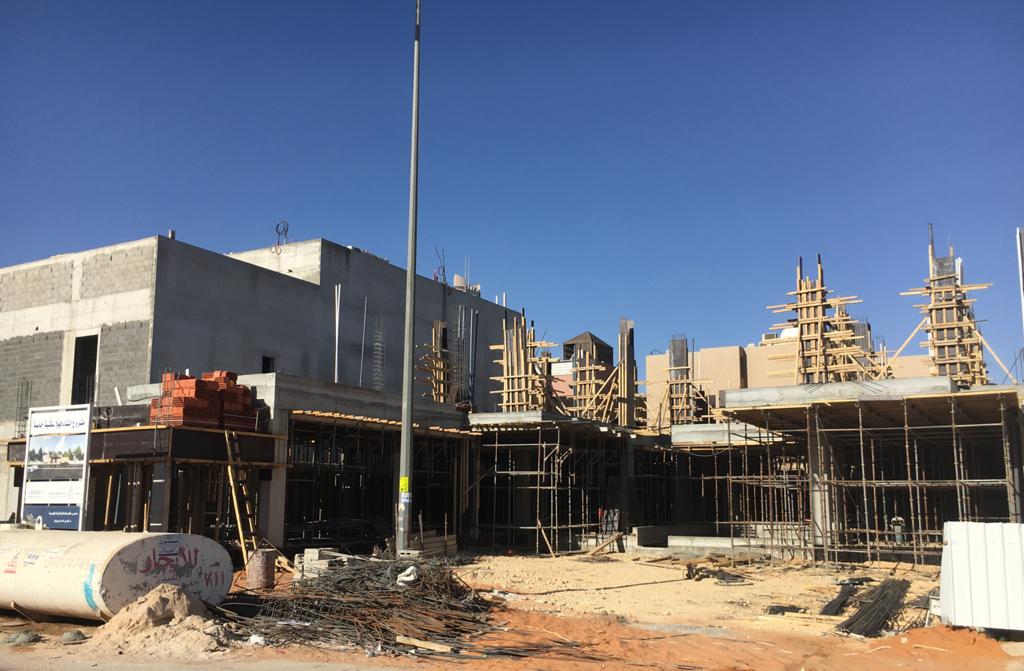

استكملنا تخشيب باقي سقف الدور الارضي والبروزات وسأستعرض لكم بعض المناظير من المصمم @Abdulelah0_0 والمرحلة العملية التي تمت في ذلك

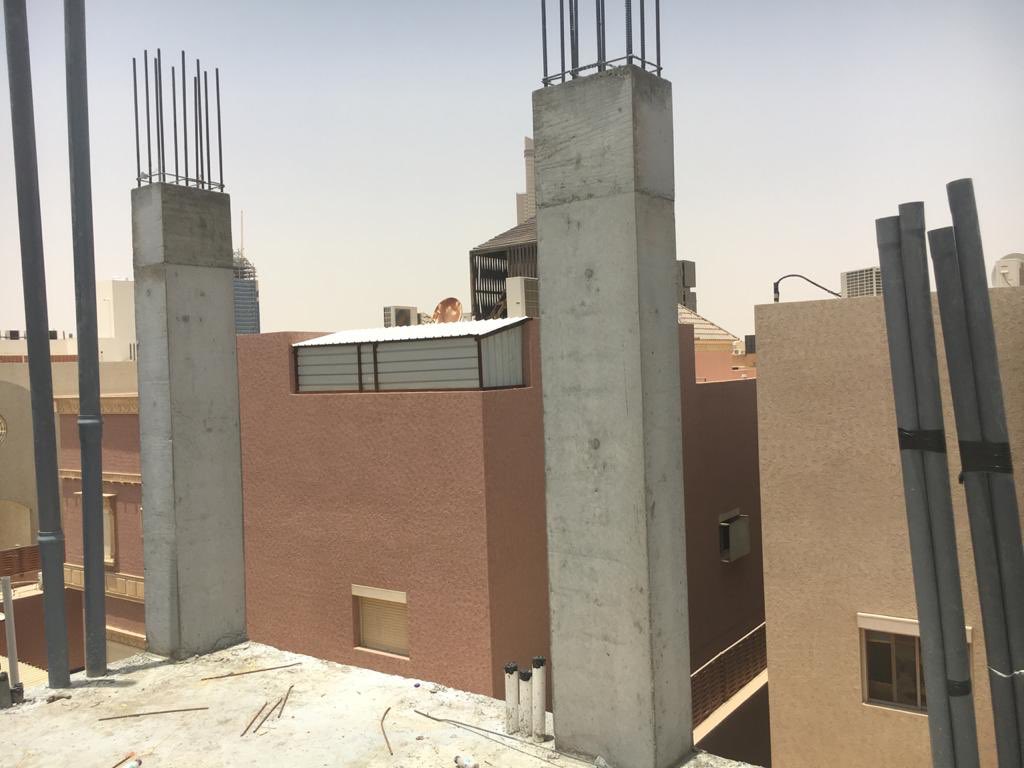

نلاحظ وجود بروزات طايره ونخله مخترقة سقف الدور الارضي في التراس لغرفة النوم الرئيسية والصالة بالدور الارضي بروز طاير حوالي 3.3م
بعد عرض هذه المناظير الجميله إليكم المواد المستخدمة للوصول إلى ذلك الإبداع
من حديد وسقايل واخشاب وأيدي عاملة ..... الخ
وراح نفصل لكم حسب الاستطاع في بعض الأمور

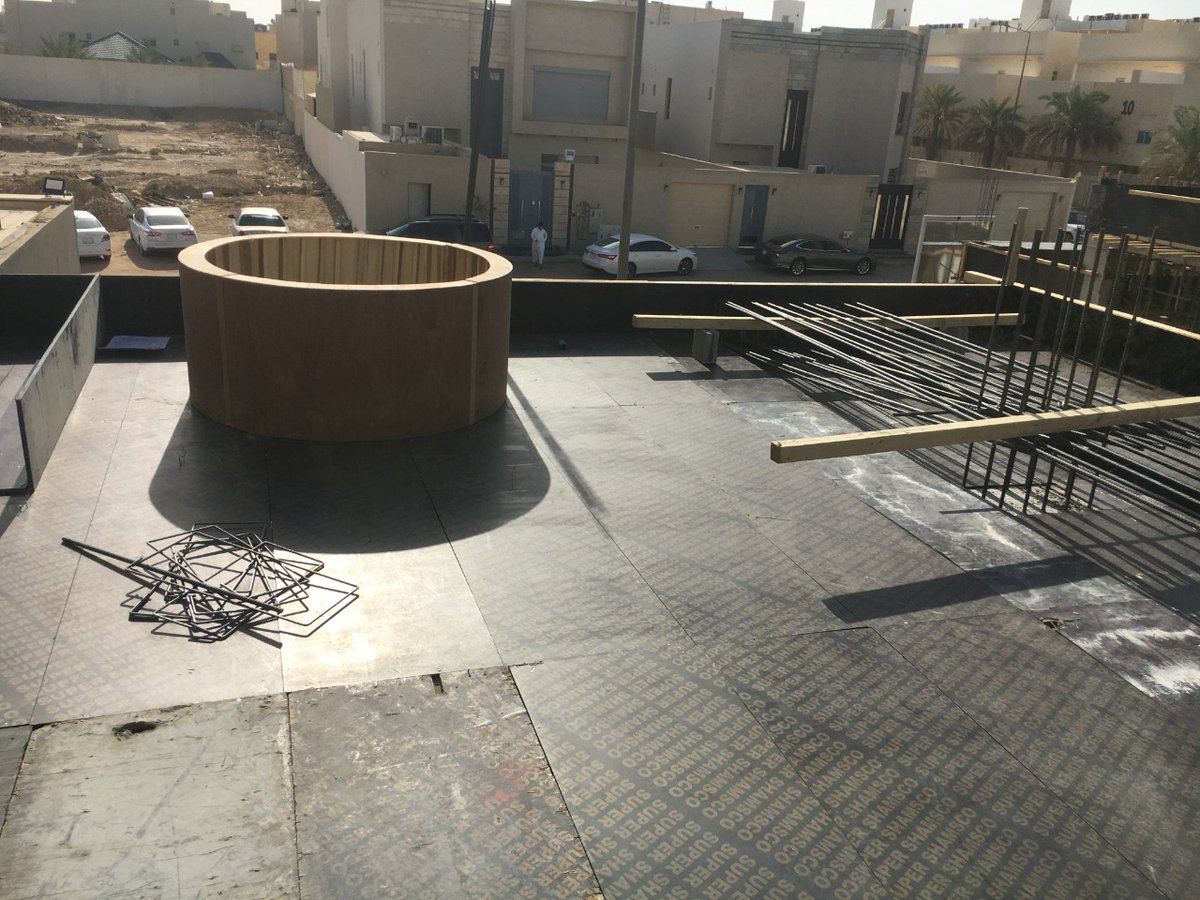

الان ترون في هذا المنظور نخله مخترقة التراس أو البلكونه << تختلف المسميات والمعنى واحد 😀
لكن هل طريقة عملها سهله ؟؟
إليكم الطريقة

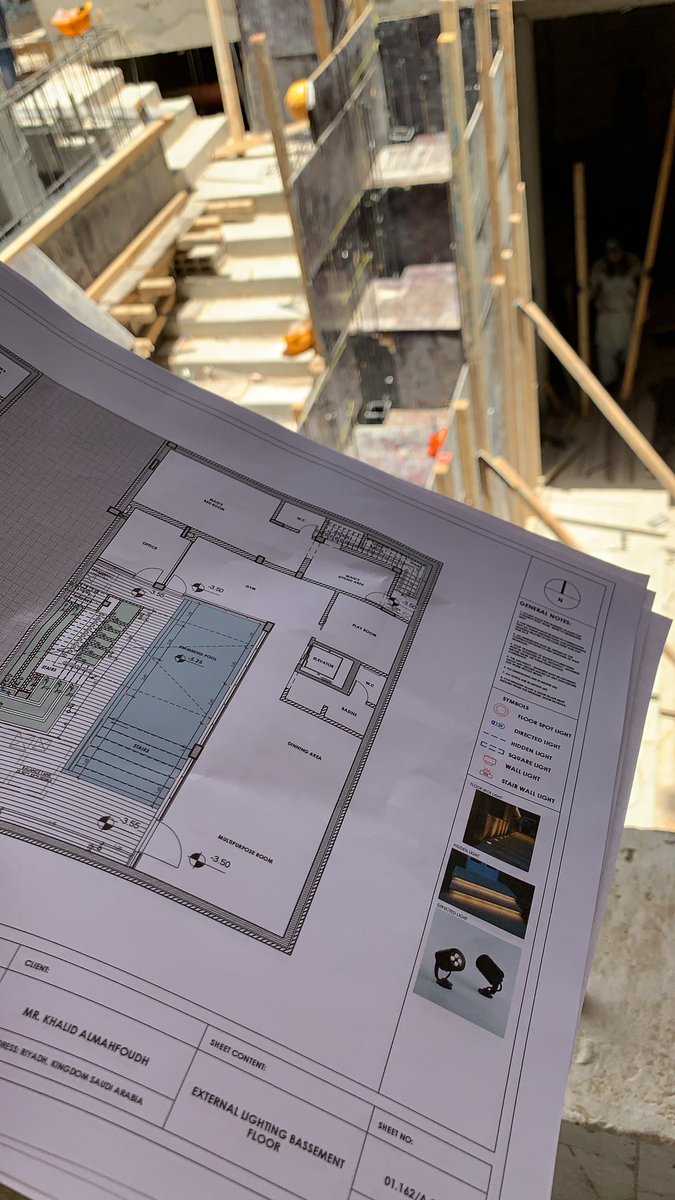

تم تفصيل فريم خشب حسب المقاس المرفق في التصميم من المصمم المعماري @Cleardes @Abdulelah0_0
والعمل على ذلك بأدق التفاصيل
كان العمل على قدم وساق للتقيد بالجدول الزمني وعدم التأخر عنه

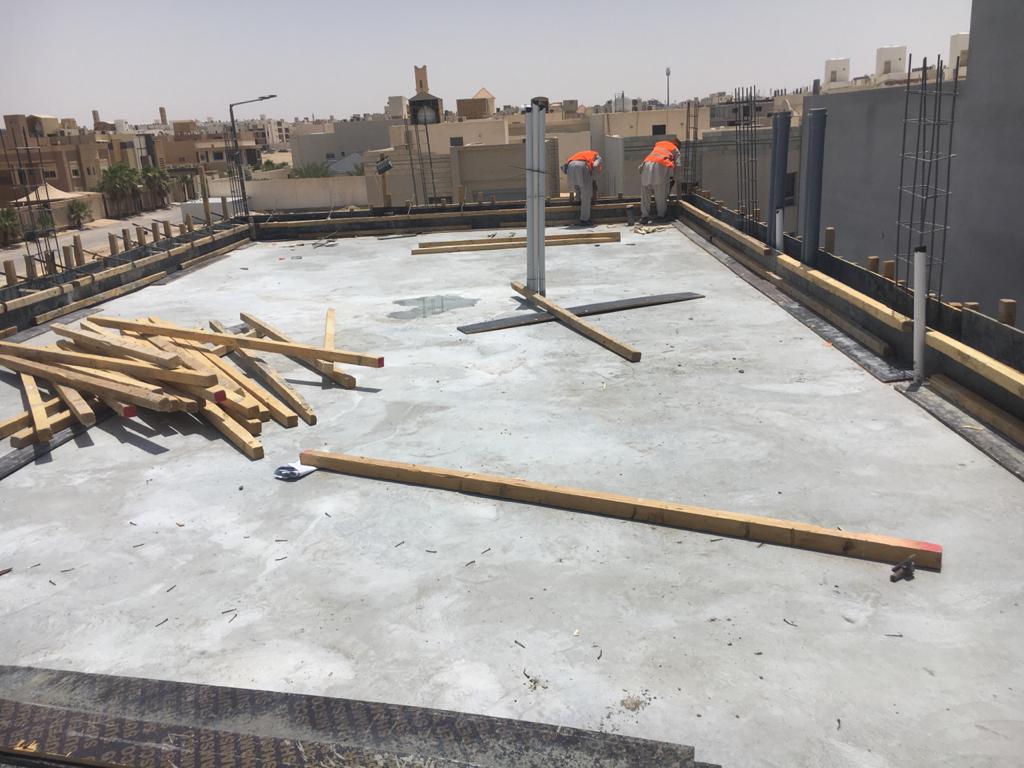

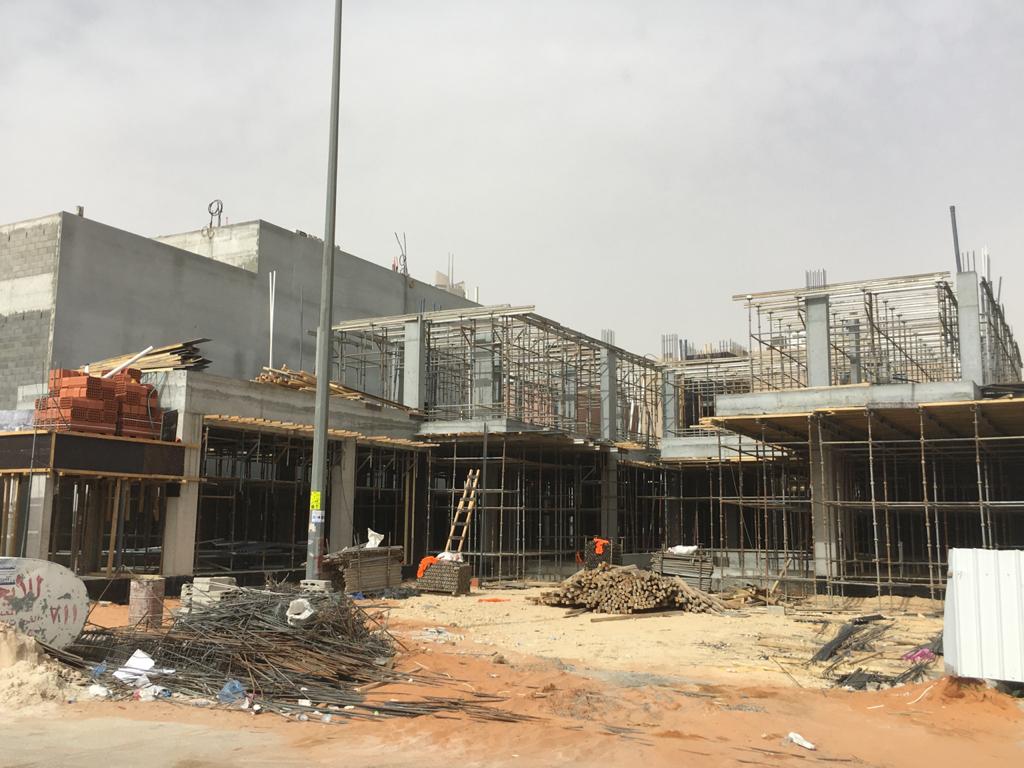

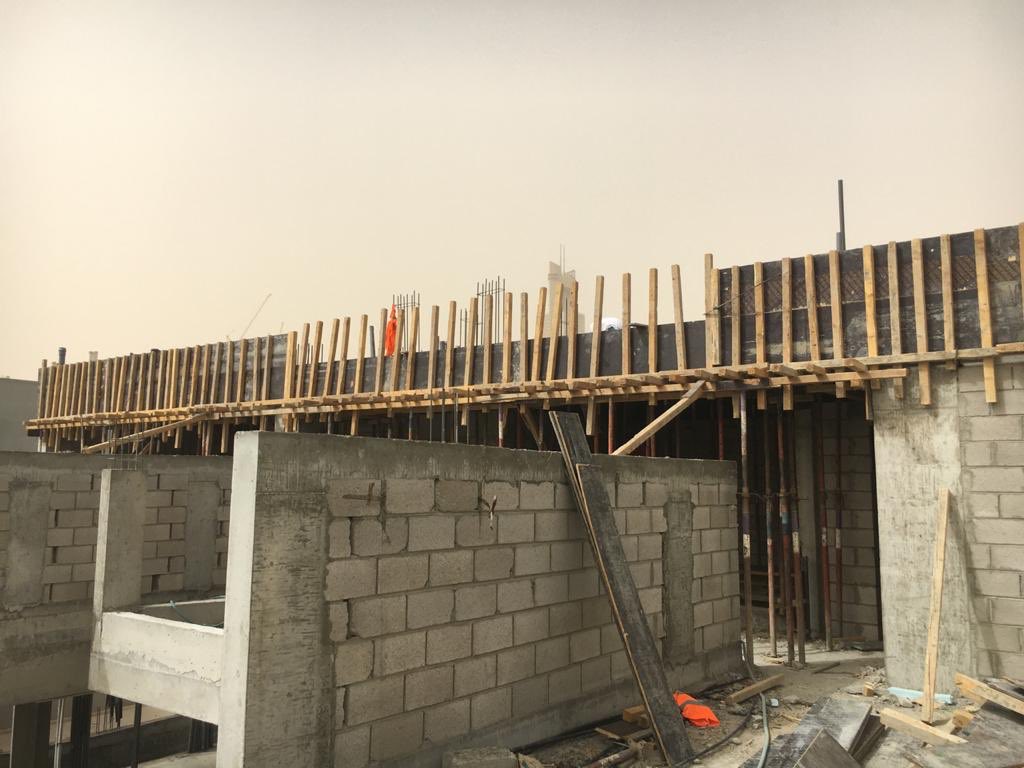

وهنا أوشكنا على الانتهاء من اعمال تخشيب وحدادة سقف الدور الارضي بالتماشي مع اعمال السباكة والكهرباء والتكييف

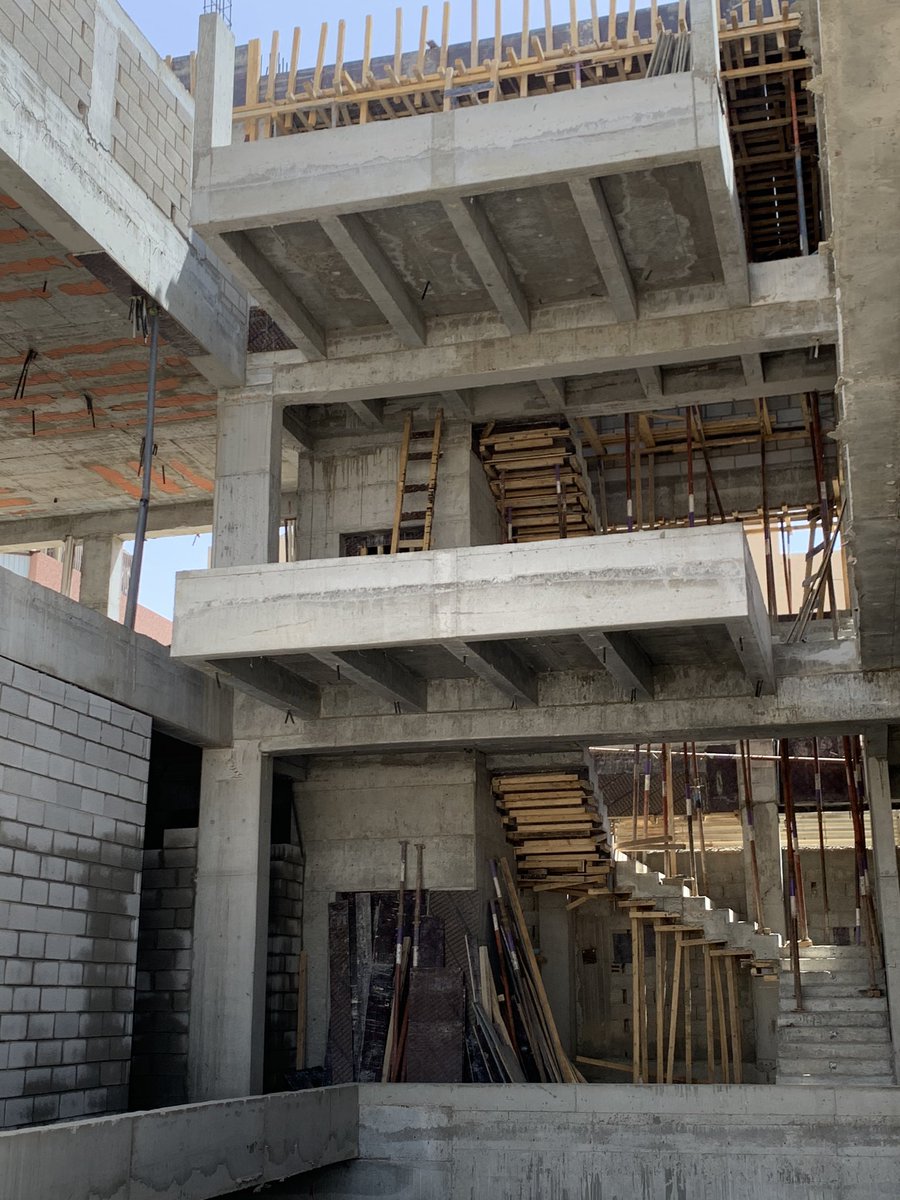

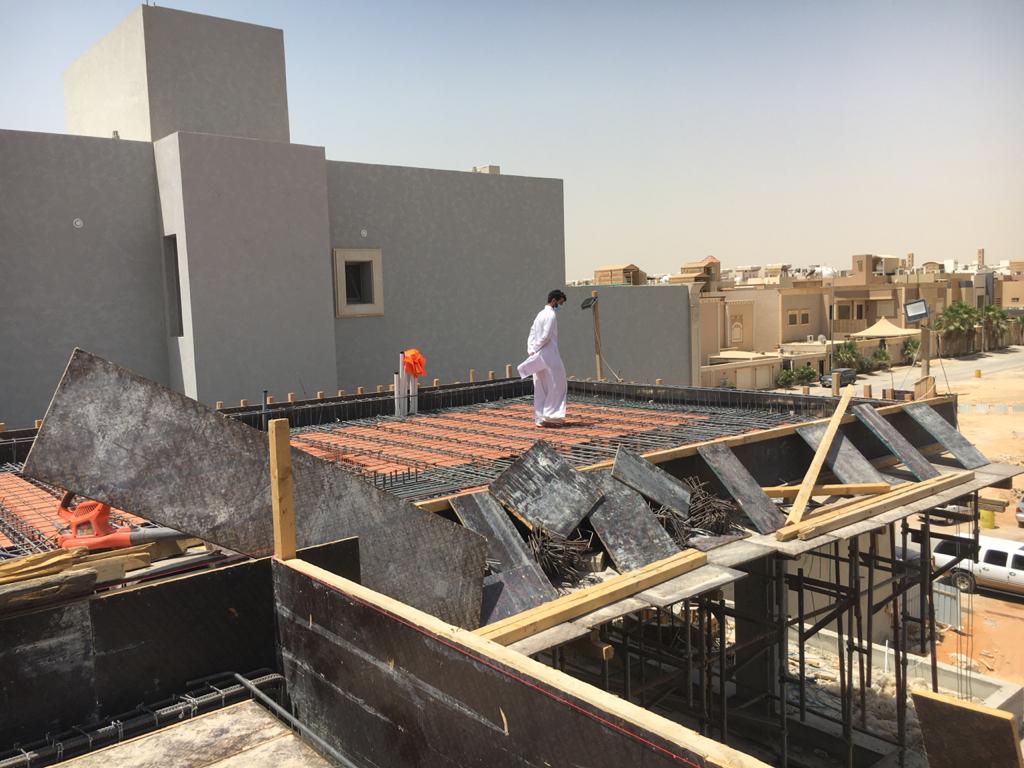

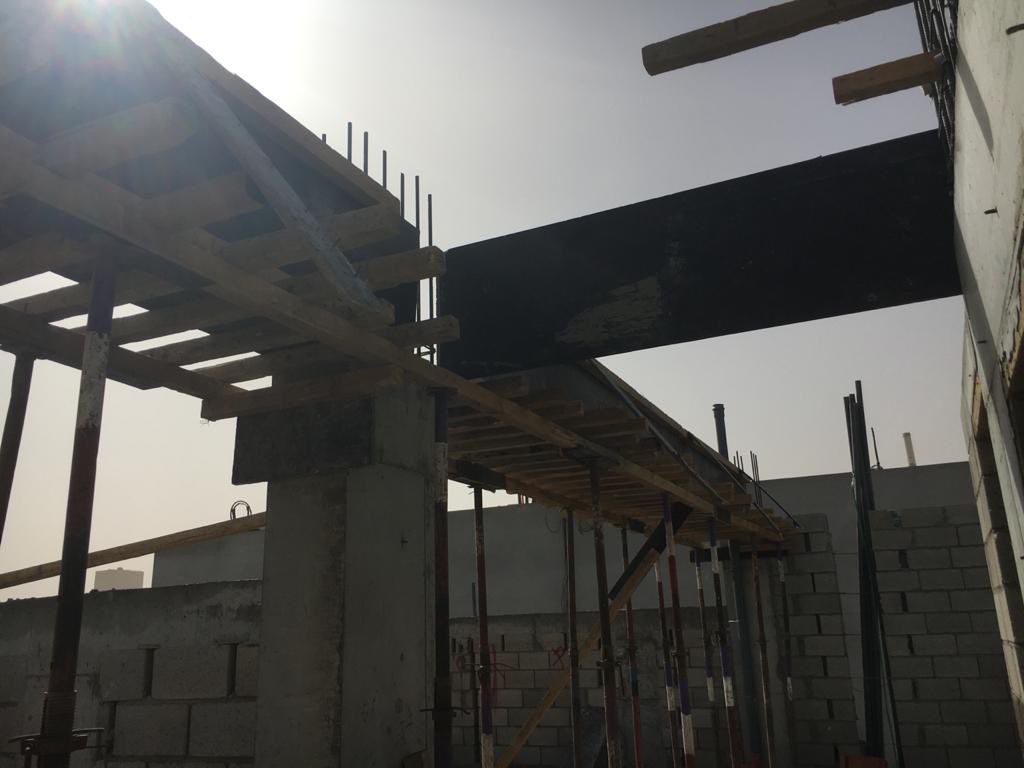

هنا كانت أعمال البروز الطاير للصالة بالدور الأول وكان بروز 3.30م وتم العمل عليه بحذر شديد وتم اتقانه على أكمل وجه ولله الحمد
وهنا الدور المؤدي من الدور الارضي إلى الدور الأول وكان عملة بطريقة المنشار
وهذي الصور أثناء العمل
وبعد التجهيزات اللازمة والتشييك الكامل من قبل مهندسي @interface_sa وتسليمهم إلى المكتب الاستشاري @MaqamDesign بموجب المحاضر المعتمدة بين الطرفين
بعون الله تم استئناف الصب

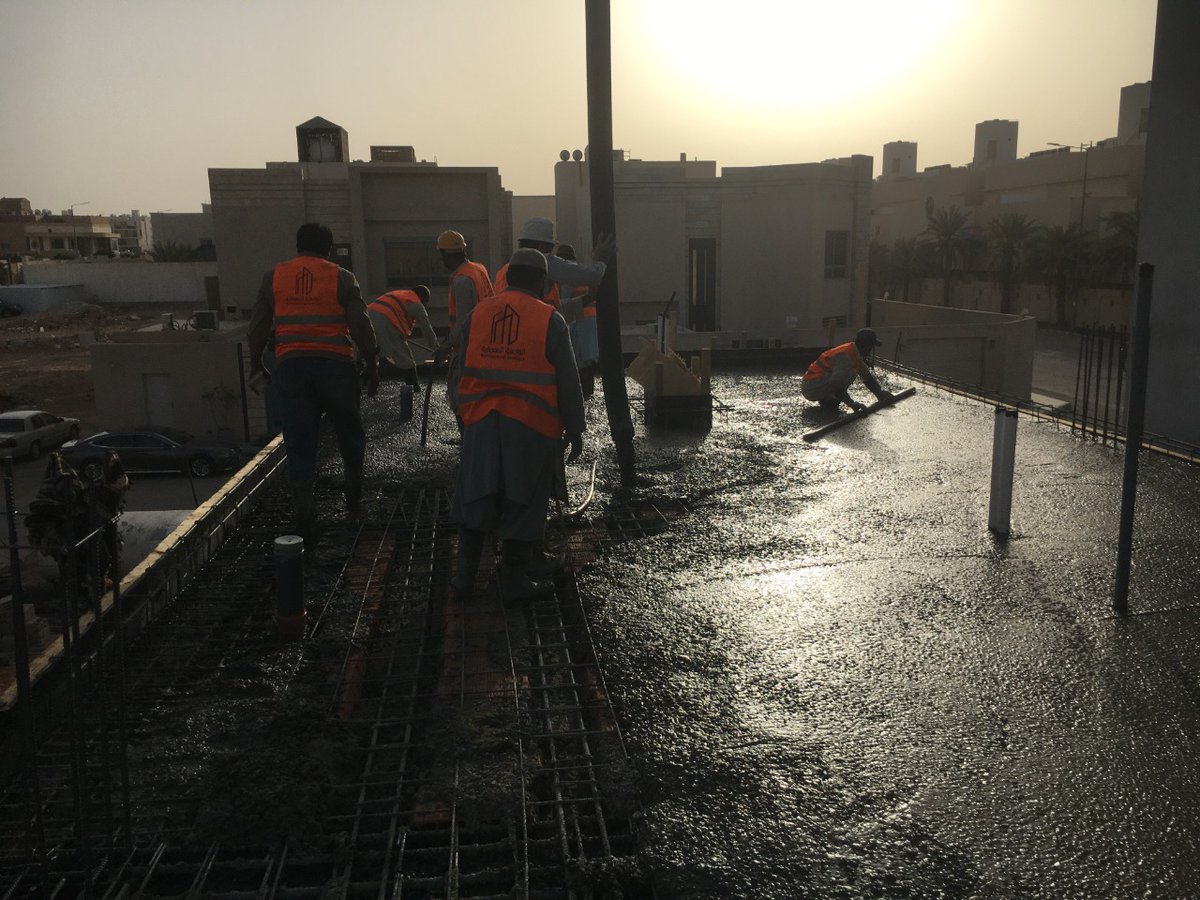

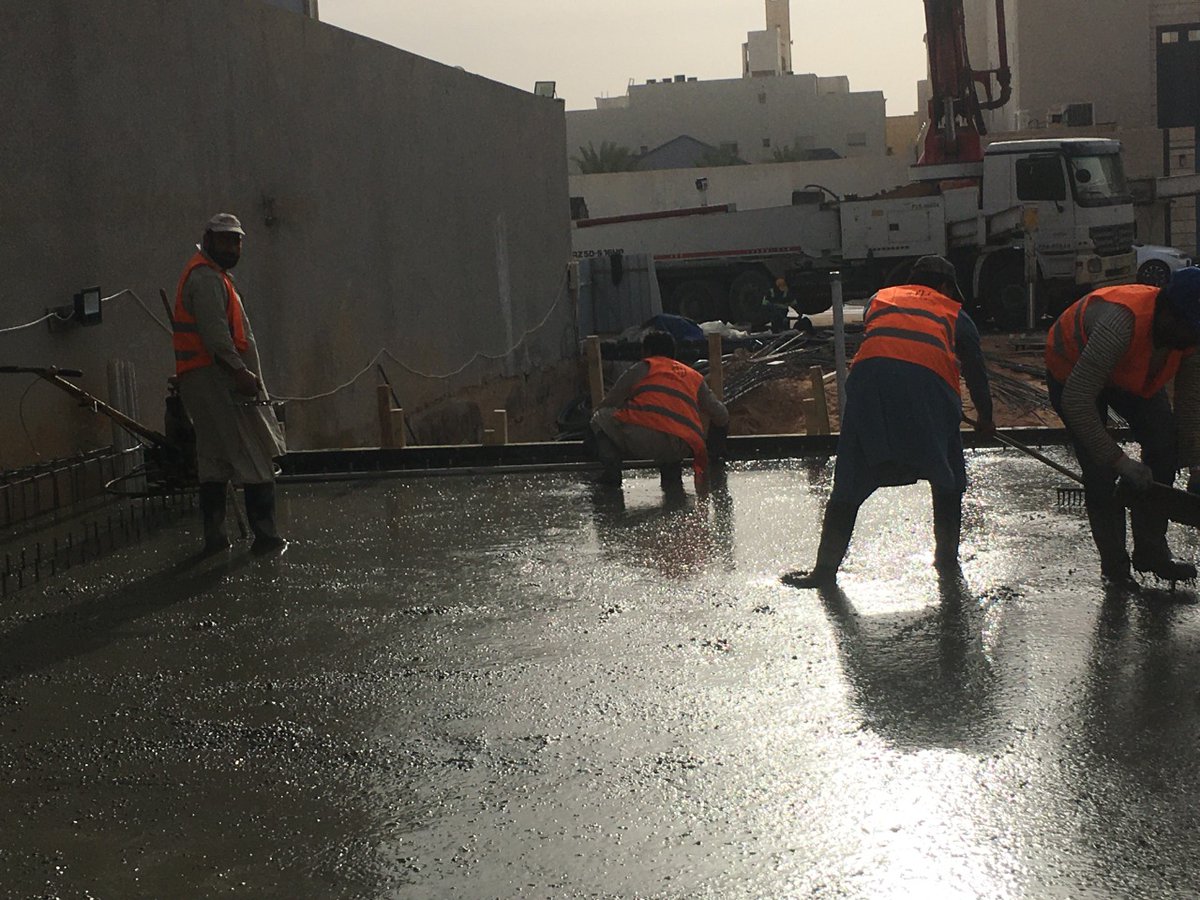

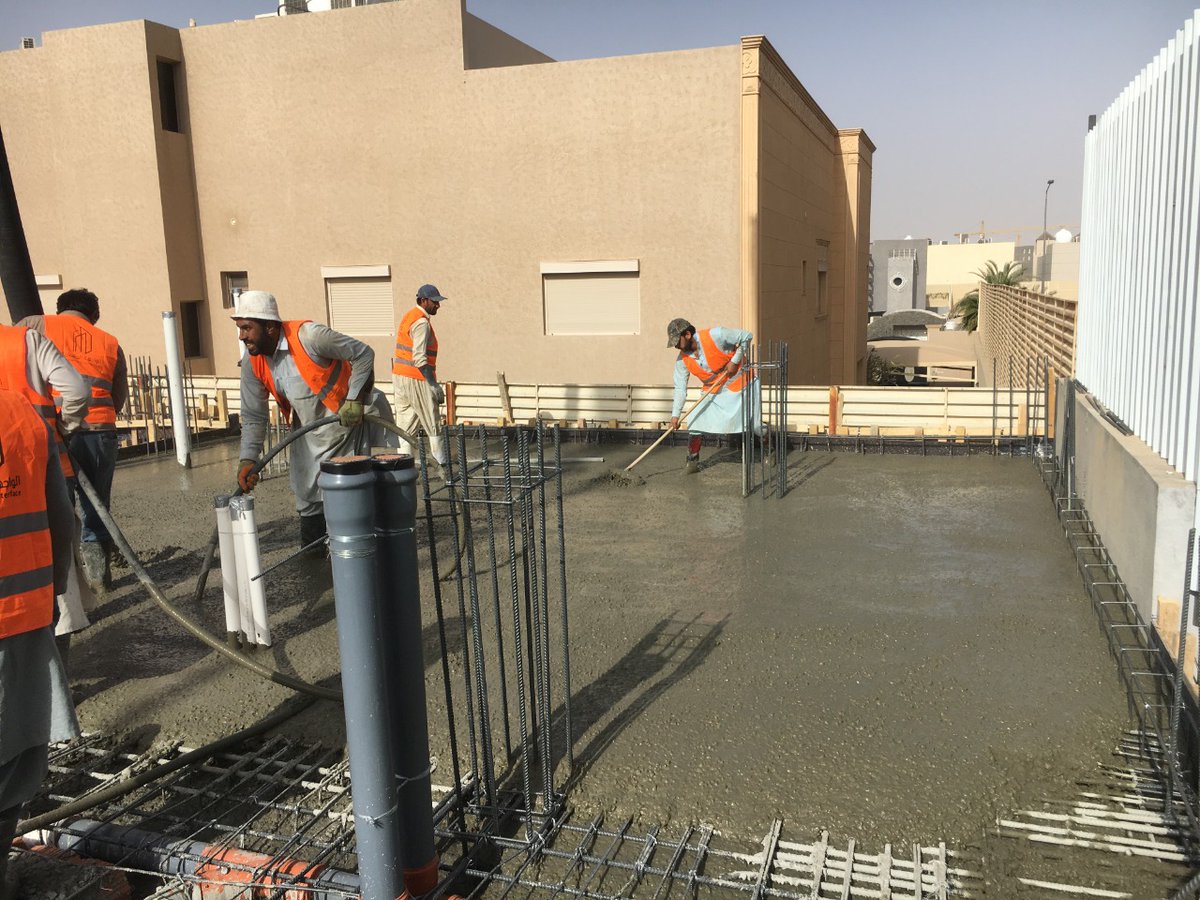

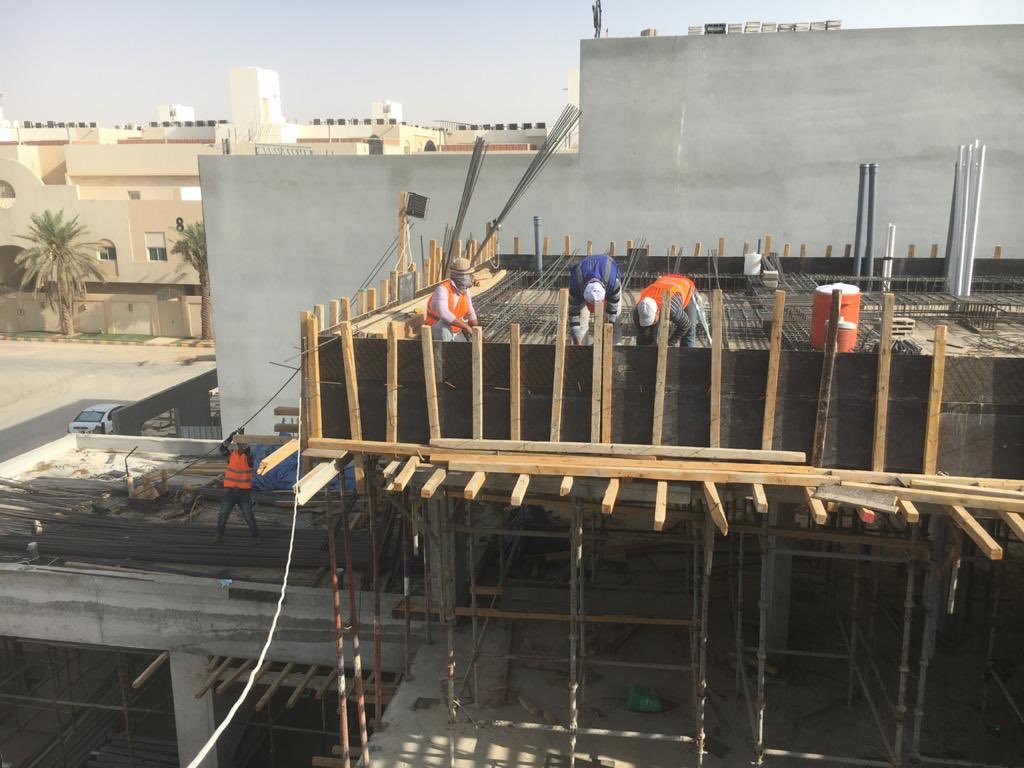

اليكم بعض الصور أثناء الصب
وكالعاده للمساحات الكبيره يجب تنعيم أعلى سطح الخرسانة بالمراوح الهيلوكبتر
كما تشاهدون بالصور

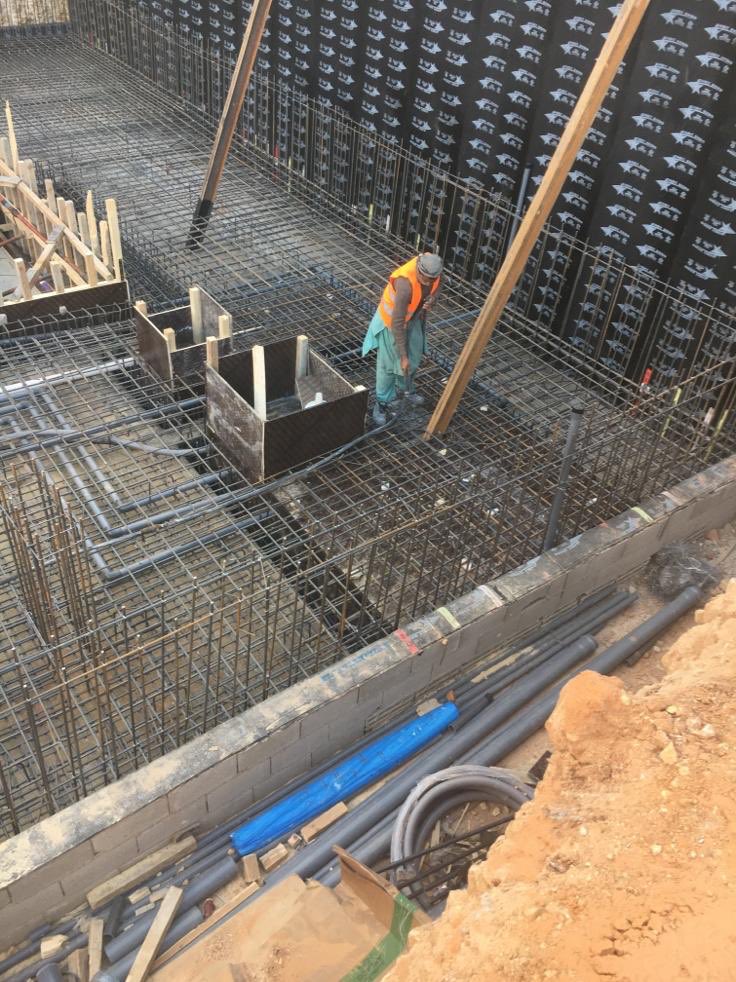

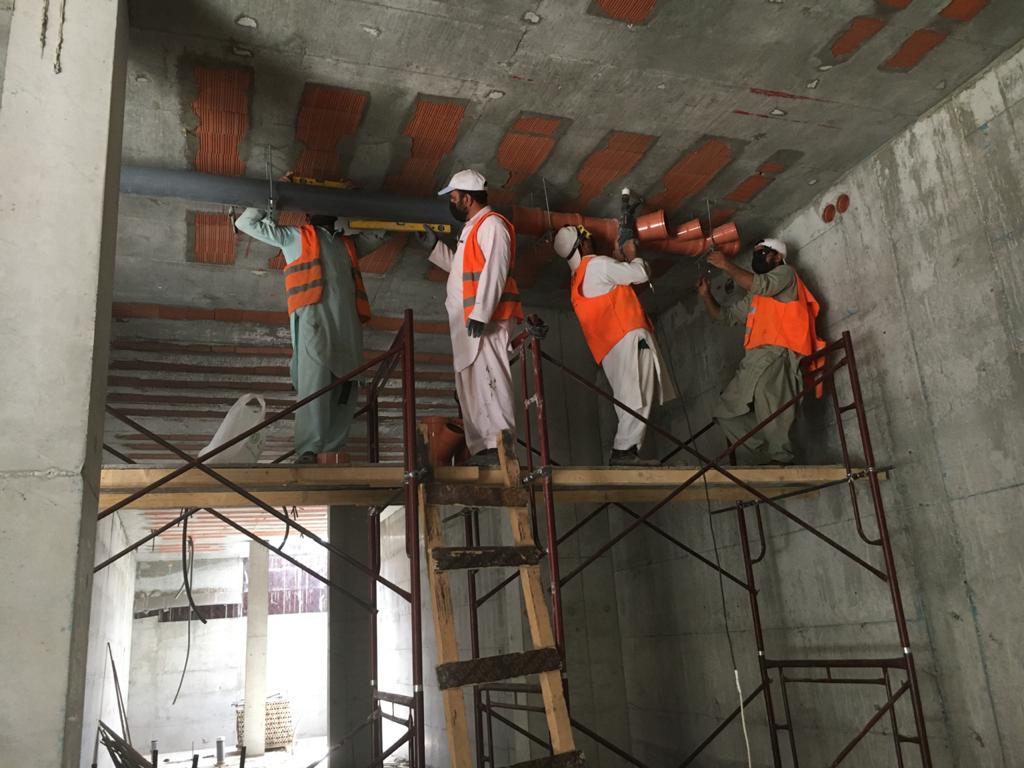

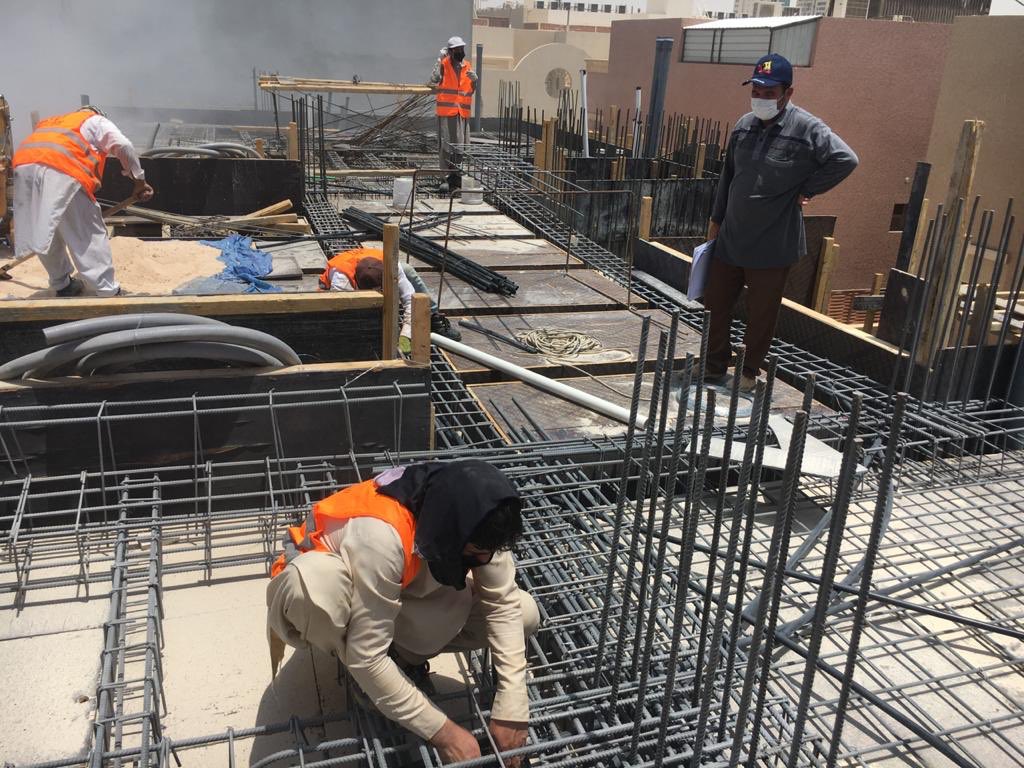

بالتزامن مع الاعمال بالدور الأول ابتدينا أعمال السباكة المعلقة بالقبو حسب المخططات المرفقة من المكتب الهندسي وتم استخدام مواسير سابكو كلاس 5 وهي من أجود أنواع المواسير ويتجنبها كثير من المقاولين لثقل حجمها وزيادة سعرها تشاهدون بالصورة عدد العمال اللي شايلينها والأكواع أبلكو

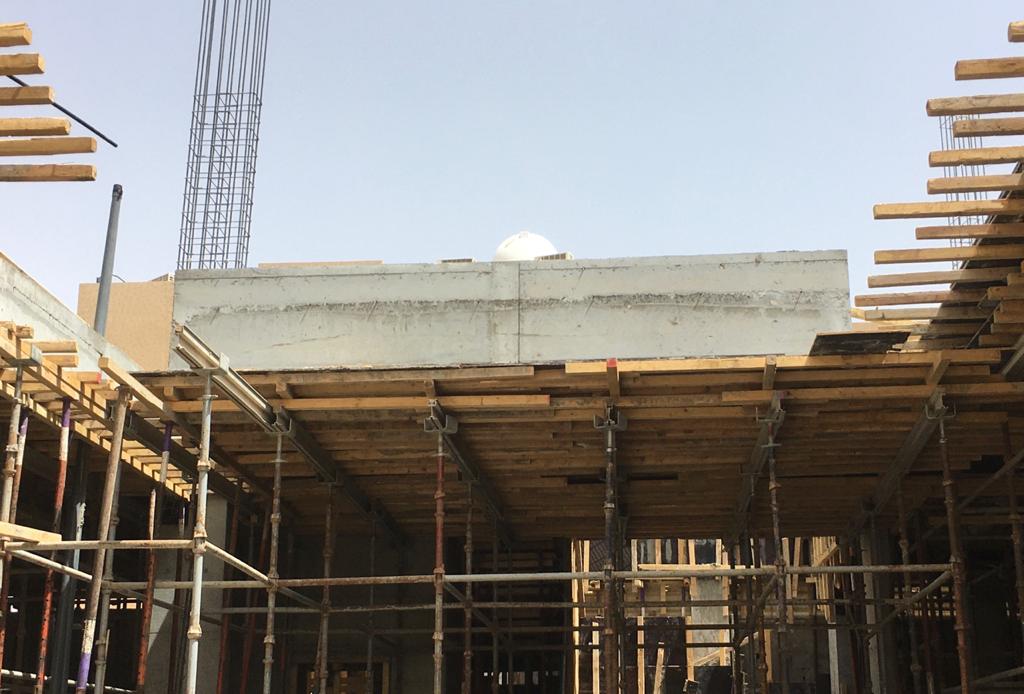

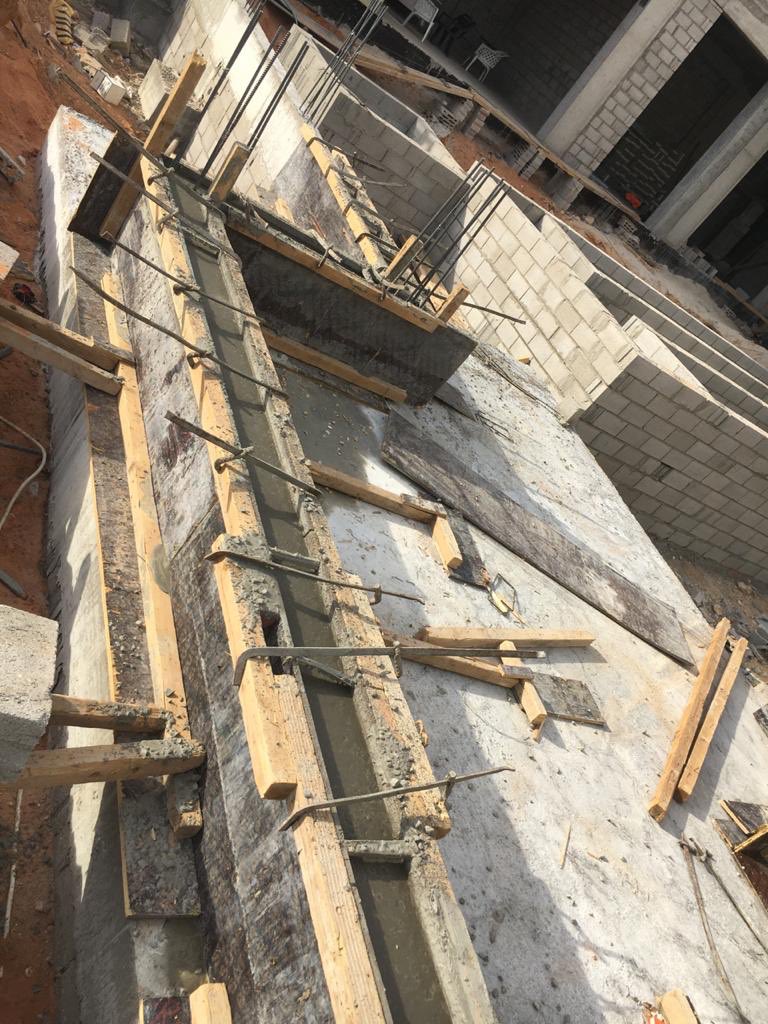

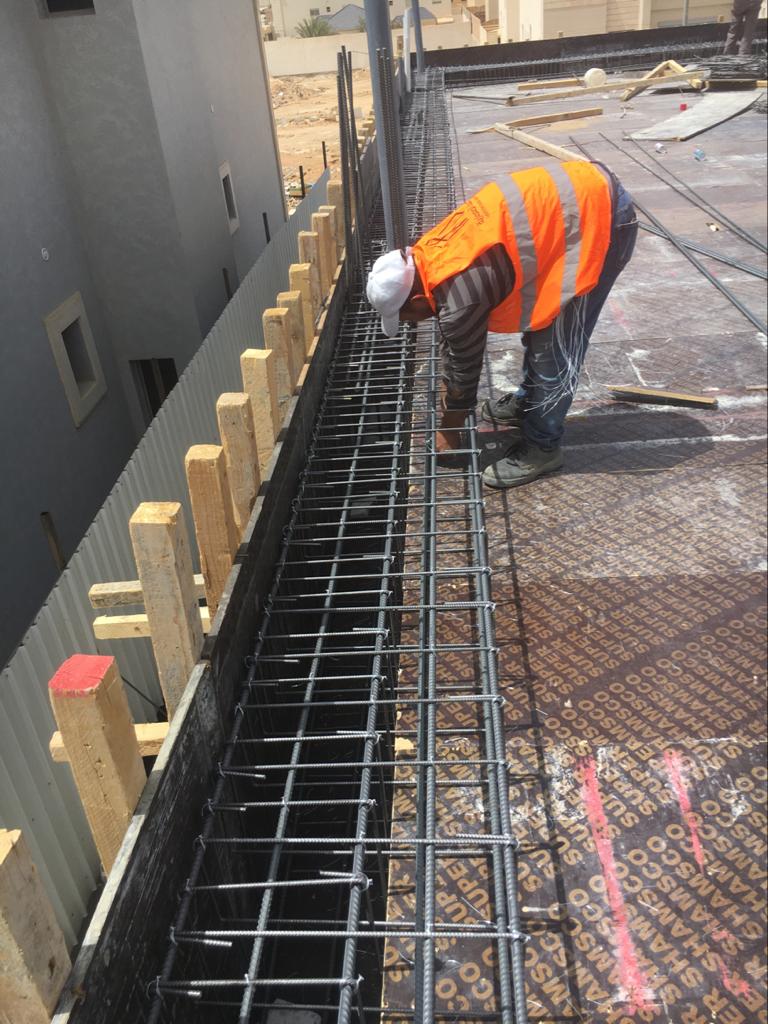

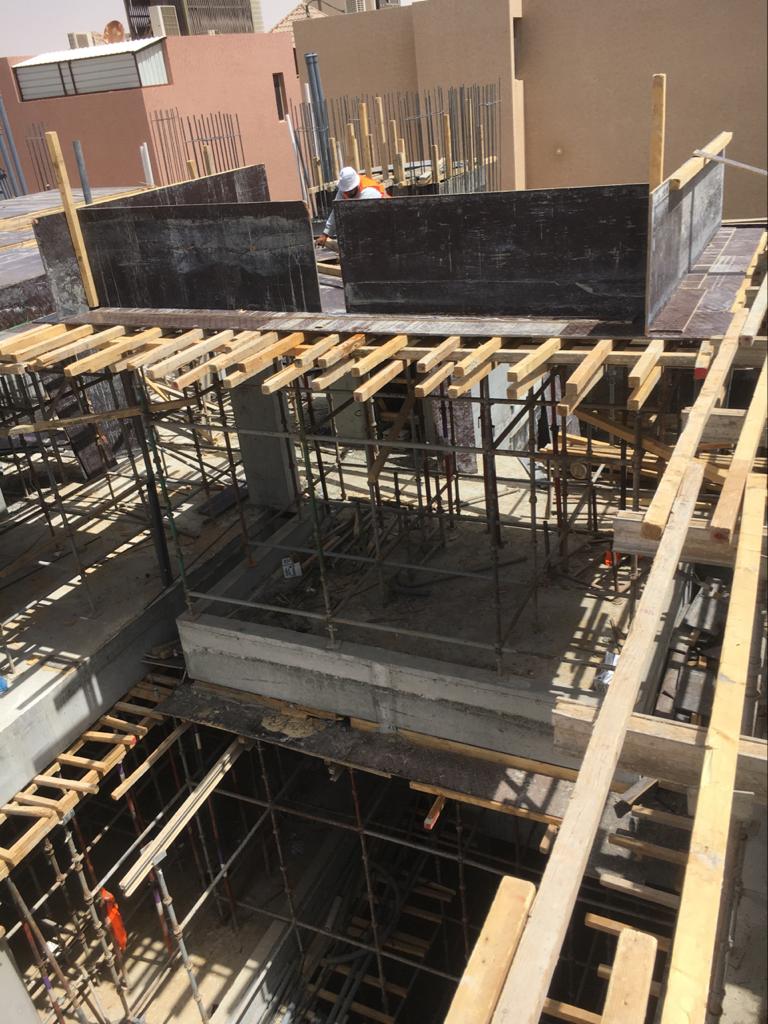

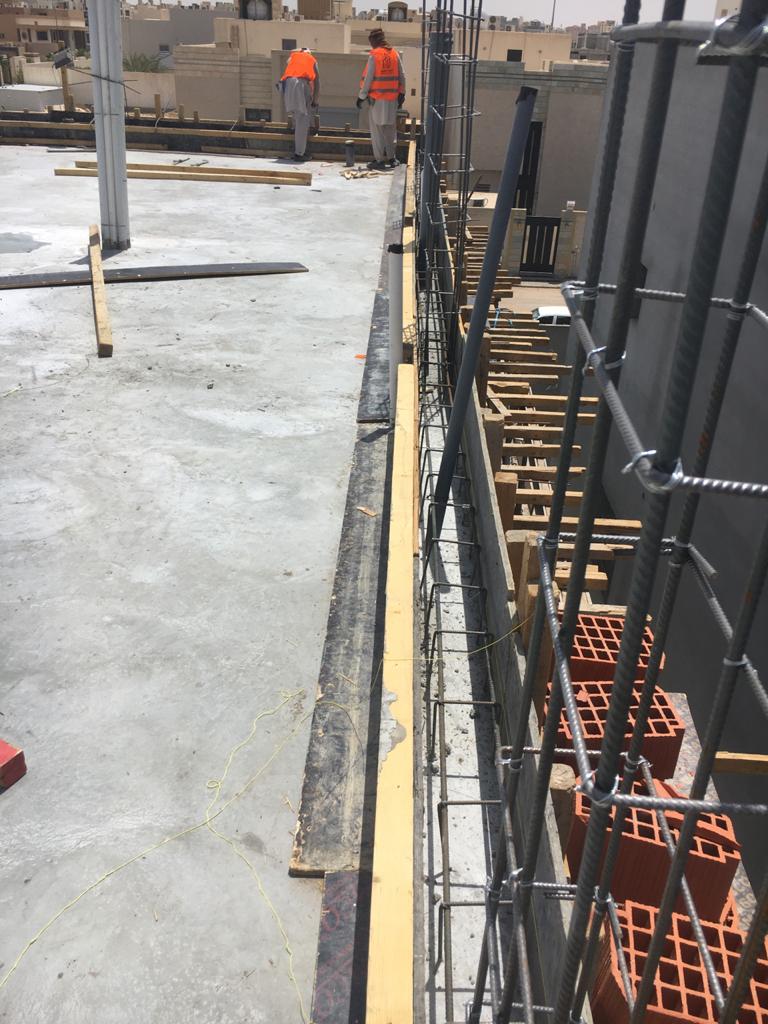

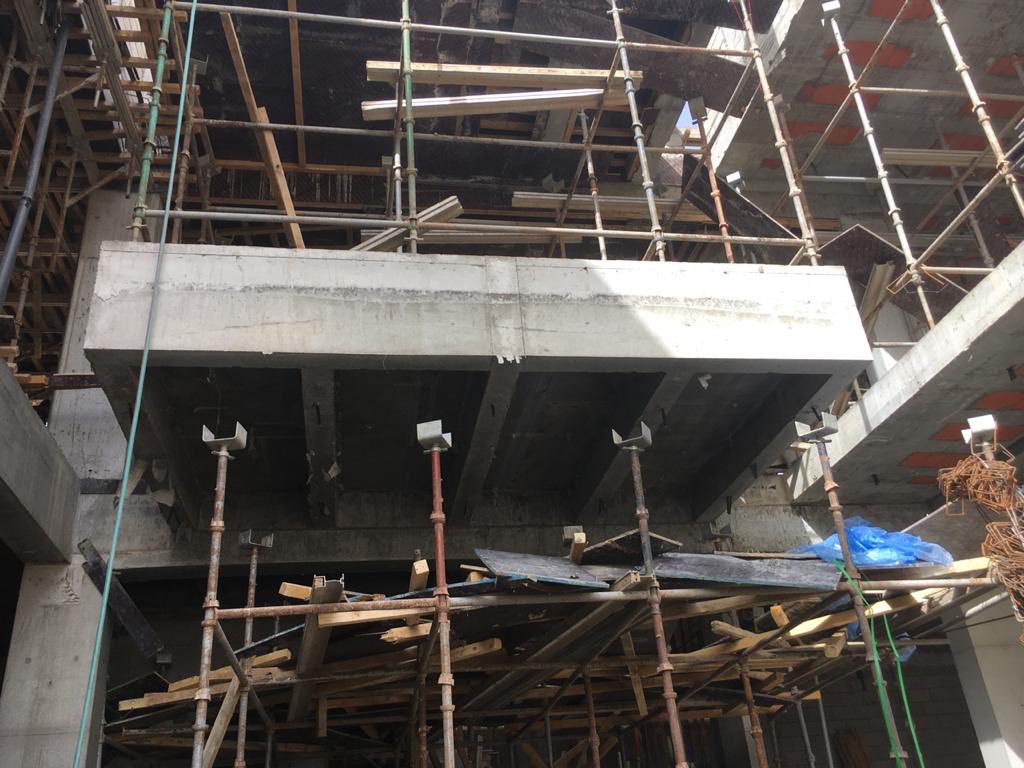

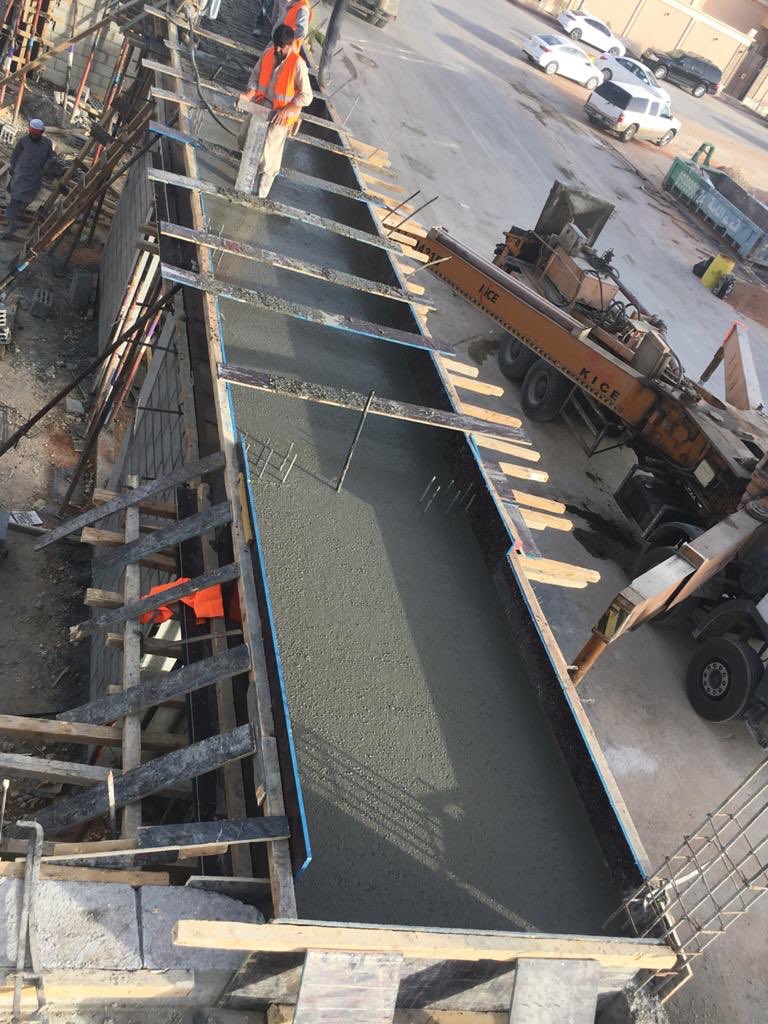

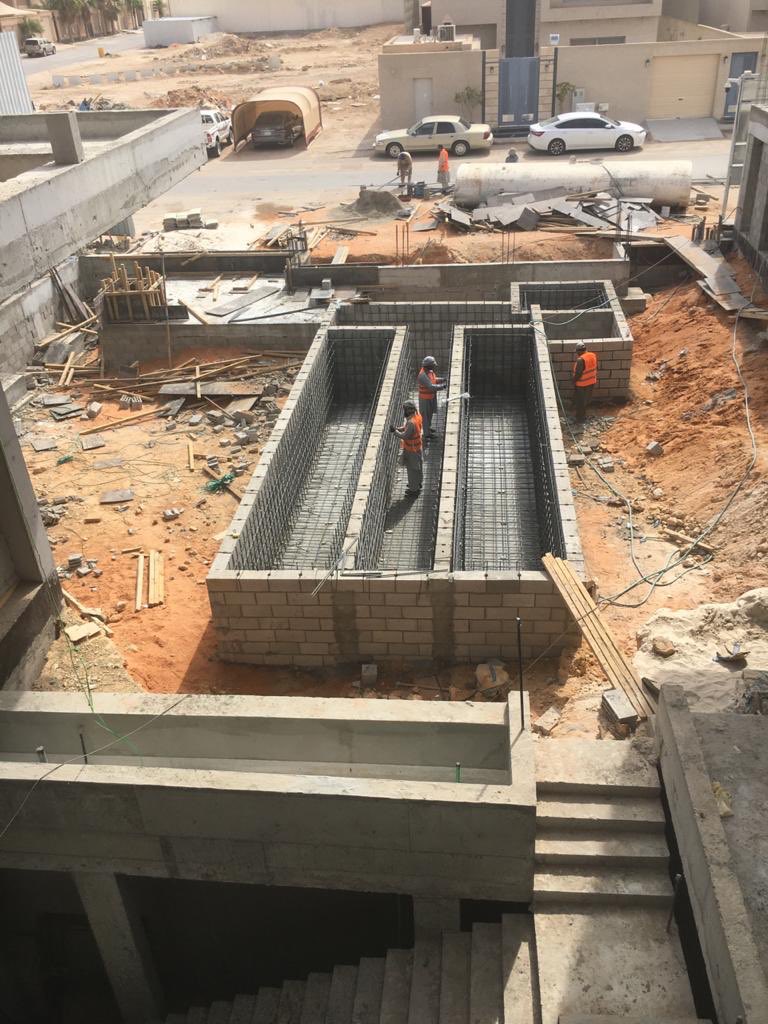

بعد الانتهاء من صب سقف الدور الأرضي تم عمل جسر مقلوب بارتفاع 40 سم في على الداير من أجل حماية البلاط من التمدد ومن أجل تركيب الواجهات الزجاجية فوق الجسر المقلوب واليكم بعض الصور التي توضح العمل
وهنا الجسر المقلوب بعد الفك
لا ننسى رش الكتل الخرسانية بالماء أكثر من 3 مرات يوميا ً على الأقل لمدة 7 أيام متواصلة

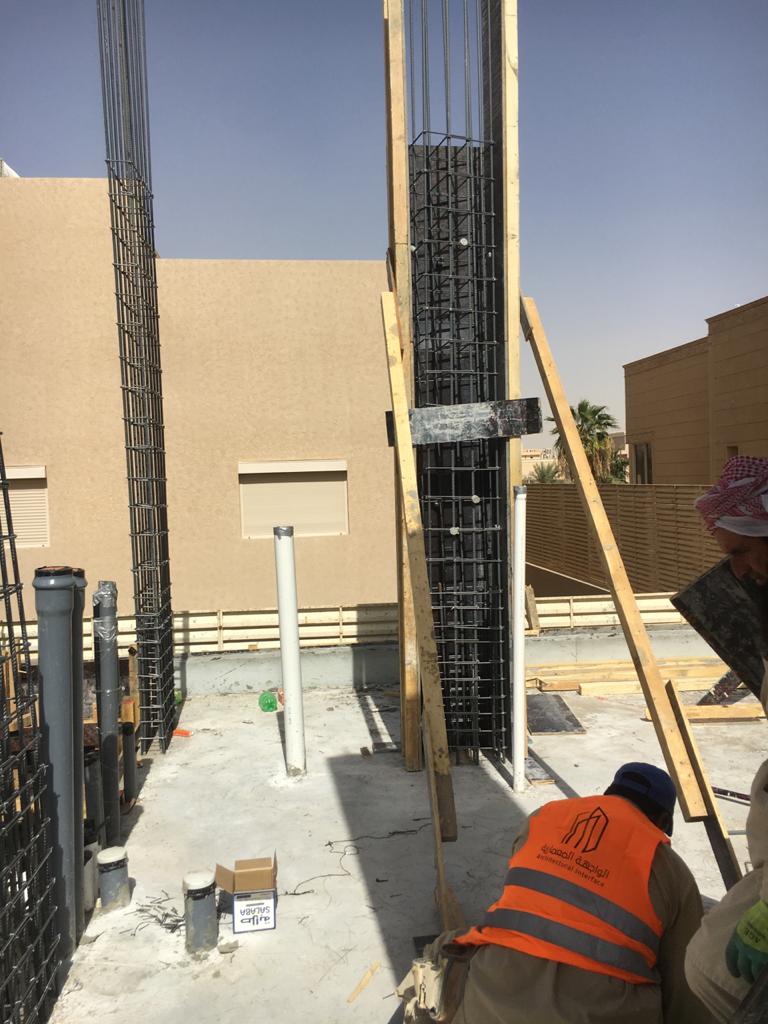

مواصلة العمل والبدء في تخشيب وحدادة أعمدة الدور الأول من أجل تسليمها للمكتب الاستشاري لاعتماد الصب

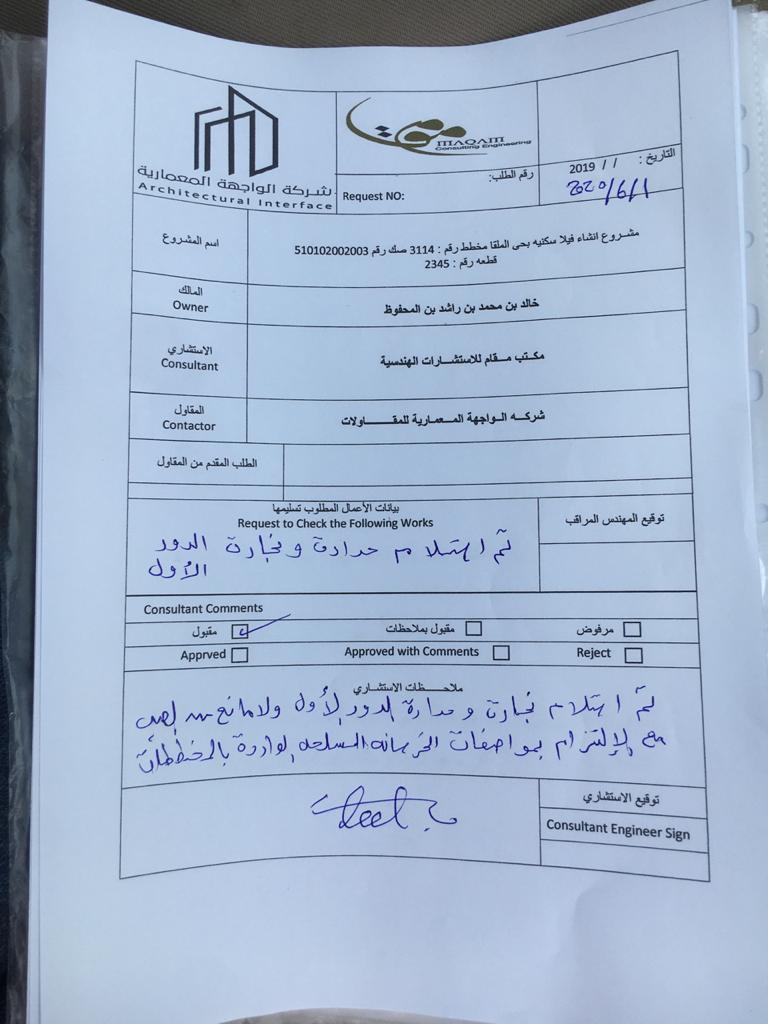

تم تسليم الاعمدة للمكتب الاستشاري @MaqamDesign للتعميد للصب بموجب النموذج المعتمد بين الاطراف المالك والمقاول @interface_sa والمكتب الاستشاري مقام
بعد ما تم التعميد من قبل المكتب الاستشاري تم التجهيز للصبة وعمل اختبارات الهبوط اللازمة للخرسانة قبل الصب واستئناف الصب
هذا مقطع فديو يوضح لكم الاعمدة بعد الصب ولله الحمد خاليه من التعشيش أو التكريش وهذا ان دل على على شي فيدل على تمكن الادارة الهندسية والفنيين في لدى المقاول @interface_sa حريصون على أدق التفاصيل لتكون المخرجات النهائية مرضية لجميع أطراف العلاقة
صور الأعمدة بعد الفك
اللهم لك الحمد
بعد ذلك ابتدينا في نصب الشدة المعدنية من أجل البدء في تخشيب سقف الدور الأول واليكم الصور

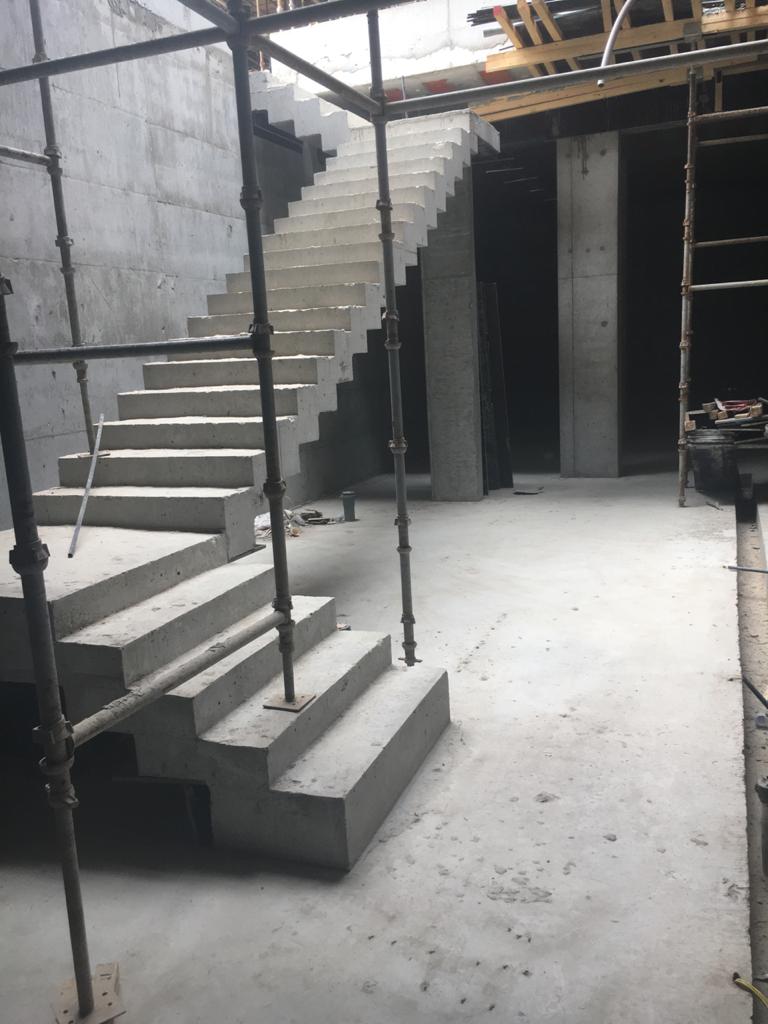

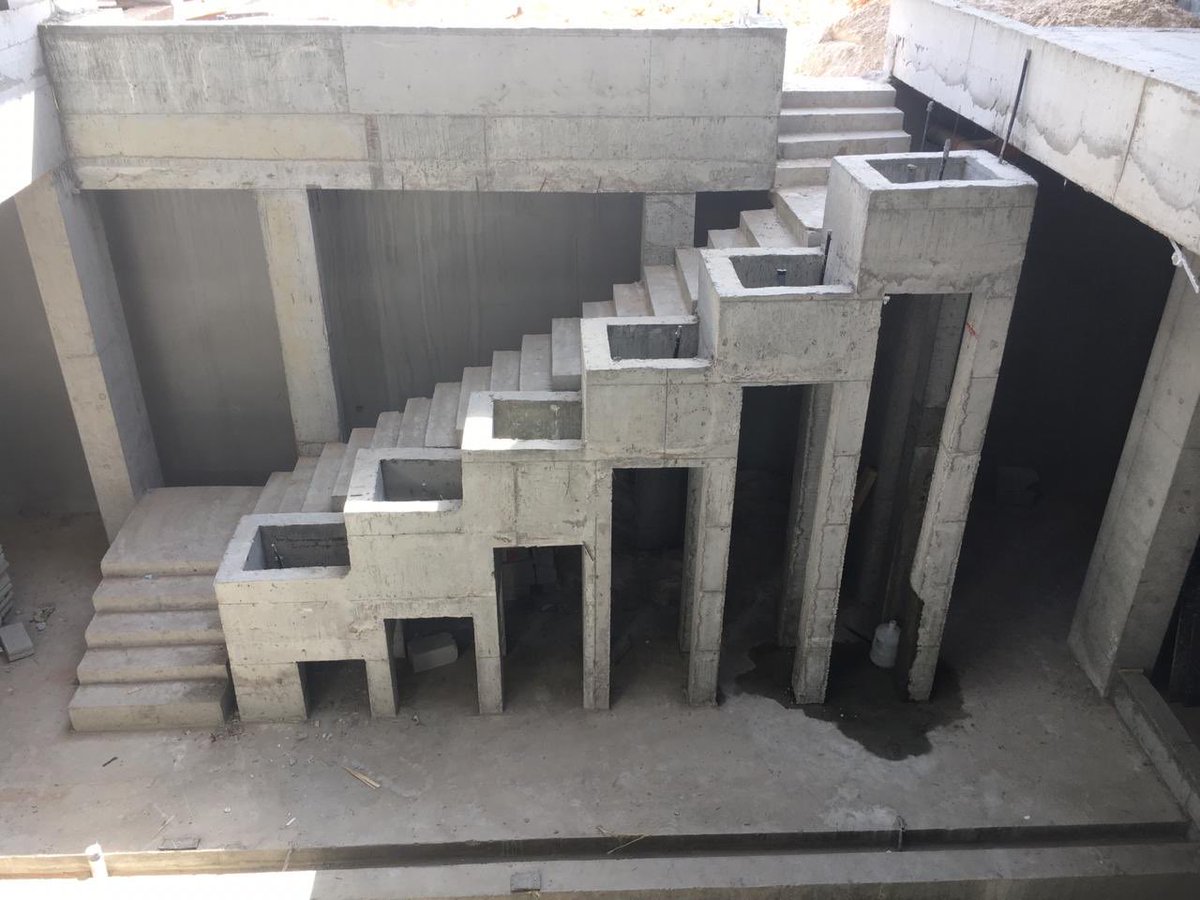

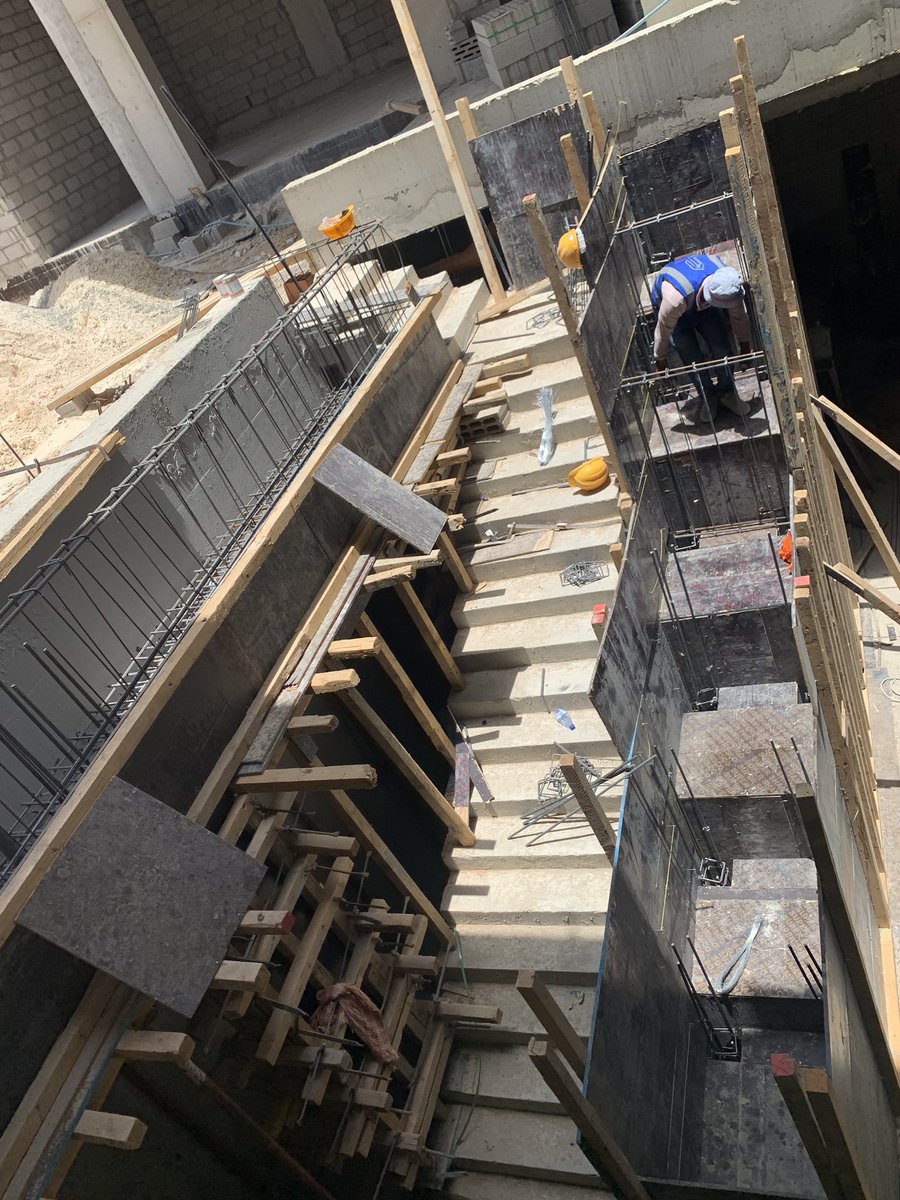

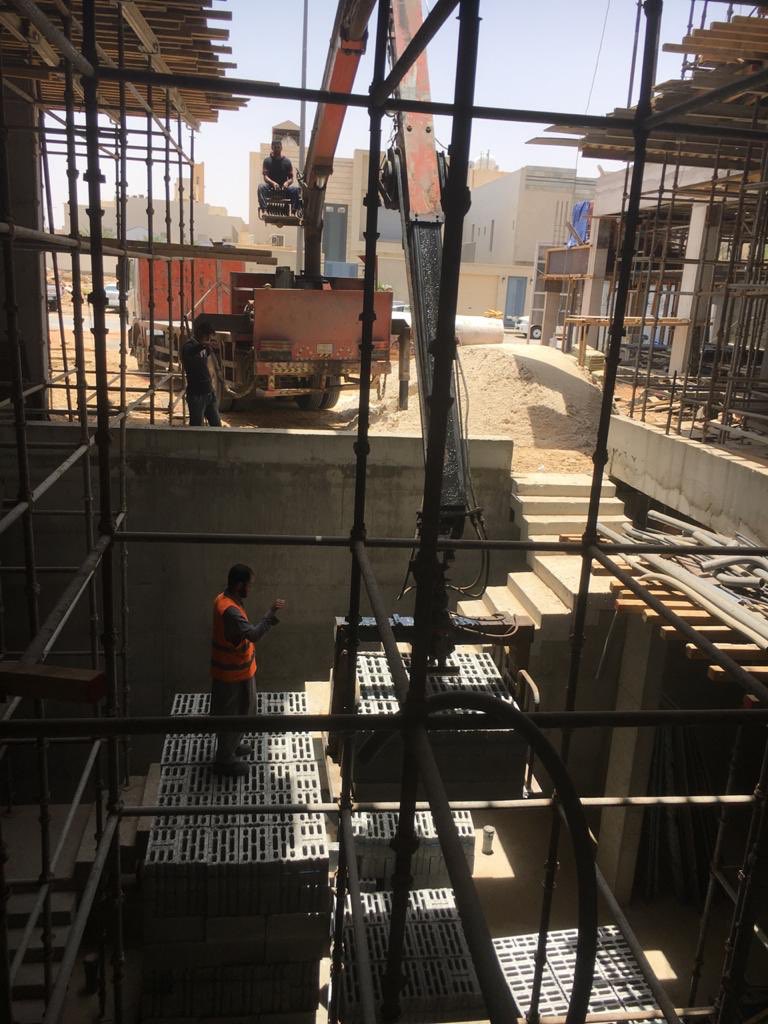

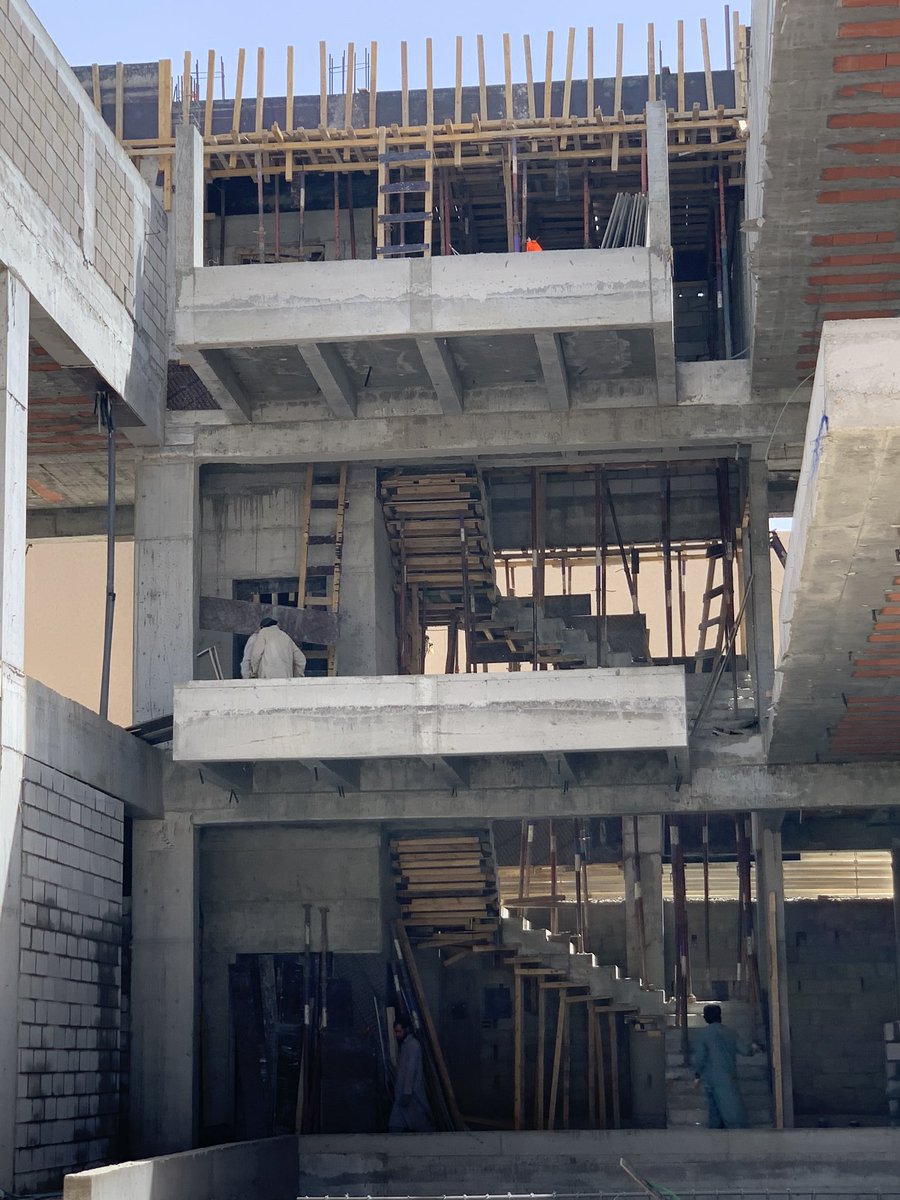

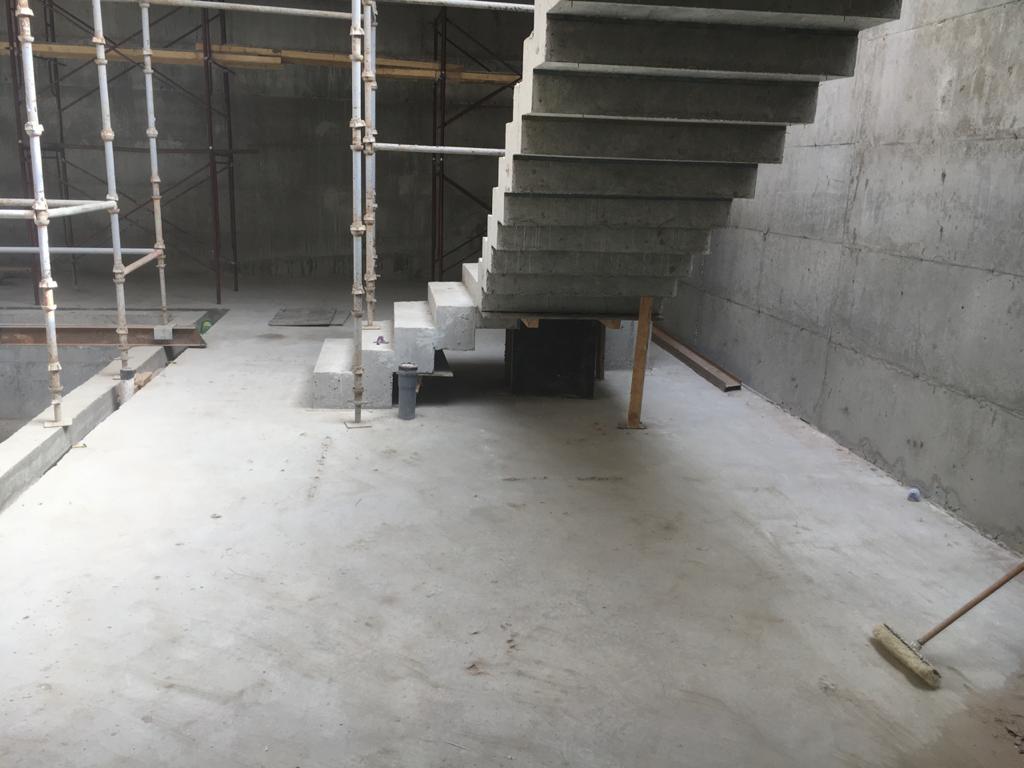

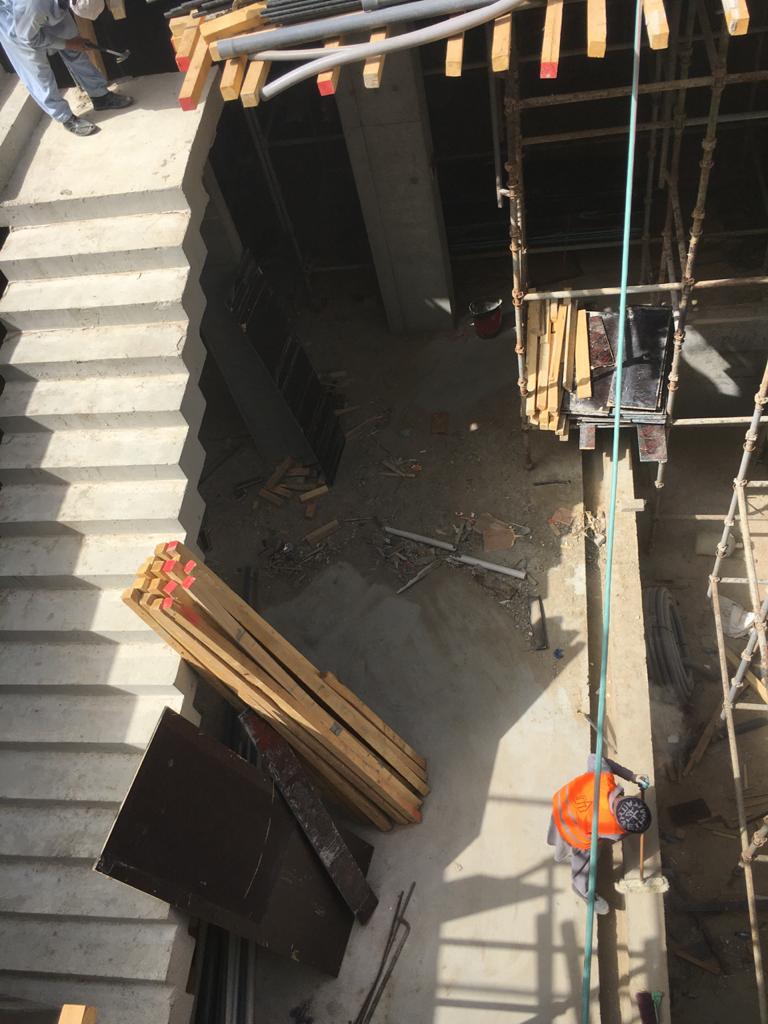

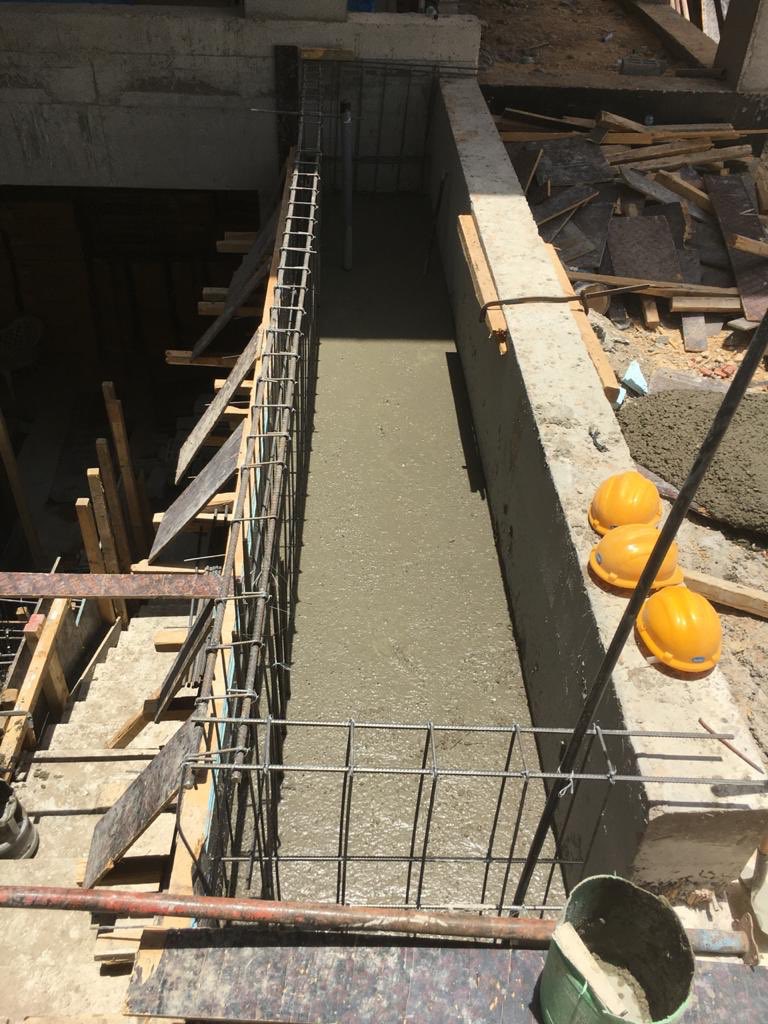

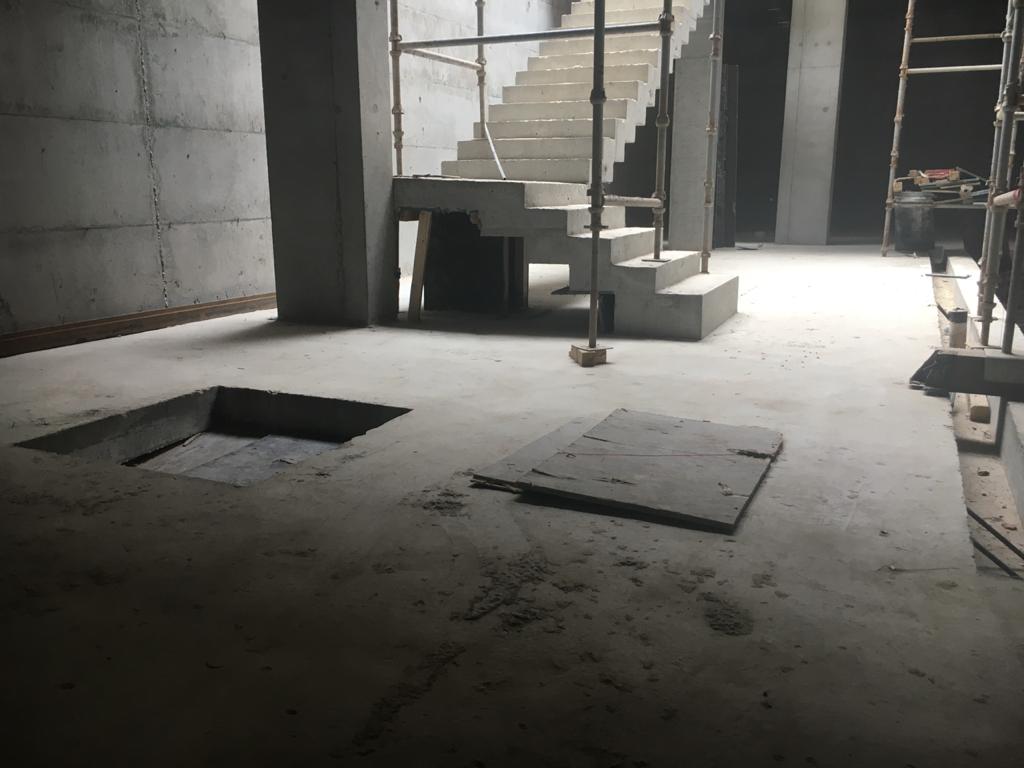

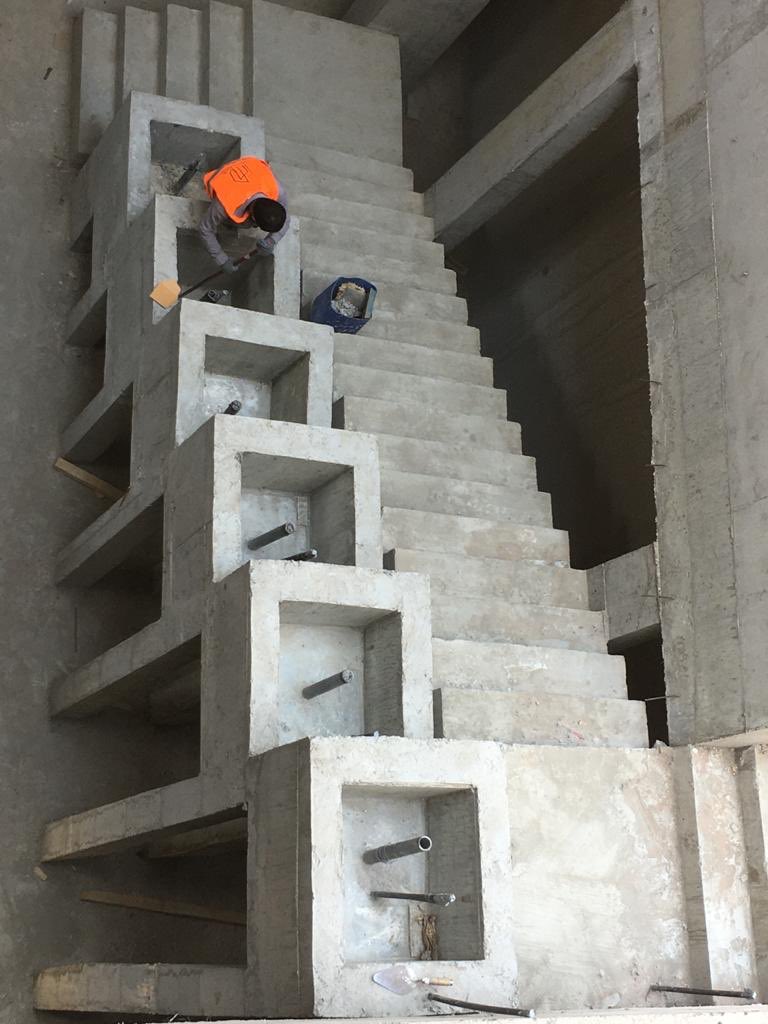

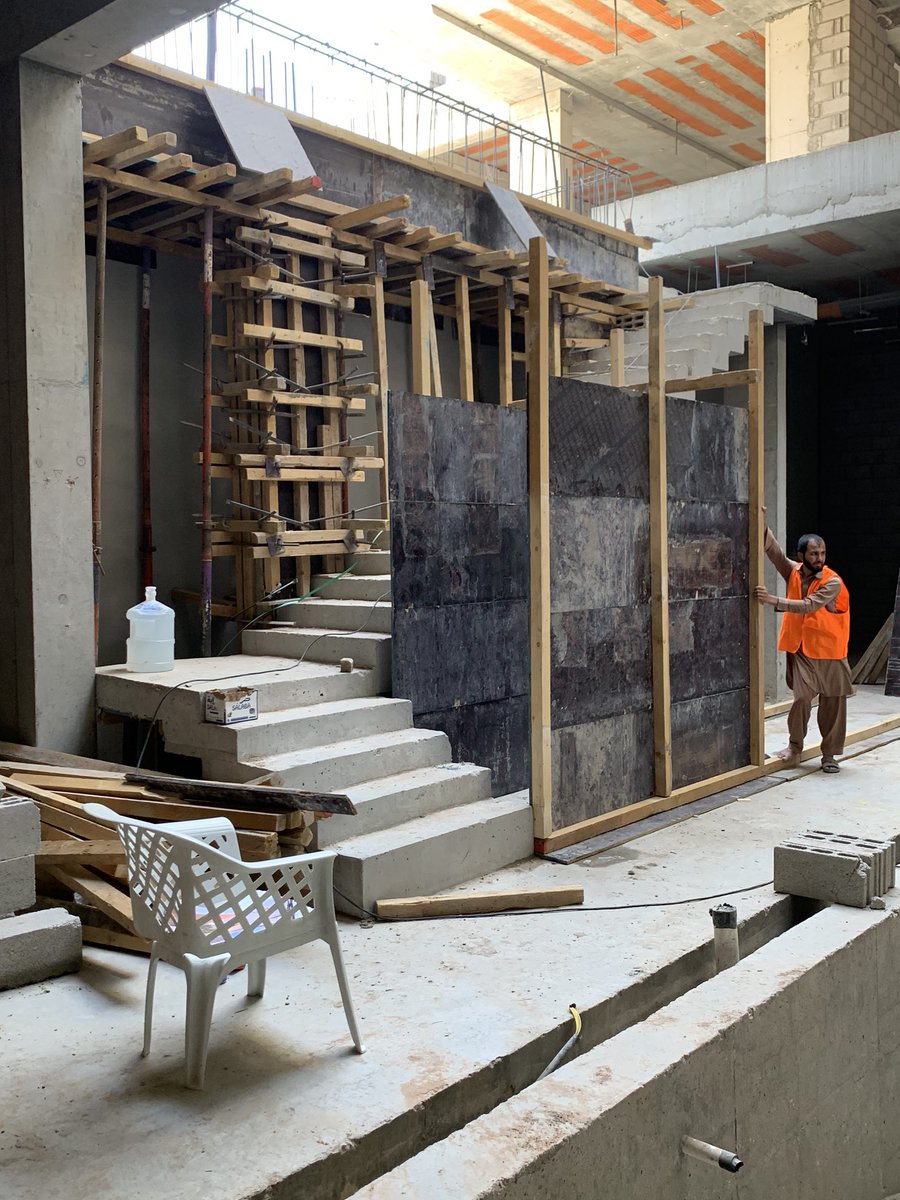

هذي صورة خطافيه للقبو بعد ما تم تنظيفه وفك الأخشاب أسفل درج القبو

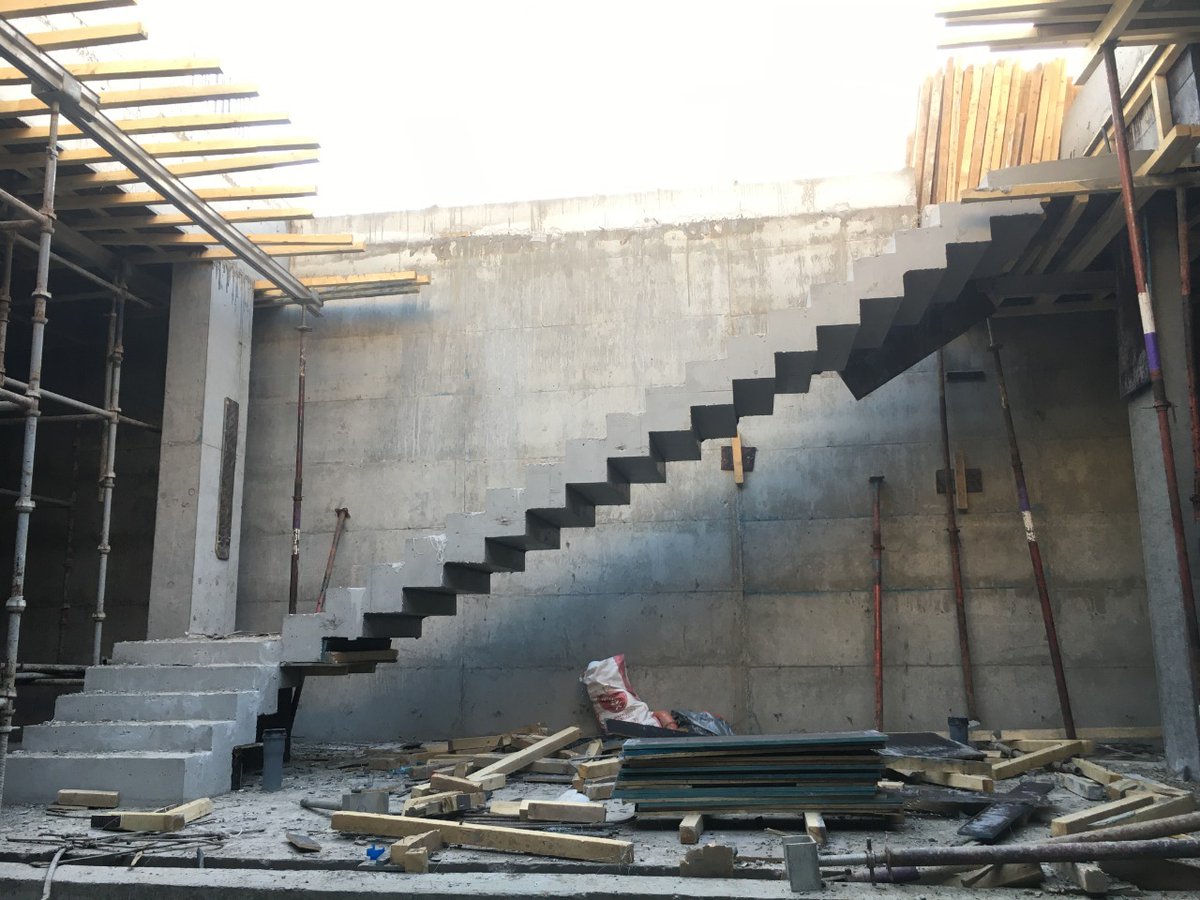

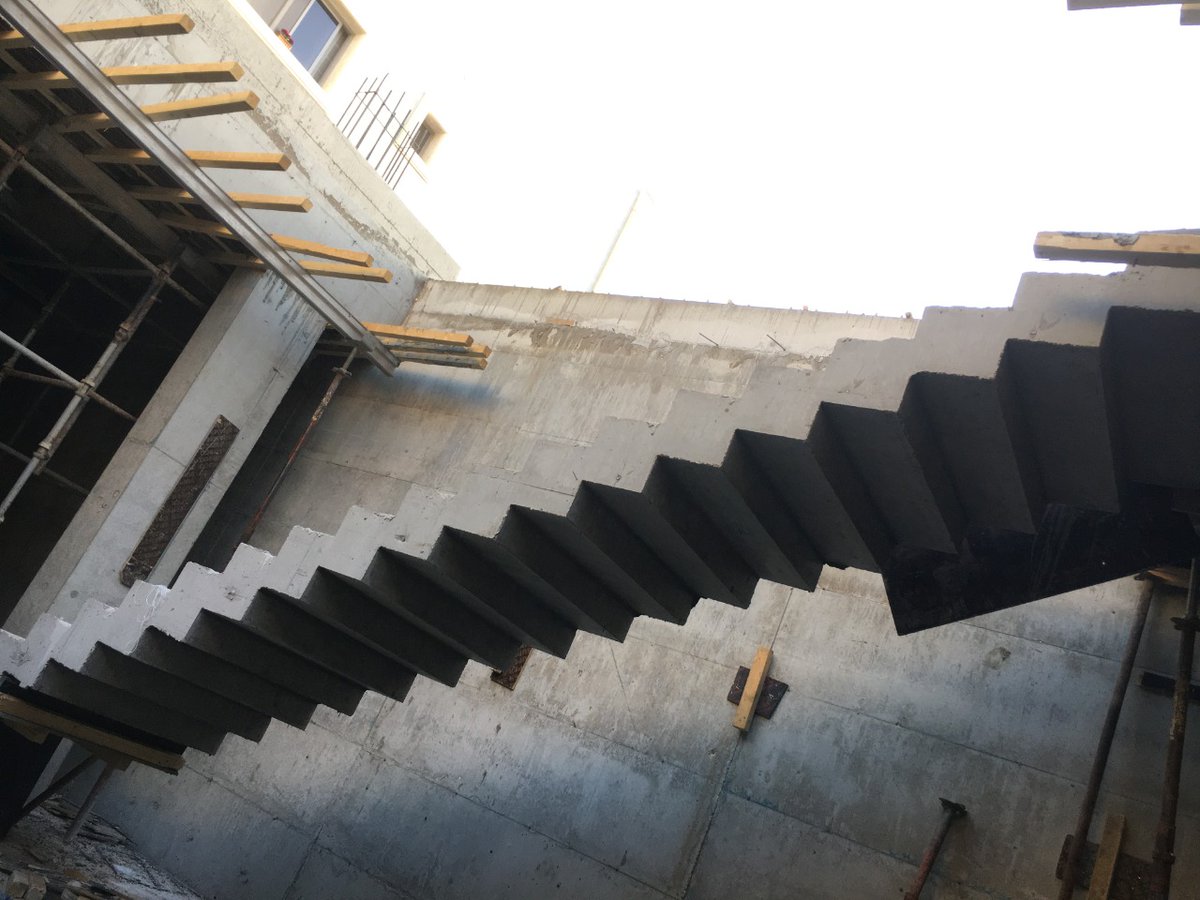

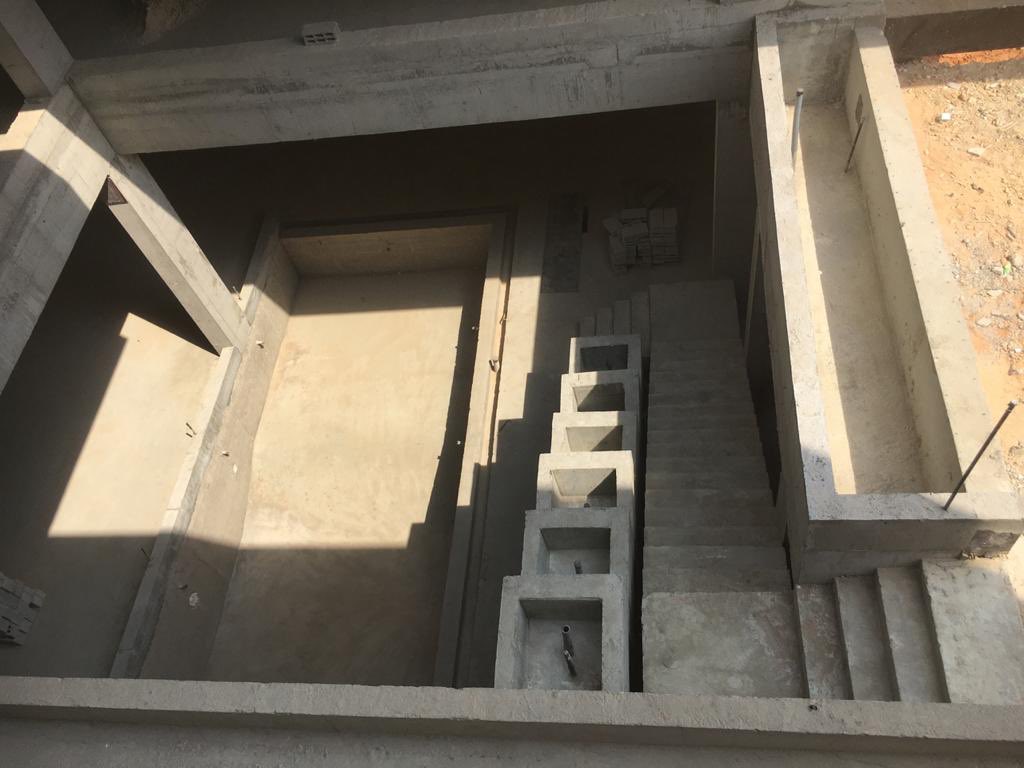

وهنا يتضح لكم درج المنشار وكيف تم عمله باحترافية عاليه دون اي أخطاء فيه ولله الحمد والمنه

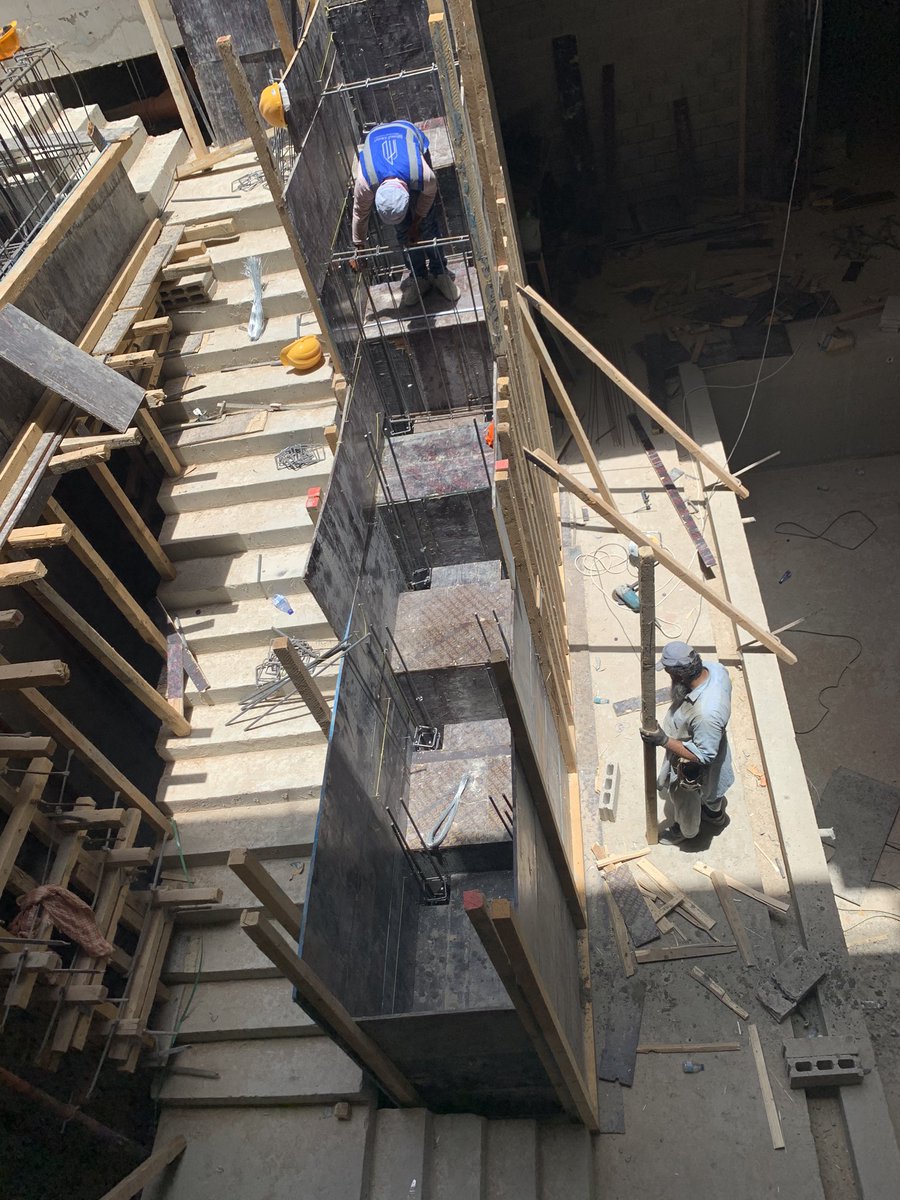

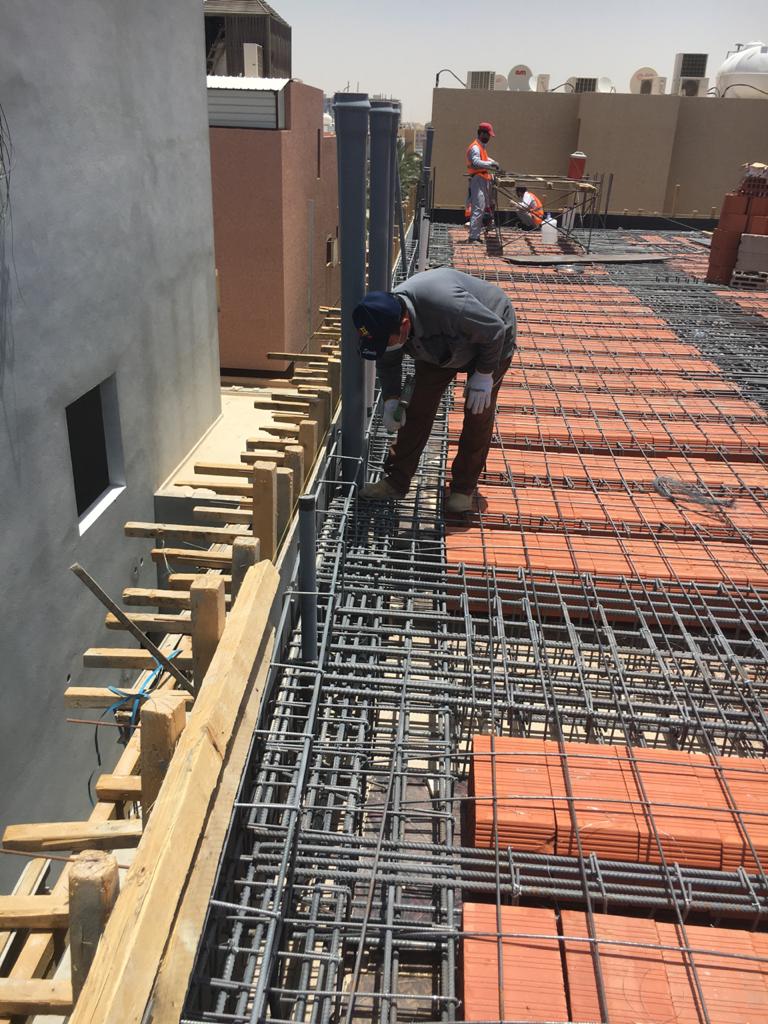

وابتدينا تخشيب سقف الدور الاول بعد نصب السقالات المعدنية كما وضحناها لكم بالصور السابقة
هنا بعض الصور بعد اكتمال اعمال النجارة تجهيزاً للبدء في أعمال الحدادة للسقف

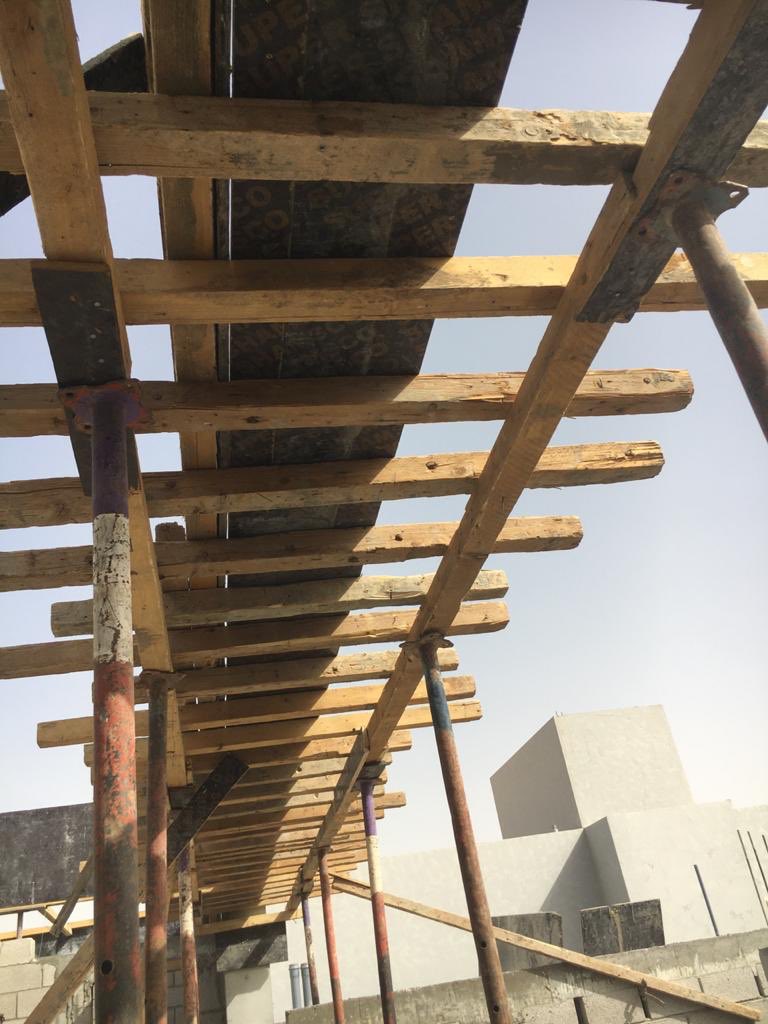

هذه بعض الصور توضح تخشيب السقفين وتوضح عدم فك شدة السقف السفلي قبل صب السقف الأعلى منه من من باب الاحترازات الأمنية للمبنى

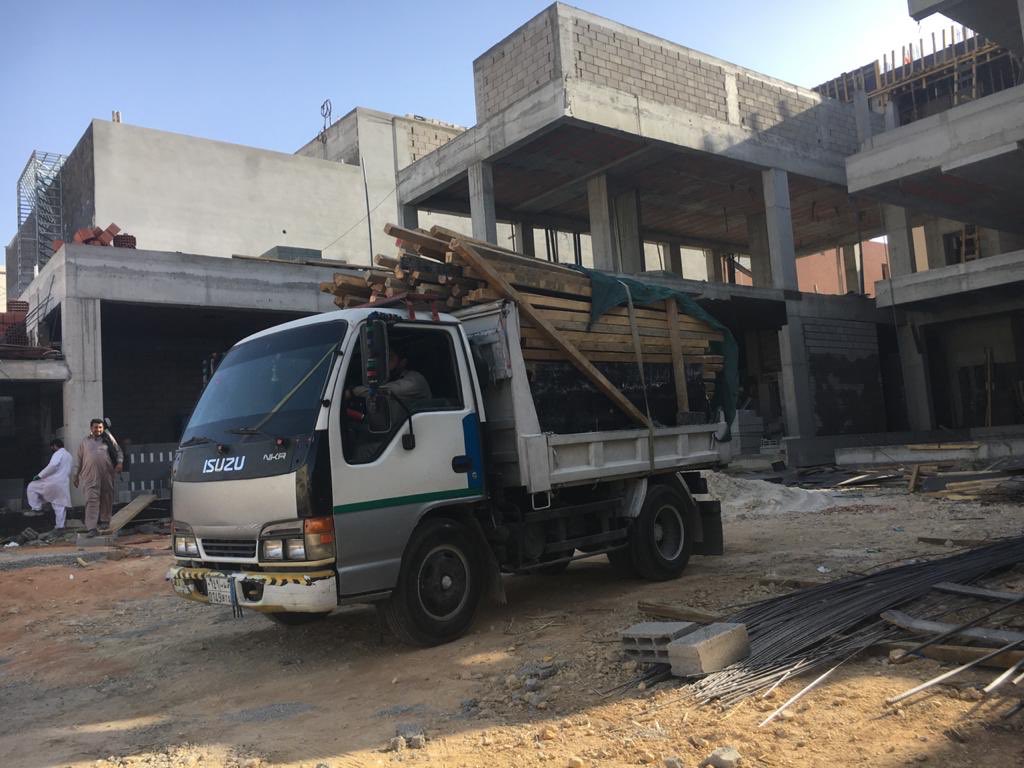

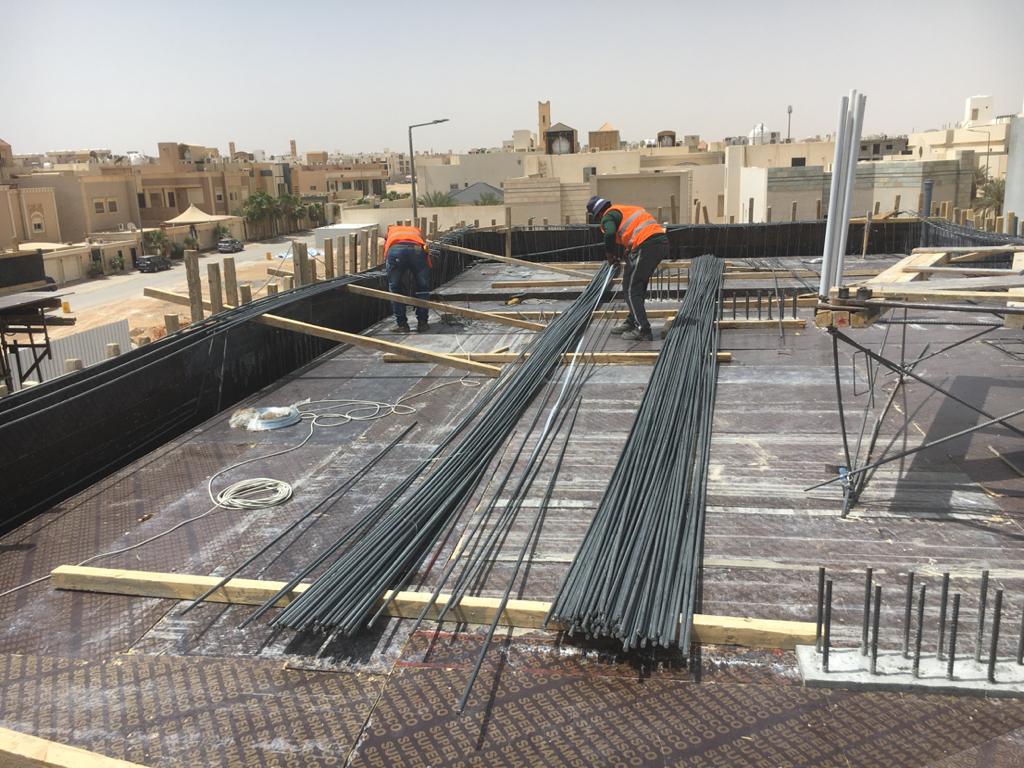

وبعدها وصلت طلبية الحديد وكالعاده سابك حاضر معنا بكل المشاريع ومن مورده المعتمد @alshareefcom

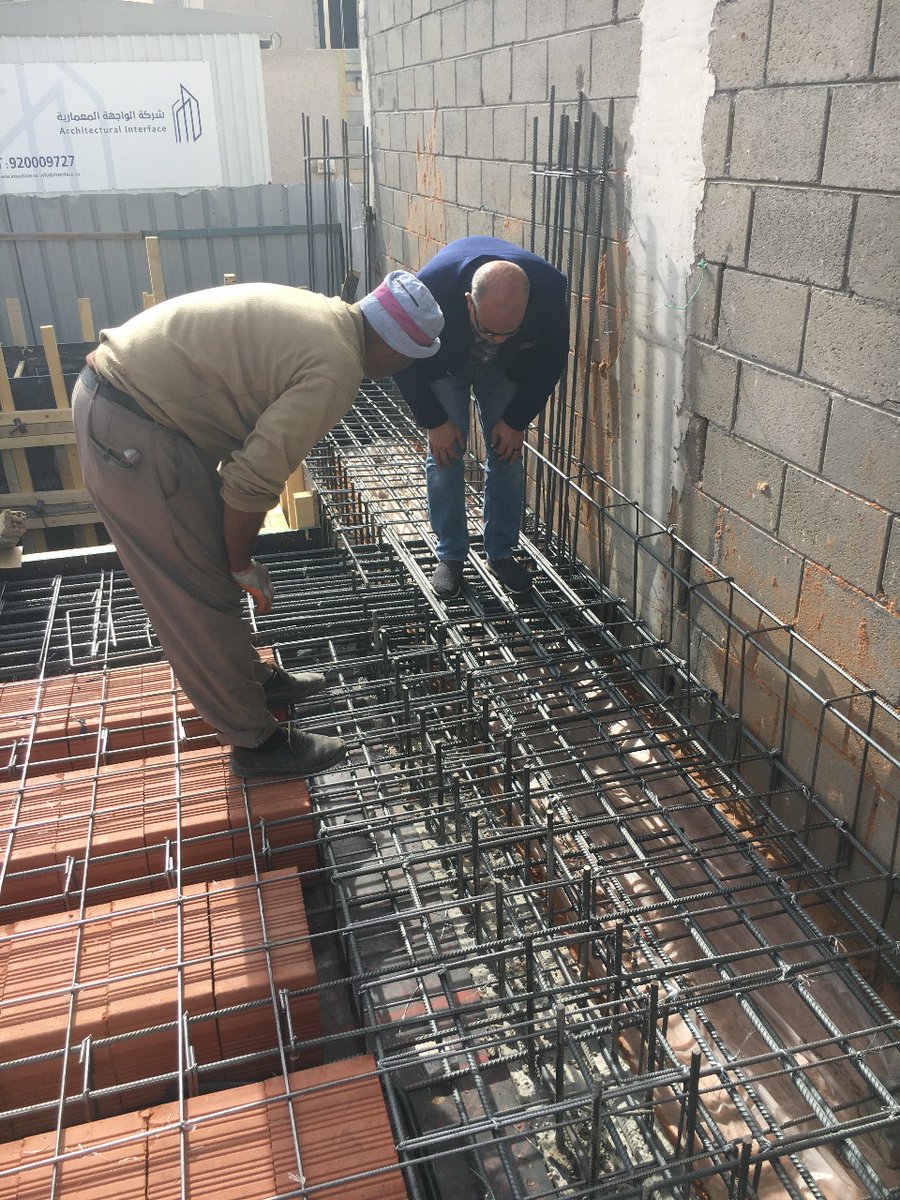

وهنا ابتدا فريق الحدادين في أعمال حدادة السقف بكامل تفاصيلة
ولكن للاسف #كورونا_الجديد أو كما يسمونه #كوفيد_19 تم ايقاف العمل في هذه المرحلة تنفيذا لتوجيهات قادتنا بايقاف العمل بفرض #حظر_التجول
وبأذن الله نعود قريبا ً للعمل ونكمل لكم ما تبقى من ذلك وعلى أكمل وجه
أنتظرونا

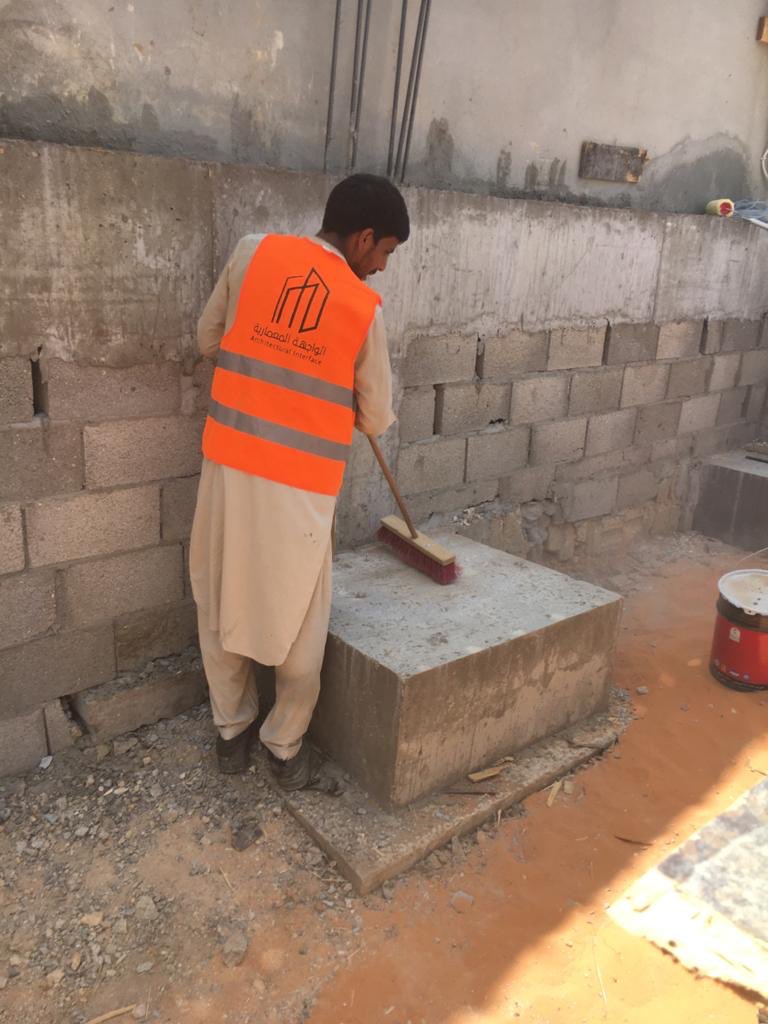

أثناء فترة الحظر حارس الموقع حفظه الله عمل على تتظيف القبو بالكامل
إليكم بعض الصور بعد التنظيف
درج المنشار يعطي ديكور جمالي بدون أي ديكور 😜
وبعد وقوف دام حوالي شهرين بسبب جائحة #كورونا او كما يسمونه #كوفيد_19 عدنا للعمل لنكمل ما توقفنا عليه من أعمال حدادة سقف الدور الاول

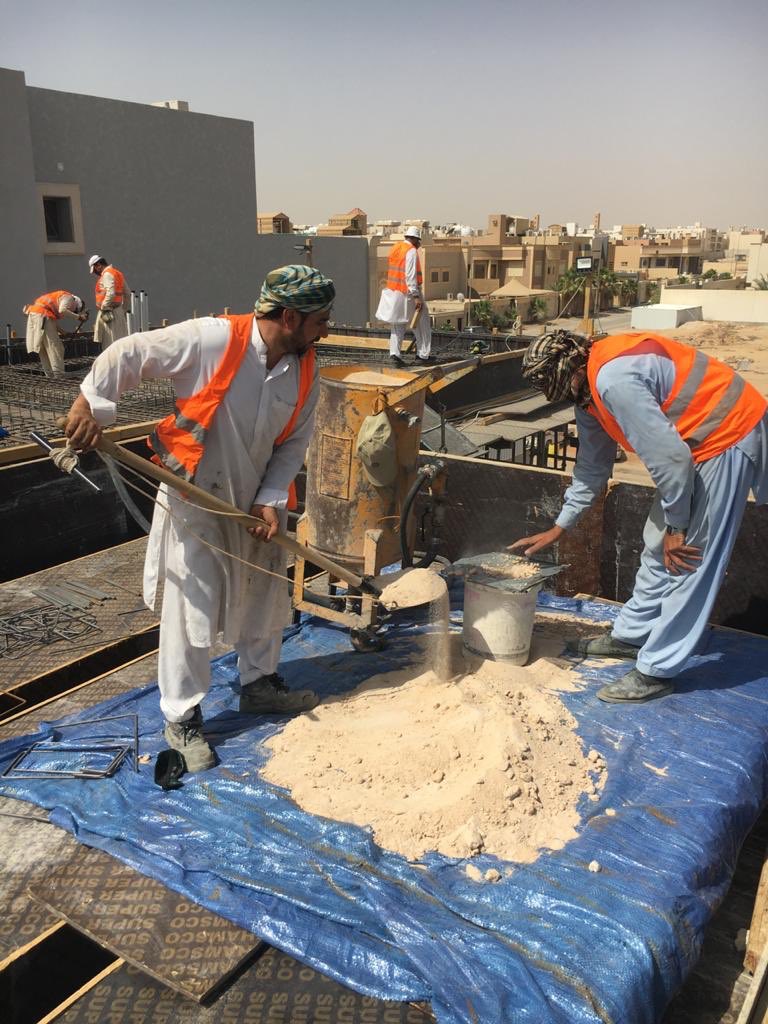

وابتدينا اولاً بتنظيف السقف بالمنفاخ الهوائي
واستأنف فنيين الحدادة أعمال السقف متقيديين بالمخططات الانشائية المسلمه لهم وباشراف مهندس المشروع
وبالتزامن مع أعمال الحدادة من أجل تعويض الوقت الماضي بسبب #حظر_التجول وبعد تنظيف كامل القبو

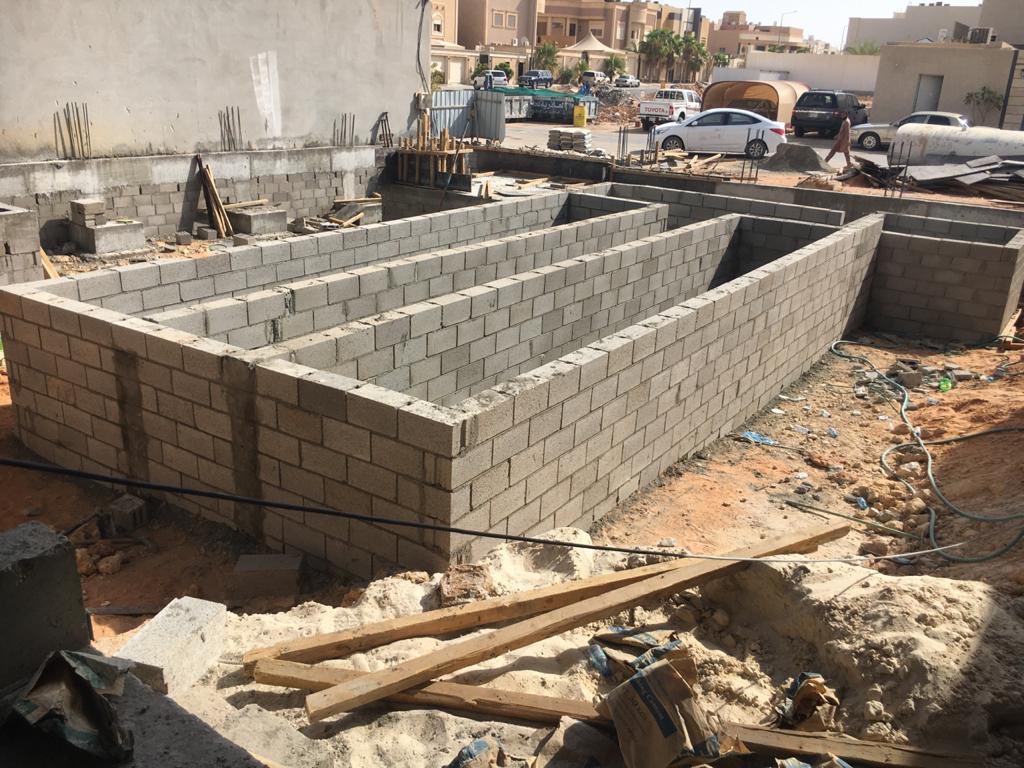

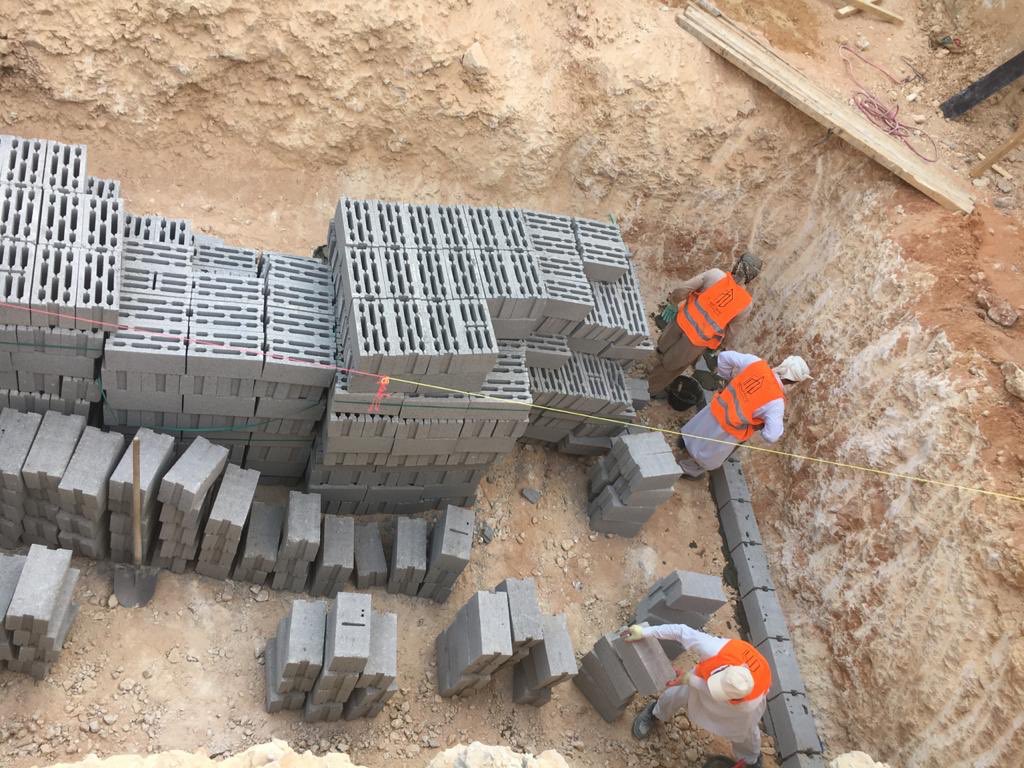

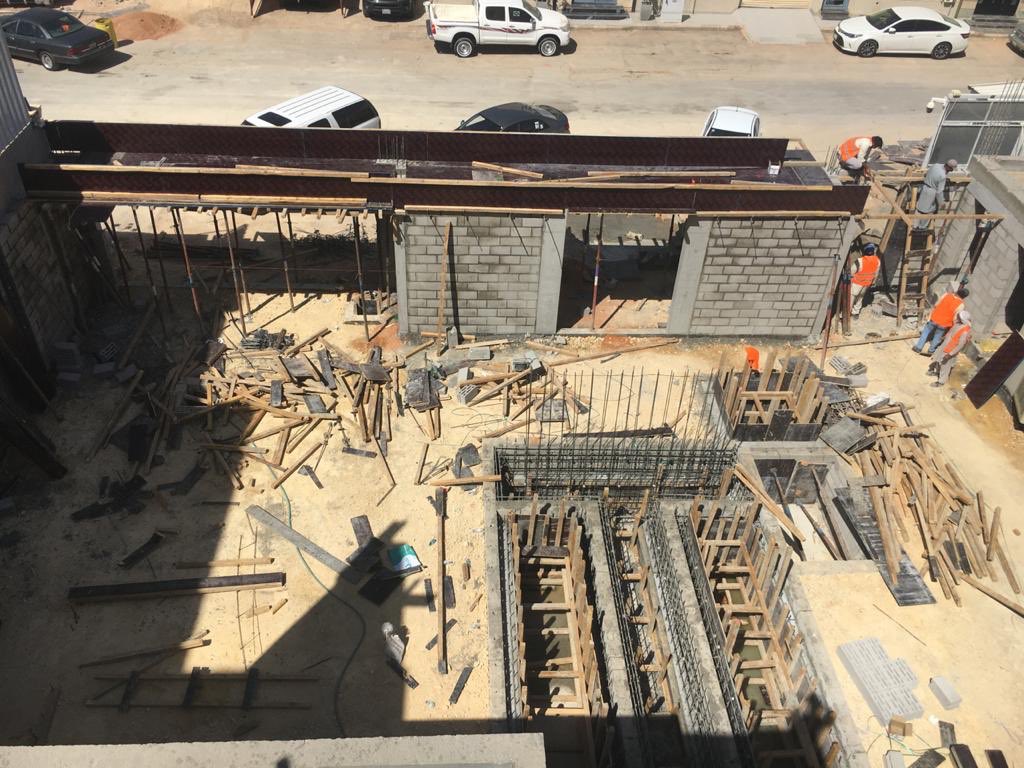

تم توريد البلك من أجل البدء في بنيان جدران القبو الداخلية
نوع البلك المستخدم
بلك بخار
وكما تشاهدون بالصوره تم تنزيله مباشره للقبو من اجل تسهيل العمل على العمالة لسرعة الانجاز
نتيجة الوقوف عن العمل يحصل احمرار لبعض اسياخ الحديد أو صدا خفيف

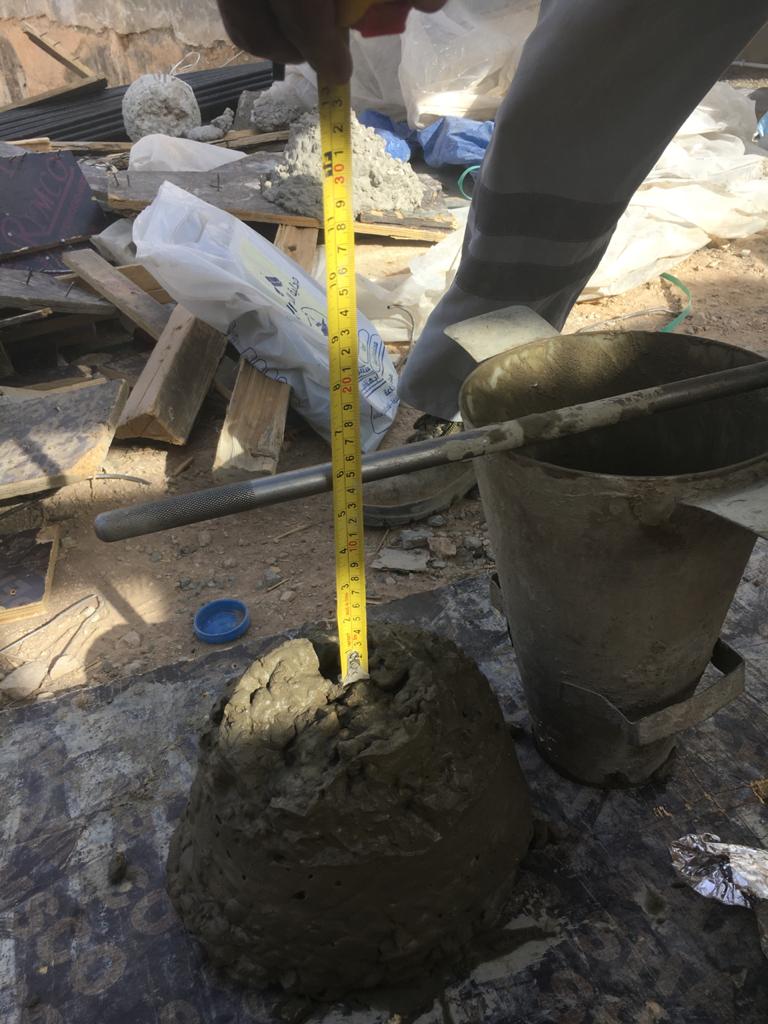

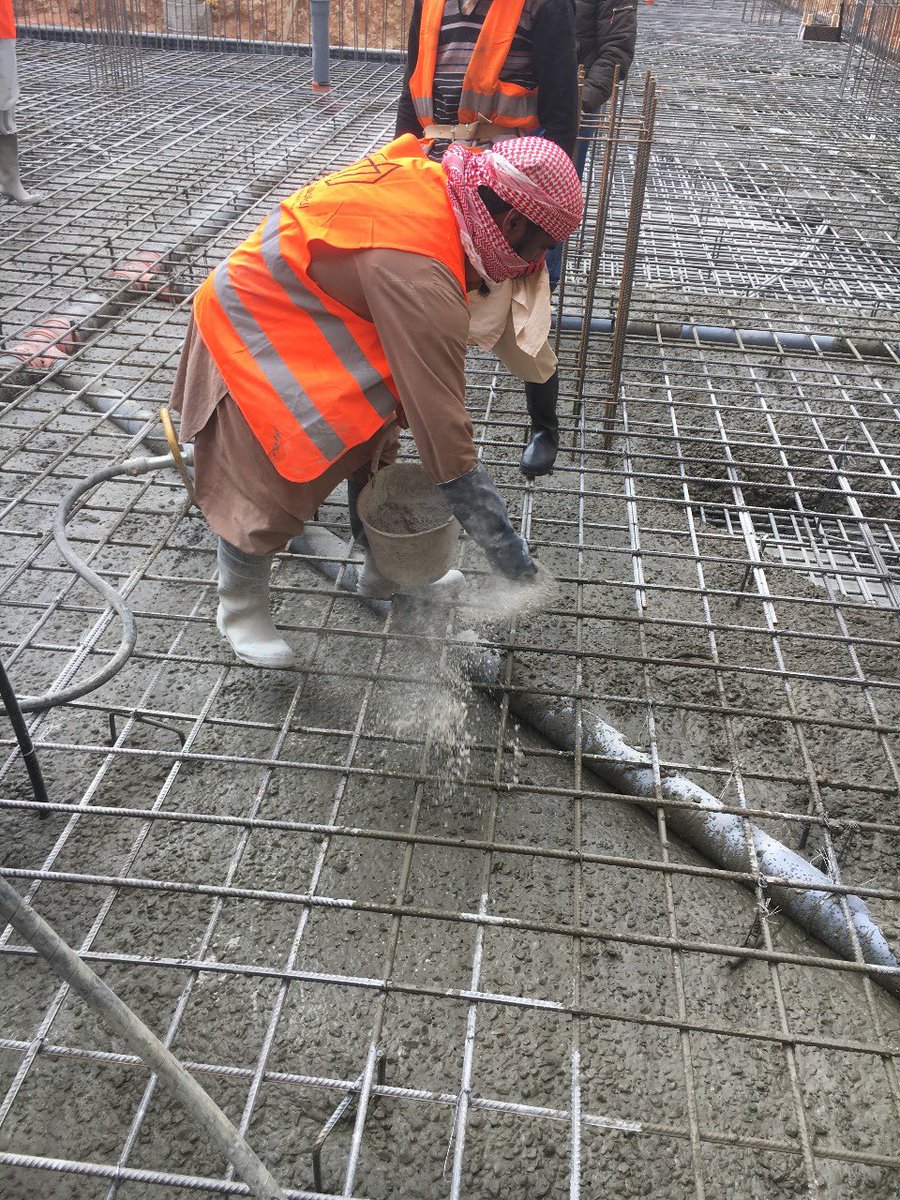

لذلك يجب ضرب الرمل قبل الصب لتنظيف الحديد بالكامل قبل الصب
واليوم اشتغلنا بالفيلا على هالأمر وهذا مقطع يوضح ذلك
#نصيحة كل المواقع اللي تم ايقاف العمل فبها والحديد تعرض للاحمرار أن يتم ضرب رمل
وهذي صورتين احدها قبل ضرب الرمل والاخرى بعد ضرب الرمل شوفوا الفرق
وهذه صورة لطريقة العمل
الاعمال المنجزه بالموقع اليوم

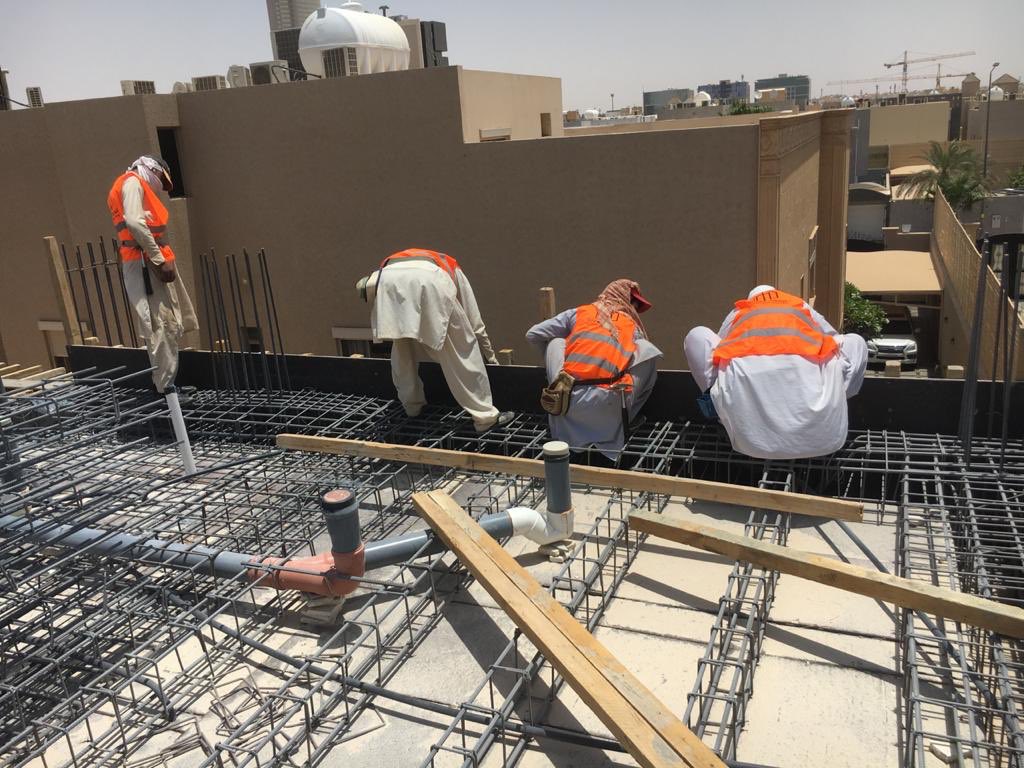

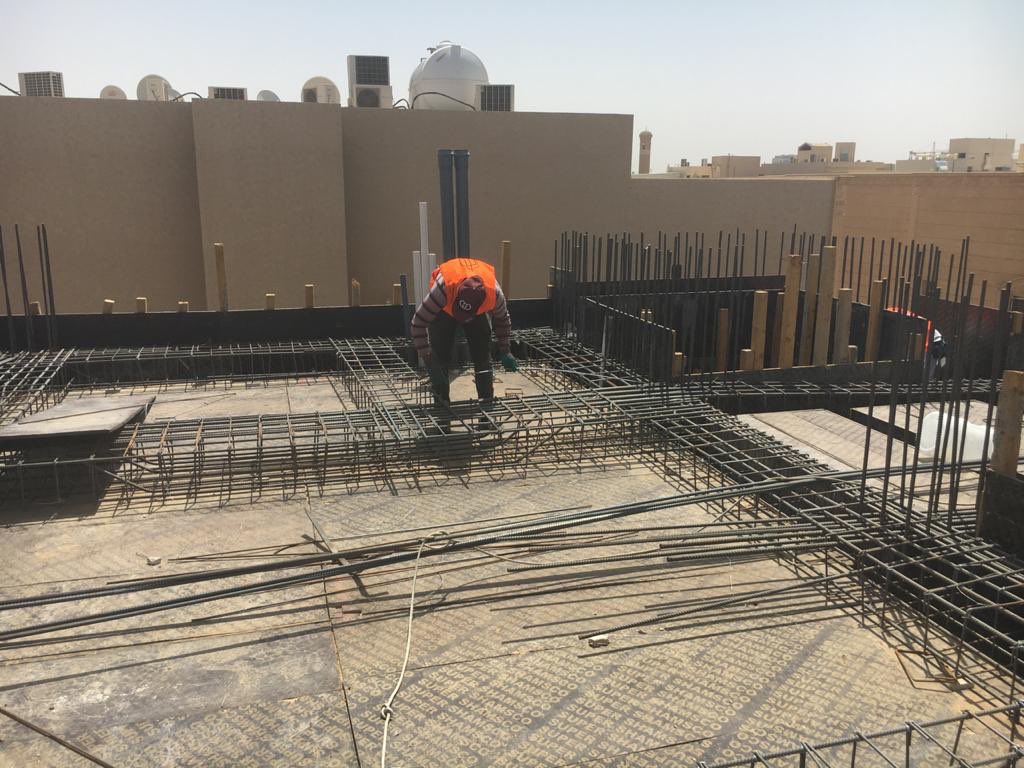

١- استكمال أعمال تقوية وتدعيم سقف الدور الأول.
٢- استكمال أعمال تمديدات الكهرباء لسقف الدور الأول
٣- البدء فى أعمال تمديدات السباكة لسقف الدور الأول
٤- البدء فى أعمال المبانى بالقبو
٥- الانتهاء من أعمال ضرب الرمل لحديد سقف الدور الأول لازالة الصدأ

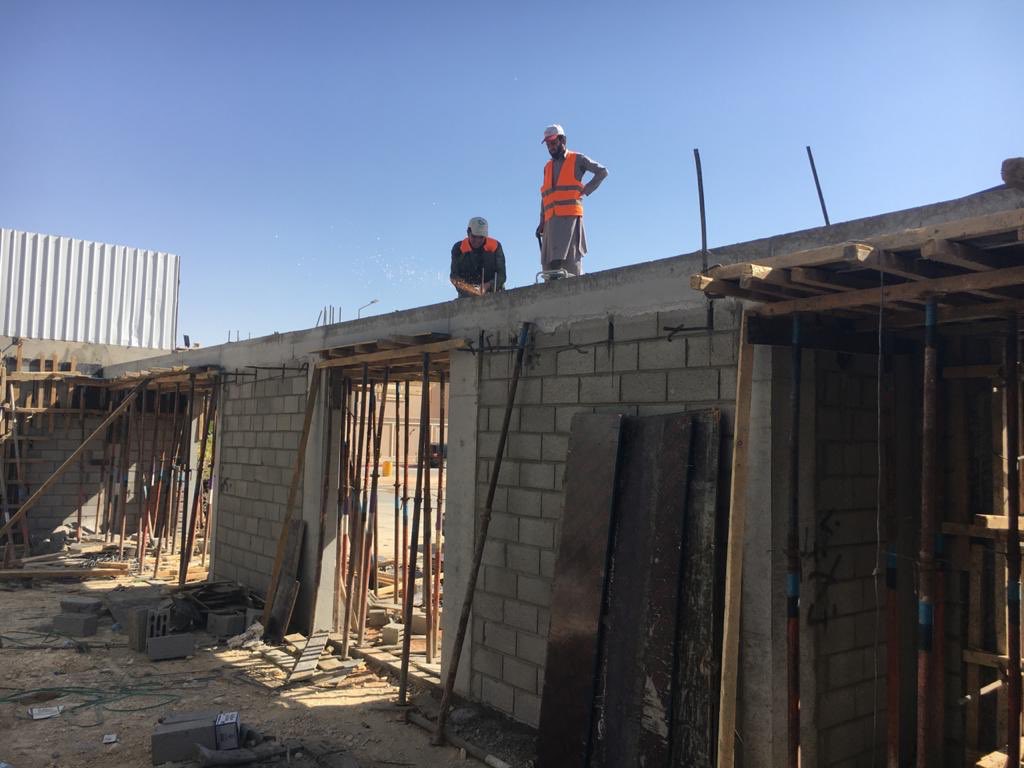

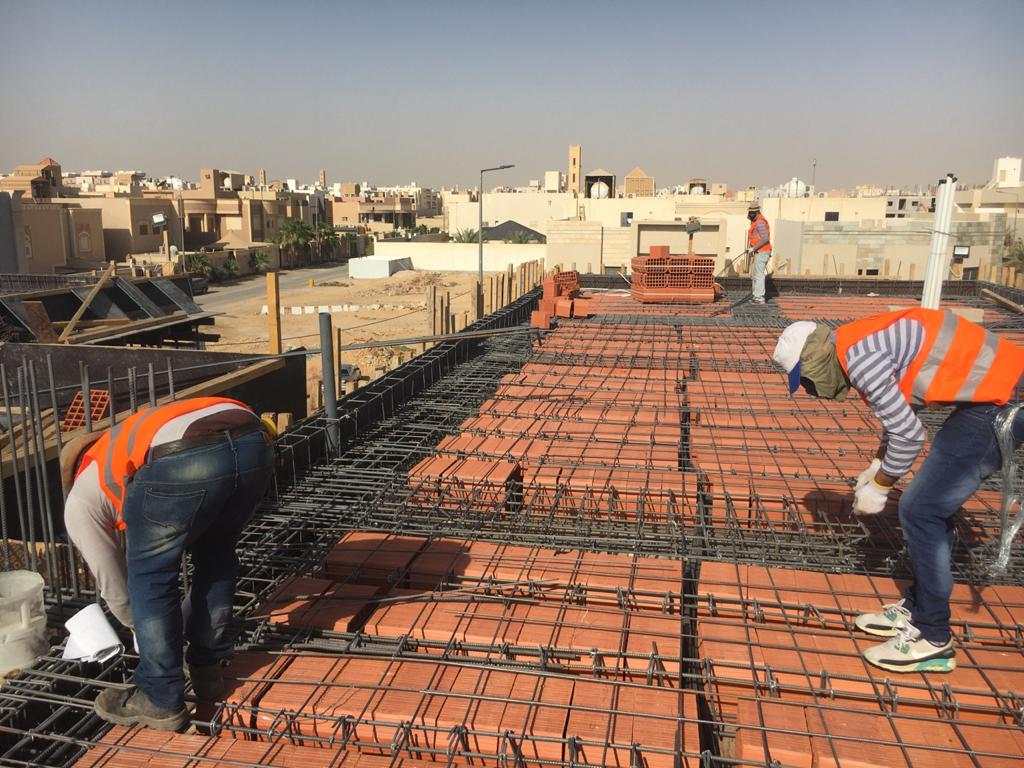

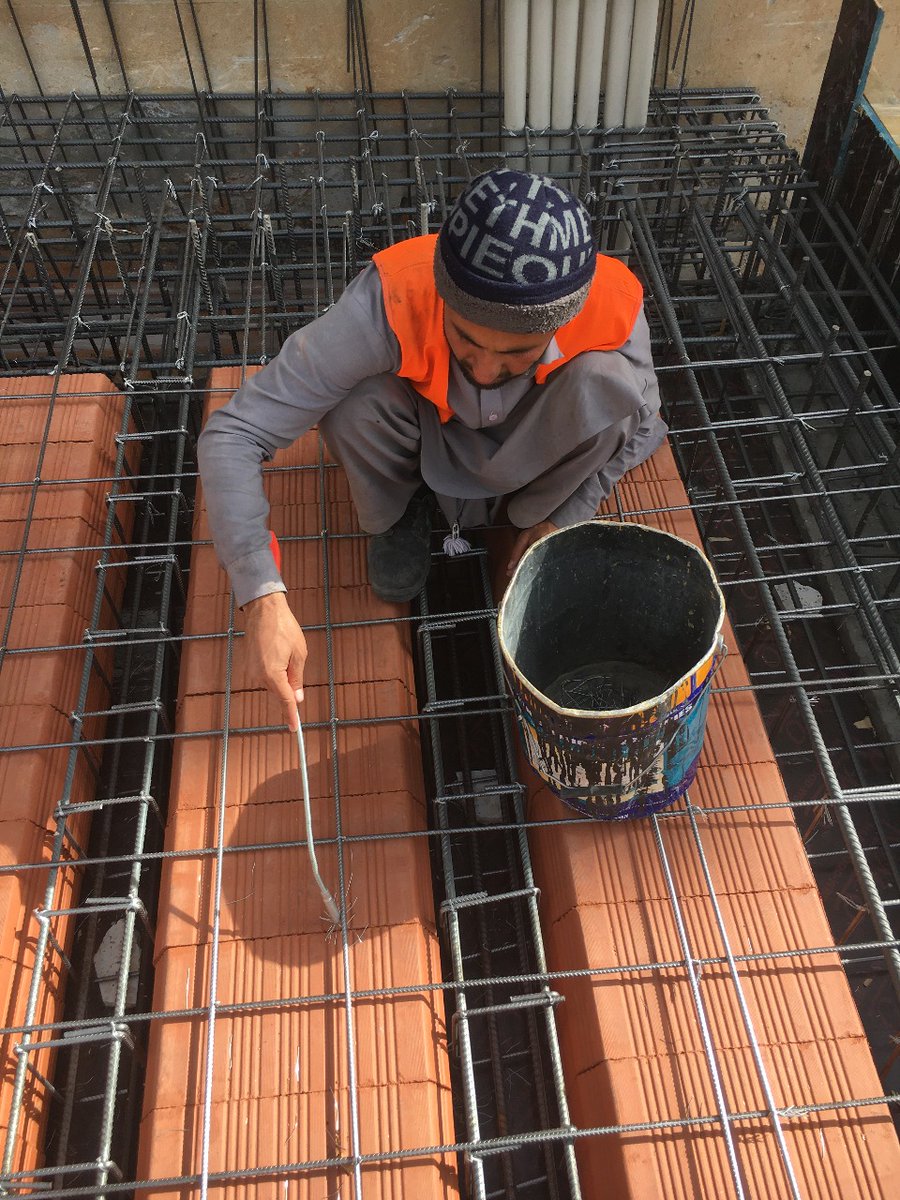

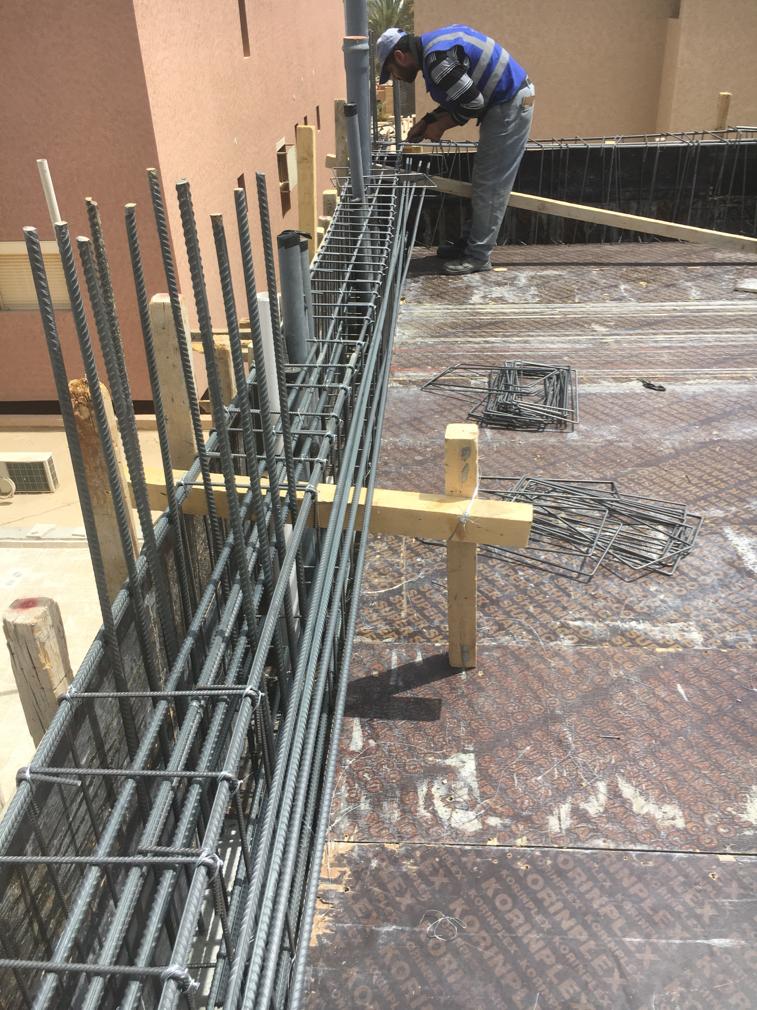

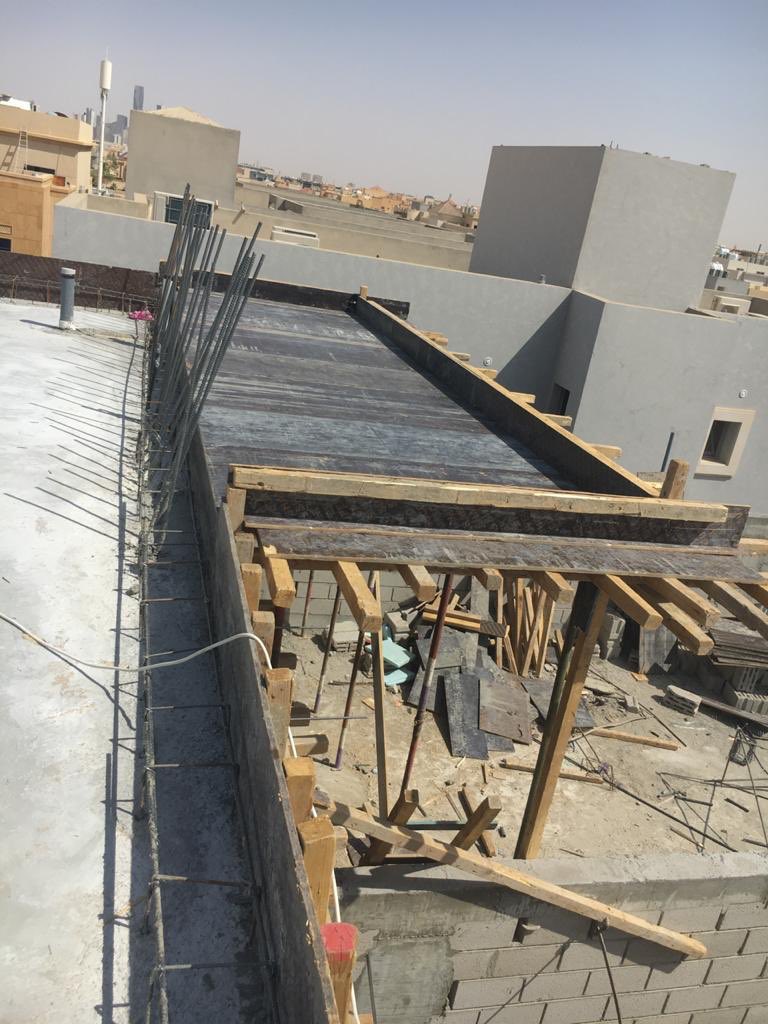

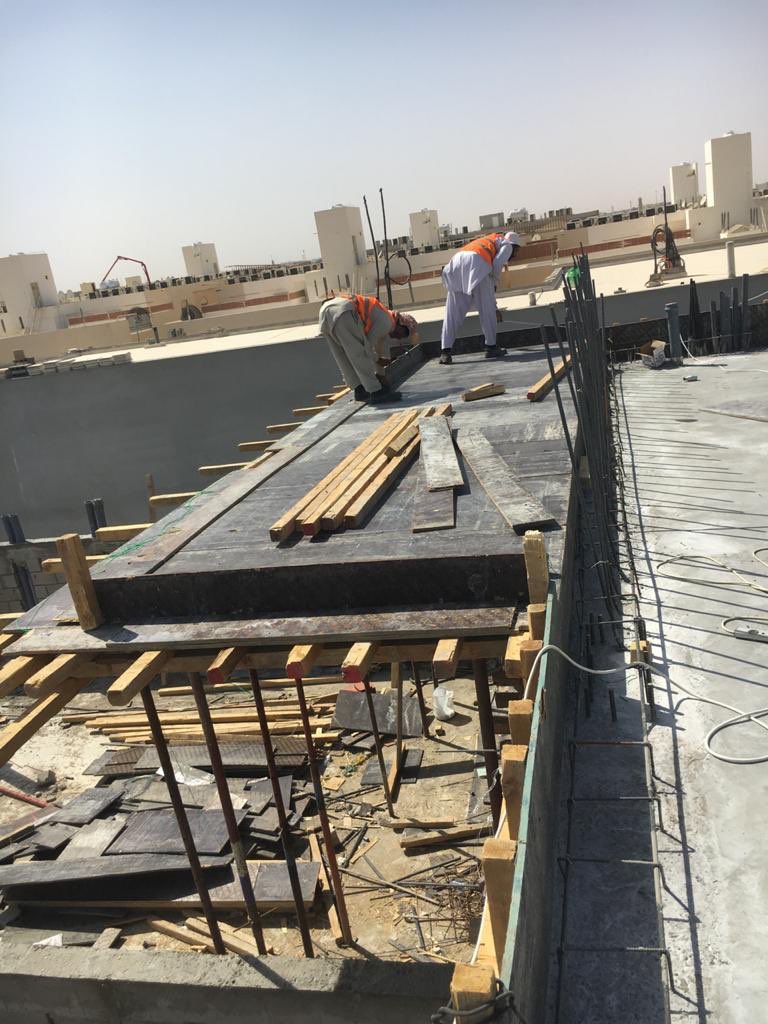

أوشكنا على الانتهاء من أعمال حدادة السقف وصف البلك الهردي استعداداً للتسليم للمكتب الاستشاري كما تشاهدون بالصور

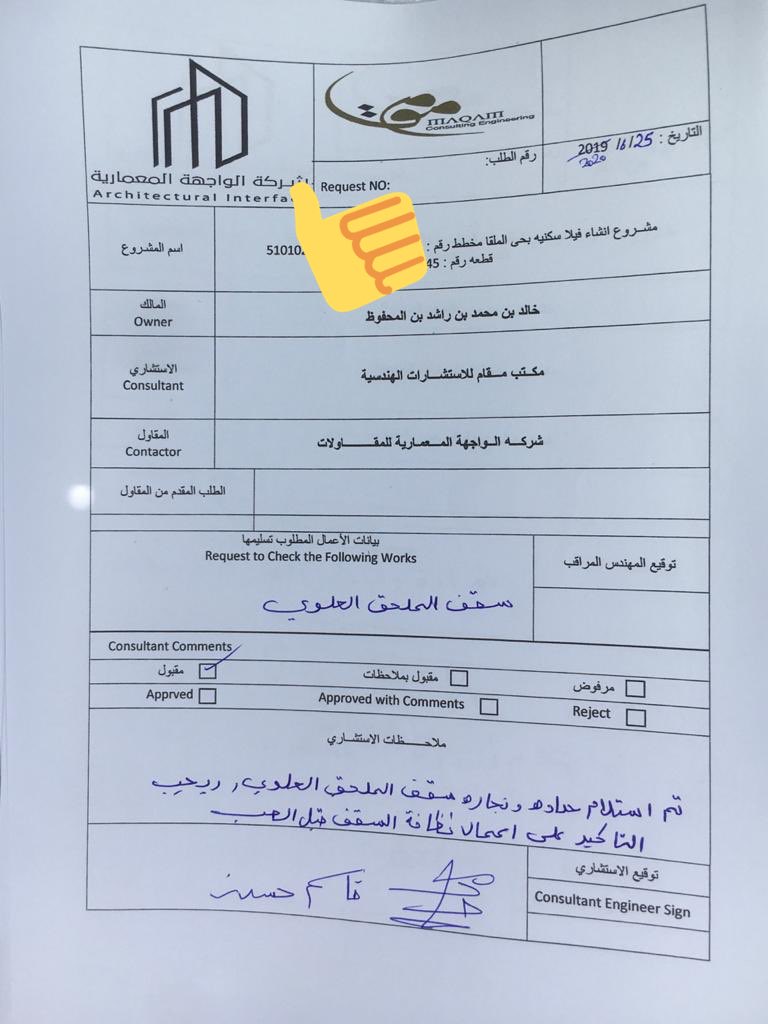

تم الاستلام من قبل المكتب الاستشاري @MaqamDesign وجاري تقفيل بعض الاعمال استعداداً للصب بالتنسيق كالعاده مع الكفاح للخرسانة وكذلك جاري تنظيف السقف من اسلاك التربيط بالمغناطيس

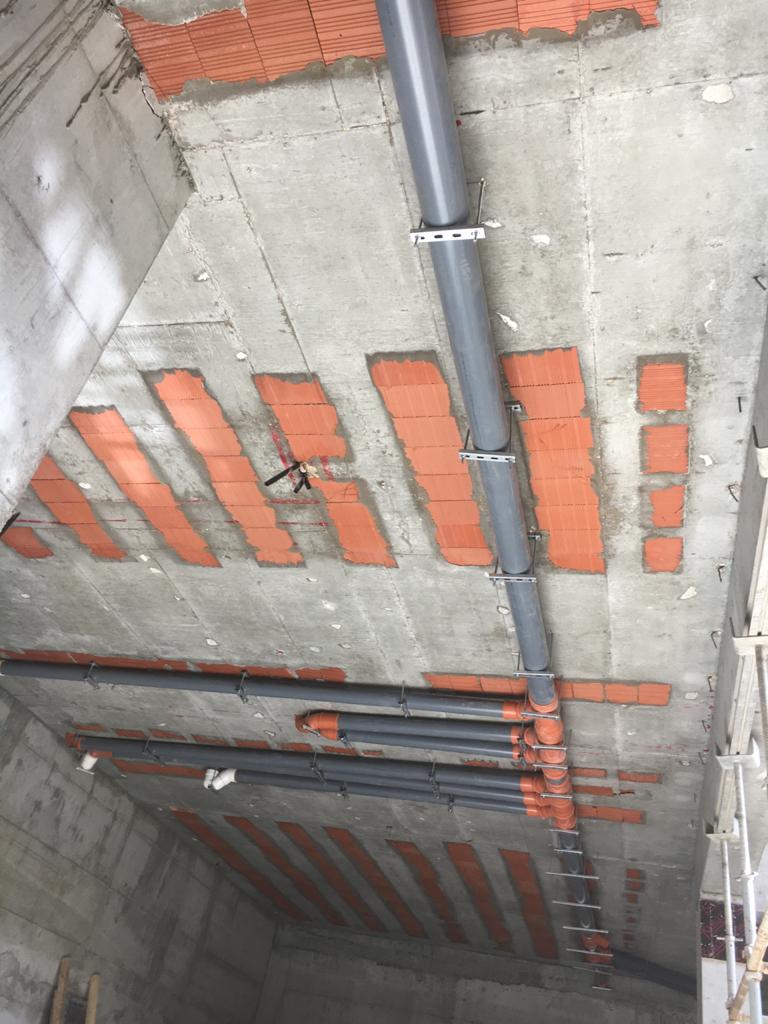

بالتزامن مع أعمال سقف الدور الأول

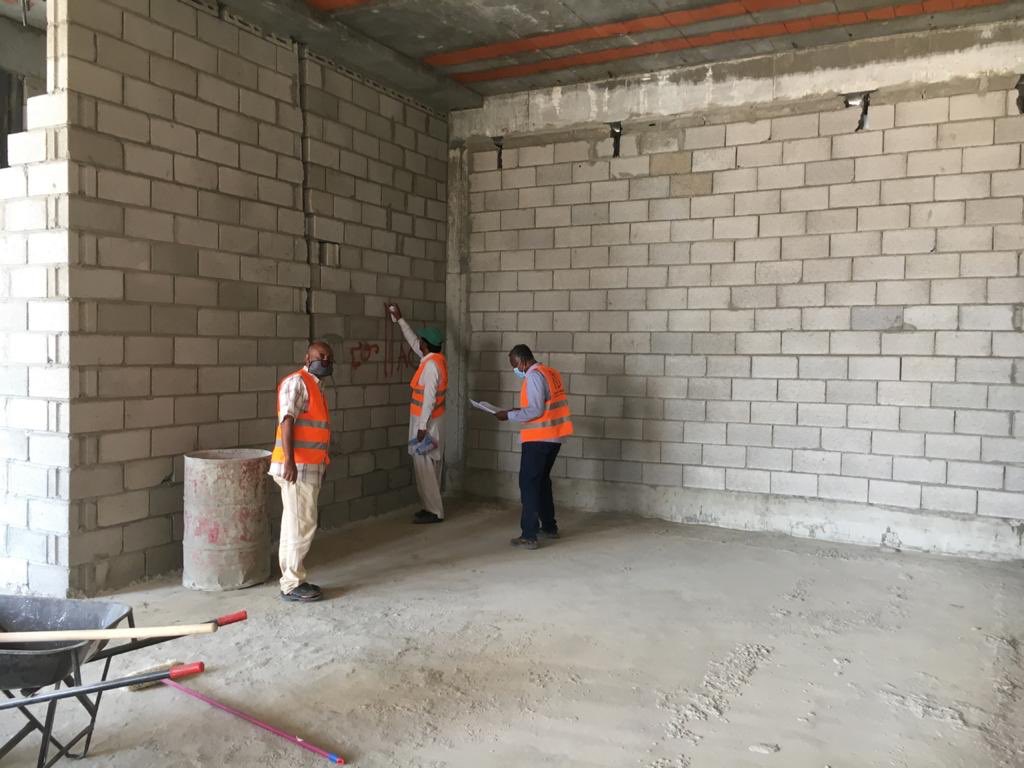

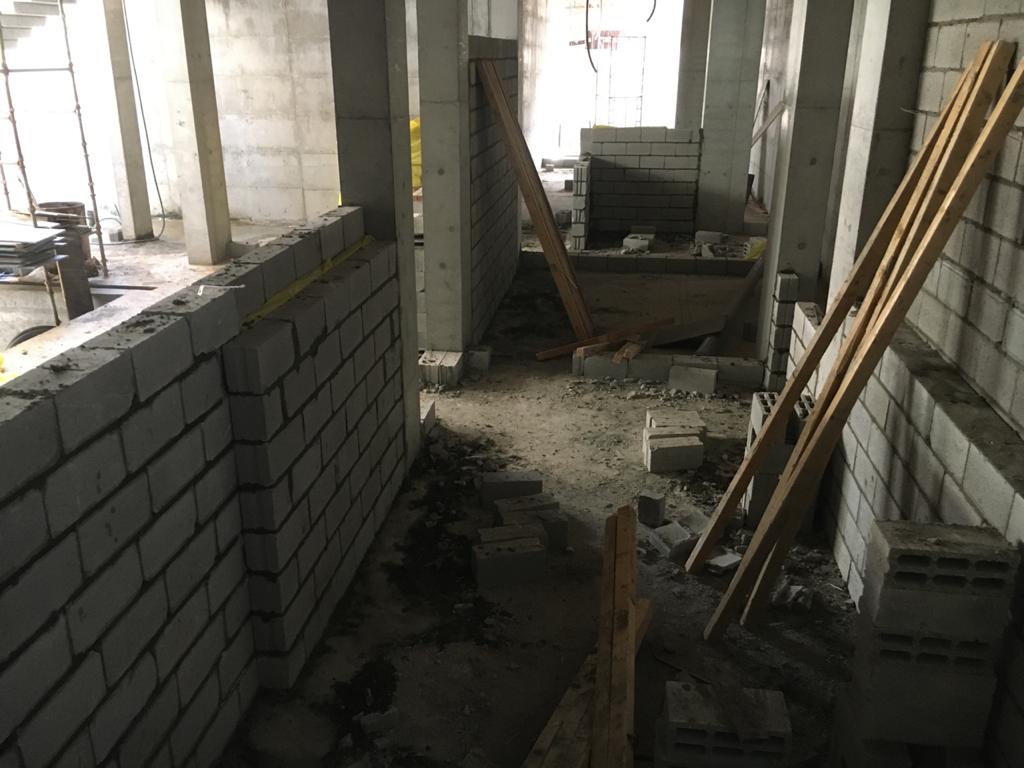

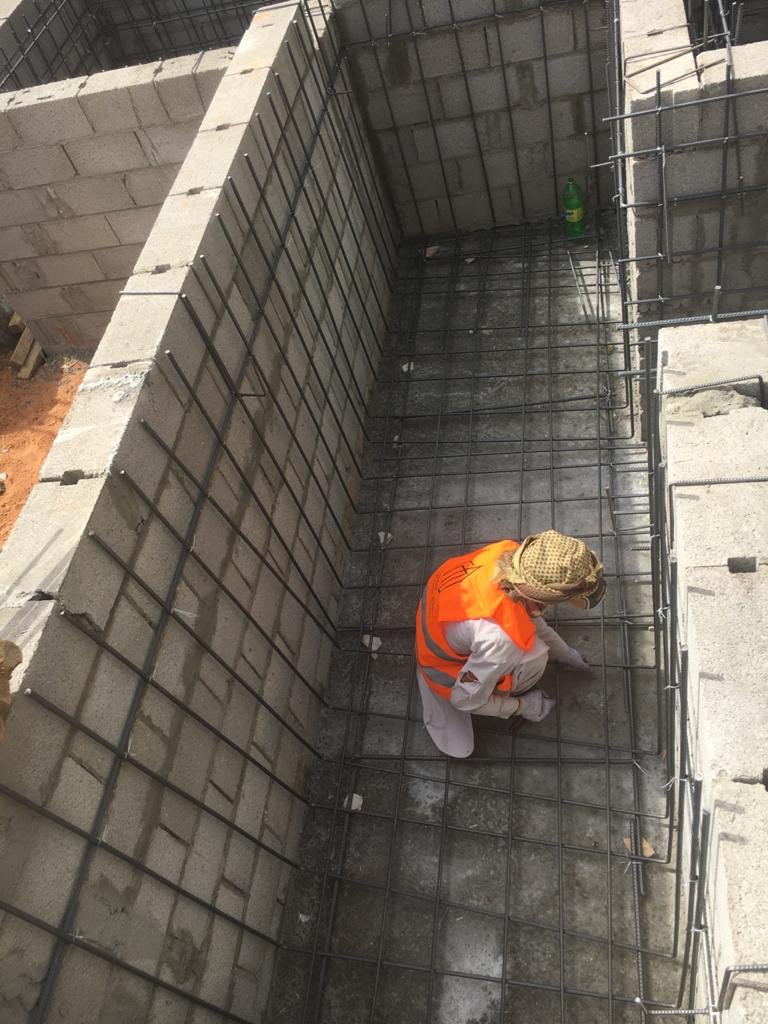

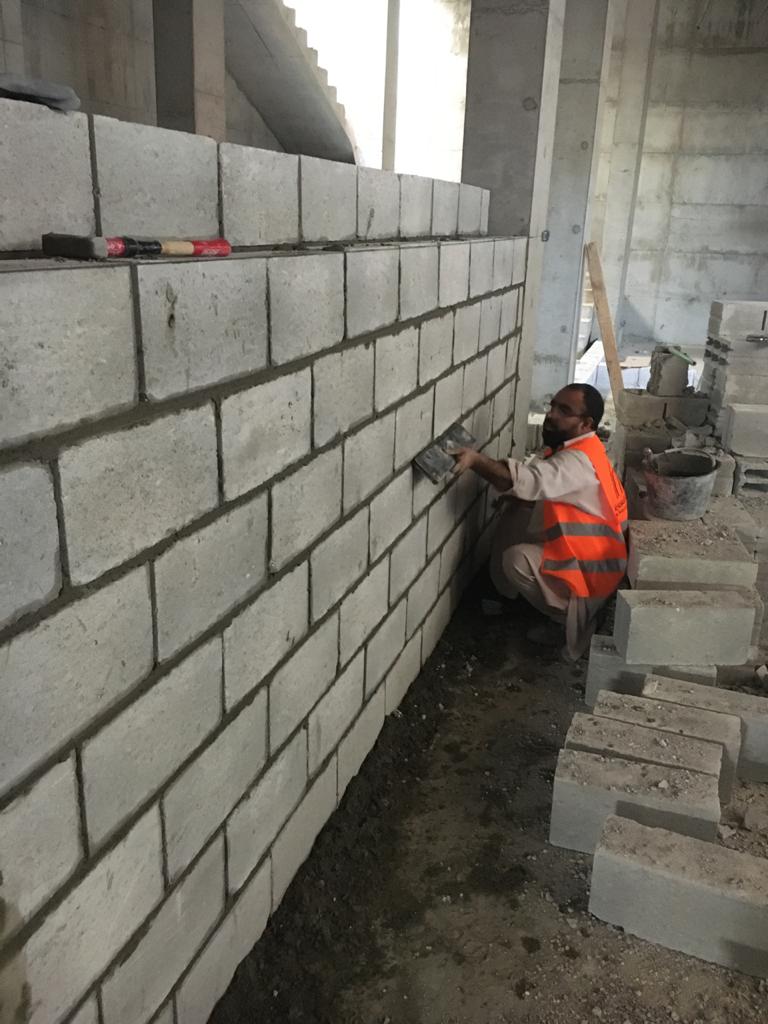

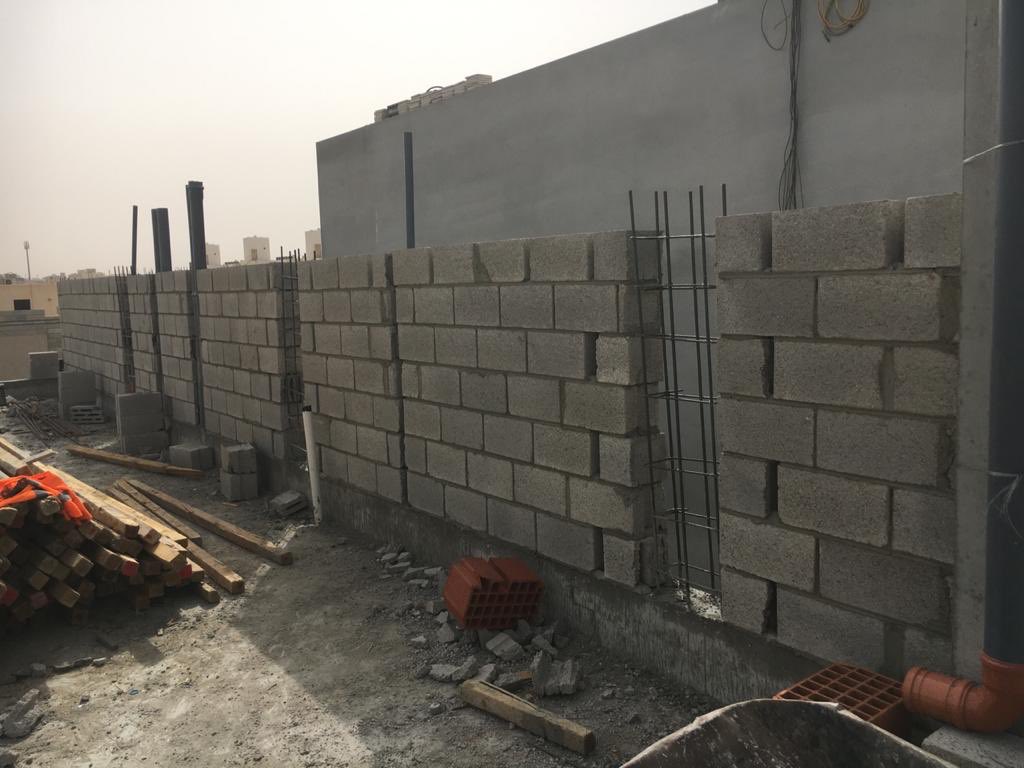

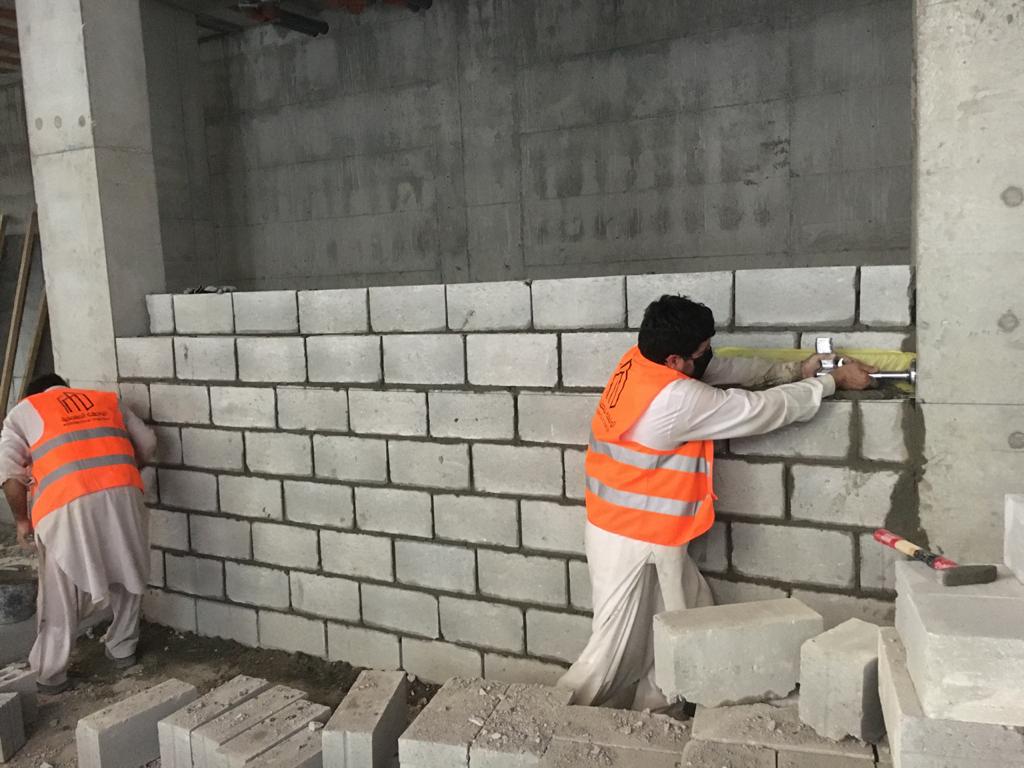

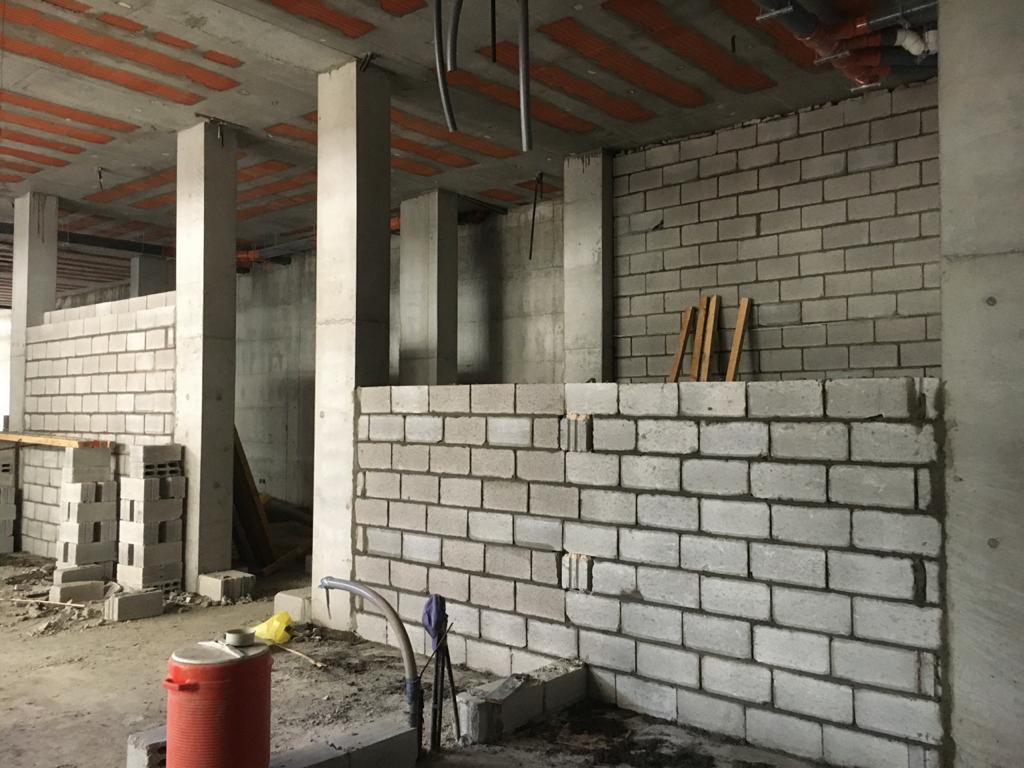

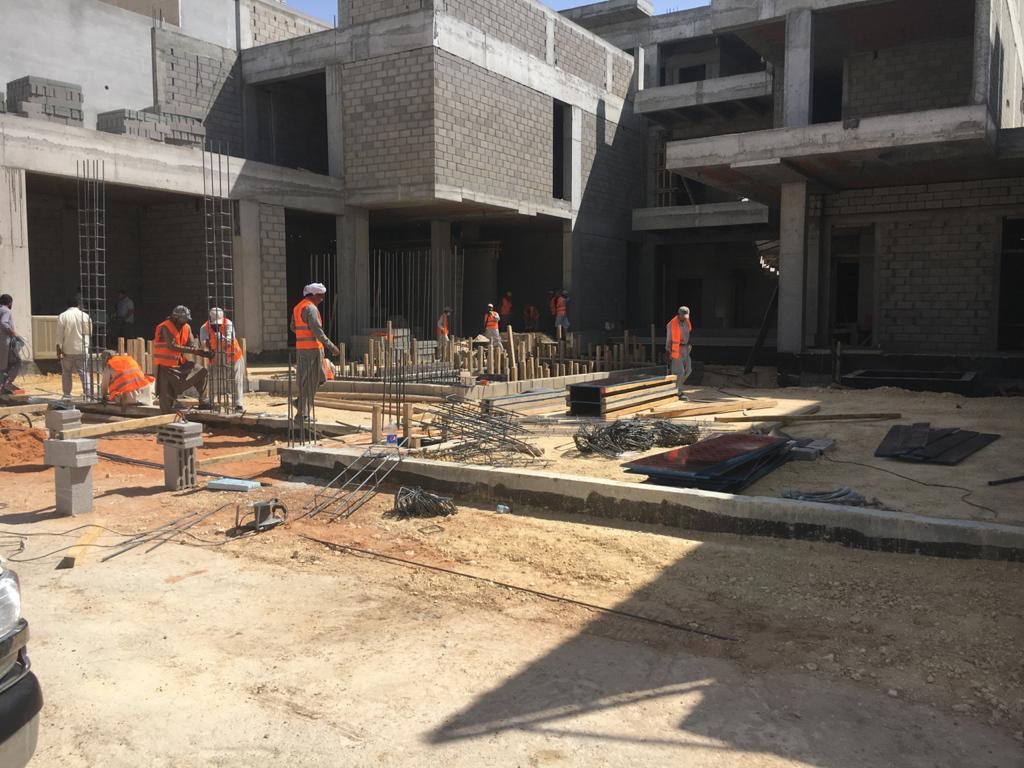

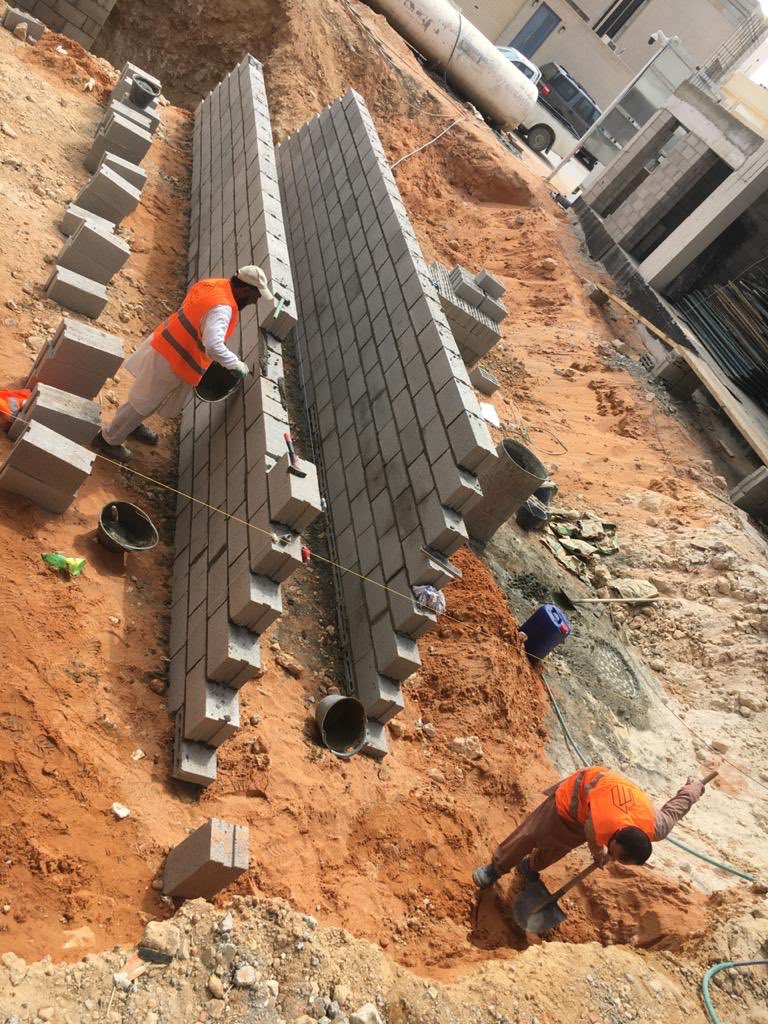

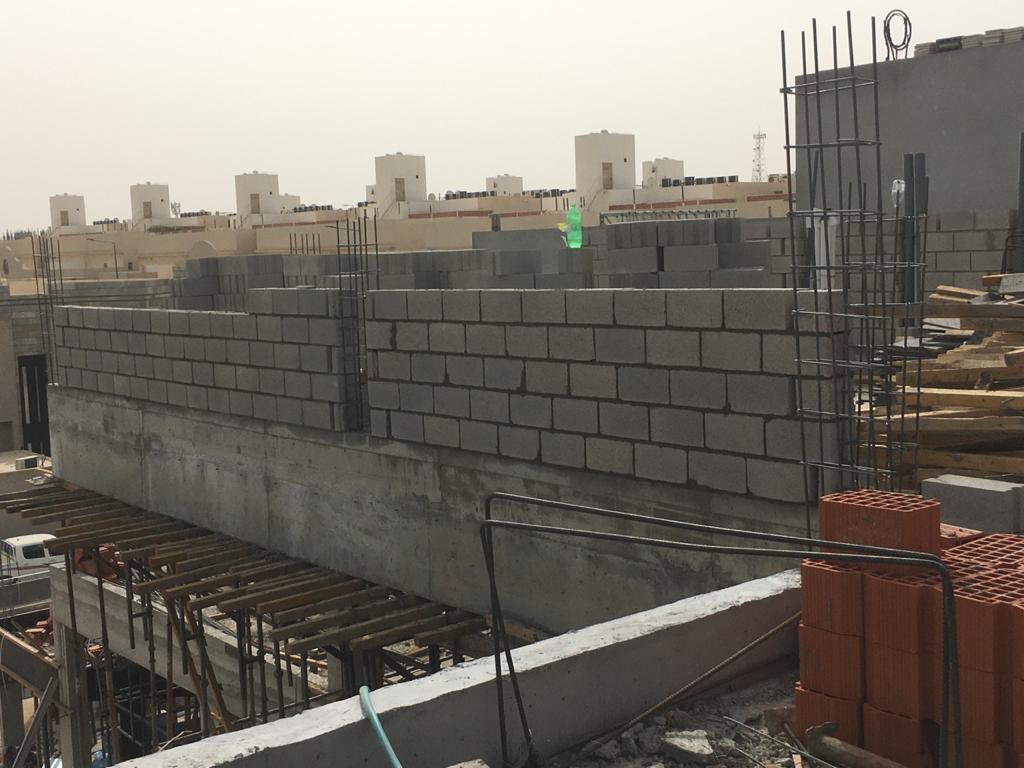

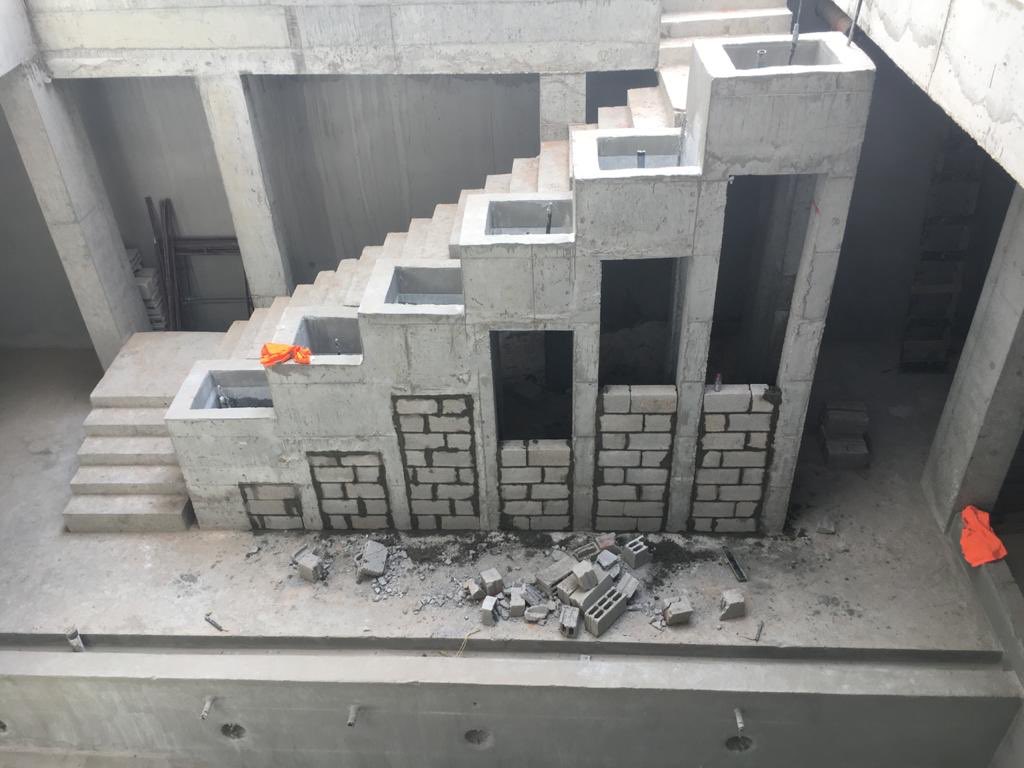

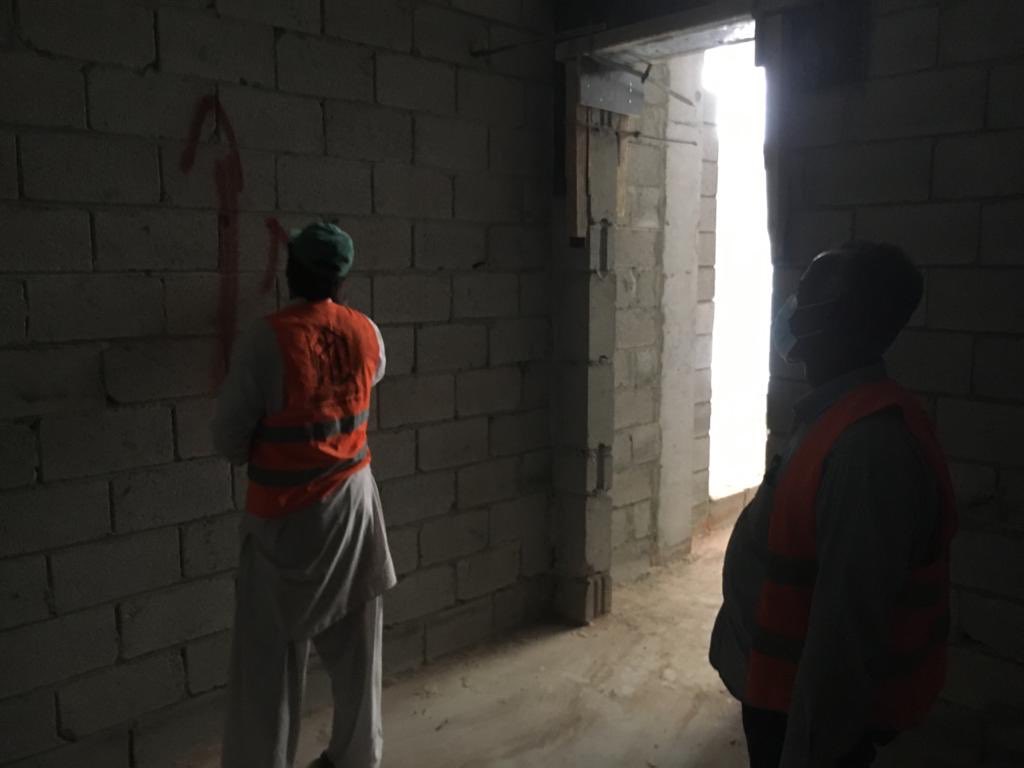

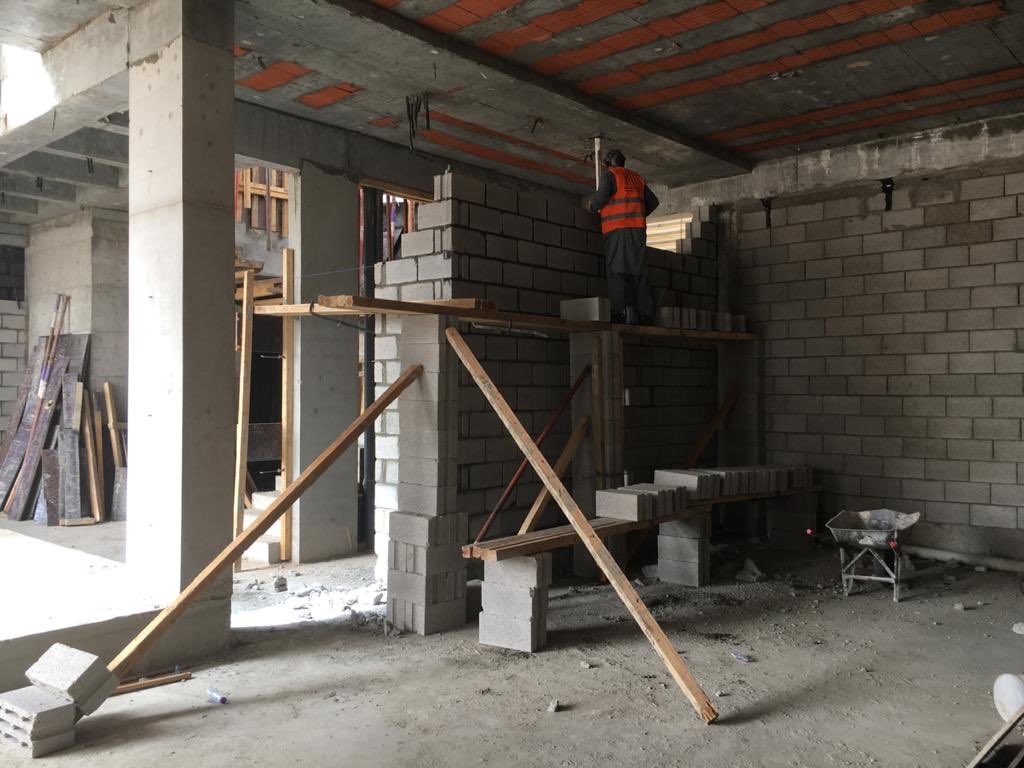

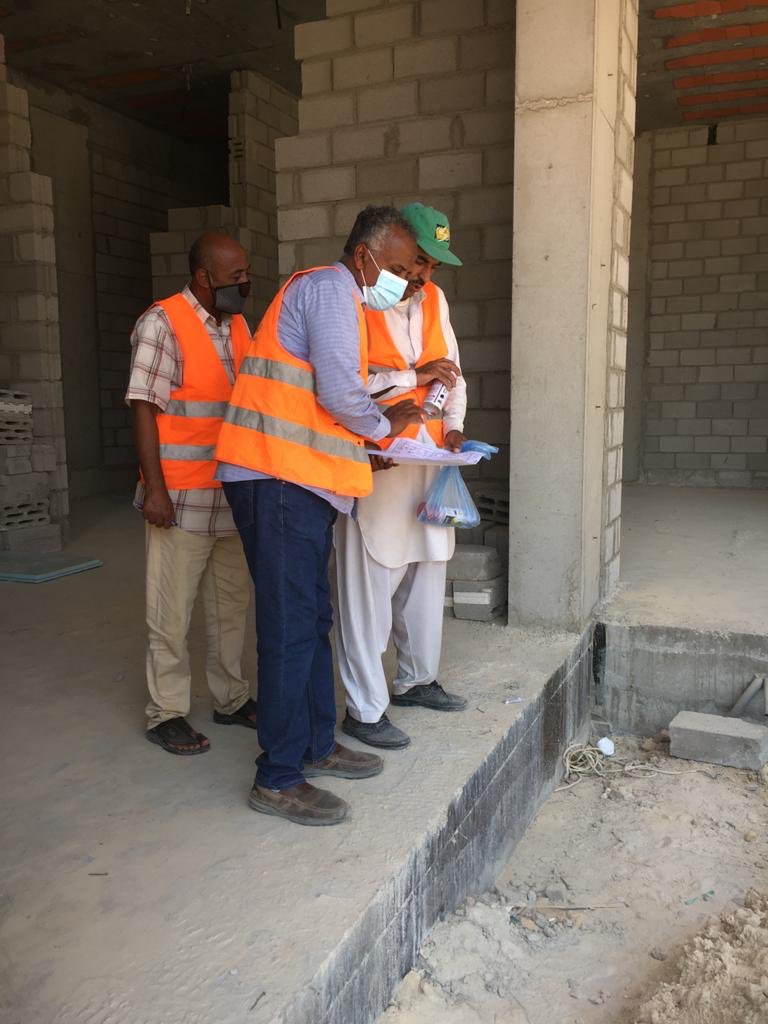

فريق البناء ابتدوا في التقسيمات الداخلية بالبلك حسب المواصفات الفنية والمقاييس المعتمدة
كما تشاهدون بالصور
الأماكن اللي فيها إحداث أصوات عالية كالسينما والنادي الرياضي يجب أن يكون بالجدار صوف صخري من أجل عزل الصوت
لعلي أذكر لكم أبرز النقاط المهمه في مرحلة البناء

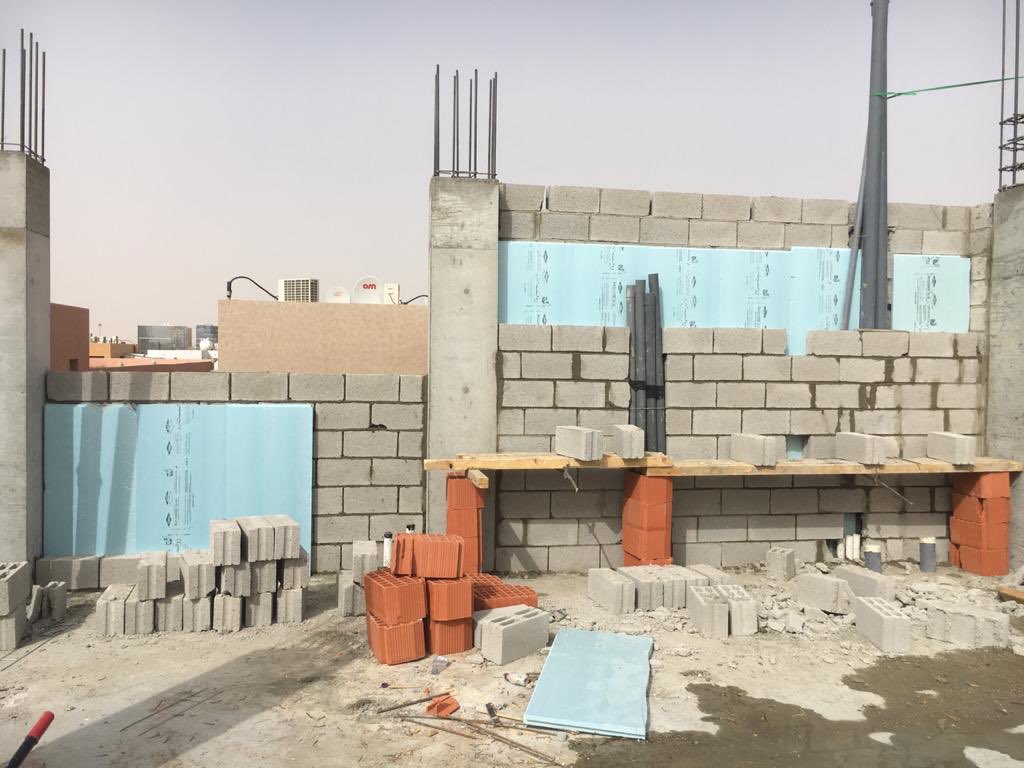

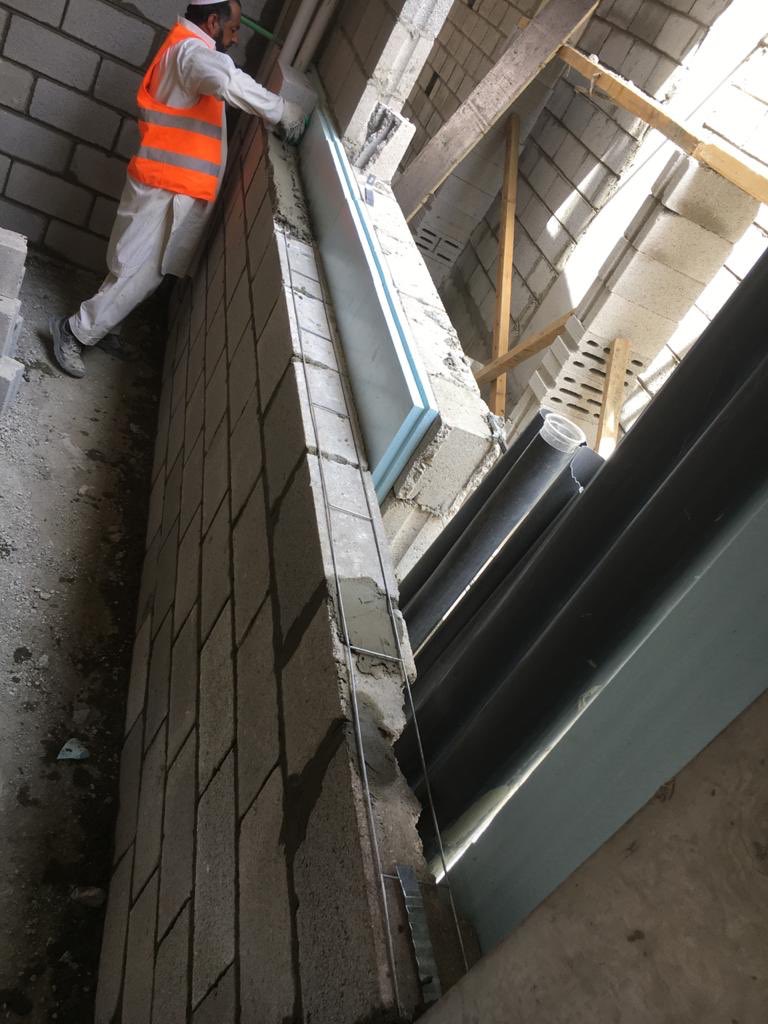

هنا بحكم أن الجدران 35سم اعتمدنا فيها الاتي

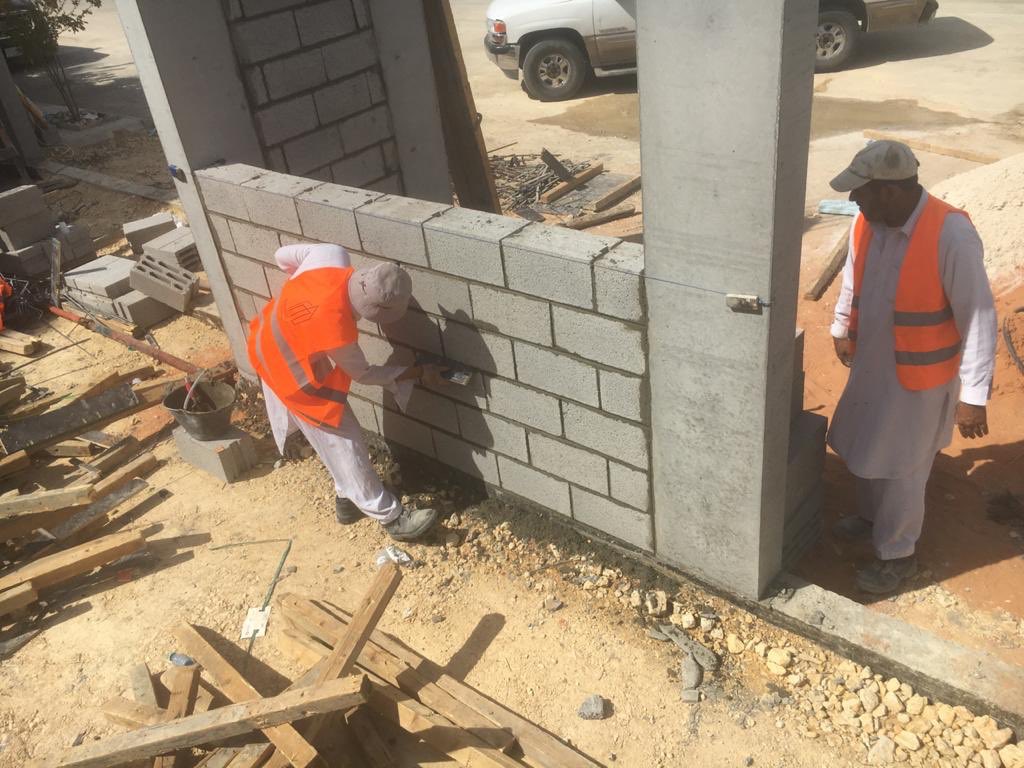

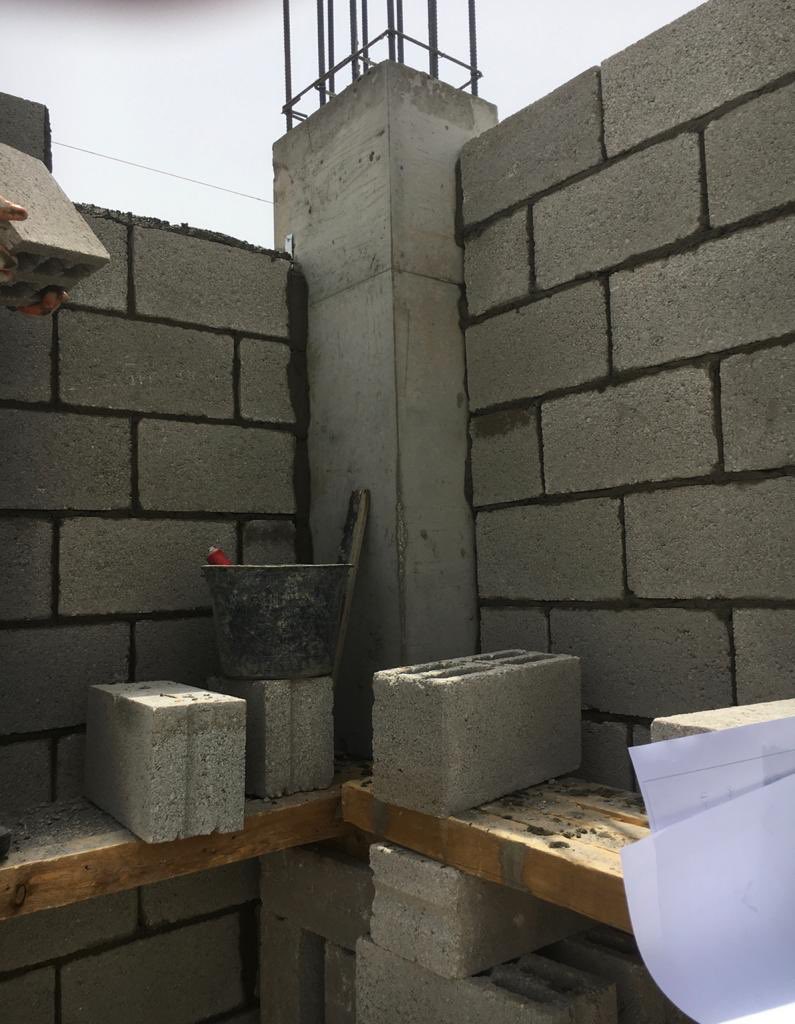

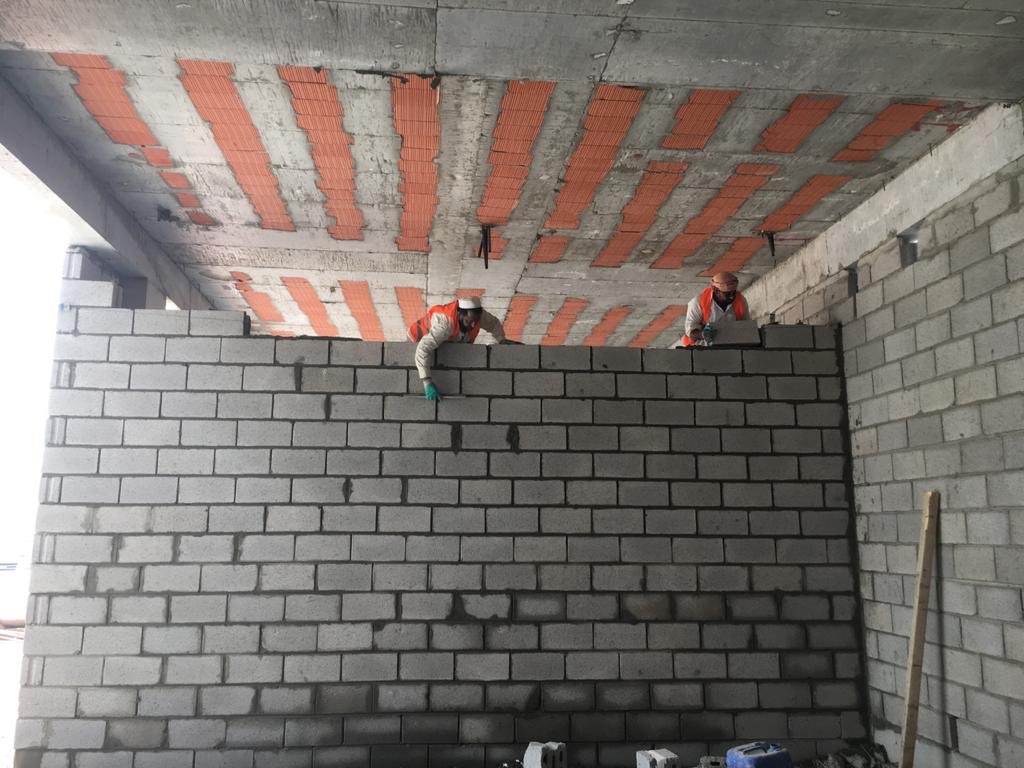

بلك 15 داخلي + عزل من نوع صوف صخري 5 سم + بلك 15 سم خارجي
اليكم الصور

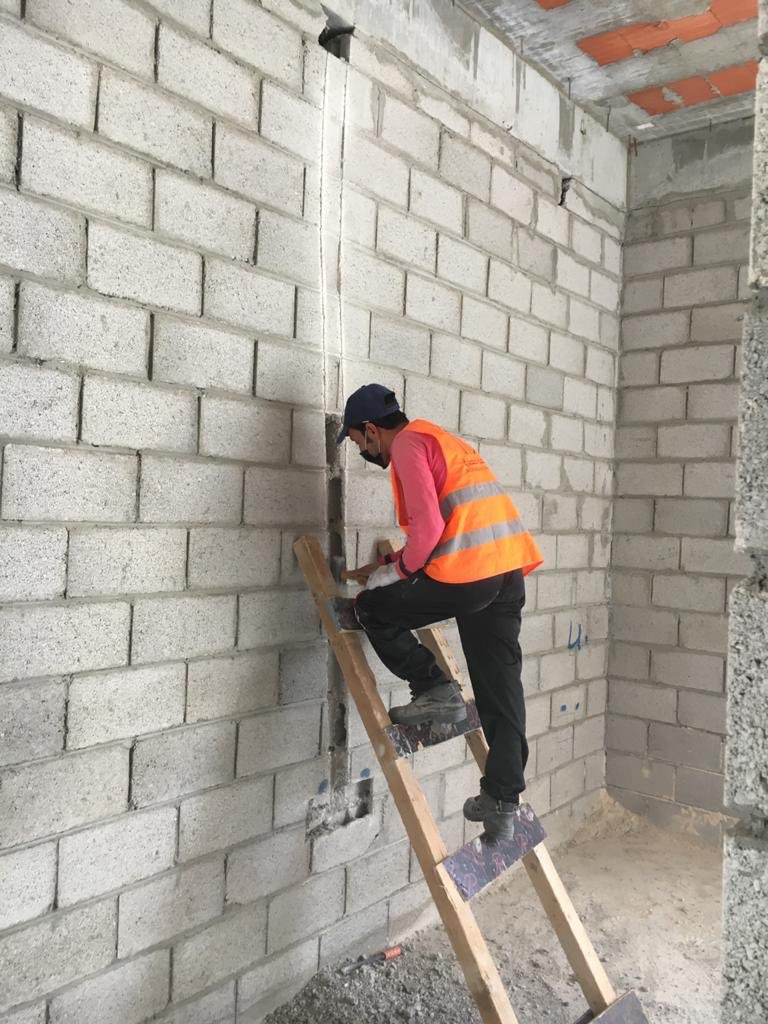

في أعمال البناء يجب مراعاة بعض النقاط المهمة وهي كالآتي :-
1- كل ثلاث رصات يتم وضع شبك حديد وتثبيت بطلقات .
2- يتم التشريك مع الجدار الآخر كل ثلاث رصات لمنع حدوث التشققات مستقبلا ً

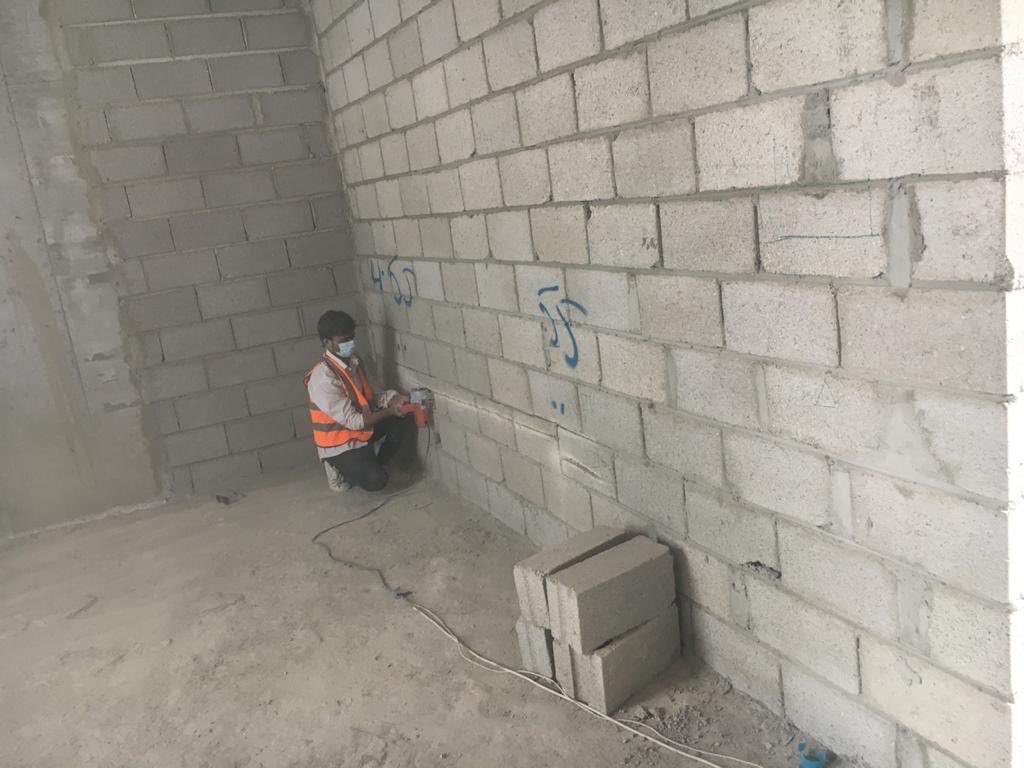

3- التكحيل بين البلك وهي ازالة الاسمنت الزائد وملئ جميع الفراغات . كما تشاهدة بالصورة رقم 3
وهذي الخرسانة وصلت والسقف جاهز للصب بكامل أعماله من حداده ونجارة وهردي وكهرباء وسباكة وتكييف
والله يعطيهم العافيه
@interface_sa
ما قصروا في الجهد المبذول وخلال مدة وجيزه
كالعاده يتم تنعيم أعلى سطح الخرسانة بالمروحة كما هو موضح في المقطع
وهنا صورة السطح بعد الصب بيوم ويجب معالجة بالرش بالماء لمدة 7 ايام متواصلة لا تقل عن 3 مرات يومياً للحفاظ على رطوبة الخرسانة

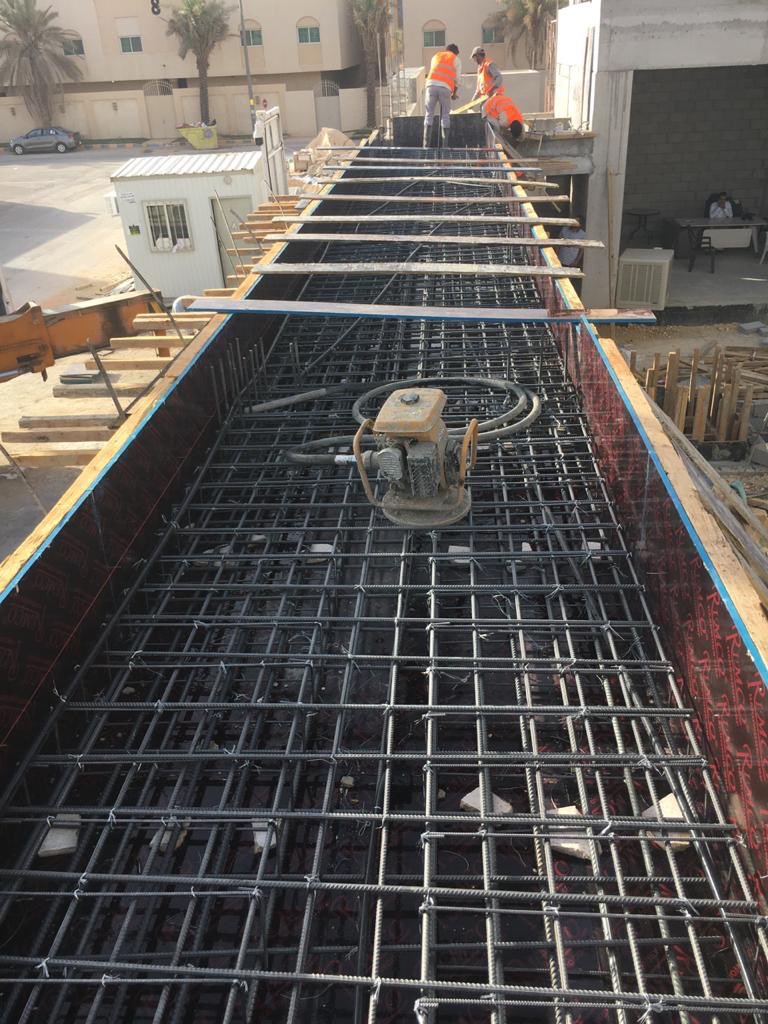

بعد ذلك ابتدينا في نجارة وحدادة الجسور المقلوبة

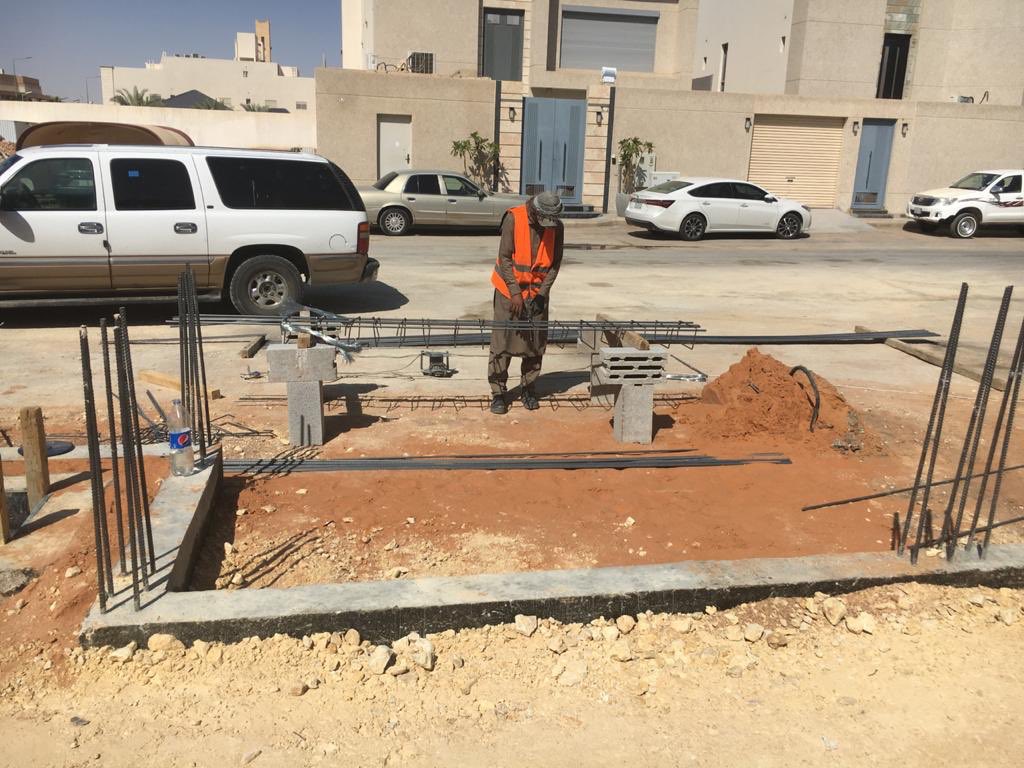

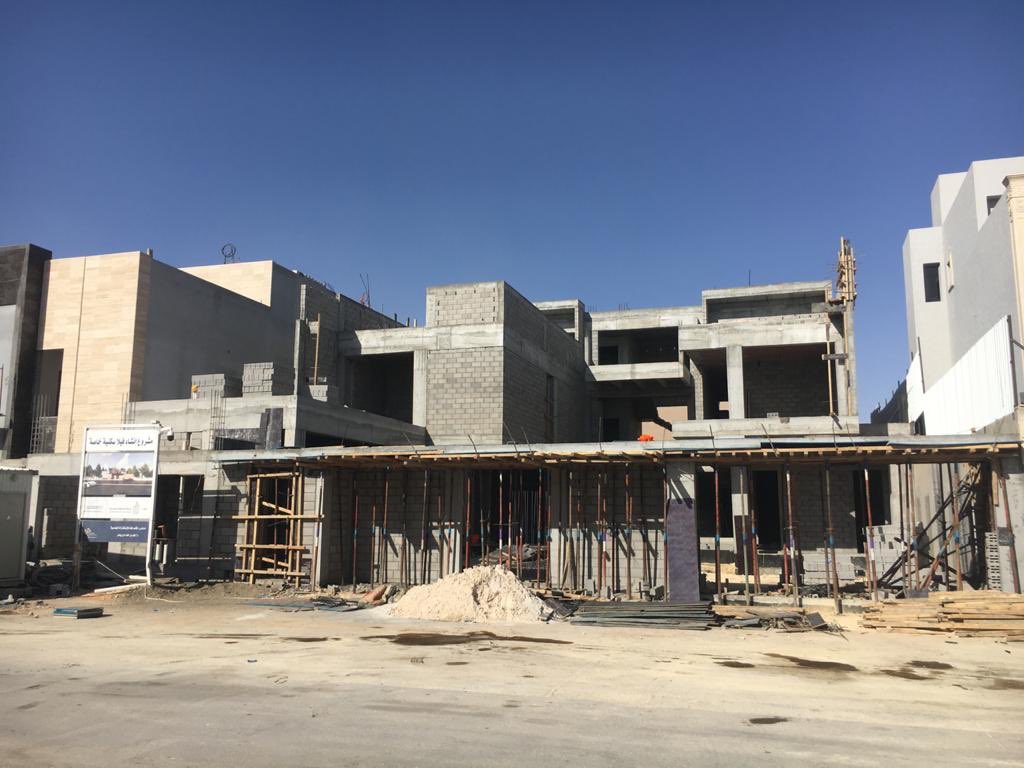

تم تخشيب وحدادة أعمدة الملحق ويعتبر آخر دور في الفيلا
الله يتمم على خير

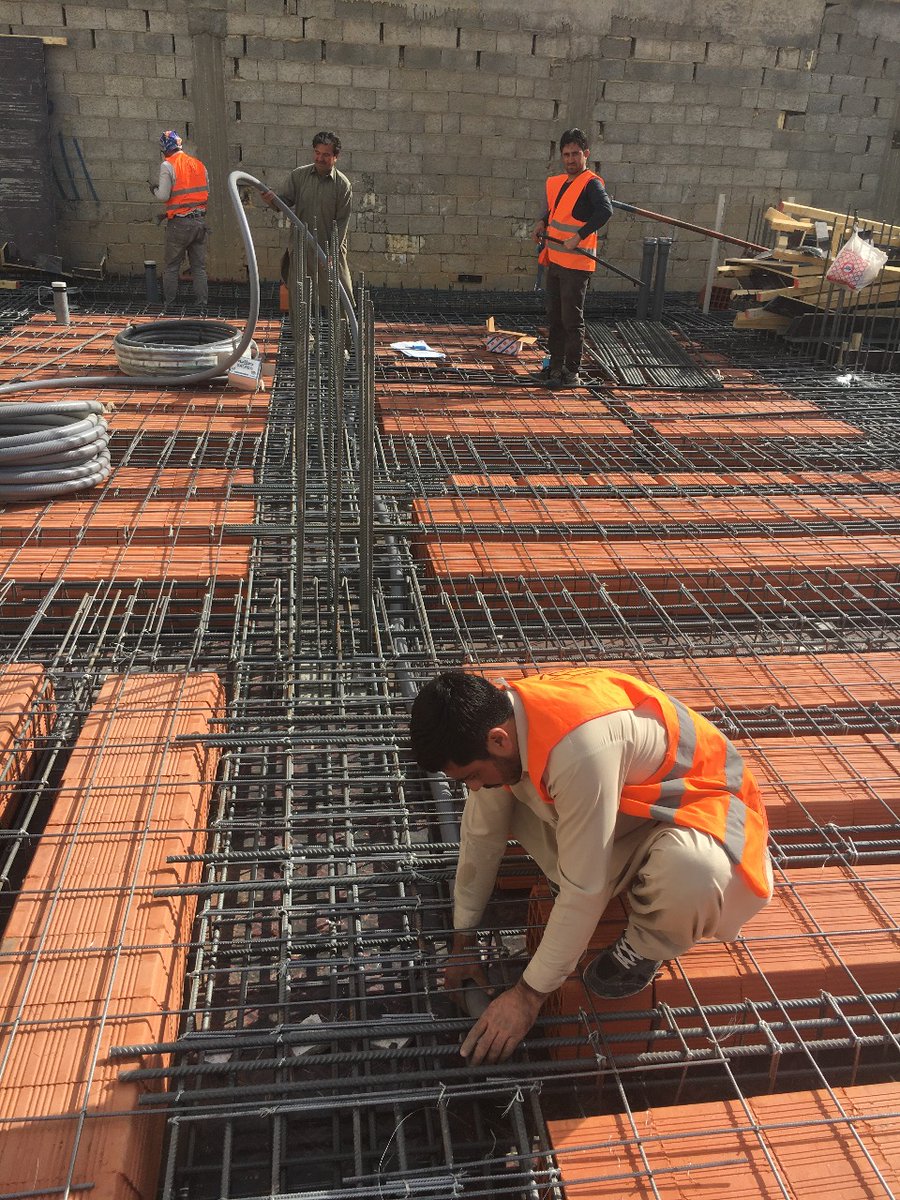

بعد ذلك تم صبها ولله الحمد بعد التأكيد من قبل المكتب الاستشاري
وتم فكها بعد ذلك وهذي صورها بعد الفك ماشاءالله تبارك الله
خاليه من أي تعشيش او تكريش
وبحكم أن السقف الاخير بلاطه عاديه يجب عمل المباني قبل تخشيب السقف
وابتدينا بالمباني
والبلك المستخدم بلك بخار
اليوم راح نبتدي في عمل الاحواض المعلقة المجاور للدرج الخارجي للقبو
حيث أبدع المصمم @Abdulelah0_0
فيه بالاستغناء عن الدرابزين بأحواض جمالية كما تشاهدون بالتصميم
شكراً @Cleardes
في السنابه القادمة مقطع فديو توضيحي
هذا فديو توضيحي بسيط يوضع كيفية عمل الاحواض المعلقة

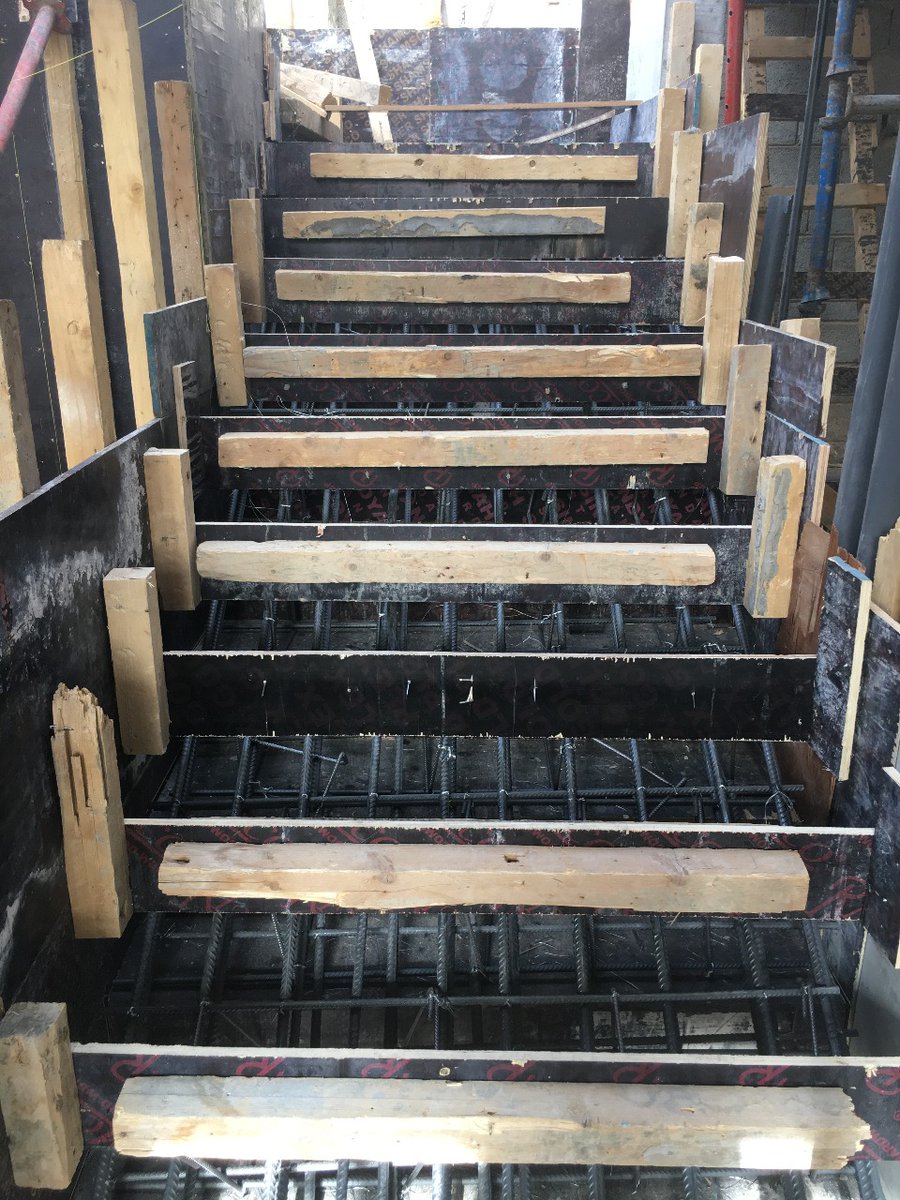

المصممة بالمناظير السابقة من @Cleardes
تم عمل عمودين ليتم تحميلها الاحواض المعلقة من الاسفل وتشريك الاحواض بالجدار الاستنادي للقبو وبعد ذلك سيتم بناء جدار من البلك بين الاعمدة بالاسفل وسيتم تلبيسه ترافنتينو وهي المادة المعتمدة في التصميم كما تشاهدون في المنظور
اليوم تم بناء سترة السطح وهنا بوضح نقطتين مهمه يجب أن لا نغفل عنها أثناء البناء
١- عمل جسر مقلوب أسفل سترة السطح بارتفاع ٤٠ سم من أجل الحفاظ على تمدد بلاط السطح لأنه قد يدفع بالبلك ويسبب تشرخات مستقبليه في حالة عدم عمل جسر مقلوب
٢- عمل كورنيش أعلى سترة السطح نهاية البلك من الاعلى
وابتدينا في فك أخشاب الدور الاول والبروز الطاير
وجاري ازالة جميع السقالات المعدية وتنظيف الموقع استعداداً لاعمال المباني
كما أن اعمال المباني في الدور الارضي والقبو ما زالت قائمة وكذلك أعمال النظافة في جميع الموقع مستمره وترحيل المخلفات اول باول بعد وضعها في الحاويات المخصص لها بالموقع
لذلك ننصح دائماً

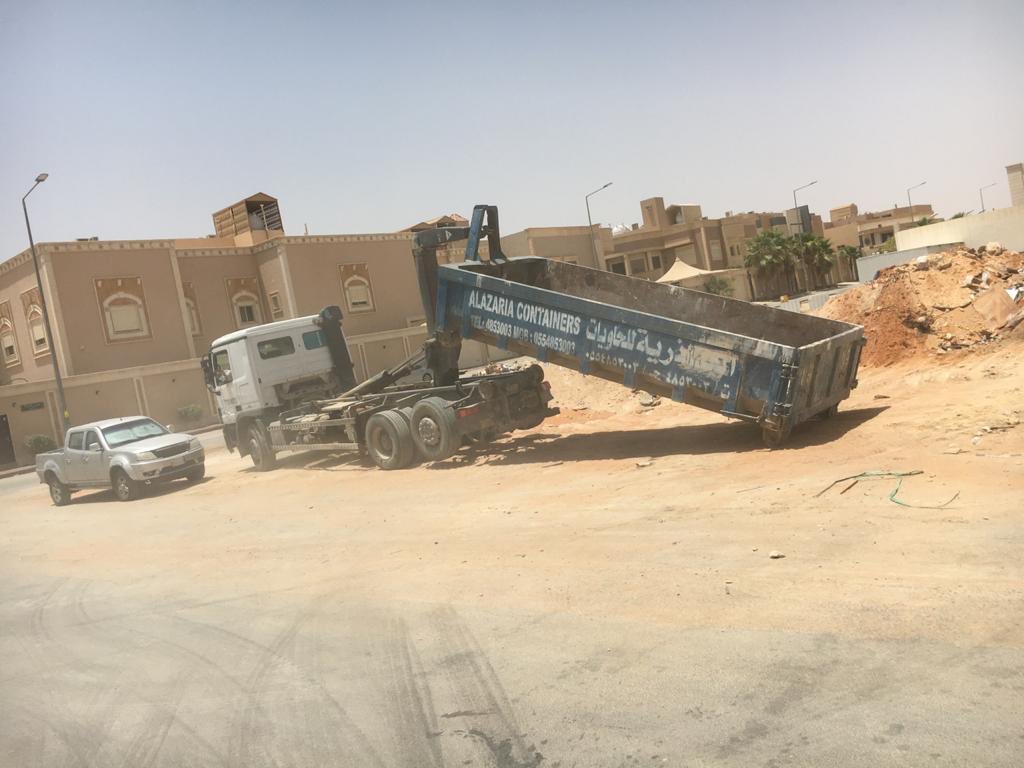

ازالة المخلفات اول باول من موقع البناء حتى لا يتأذى الجيران المحيطين للموقع من مخلفات البناء بجوار الموقع

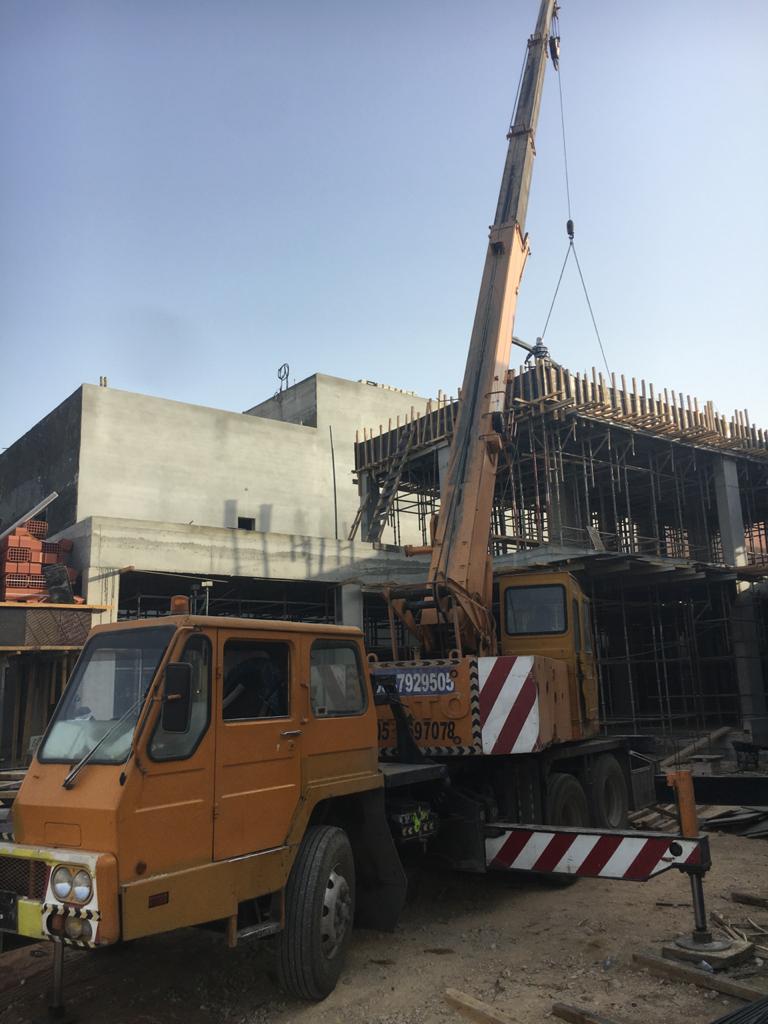

تم صب جميع الجسور الساقطة واعتاب الابواب في الدور الثاني ( الملحق ) وانتهينا من اعمال المباني في الملحق وابتدينا في تخشيب السقف وسيتم صبة بعد حدادته والانتهاء منه خلال هذا الاسبوع باذن الله
تم فك جميع الاخشاب بالدور القبو والاضي والاول
وتنظيف الموقع بالكامل
والبدء في تخشيب سقف الدور الثاني الملحق
وهذا مقطع فديو خلال أعمال تنظيف جميع الادوار من أجل تسهيل الدخول والخروج لمهندسي الديكور وغيرهم لاخذ المقاسات على ارض الواقع ويتم مطابقتها بالمخططات التنفيذيه للتصميم الداخلي وترتيب آلية عمل التشطيبات حتى لا يتم التأخير بعد العظم مباشرة
تم تطليع البلك بالدور الاول بعد التنظيف تجهيزاً لاعمال البنيان بالدور الاول بين الغرف ودورات المياه اعزكم الله
وكذلك اعمال البناء بالدور الارضي ما زالت قائمة
وترحيل الاخشاب الزائده من الموقع اولاً بأول
وانتهينا من تخشيب سقف الملحق والجسور الساقطة ونظام السقف هنا بلاطه عاديه وفي هذه الحالة يتم صبه مع الجسور الساقطة في آن واحد وبأذن الله غداً تبدأ أعمال حدادة السقف
وبعد الانتهاء من أعمال النجارة والحدادة للسقف الاخير تم تسليمه للمكتب الاستشاري وتمت الموافقة على الصب
وابتدت أعمال صب سقف الملحق
والتي استمرت ل ٣ ساعات
وجود الهزازات مطلب في كل صبه
وكالعاده

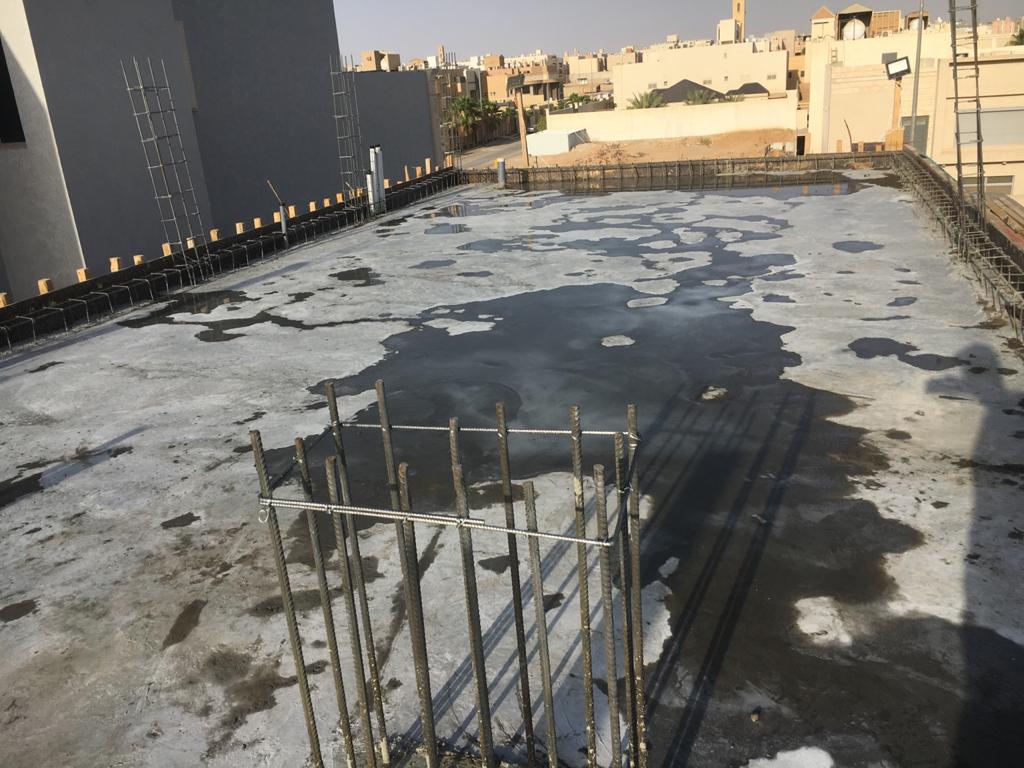

يتم تنعيم أعلى سطح الخرسانة المراوح للحد من تشققات الخرسانة وتسهيل أعمال العزل مستقبلاً
وبعد هذه الصبه نكون أتممنا صب جميع الاسقف في مرحلة العظم
والمتبقي لدينا لاتمام كامل مرحلة العظم
- صب الجسور المقلوبه بالاسطح
- صب البروز العلوي بالسطح
- أعمال الخزان بالدور الارضي من حفر ونجارة وحدادة .
- أعمال الاحواض الزراعية لكل الفيلا
١- استكمال أعمال المبانى بالدور الأول .
٢- الانتهاء من أعمال نجارة وتطبيق وتدعيم بروز سقف الملحق .
وابتدينا في تنفيذ الاحواض المعلقة وستكون بشكل متدرج جميل جداً حسب التصميم
فكرة المصمم هنا @Abdulelah0_0 أن تكون الاحواض إضافه جماليه وتغني عن الدرابزين للدرج المؤدي للقبو
فديو يوضح بعض الاعمال التنفيذيه للجماليه المصممه من مكتب @Cleardes ونحاول جاهدين أن يكون التنفيذ يوازي جمالية التصميم وأن يتم التطبيق على أكمل وجه
في هذا الفديو لقطة سريعة للاعمال الجاريه حالياً والتي سيكون شكلها النهائي باذن الله كالمنظور في التغريدة السابقة
تماشياً مع المخططات التنفيذية والتفصيلية والمستلمه من المصمم @Cleardes والمسلمه الى @interface_sa جاري عمل الاحواض حسب المقاسات المعتمده بالمخطط
وبعد الانتهاء من التخشيب وحدادة الاحواض المعلقة واعمال تصريف المياه وتأسيس الكهرباء
تم الصب بحمد الله وتوفيقه
وكذلك صب الجسور المقلوبه بجوار المسبح
شكل الاحواض بعد الصب وقبل فك الاخشاب
وهذي صورة الاحواض بعد فك الاخشاب
ماشاءالله تبارك الله
عمل متقن من @interface_sa

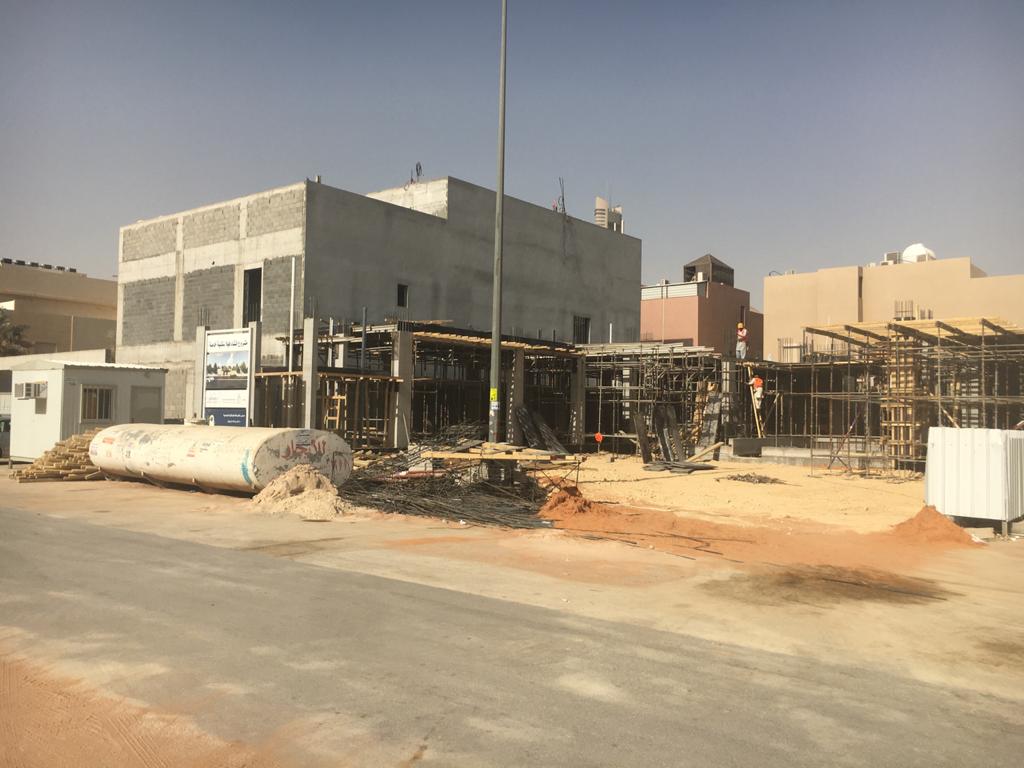

وبعد الانتهاء من اعمال العظم للمبنى الداخلية والانتهاء من توريد جميع المواد اللازمة اللتي كانت لاعمال العظم

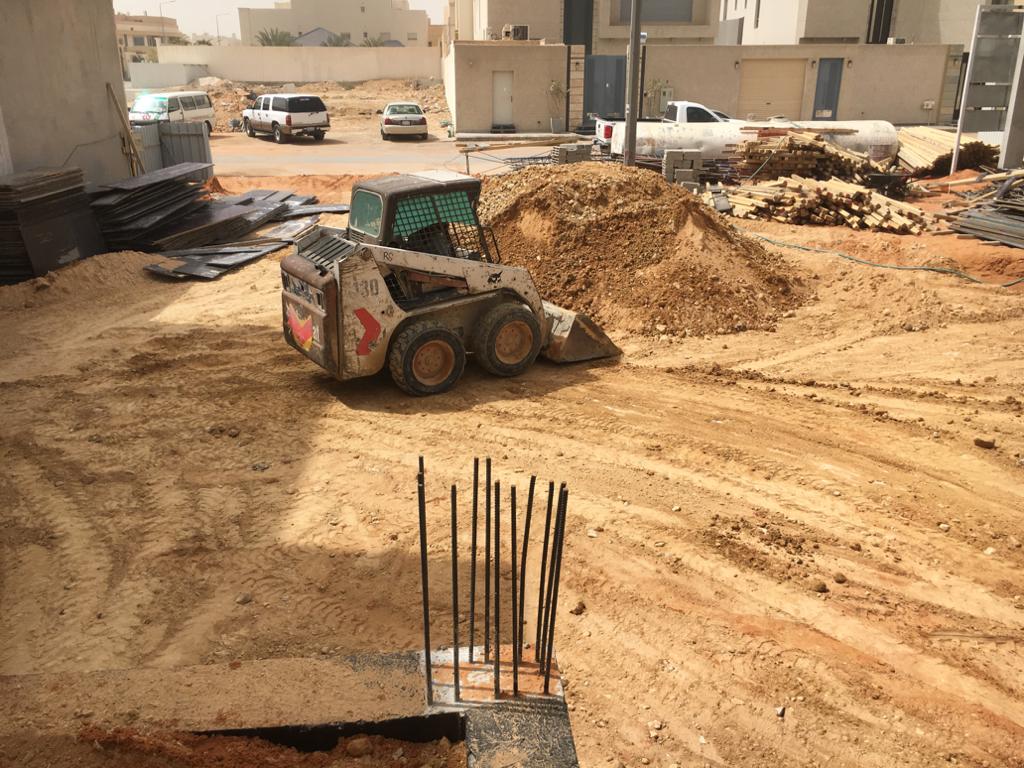

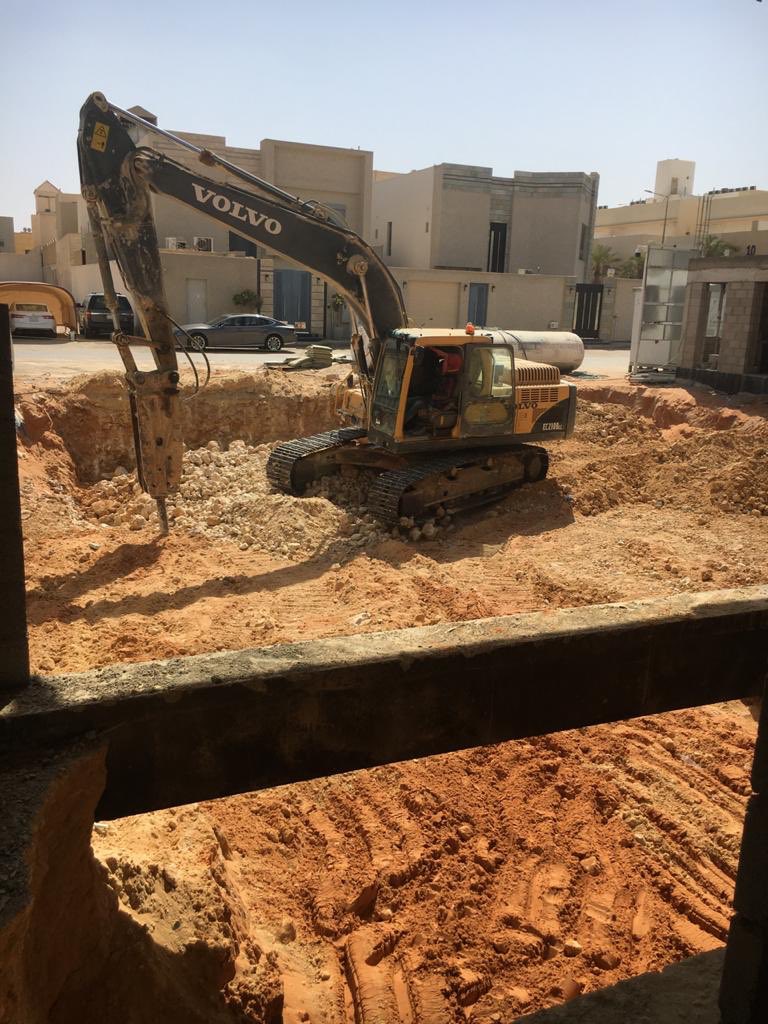

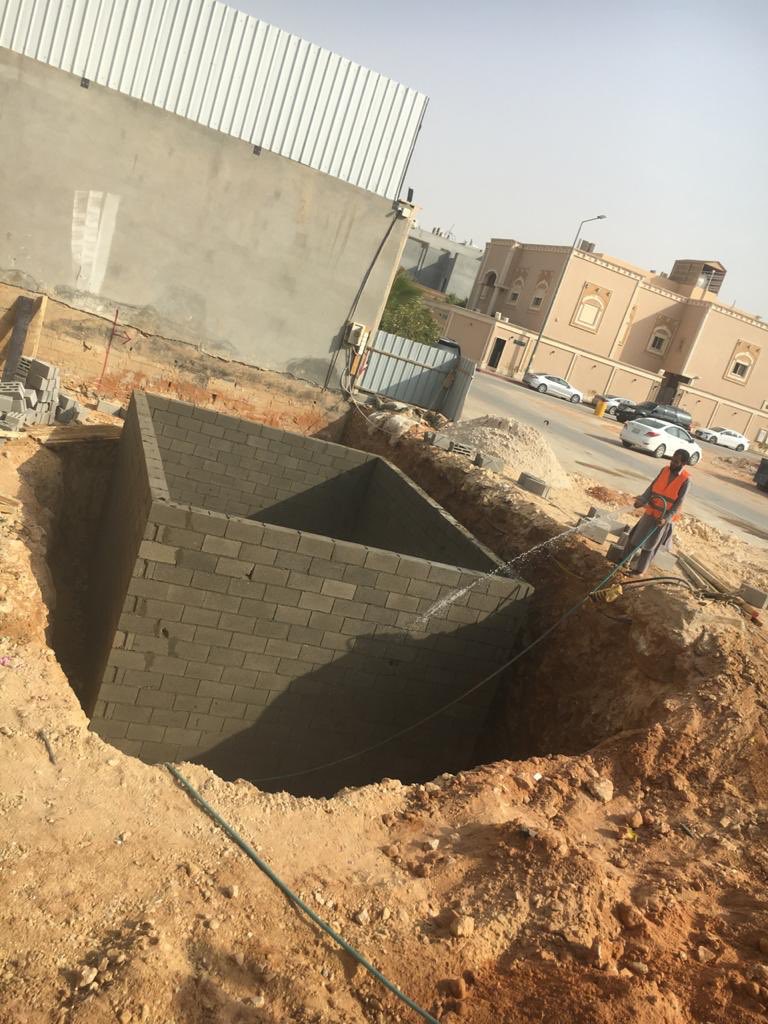

تم البدء في حفر الخزان وازالة التربة من الحوش الامامي

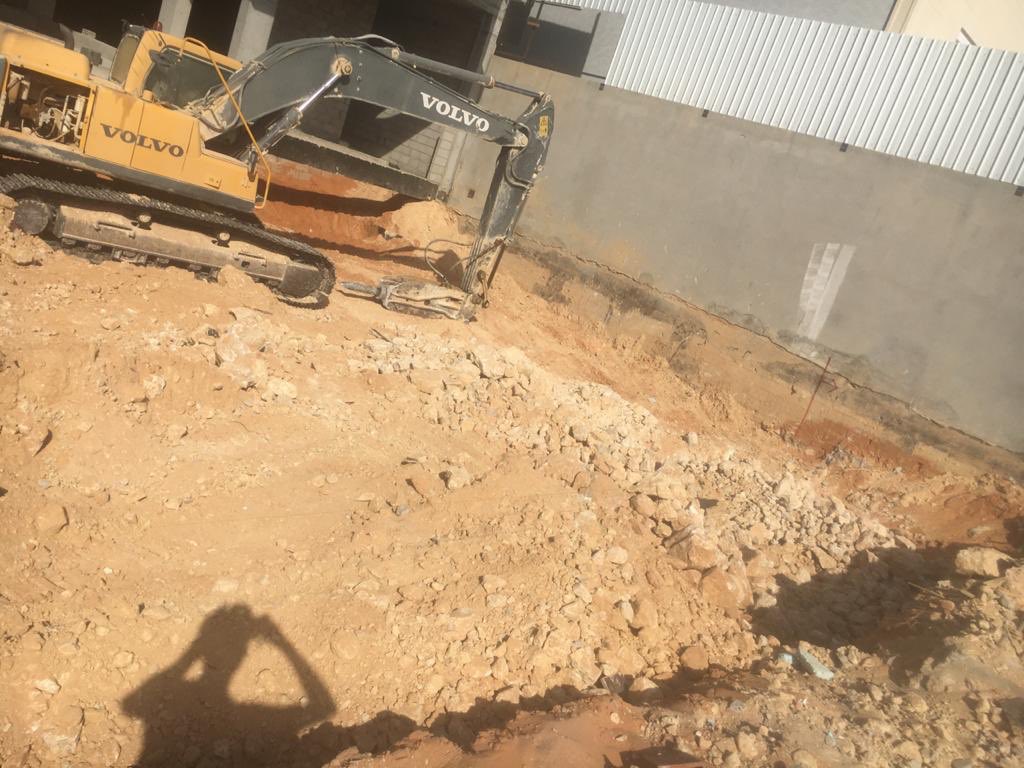

لأنه في البداية حسب التصميم وظروف الموقع لم نستطيع عملها في بداية المشروع كالعاده
وهنا تم البدء في التأكيد على نقاط التكييف مع مهندسي التكييف واستلامها من قبل مهندس المشروع
هنا تم البدء في توريد البلك للخزان والبنيان للخزان وصب ارضيته استعداداً لأعمال الخران من حدادة ونجارة وعزل وصب

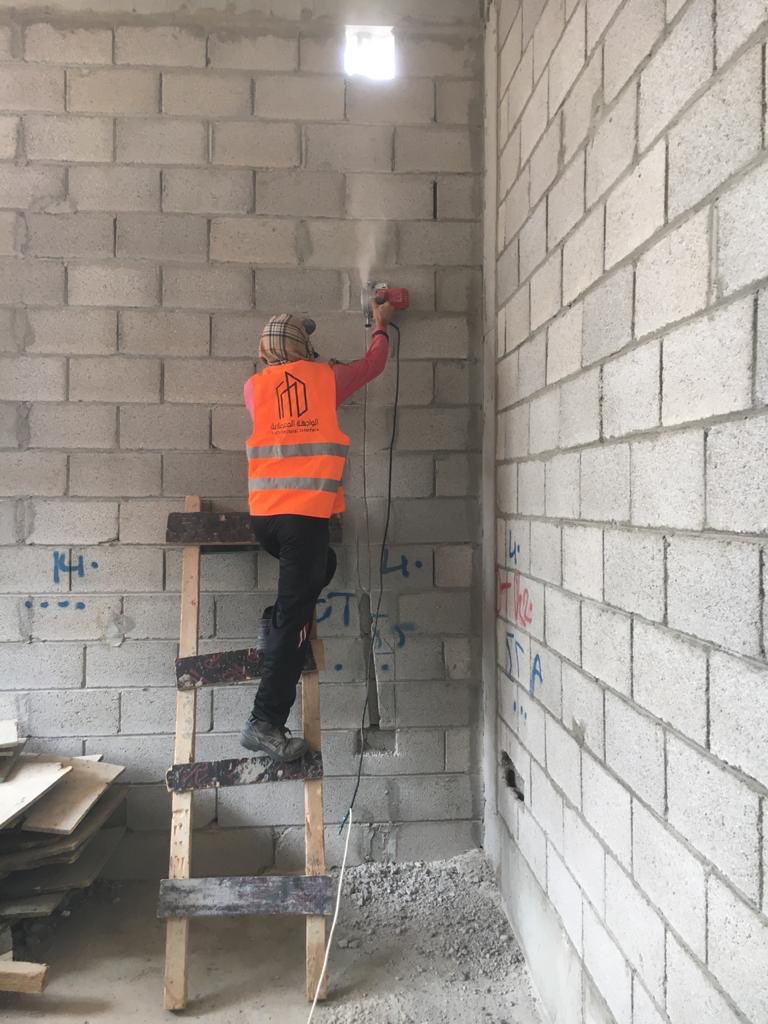

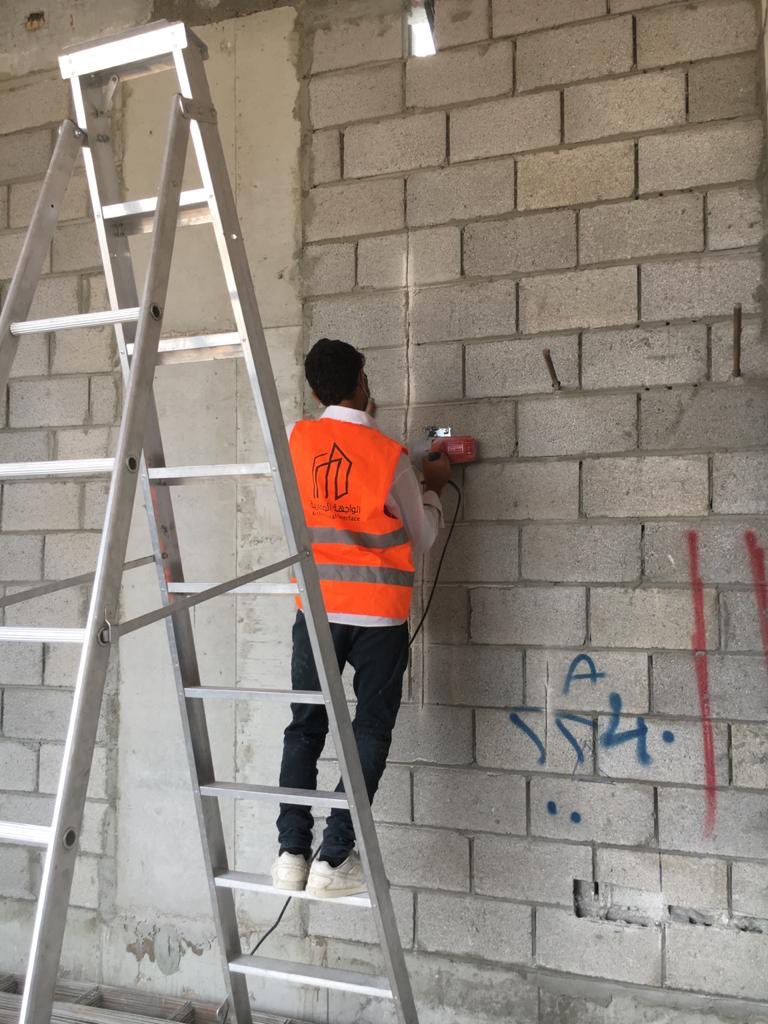

فريق الكهرباء في شركة @interface_sa ابتدا في تأسيس نقاط الكهرباء حسب المخططات المعتمدة من @Cleardes

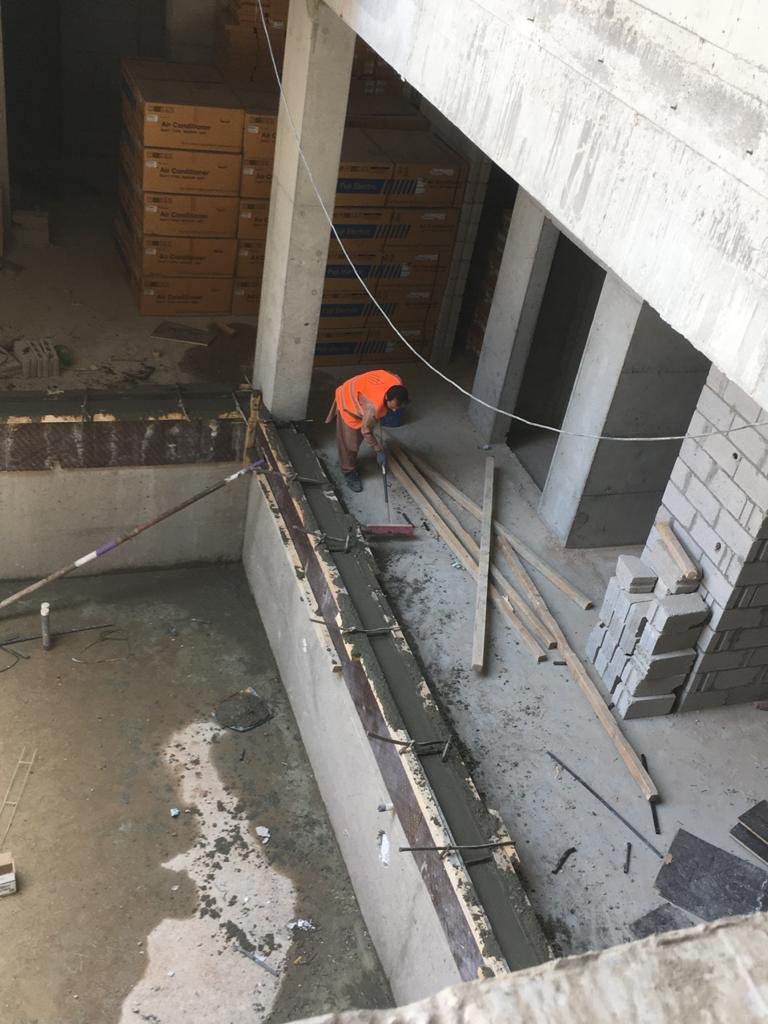

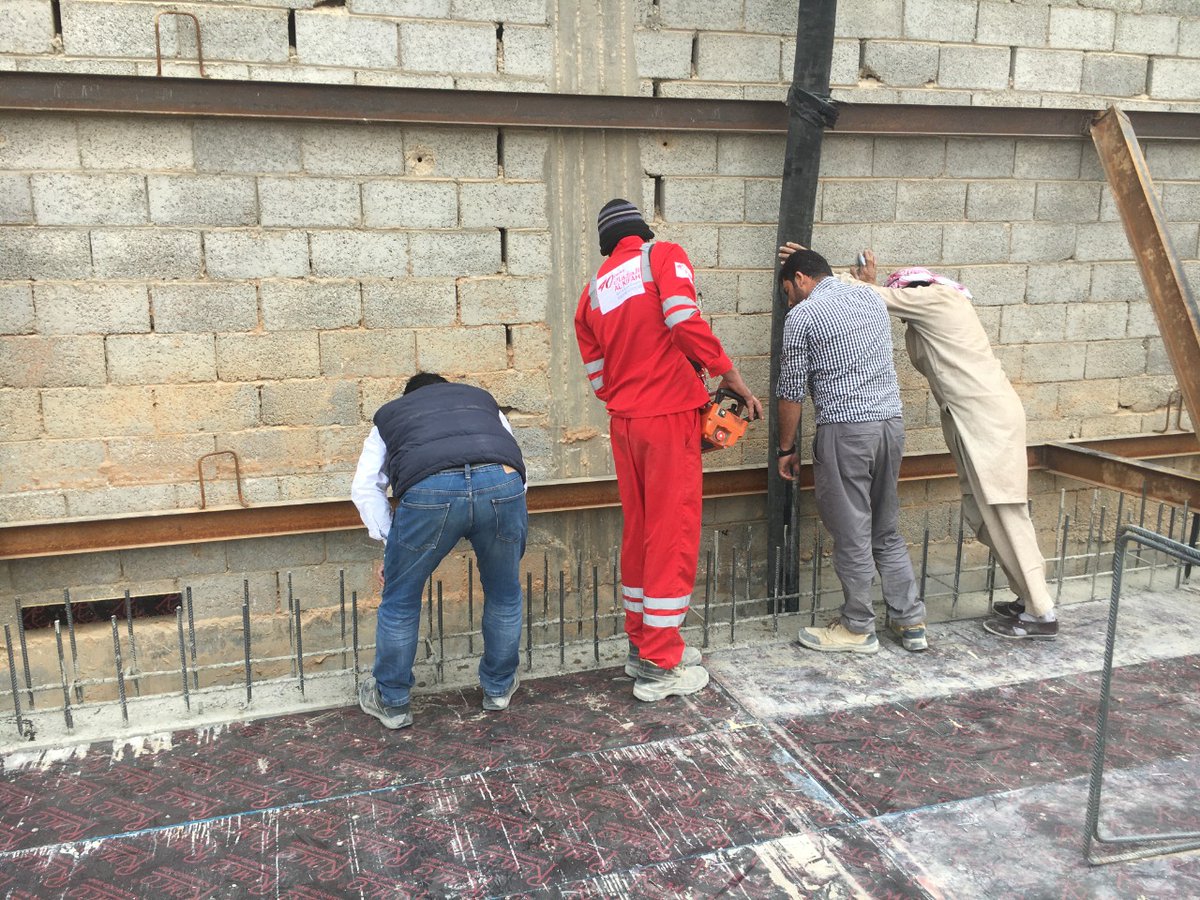

ونلاحظ هنا أهمية القص باستخدام الصاروخ وعدم استخدام المطرقة في التكسير
وابتدينا في عمل الحوض الطويل مع الشلال في الحوش الخارجي
والخطوات كالتالي
١- بنيان بلك مع الجانبين
٢- الدفان الى قبل مستوى البلاط
٣- صبة نظافة للحوض
٤- تخشيب الجدران مع الجانبين وحدادتها
٥- تأسيس تغذية المياه والصرف حسب المخططات المرفقة من الشركة المنفذه للحوض
٦- اعمال العزل

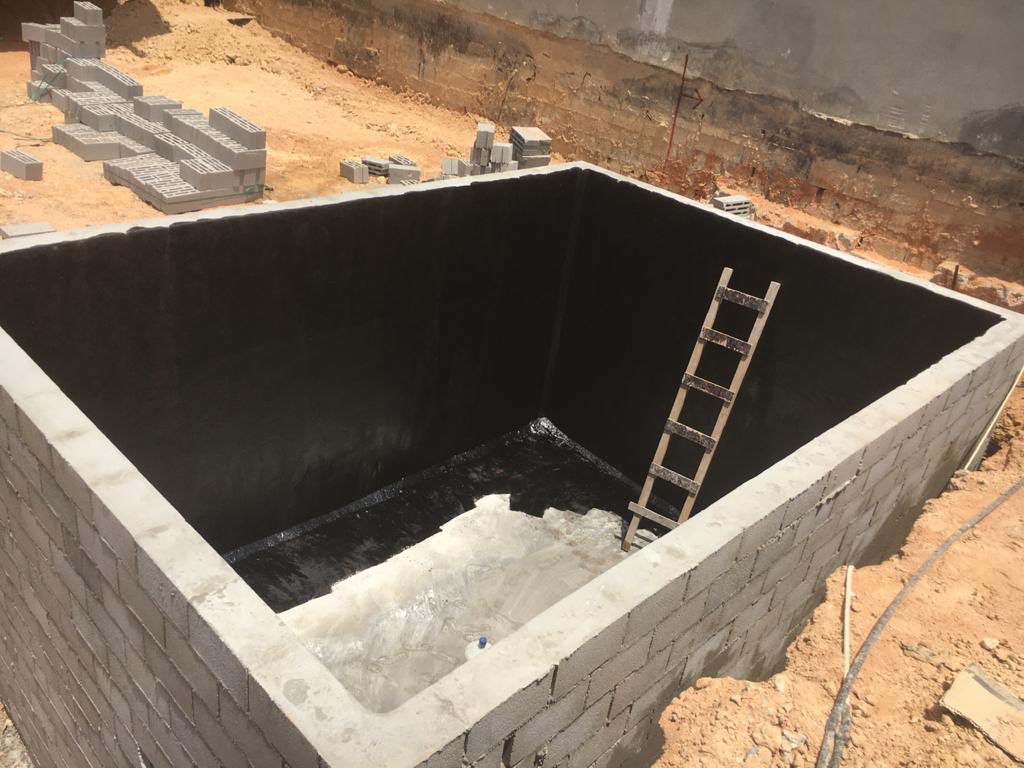

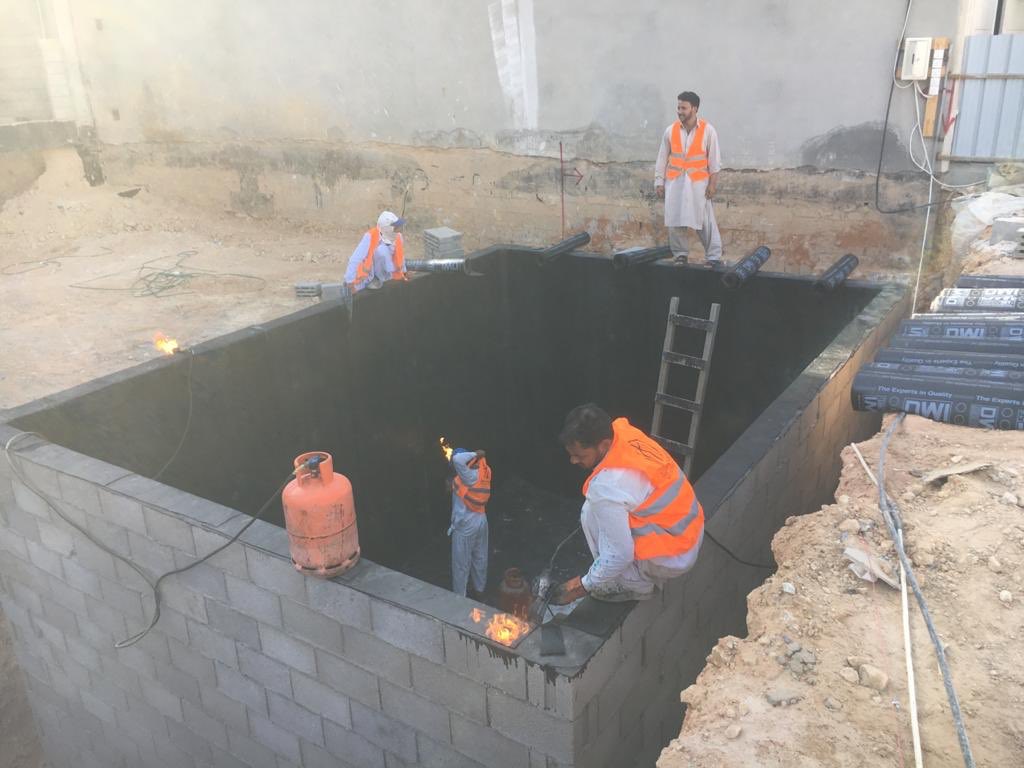

أعمال عزل الخزان وحماية العزل
وطريقتها كالاتي :-
١- دهان جميع الجدران والارضية بالبرايمر.

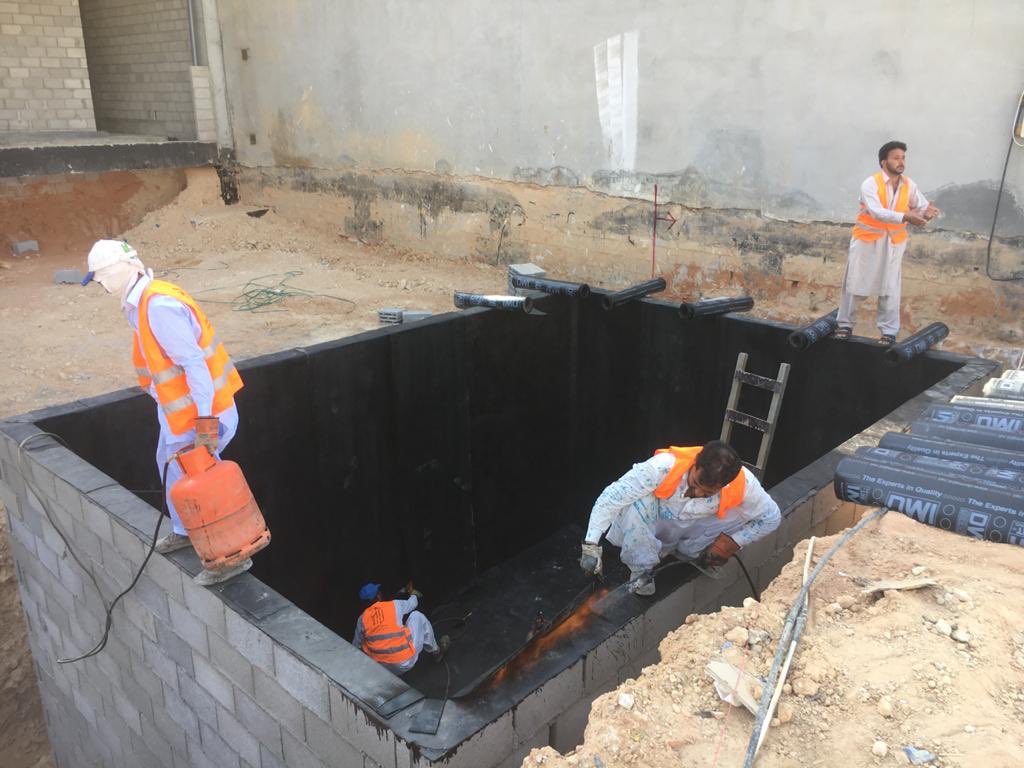

٢- عزل طبقتين من لفائف الرول + طبقة حماية للجدران من اللفائف وللارضية صب سكريد بسماكة ٥ سم
وبعد حماية العزل تم البدء في أعمال الحدادة للخزان كأرضية وجدران
وهنا تم صب أرضية الخزان بعد تسليحها

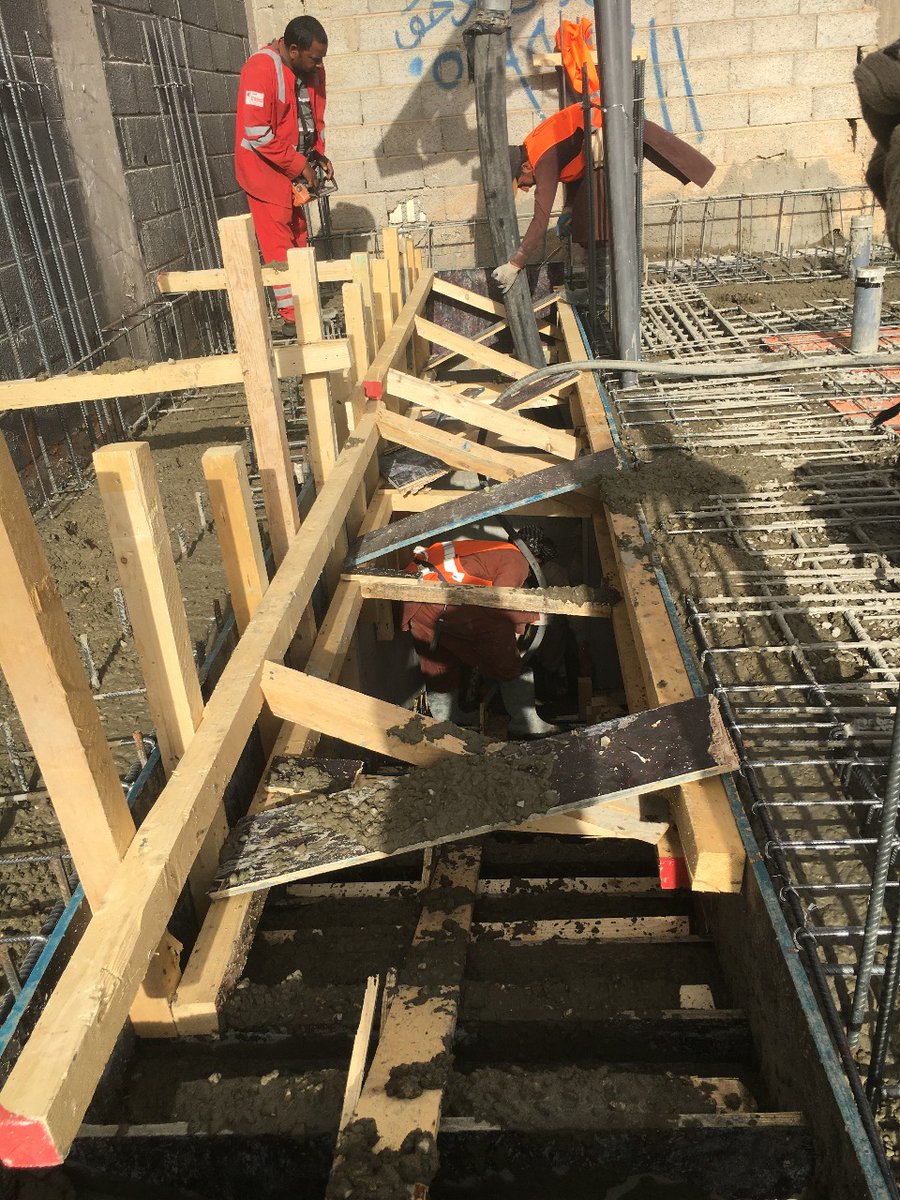

البدء في تخشيب جدران الخزان وتدعيمه استعداداً لصبه
تم البدء في بنيان أسفل الاحواض ليتم تكسيتها بالحجر كما تم تصميمه وتوضيحه في منظور ال 3d من مكتب @Cleardes
وهنا يتم تجهيز ميدة السور وصبها استعداداً لبناء السور والبوابات حسب التصميم المعتمد من @Cleardes

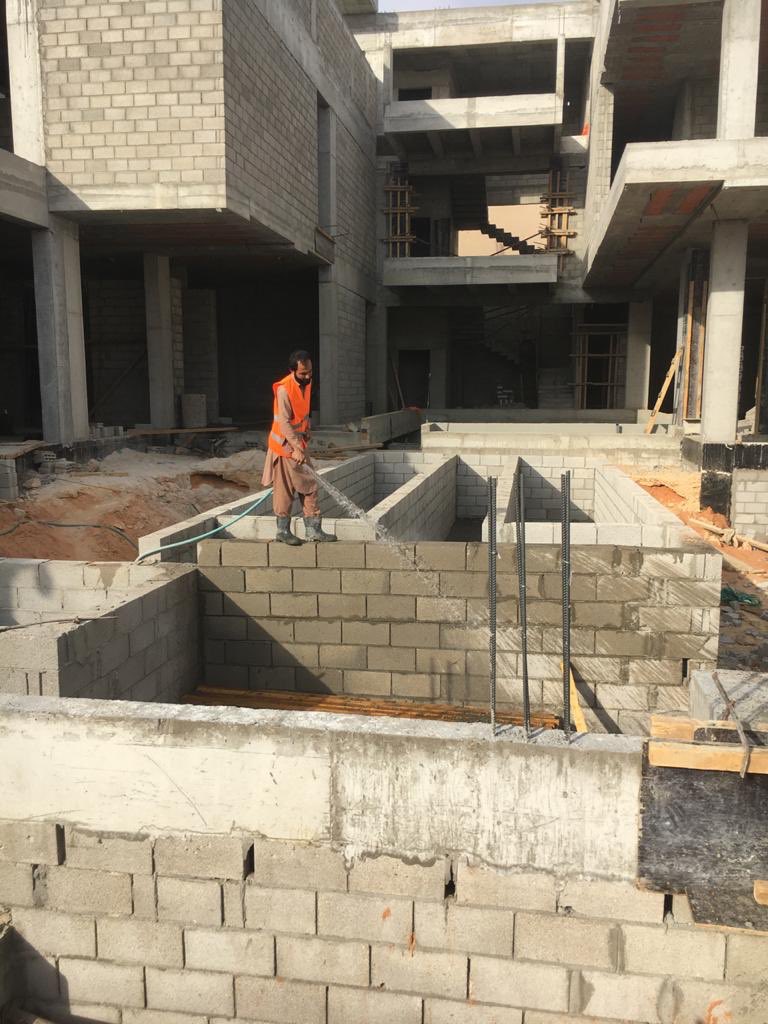

وهنا تم بناء مكان الاحواض
وطريقة عمل الاحواض كالاتي :-
١- بنيان البلك الى قبل منسوب الاحواش
٢- صب نظافة الحوض

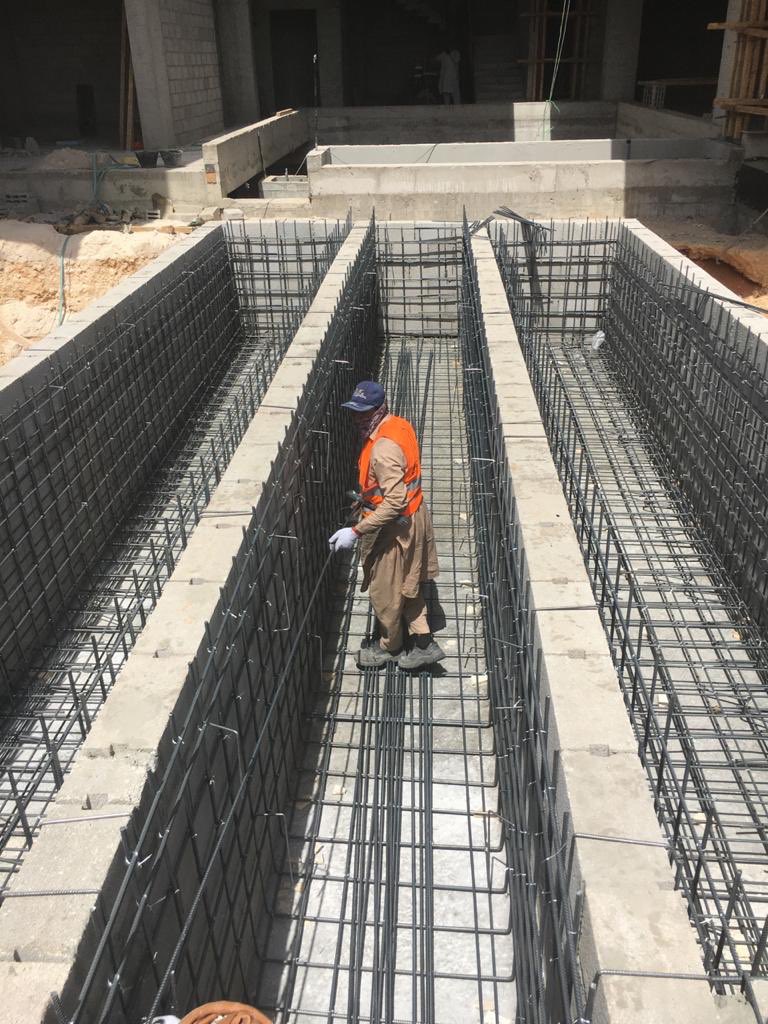

٣- العمل على تسليح جدران وأرضية الاحواض
٤- صب لبشة الارضية للاحواض
٥- تخشيب الجدران وصبها
٦- عزل الاحواض عزل كيميائي
اليكم الصور والتصميم المعتمد من @Cleardes
وهنا اعمال الحدادة للجدران وأرضية الاحواض الزراعية والممر المائي في المنتصف

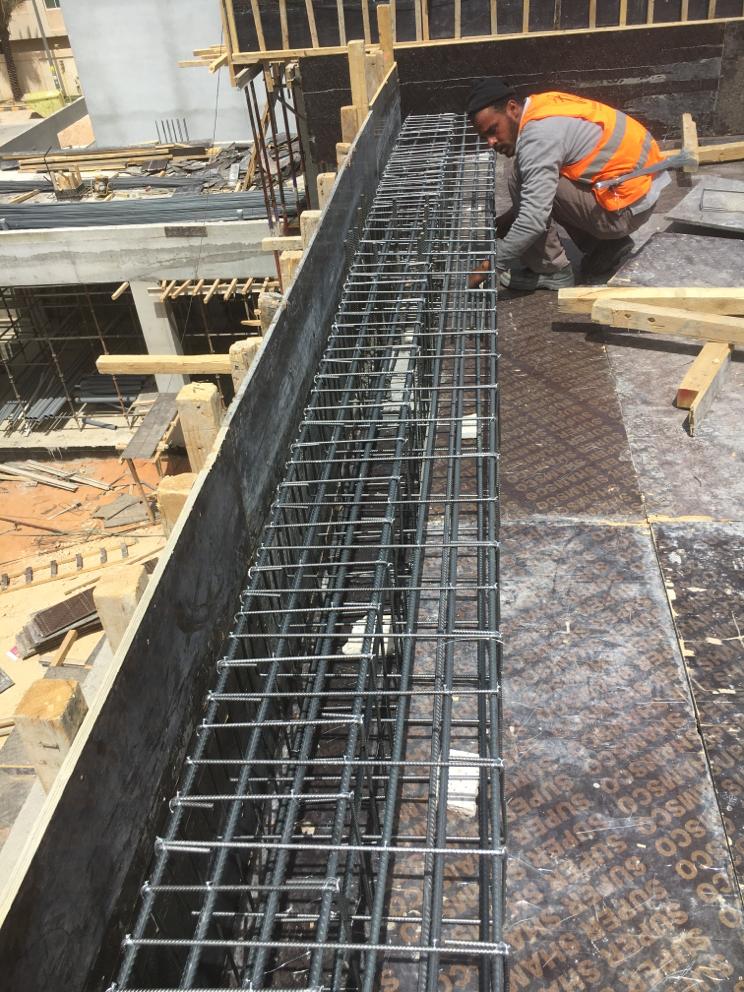

لا نغفل عن أهمية التربيط ووضع البسكوتات الخرسانية أسفل الحديد وأجناب الجدران لحمايته باذن الله من حدوث التعشيشات
وهنا تنظيف قواعد السور وعزلها بالبيتومين قبل الدفان لحمايتها من عوامل التربه مستقبلاً بأذن الله
وهنا وضت البسكوتات الخرسانية أسفل حديد الاحواض والممر المائي قبل صبة

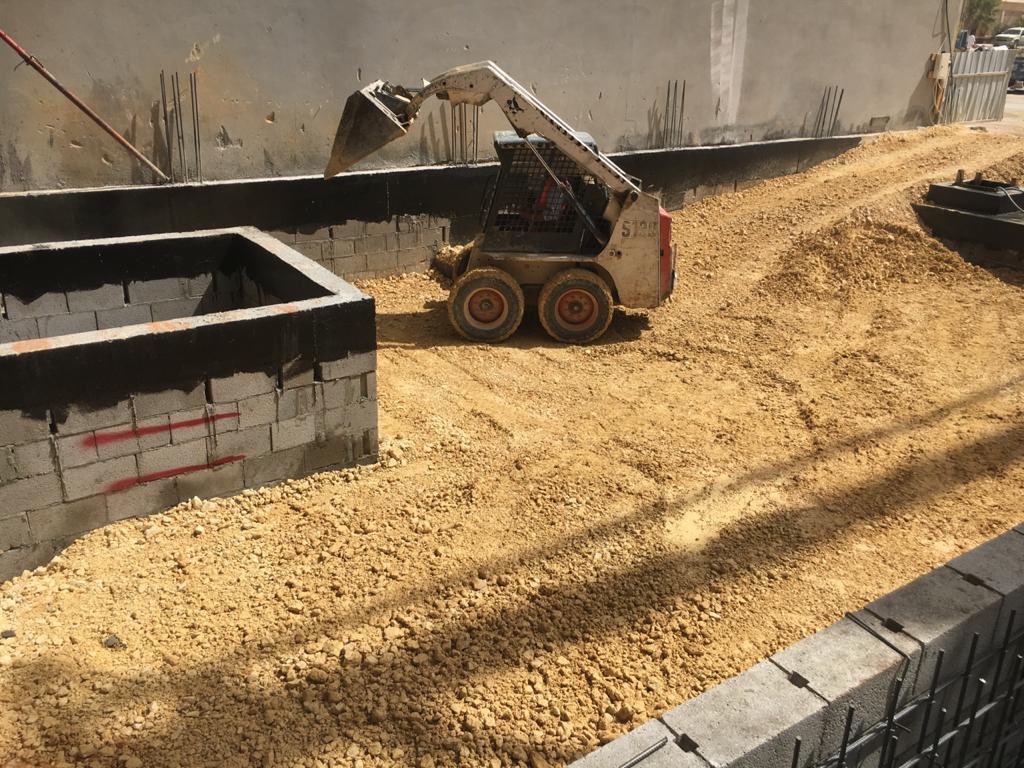

البدء في دفان الاحواش ونلاحظ من خلال الصور دفان المناطق الضيقة بالرمل الاحمر اما الاماكن المدفونه يتم دفانها بصب البيز على طبقات كل طبقة لا تتجاوز ٣٠ سم مع رشها بالماء ورصها بالرصاصة
ولا ننسى ان يتم عزل جميع العناصر الخرسانية بالبريمر قبل دفانها لحمايتها من عوامل التربه مع مرور الوقت
وهنا بعد الانتهاء من اخر طبقة ورصها بالرصاصة
ونؤكد هنا على نقطة وهي عدم أذية الجيران بالأتربة المنتاثره على الشوارع المحيطة للمجاورين
تم تنظيفها بالكامل وكنسها بالمعدات المتخصصة وغسلها بالماء وهذا العمل واجب على كل مقاول ويعتبر من اخلاقيات المهنه عدم أذية الجيران
تخشيب وحدادة أعمدة السور إستعداداً لانهاء مراحل العظم وبناء السور
واغلاق أبواب الموقع بالكامل
والبدء في أعمال التشطيبات بأذن الله
تم صب أعمدة السور للبوابات الرئيسية للفيلا
وأعمال المباني للأسوار
وتم الانتهاء من المباني والترتيب لصبة سقف البوابة
للبوابة هنا تفاصيل وشكل مختلف عن المعتاد حيث يوجد للبوابة بروز ١.٦٠م تقريباً تشاهدون في الصور بعد البدء في التخشيب
بعد حدادة السقف تم صبه كما تشاهدون
وهذي صورة من المنظور ال 3d واللتي تم تصميمها من قبل @Cleardes وهنا تتضح لكم بعد فك الاجناب للاخشاب وهي تعتبر وبأذن الله نطمح لأن تكون كجمالية التصميم
