تبي تعرف وش تسوي #إدارة_المشاريع في الجهات الحكومية وايش يعني #استشاري
وليش ما يكون الاستشاري موظف بنفس الوزارة او الشركة مالكة #المشروع
في هذا #الثريد رح آخذكم بجولة في عالم المشاريع ومن خبرتي في إدارة #المشاريع بإحدى اكبر الشركات بالسعودية
تقوم الادارة الهندسية بالوزارة بإعداد كراسة مواصفات المشروع وتحديد المتطلبات اللي المفترض يسويها #المقاول وشروط العقد
وفيها كامل التفاصيل وطريقة دفع الفواتير للمقاول وكذلك تحديد #المصانع اللي يلتزم المقاول بالتوريد منها وخصوصا للأجهزة الرئيسية بالمشروع
مثال تشترط الوزارة توريد اجهزة الكمبيوتر من شركة ابل او سامسونق والمقاول لا يسمح له بالتغيير عنها الا بموافقة رسمية من الوزارة
هنا تبدأ الوزارة بدعوة المقاولين للحصول على المناقصة وتقديم عروضهم الفنية والمالية، وغالبا ارخص سعر يترسّى عليه المشروع lowest bidder وبكذا انطلاقة المشروع للتنفيذ تبدأ من تاريخ توقيع العقد، وهنا يبدأ العد الزمني لمدة المشروع
تقوم الوزارة بالتعاقد مع جهة تشرف على المشروع فنيّاً، وتتابع سير العمل مع المقاول وتتأكد ان جميع اعمال التنفيذ تتم بناء على مواصفات العقد (استشاري المشروع)
طيب ليش تتعاقد الوزارة مع استشاري ؟! لسببين رئيسين:
الاول: تقليلا لتكاليف الوزارة في المصاريف التشغيلية "رواتب وبدلات" ولأن تكلفة الاستشاري تكون ضمن قيمة المشروع الرأسمالية وليست تكلفة تشغيلية
الثاني: يتحمل مسؤولية المشروع بدلا عن الوزارة، وتركز الوزارة على اداء عملها الرئيسي
بعد توقيع العقد يقوم المقاول بتسليم التصاميم الهندسية التفصيلية detail design لجميع المعدات والمواد والمباني للوزارة وفي الغالب يقوم استشاري الوزارة بمراجعتها واعتمادها قبل البدء بالتنفيذ
بعد اعتماد التصاميم للأجهزة يتم تحديد موعد لإقامة الاختبار المصنعي FAT
factory accedptance test
ويتم في الغالب عمل الاختبار في المصنع بحضور الوزارة وممثل جهة خارجية تقوم بعمل اختبارات مشابهة وحضور الممثل لهذة الجهة يكون بإعتماد من الوزارة
مثل شركة SGS
يتم بعد نهاية الاختبار عمل تقرير كامل من قِبل الفريق اللي اشرف على الاختبار وارساله للوزارة للمراجعة والاعتماد.
بعد اعتماد تقرير الاختبار، يسمح للمقاول بتوريد هذه الاجهزة لموقع المشروع، بعض هذه الاجهزة يتم استيرادها من خارج المملكة

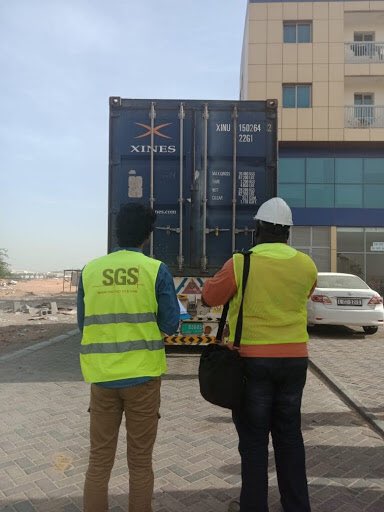

بعد وصول المواد للموقع يتم الكشف عليها من قبل استشاري الوزارة والتأكيد من عددها وكمياتها وجميع المستندات.
وهذه تسمها MIR
وتعني material inspection request
بعد اعتماد توريد المواد للموقع، يستطيع المقاول البدء في عملية التركيب
بعد الانتهاء من اعمال التركيب، يتم عمل اختبارات لهذه المواد وغالبا يحضر مُمَثّل للمصنع عند بدء عملية الاختبارات والتي تكون غالبا بواسطة استشاري الوزارة وقد يختلف عن الاستشاري اللي اعتمد التصاميم الهندسية في بداية المشروع
بعد اعتماد اختبارات الموقع ونجاحها، يصبح المشروع جاهز للتشغيل وبدء عملية الصيانة الروتينية. وكذلك يكون هناك ضمان من المصنع للاجهزة لفترة محدّدة ضمن بنود العقد.
