مهندس صدام الاثوري
مهندس صدام الاثوري

@engsadam417

22 تغريدة 391 قراءة Mar 22, 2020
● في مبادرة عنوانها #أخطاء_في_البناء
سأتطرق أسفل 👇هذة التغريدة إلى مراحل وخطوات بناء مرحلة العظم خطوة بخطوة .
#نصائح_للبناء #توعية #بيت_العمر
مقدمة
سنتحدث هنا بسلسلة من التغريدات المتتالية وسنحدثها بشكل متقطع كلما سنحت لنا الفرصة والوقت عن خطوات ومراحل البناء وسندعم بالصور والفيديو وروابط
ولا خير في كاتم العلم
فلا نريد منكم إلا الدعاء بظهر الغيب
#أخطاء_في_البناء

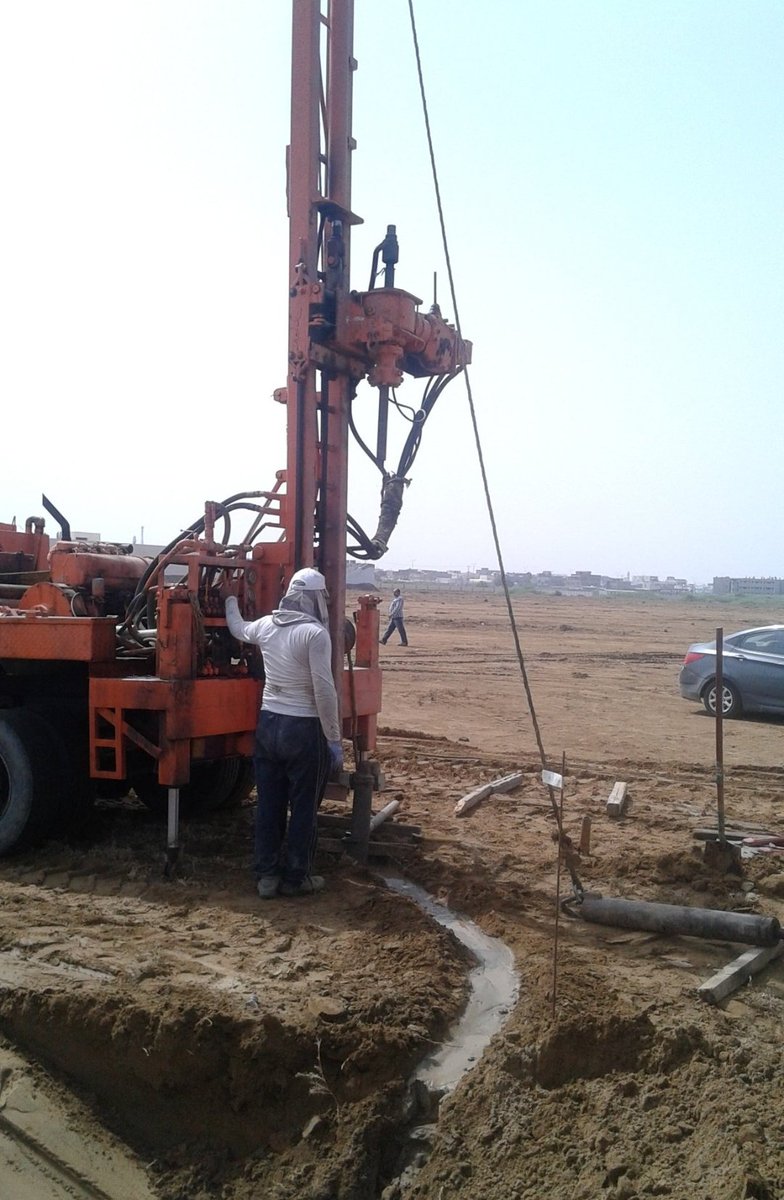

1 _ في البداية وفي مرحلة التخطيط وقبل مرحلة التصميم الإنشائي للمبنى نوصي بعمل تقرير تربة لمعرفة نوع التربة أسفل المبنى وقدرة تحملها لأختيار والتصميم الأمثل لنوع ومقاس القواعد السليمة للمبنى

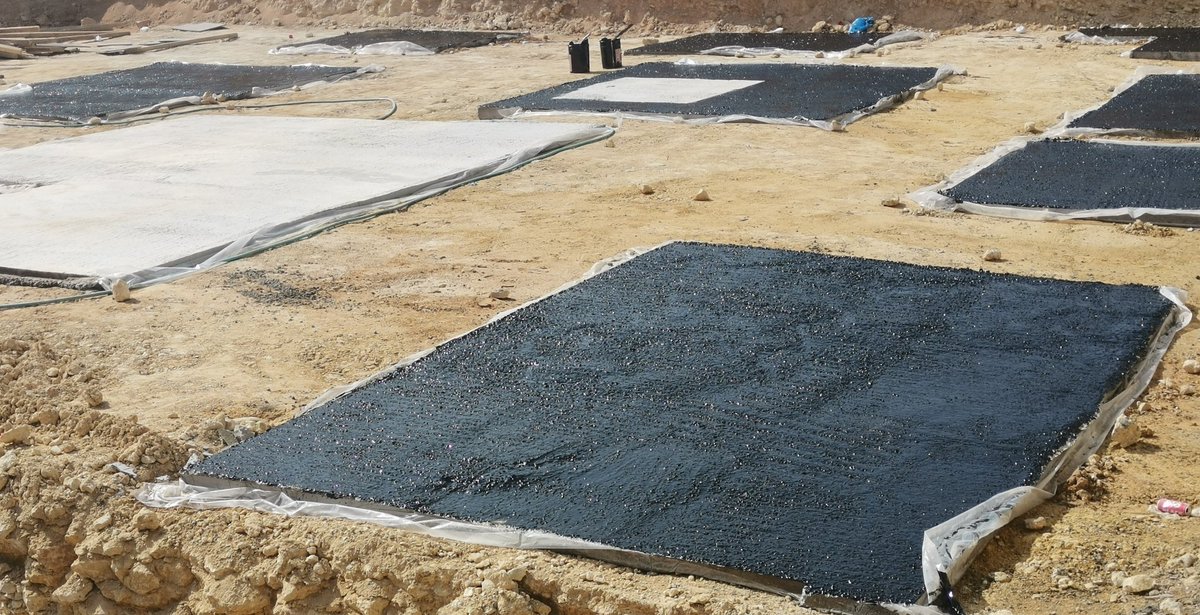

#أخطاء_في_البناء
2_ قبل البدء بالحفر إطلب من المكتب الهندسي أو المهندس المصمم تحديد موقع الخزان والبيارة إن وجدت على مخطط القواعد وعمل الاحتياطات اللازمة أثنا التصميم ولاتترك الأمر للإجتهاد في الموقع وللمزيد ألقِ نظرة على تغريدة @engsadam417:

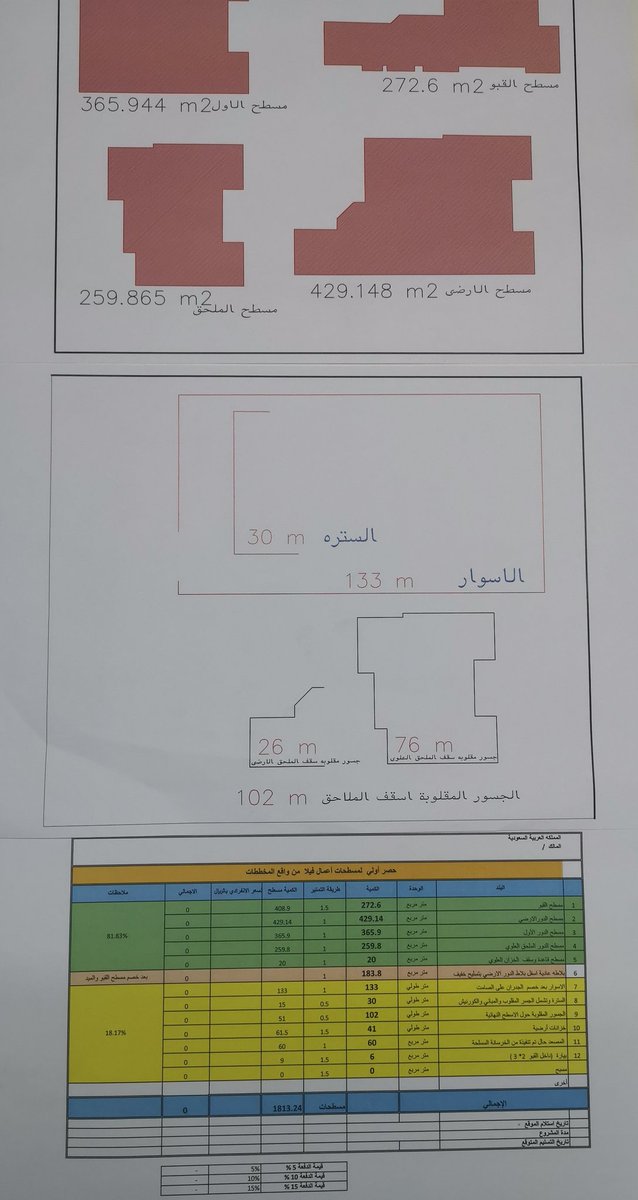

3_ بعد الإنتهاء من التصميم وقبل البدء بالتنفيذ وإختيار المقاول نوصي بعمل حصر مبدئي للمسطحات وبنود الأعمال لتستطيع معرفة قيمة الأعمال التقديرية ومنها تستطيع توزيع مبالغ الدفعات على مراحل التنفيذ المختلفة
وللمزيد التفاصيل على الرابط 👇
youtu.be
4_ بعد الانتهاء من المخططات وحصر المسطحات وبنود الأعمال والتراخيص وغيرها

إحرص على صياغة عقد مقاولات واضحا وصريحا يحتوى على كل المتطلبات والشروط والمواصفات للعمل وقيمة المشروع التقديرية ومبالغ الدفعات وغيرها واستعن بمهندس مختص
5_هذه المرحلة من أهم وأخطر المراحل لنجاح المشروع
لذا فإحسن إختيار#المقاول الكفو والمتعاون وكن واضحا معه بكل التفاصيل ومستندات #المشروع فالمقاول بإختصار تستطيع بواسطه إخراج مشروعك من عالم المخططات والخيال إلى شي ملموس ومحسوس على #أرض الواقع
6_ نبدأ بأول خطوة في الموقع حيث يتم إسقاط حدود وإحداثيات قطعة الأرض بموجب الصك واحرص على حدود الجيران حيث يتم الاستعانة بالأجهزة المساحية و كذلك عمل سور مؤقت لحماية الماره والسيارات أثنا الحفر

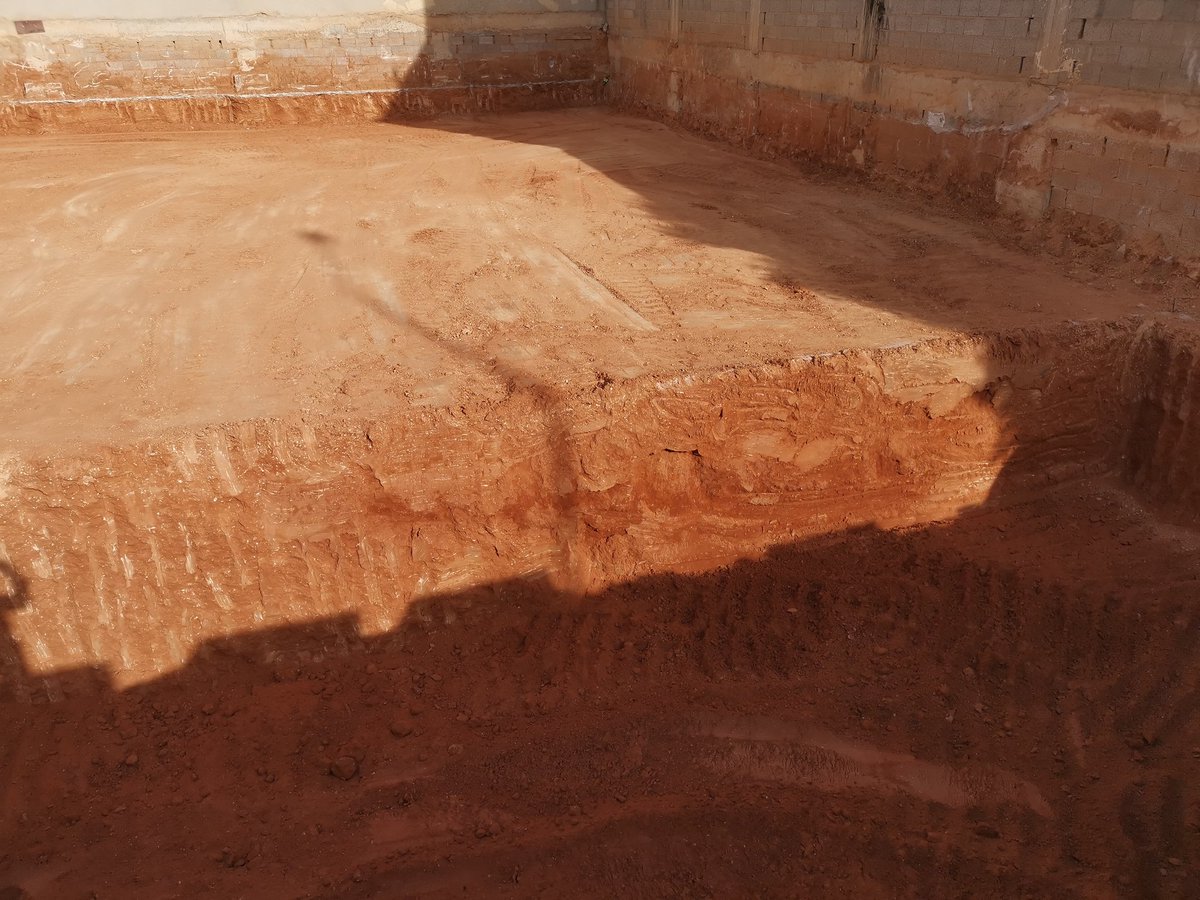

7_ (a) يتم الحفر حتى الوصول إلى #التربة الصالحة للتأسيس مع الأخذ بعين الإعتبار ما ورد بتقرير التربة(إن وجد) مع إزالة وتنظيف التربة المتخلخة أسفل القواعد في حال التربة الصخرية.
7_ (b) في حال التربة الغير متماسكة (غير صخرية ) نوصي بدك التربة منسوب التأسيس برصاصة لا يقل وزنها عن 25 طن مع الأخذ بعين الإعتبار ما ورد بتوصيات تقرير التربة وعمل الإختبارات اللازمة.
7 _(c) في حال لوحظ إختلاف نوع تربة عند الحفر وكذلك عمق منسوب التأسيس عن ماهو مذكور في المخططات فنوصي بالرجوع فوراً إلى المهندس الإنشائي المصمم لإتخاذ ما يراه مناسبا

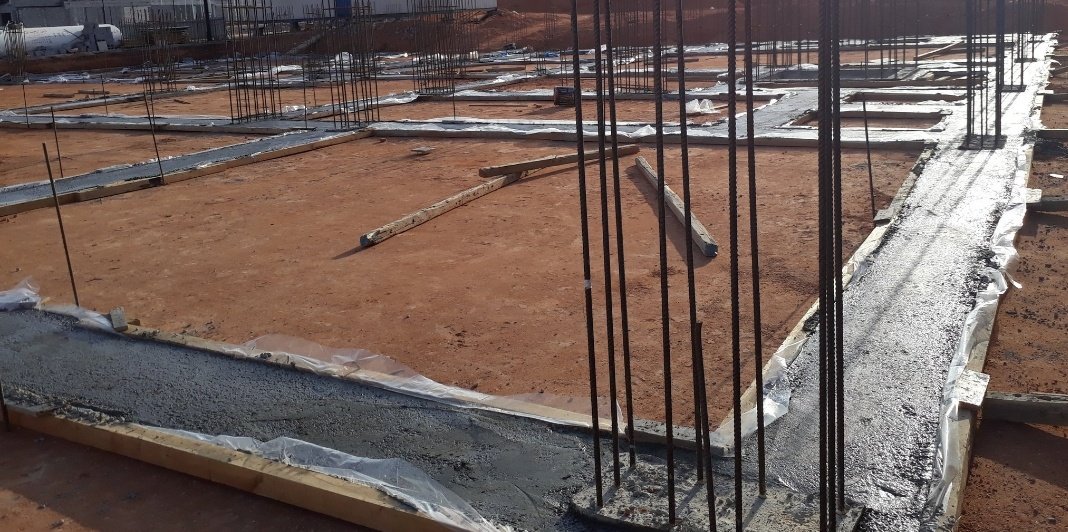

8_بعد الإنتهاء من أعمال الحفر يتم تهيئة الموقع يتم عمل طبقة نظافة (خرسانة عادية بدون تسليح) أسفل القواعد بسماكة في حدود 10سم مع عمل رفرفة لها حول القواعد من 10الى 15 سم .

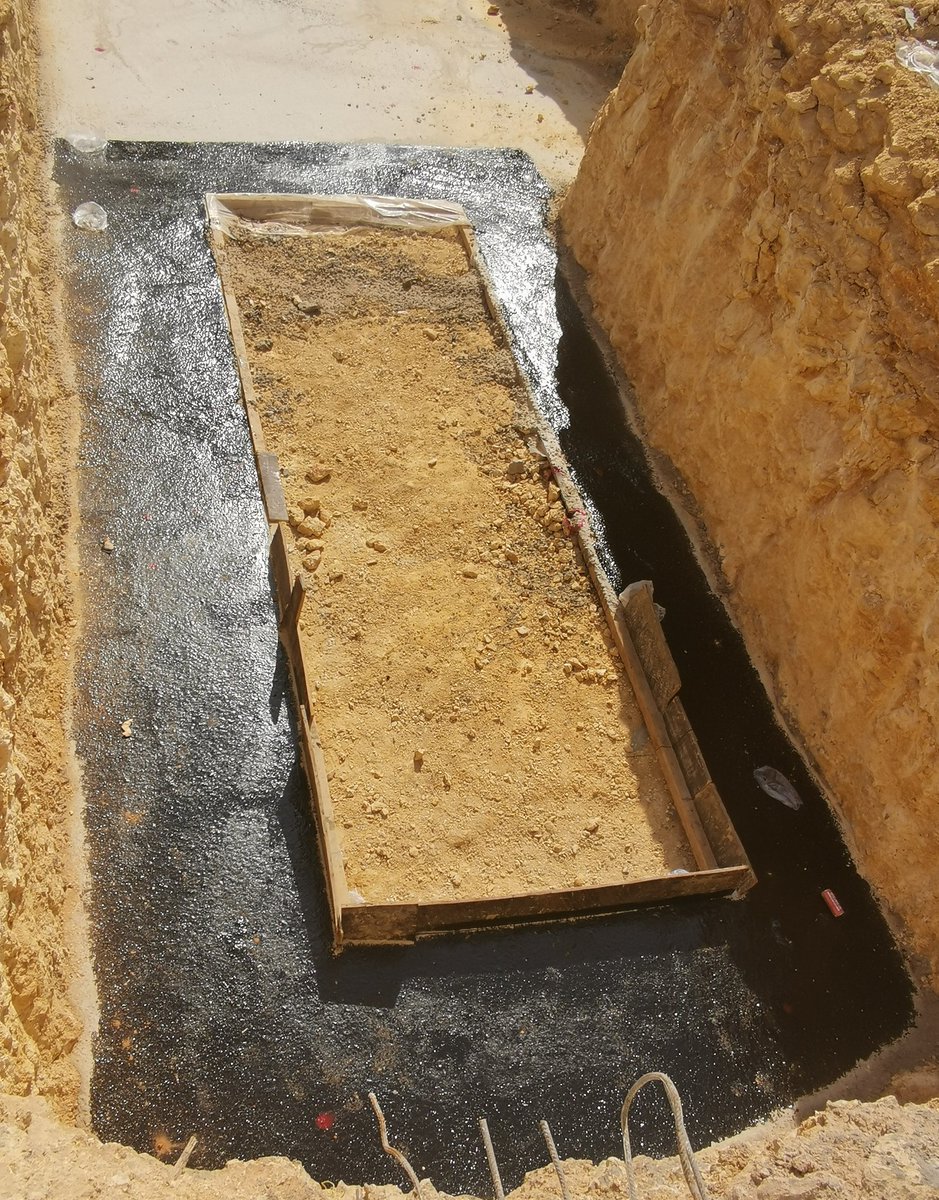

9_ بعد الإنتهاء من أعمال الخرسانة العادية أسفل القواعد ومعالجتها بالماء ننصح بعزلها بطبقتين كثيفتين من البيوتومين السائل (القار) لحماية حديد تسليح القواعد من الصدأ

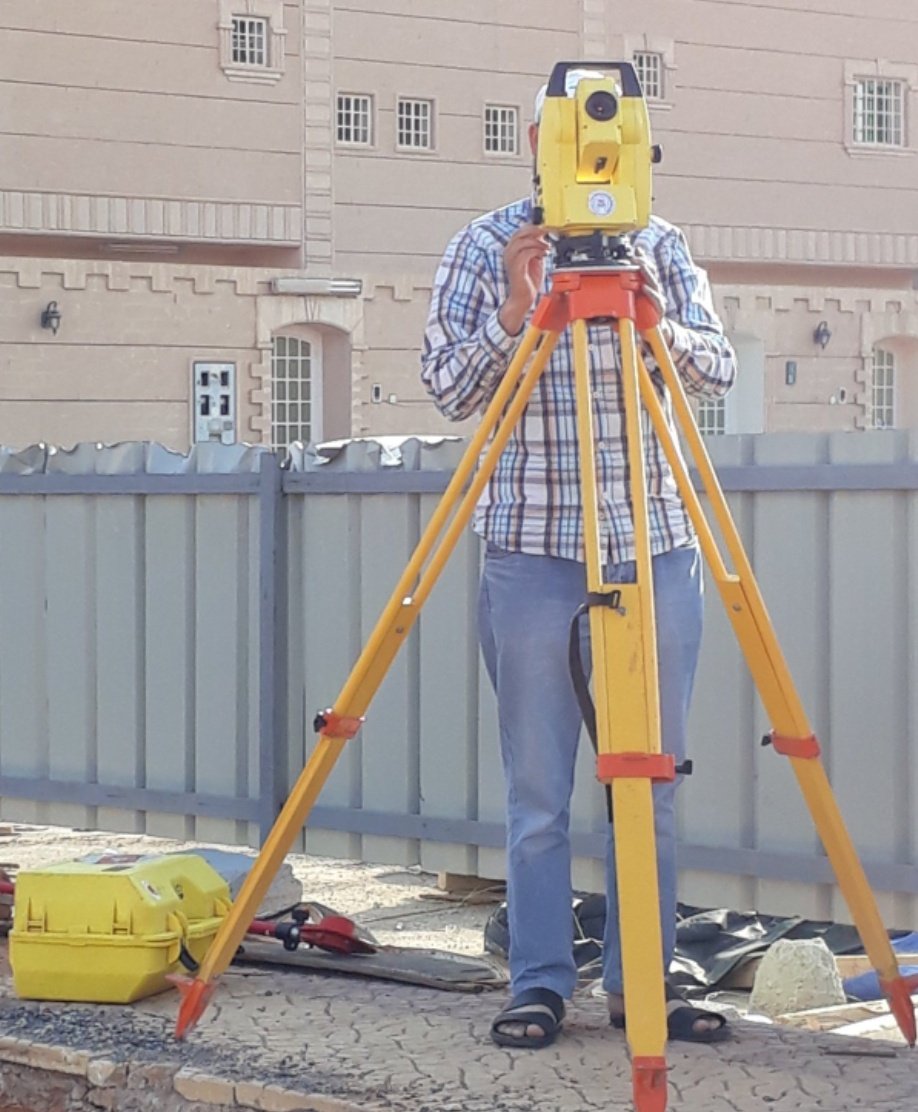

10_بعد الانتهاء من أعمال العادية وعزلها يتم إسقاط مواقع القواعد باستخدام الأجهزة المساحية أو الطريقة الاعتيادية (الخنزيرة والخيوط ) ونوصي بهذه المرحلة بإعطاء التعليمات المسبقة للأعمال لضمان #جودة التنفيذ والحد من الملاحظات عند الاستلام للأعمال لاحقاً
11 _ بعد الإنتهاء من نجارة القواعد يتم رص حديد التسليح وفقاً للمخططات و #مواصفات #الأعمال في #المشروع مع مراعاة طول الأشاير المتبقية للإشتراك أعلى الميد وغيرها من التفاصيل للمزيد تطرقت لبعض النقاط على الرابط 👇
youtu.be

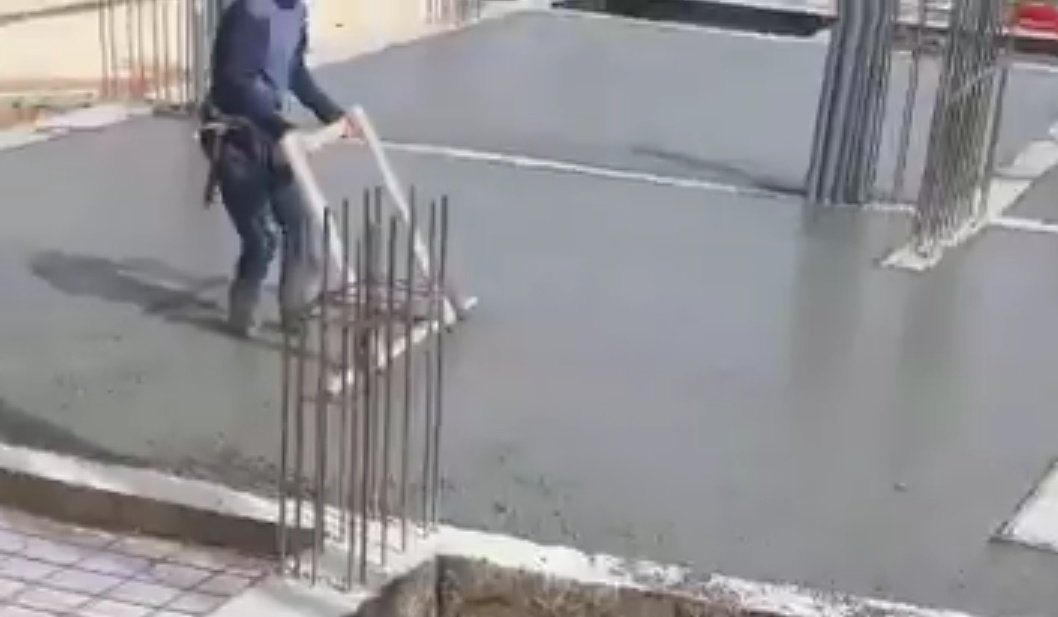

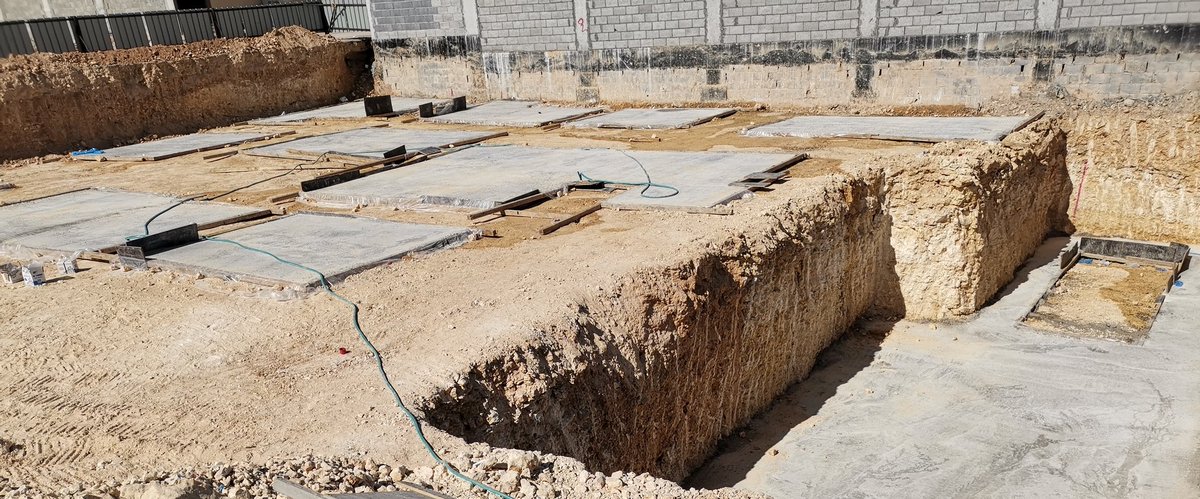

12_ بعد إستلام القواعد ومواقع الأعمده واتجاهاتها وإعطاء الإذن بالصب من قبل المهندس المشرف يتم الصب مع ضرورة إستخدام الهزاز والحرص على تسوية وفرمجة سطح القواعد من الأعلى .
13 _ بعد الإنتهاء من أي عملية صب وبحسب توصيات #كود_البناء_السعودي يتم معالجة الخرسانة بإبقائها في جو رطب لمدة لا تقل عن السبع الأيام الأولى من الصب مع أخذ الإحتياطات الإضافية في الأجواء الحارة لمنع سطحها من الجفاف.
14_ بعد الإنتهاء من الصب للقواعد والرقاب ومعالجتها بالماء يتم البدء بأعمال العزل لجميع الخرسانات أسفل الأرض وكذلك عمل الإجراءات اللازمة لحماية الدفان من الإنسياب من جهة الجيران.

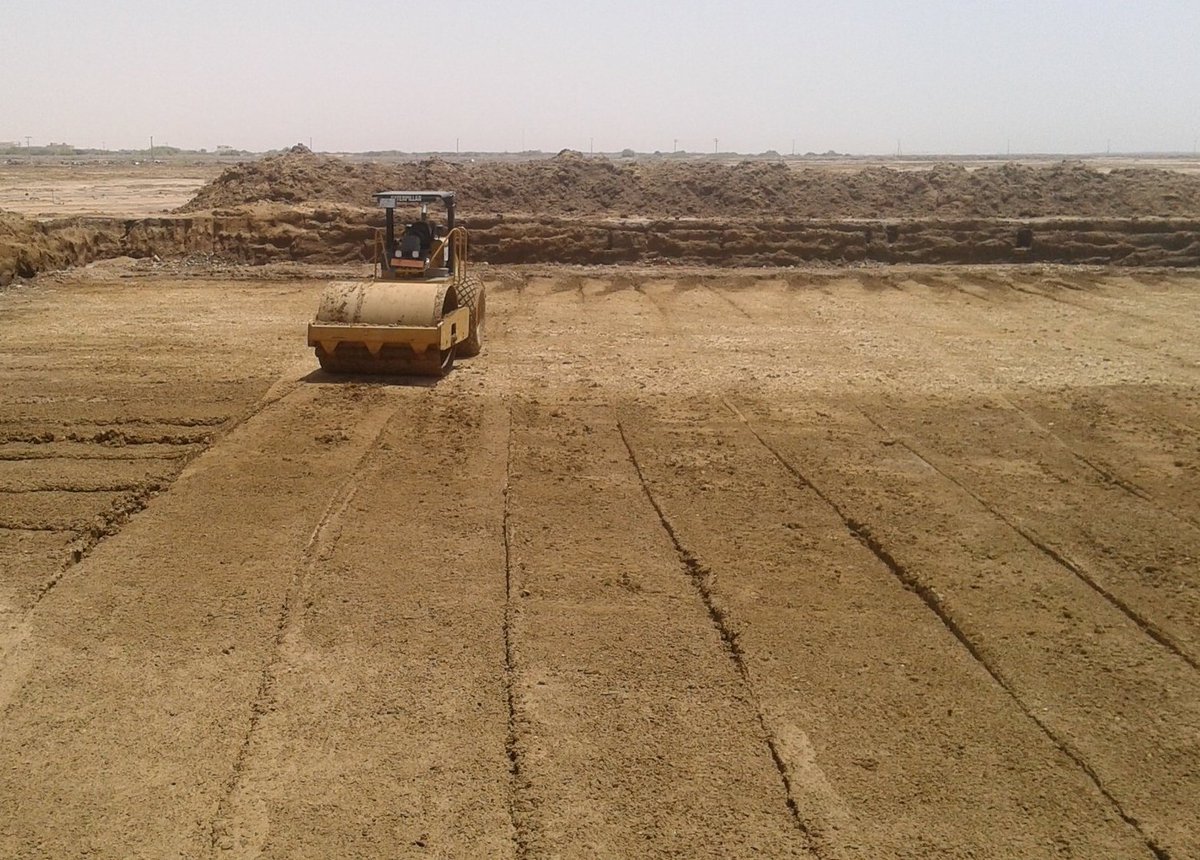

15 _(a) بعد الإنتهاء من العزل وتنظيف الموقع يجب الردم والرص(الدك) على طبقات لا تزيد عن 30سم لكل طبقة حتى الوصول إلى منسوب أسفل عادية الميد.
15_ (b) تعتبر مرحلة الدفان والردم على طبقات من أهم #المراحل وأخطرها ومن المهم الإهتمام بها ومتابعتها أول بأول حتى لا يحصل هبوط لبلاط الدور الأرضى والأحواش والارتدادات والذي قد يتسبب في تكسر أو تخلخل لميول مواسير الصرف فالصيانة حينها مكلفة ستكون مكلفة.

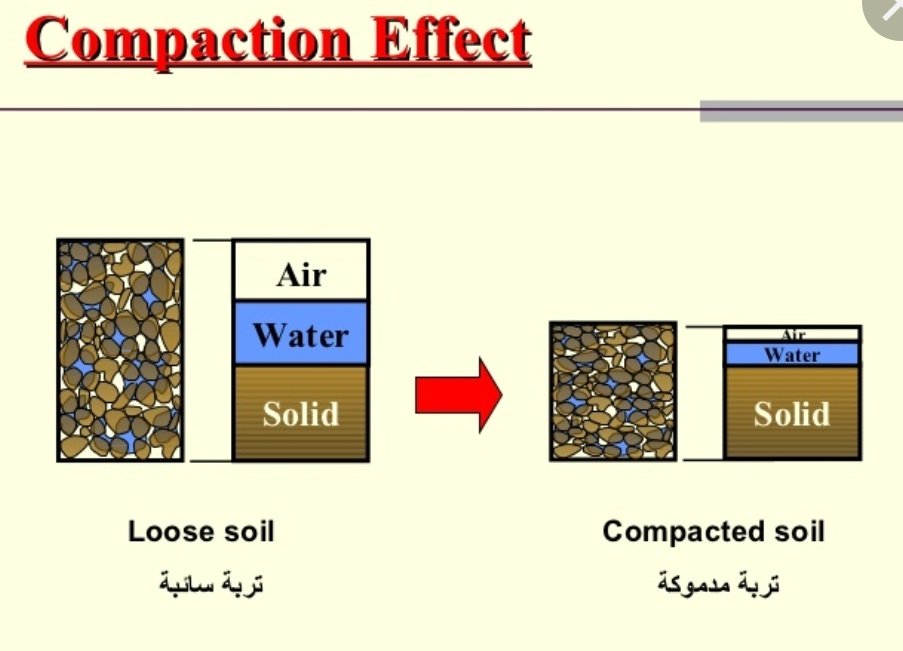

15_ (c) من الخطاء غمر التربة بالمياه لغرض الدمك والصحيح أن هناك نسبة مياه مثالية للدمك تعتمد على نوع التربة للوصول إلى أقصى كثافة جافة لها وفي الرابط شرح مفصل لها وطريقة اختبار الدمك👇
youtu.be
#أخطاء_في_البناء
16 _ (a) بعد الإنتهاء من من أعمال الردم على طبقات يتم عمل خرسانة عادية أسفل الميد بسماكة 10سم وبرفرفة 10سم على الأقل من كل جهة مع وزن منسوبها أفقيا
16 _(b) للحد من إنتشار الرطوبة وصعودها بالخاصية الشعرية إلى جدران الدور الأرضى وحماية حديد تسليح الميد من الأسفل
ننصح باستبدال كرسي البلك أسفل الميد بخرسانة عادية وعزلها بالبريمر السائل (القار)
16_(c)بعد الإنتهاء من أعمال العادية أسفل الميد ومعالجتها بالماء يتم عزلها بالبيوتومين السائل (القار ) وجهين كثيفين وذلك لحماية حديد تسليح الميد من الصدأ والحد من تصاعد الرطوبة إلى جدران الأرضى وتقشر الدهانات وغيرها
17_ مرحلة الميد وهنا تطرقت لبعض الملاحظات والتوصيات عند تنفيذ أعمال الميد
فخلوكم معنا في بقية السلسلة ل #خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
في التغريدات القادمة مع مباراة #أخطاء_في_البناء 🔃
18_بعد الإنتهاء من صب الميد ومعالجتها بالماء وعزلها نعود مرة أخرى إلى الردم على طبقات ونترككم مع الدفان للطبقة الأولى داخل الميد.... 👇
#خطوات_بناء_مرحلة_العظم_خطوة_بخطوة
مع مبادرتنا #أخطاء_في_البناء
19_ وهنا يتم التأكد من جودة الرص والدك وطريقة إختباره حيث يجب أن لاتقل الكثافة للتربة بعد الدك عن 95 %من الكثافة القصوى للتربة والتى تحدد مسبقاً في المختبر
#خطوات_بناء_مرحلة_العظم_خطوة_بخطوة
مع مبادرتنا #أخطاء_في_البناء
20_ عند الدفان للطبقة الثانية داخل الميد يلزم ترك إرتفاع بحدود 10سم لزوم الخرسانة العادية ذات التسليح الخفيف أو ما تسمى ب (صبة النظافة ) أسفل البلاط ولايسمح بتنفيذها وتحميلها فوق الميد.
#خطوات_بناء_مرحلة_العظم_خطوة_بخطوة
مبادرة #أخطاء_في_البناء
21_ مرحلة #اعمال الخرسانة العادية (صبة النظافة ) أسفل بلاط الدور الأرضى وأعمال مكافحة النمل الأبيض 🐜🕷️🦟.
فخليك معنا نتطرق ونناقش
#خطوات_بناء_مرحلة_العظم_خطوة_بخطوة
لبناء #بيت_العمر لتستفيد وعلم ربعك 🔃
تعتبر السلسة والخطوات الواحدة والعشرون أعلاه والتى تأخذ الوقت والجهد وتعبر مرحلة الإنتهاء من أعمال العظم أسفل سطح الارض وتمثل نسبةتتراوح من (30 إلى 35) % تقريباً من أعمال العظم
#خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
استكمالا لمباراة #اخطاء_في_البناء أعلاه 👆سنواصل أسفل التغريدة 👇إلى بقية سلسلة #خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
ونبدأ مرحلة الأعمال البناء فوق سطح الأرض 🔃

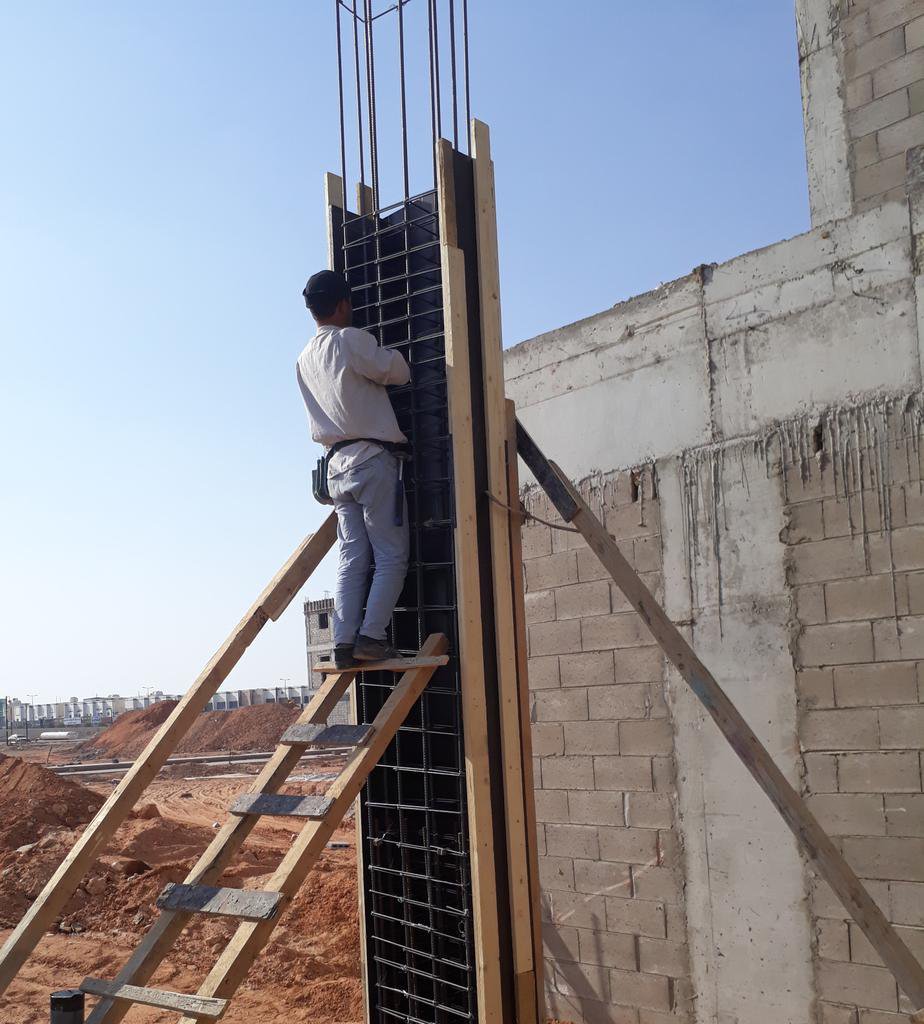

22_ بعد الإنتهاء من الأعمال أسفل سطح الأرض للمبنى يتم البدء بحدادة الأعمده وهنا تطرقت لبعض التوصيات التي تؤخد بعين الإعتبار عند أعمال حدادة الأعمده
#خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
23_ قبل تقفيل الأعمده يجب تحديد منسوب الصب بدقة لكل عمود على حده حسب المخططات وعمق الجسور وارتفاع الدور
مع ضرورة تركيب البسكوت بين الحديد والخشب كغطاء خرساني من الأربع الجهات كل واحد متر.
#خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
24_ ولضمان جودة تنفيذ حدادة الأعمده ننصح بإستلامها مبطوحة قبل الحكم بشنقها 😊 فخلوكم معنا لتفادي #أخطاء_في_البناء مع #خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
@qass1403 @majed930 اقصد بسند التربة أن تكون محصورة من الجوانب فمثلاً لو حصل هناك حفر بجانب الأرض لسبب ما ما تطيح قواعد السور أو القواعد الطرفية للمبنى نتيجة تخلخل التربة أسفلها وصلت
25 _ هذة الخطوة في غاية الأهمية يجب الإنتباه لها قبل تقفيل وصب الأعمدة كل على حده
#خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
26_مرحلة نجارة الأسقف ومن المهم في هذة المرحلة استلامها مسبقا قبل الحدادة ومراجعة المقاسات والجسور وغيرها وإعطاء تعليمات الحدادة وإن وجد تعديل في المخططات أو إزالة إي عنصر إنشائي يجب الرجوع إلى المهندس المصمم فوراً 💻
#خطوات_تنفيذ_مرحلة_العظم_خطوة_بخطوة
